石狩川改修工事の内 北村2号樋管撤去外工事
| 工事場所 | 岩見沢市 |
|---|---|
| 発注者 | 北海道開発局 札幌開発建設部 |
| 工期 | 令和8年4月28日~令和9年3月19日 |
| 受注者 | 宮坂建設工業株式会社 |
| 現場代理人 | 幕田 直人 |
| 工事概要 | 工事延長 L=820m 河川土工 掘削工(ICT) V=2,800m3 盛土工(ICT) V=38,200m3 排水構造物工(鋼製水路) L=715m 矢板護岸工 L=49m 法覆護岸工 A=1,861m2 根固め工 N=107個 構造物撤去工 V=406m3 仮設工 一式 |
| 工事説明 | 当該工事は石狩川中流域である北村地区を浸水被害から守るため、洪水時には川の水の一部を遊水地に貯留し、川の水位低下を目的とした北村遊水地事業の一連工事で、本工事では樋管の撤去と旧美唄川堤防の盛土を行う工事です。 |
現場代理人コメント
施工箇所は営農地と近隣しているので、地域の皆様にご迷惑をお掛けしないようコミュニケーションを大切にし、安全対策及び騒音・振動・粉塵に注意して無事故無災害で工事を完成させます。画像はクリックで拡大できます。

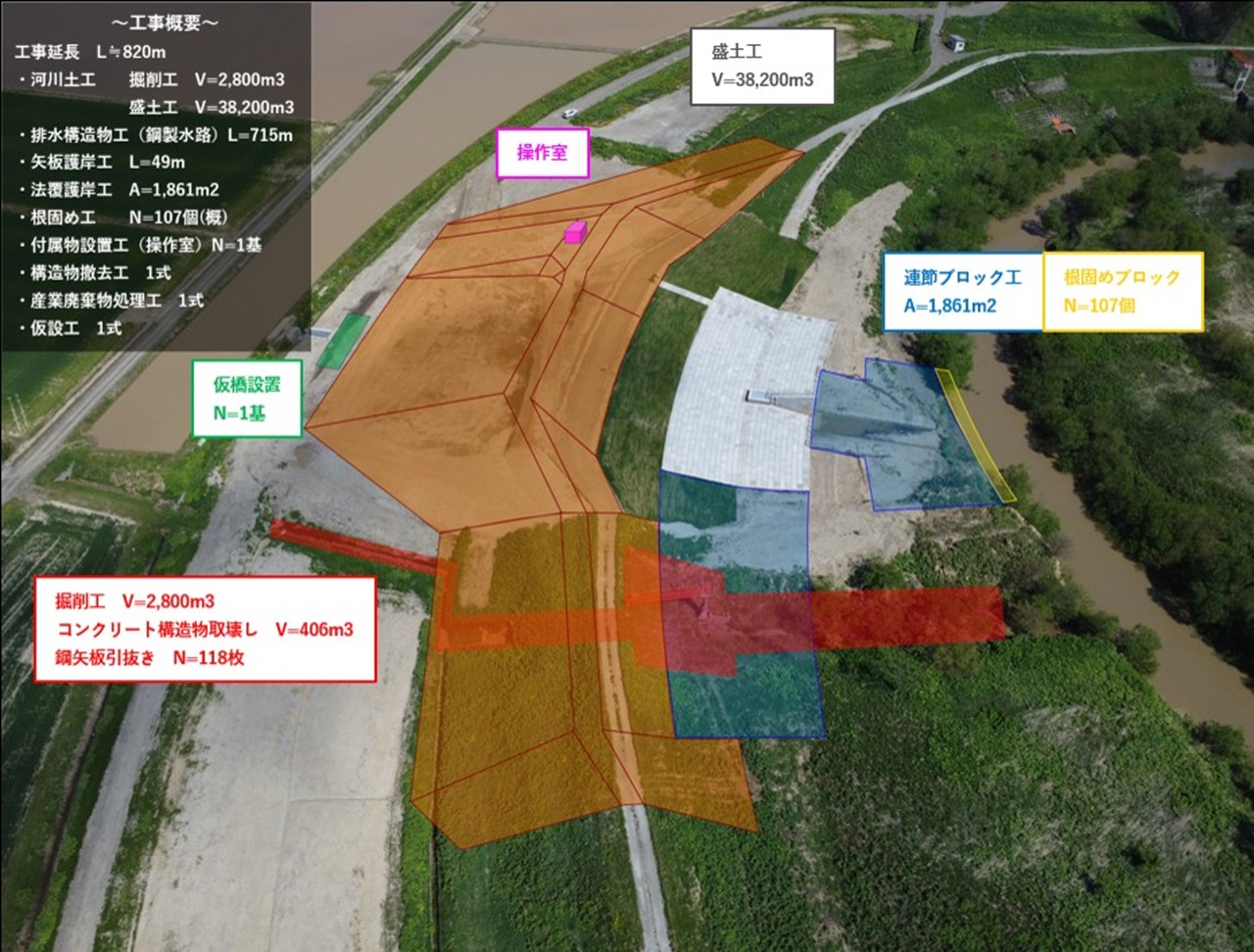

- 工事概要図(盛土箇所 起点より)

- 工事概要図(排水構造物工 起点より)

- 盛土全景 9層目(7月)

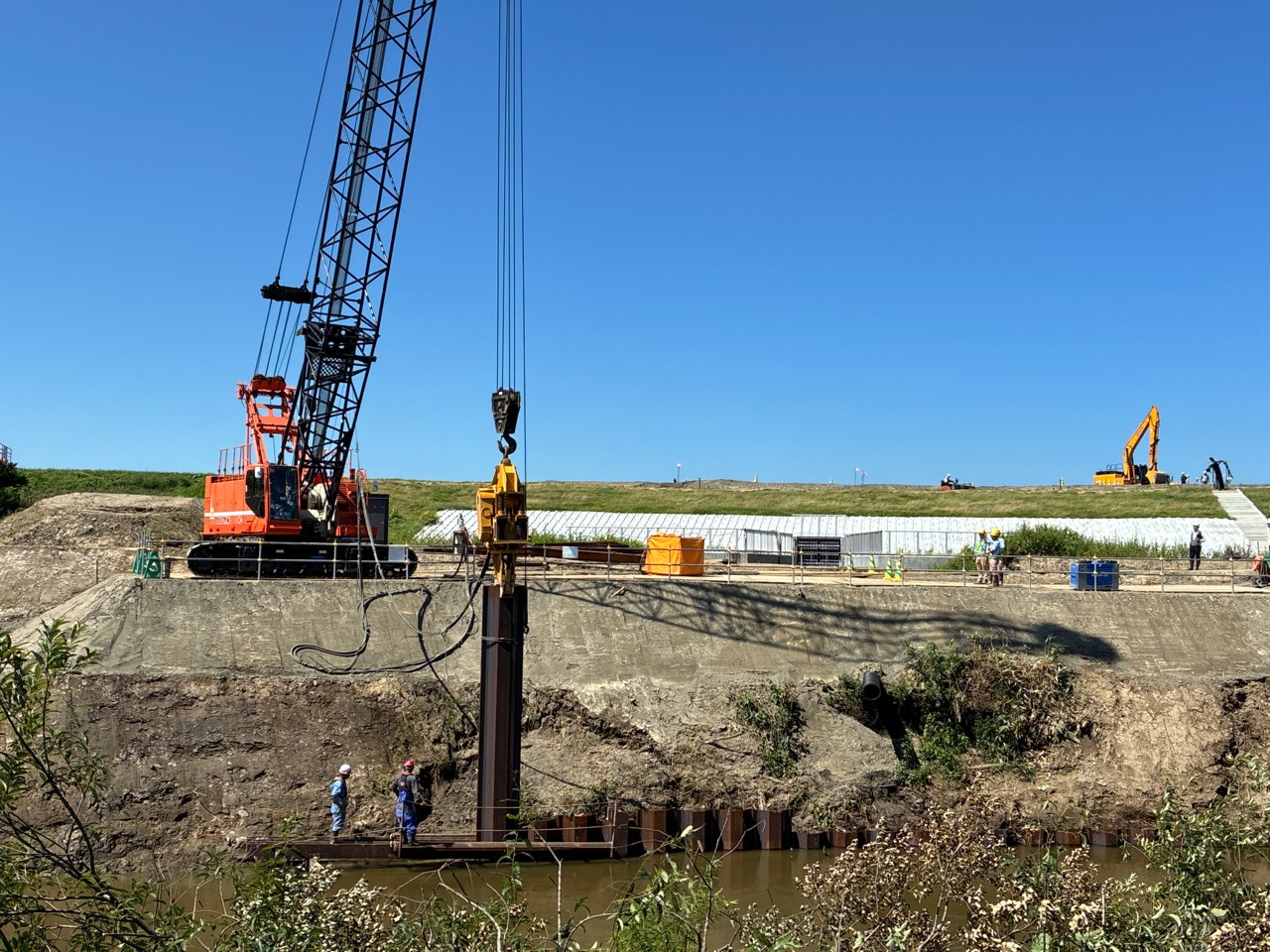

- 敷均し転圧状況 10層目(7月)
