佐幌ダム 再生事業付替道路工事(町道北新内線)(繰越)
| 工事場所 | 新得町 |
|---|---|
| 発注者 | 十勝総合振興局 帯広建設管理部 |
| 工期 | 令和7年3月13日~令和8年2月20日 |
| 受注者 | 宮坂建設工業株式会社 |
| 現場代理人 | 竹内 維吹 |

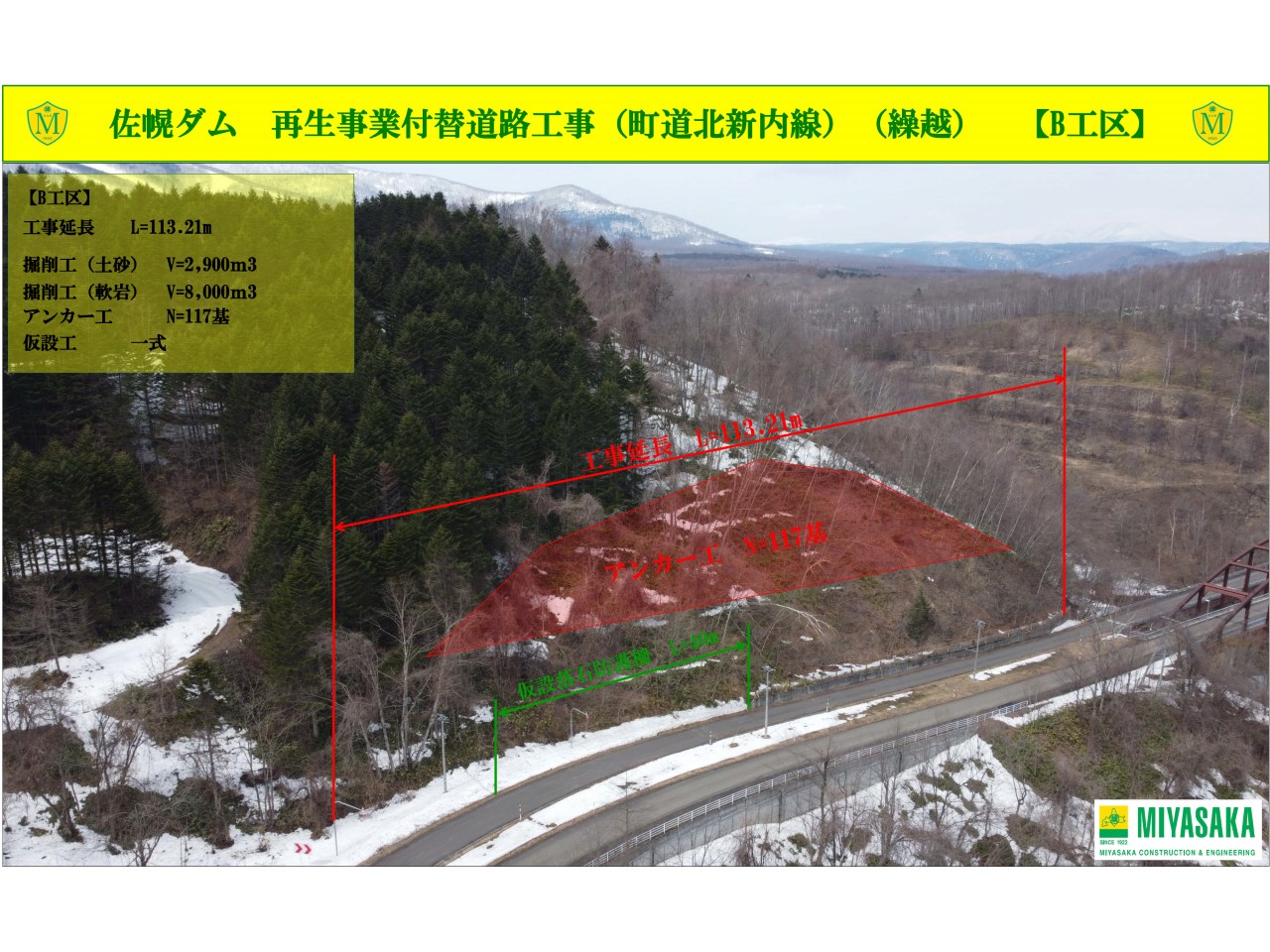

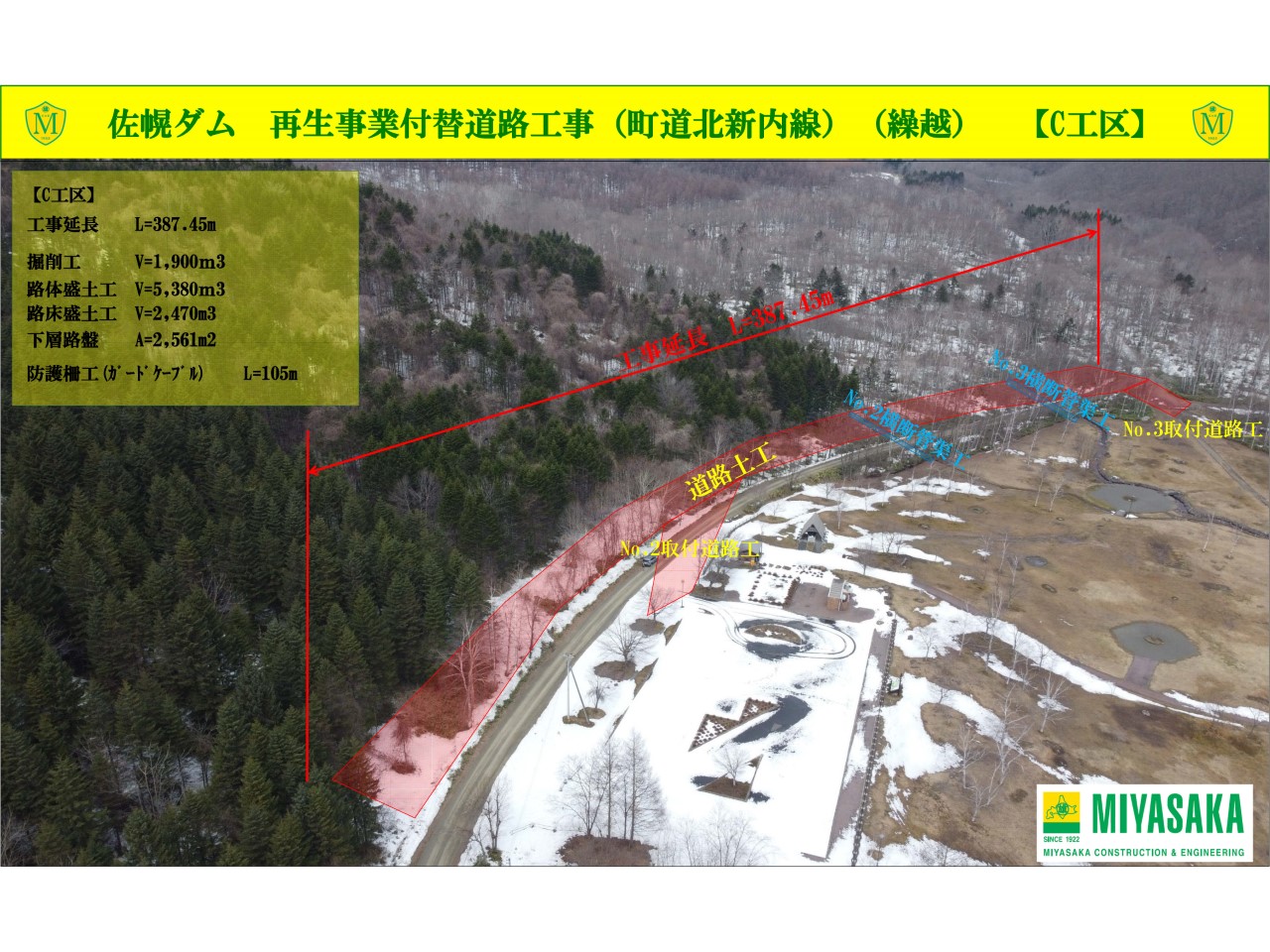

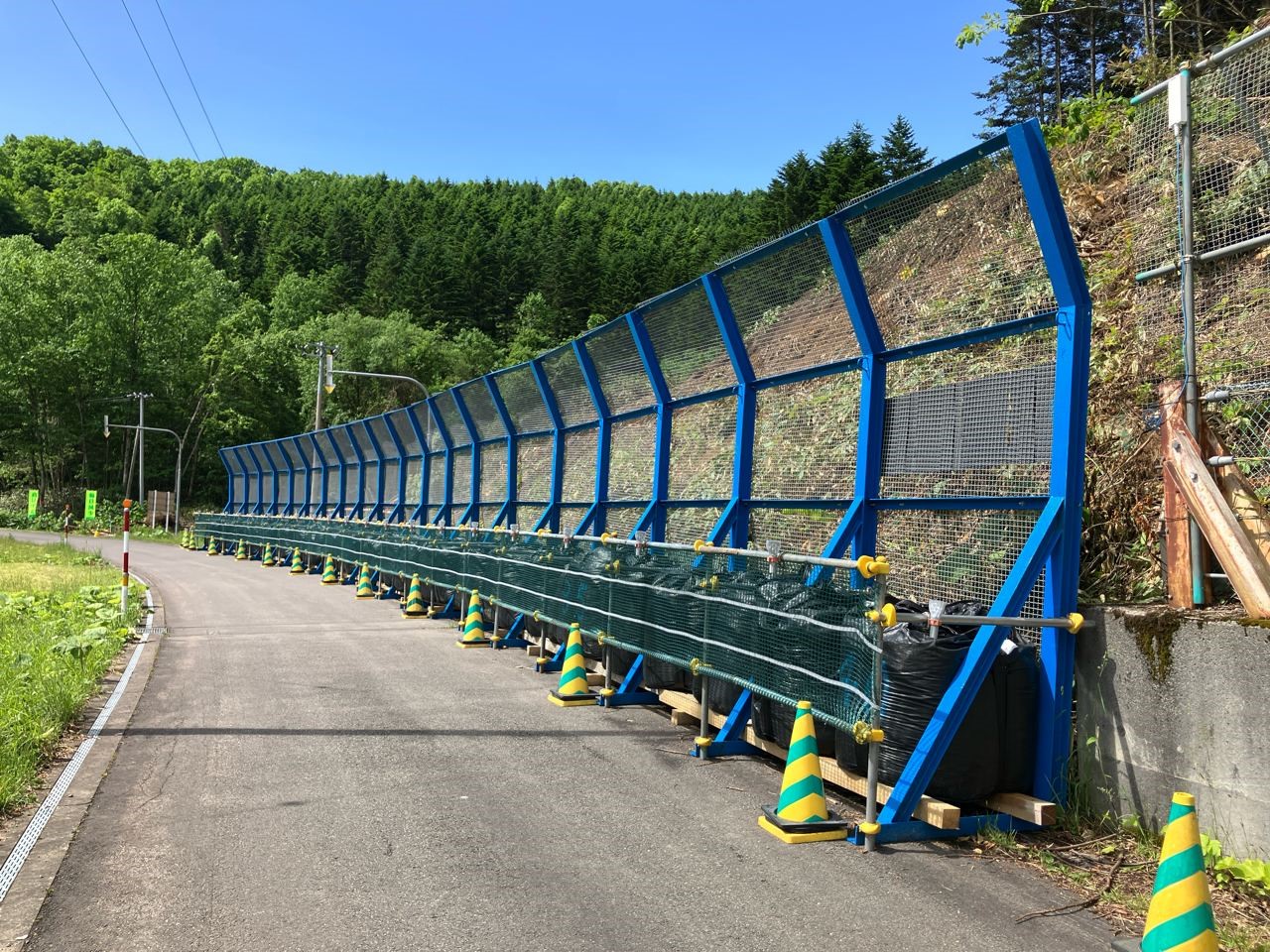

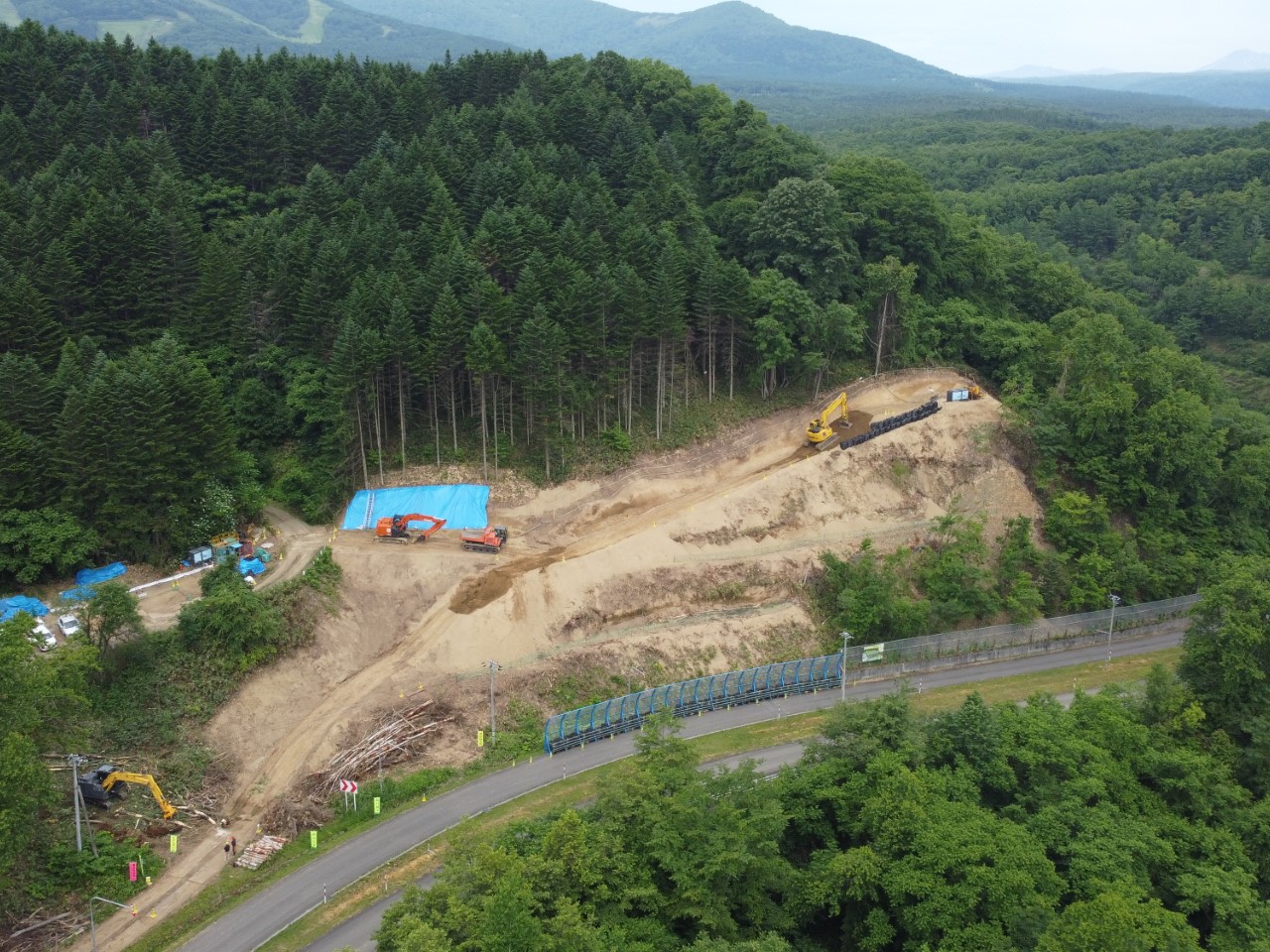

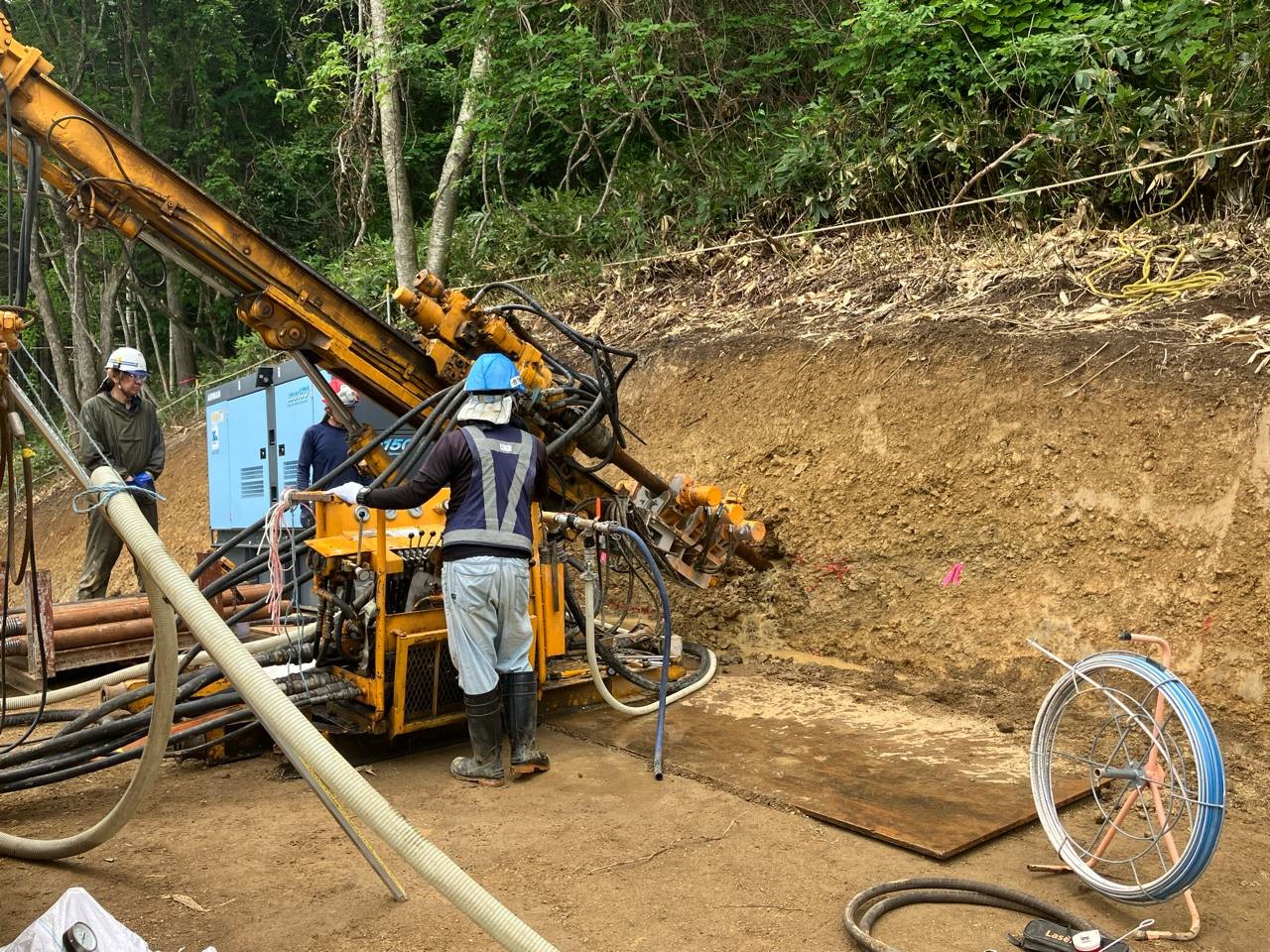

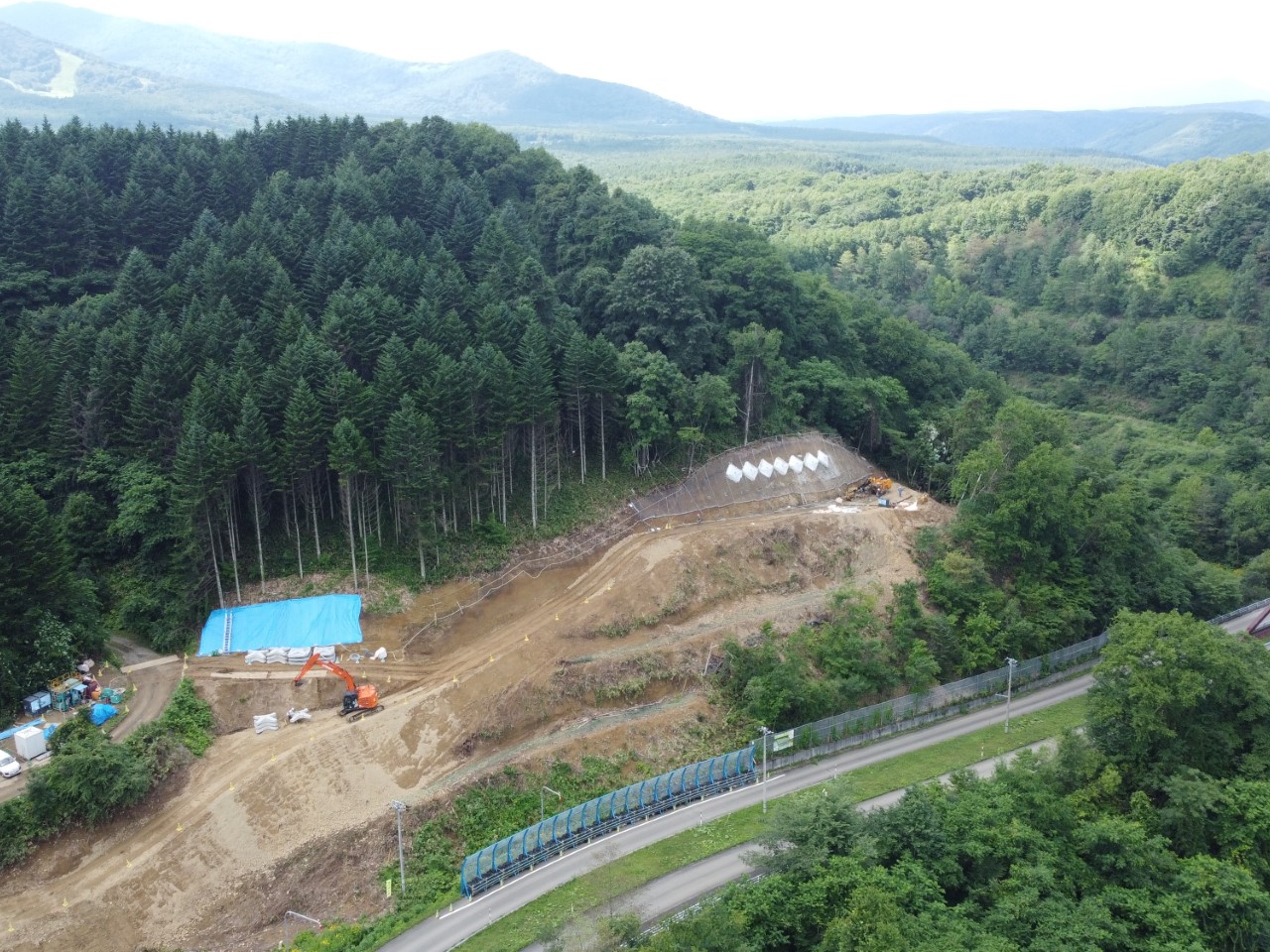

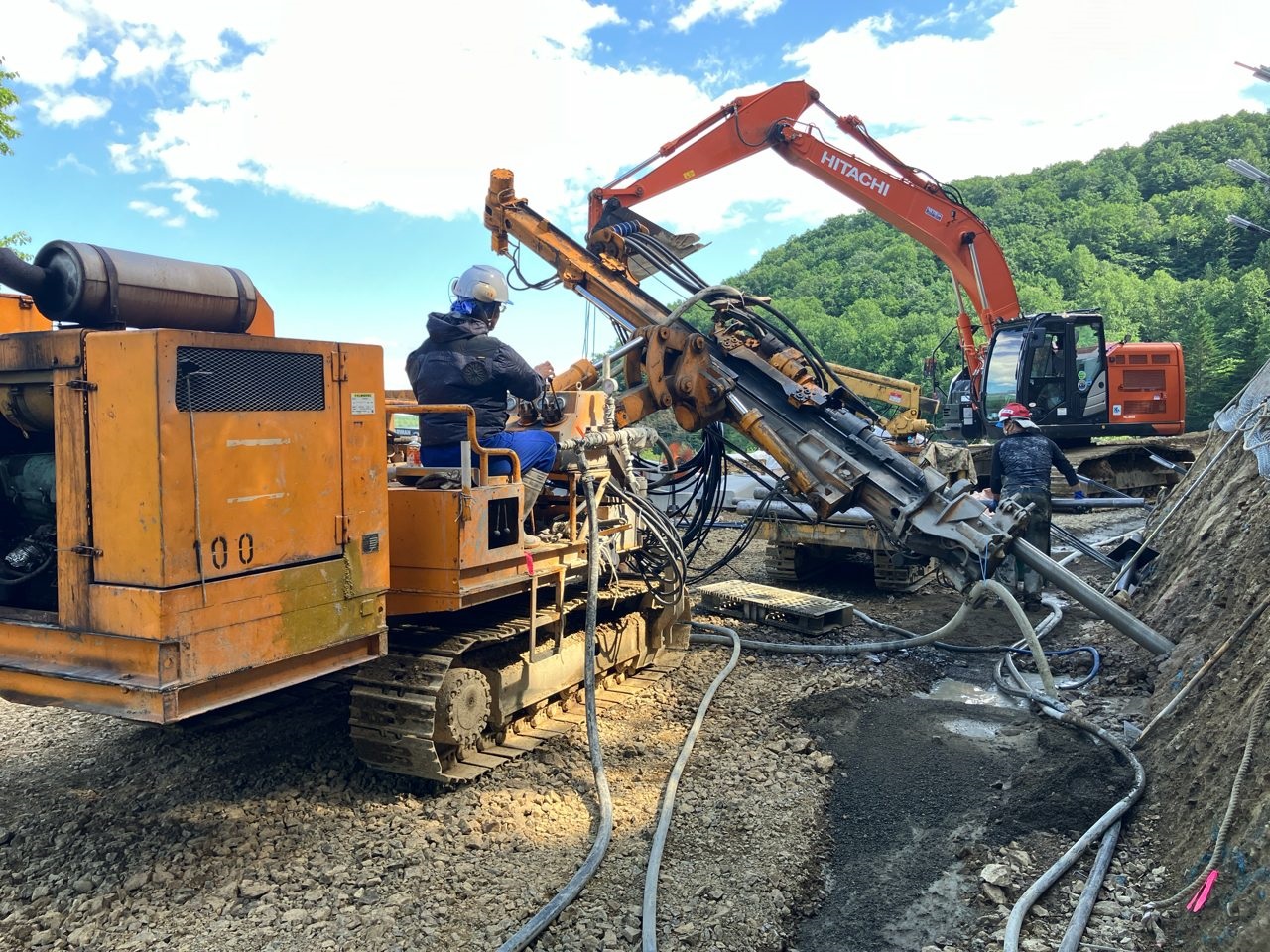

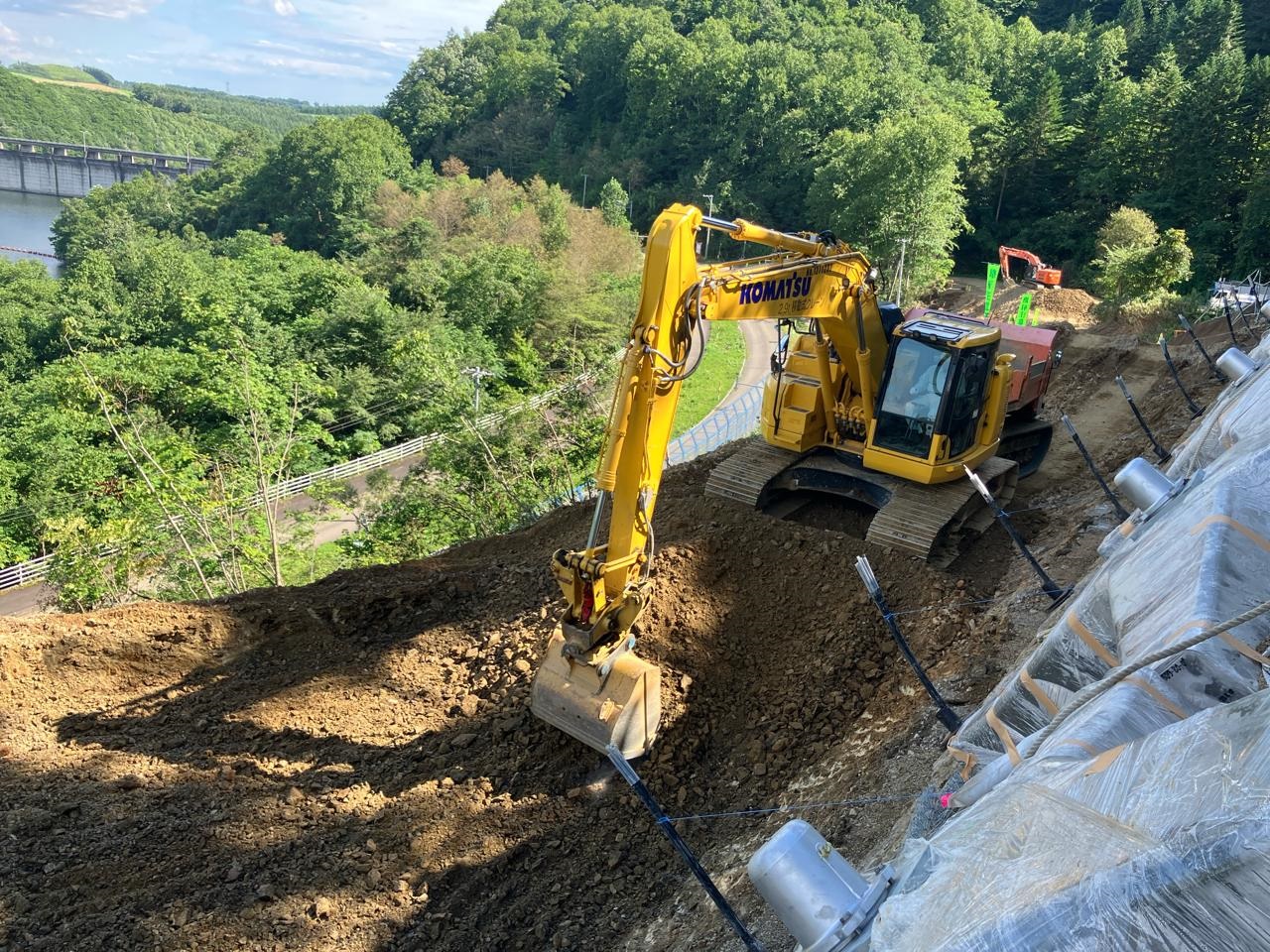

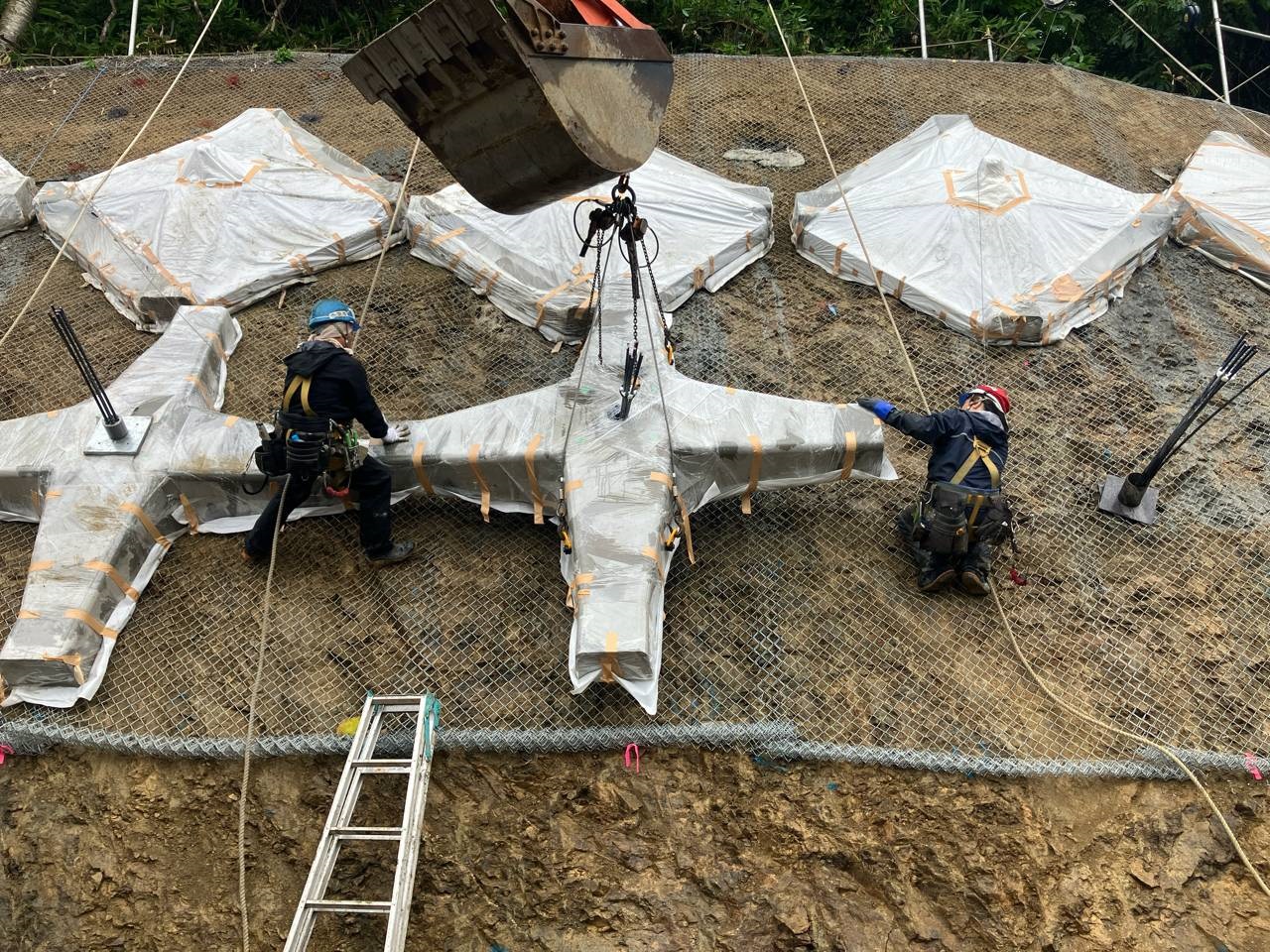

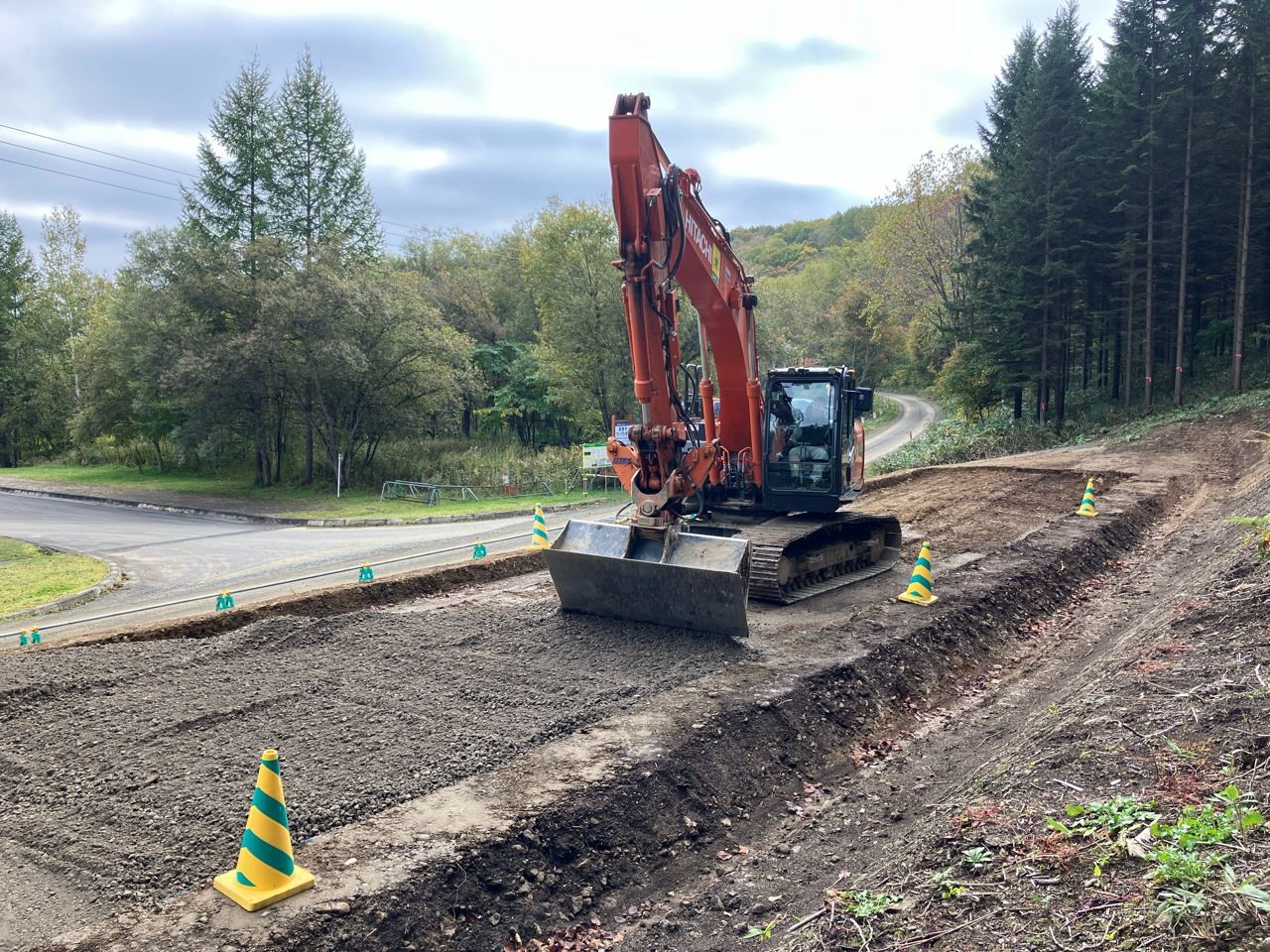

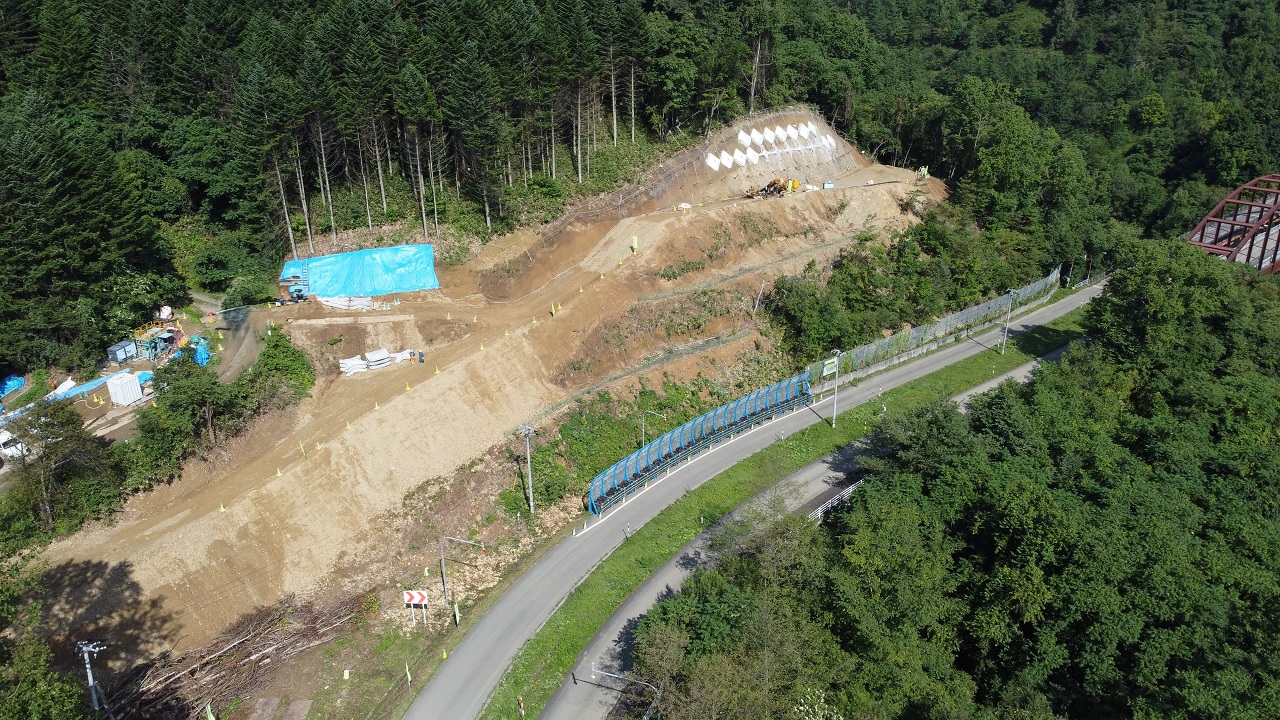

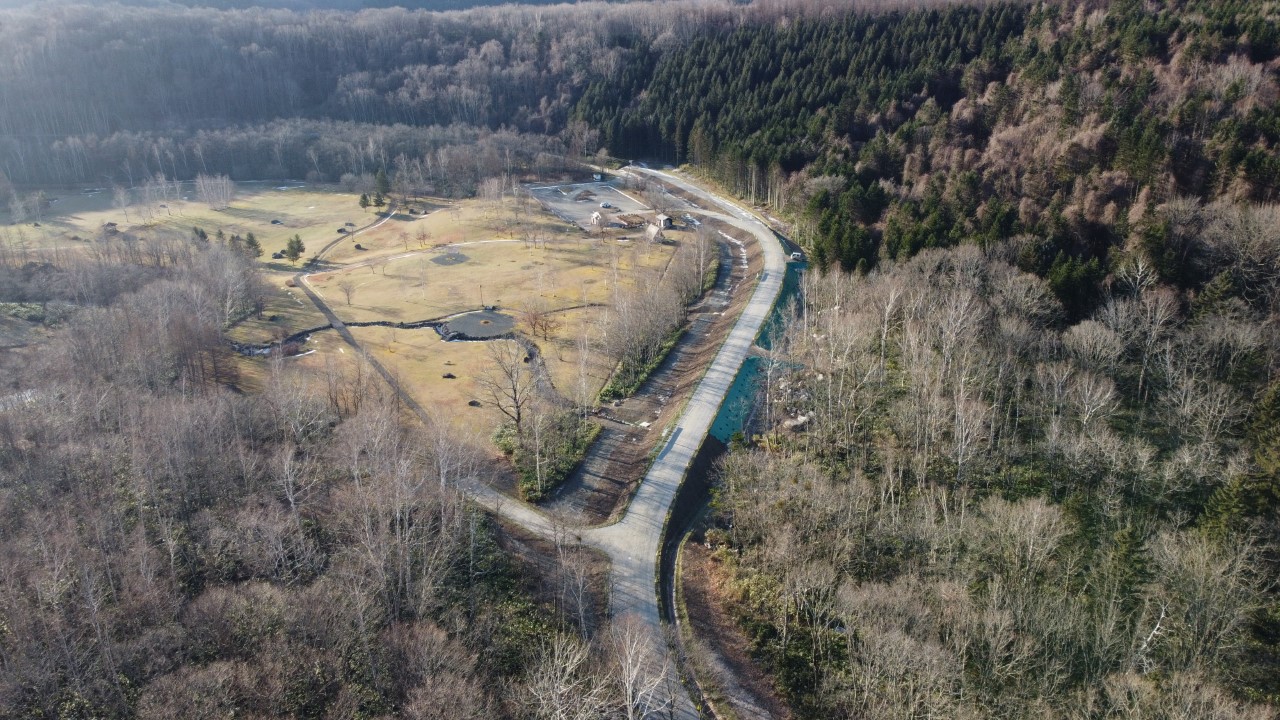

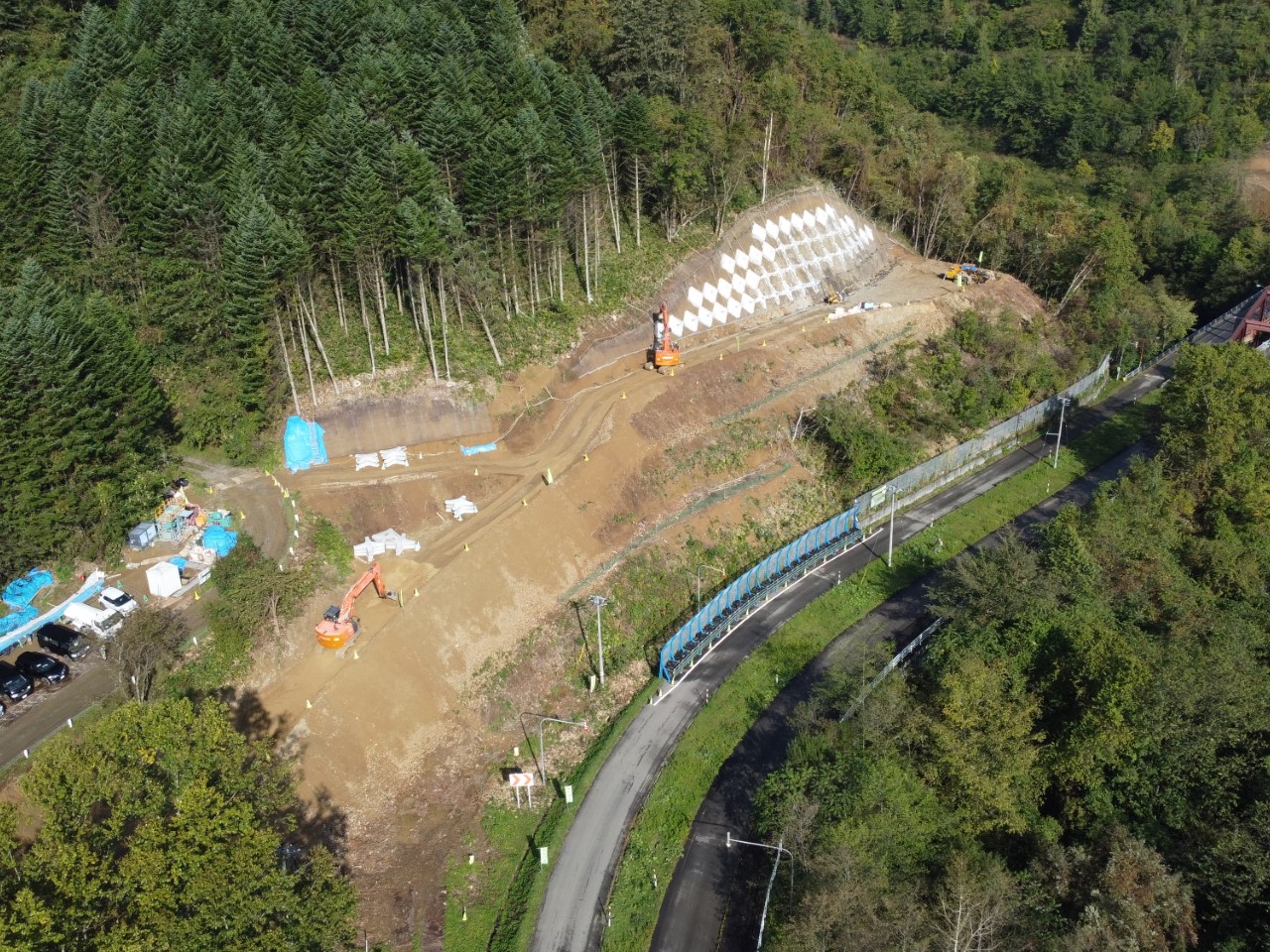

| 工事概要 | B工区 アンカー工 N=117基 掘削工(土砂)V=2,900m3 掘削工(軟岩)V=8,000m3 C工区 延長 L=387.45m 掘削工 V=1,900m3 路体盛土工 V=5,380m3 路床盛土工 V=2,470m3 下層路盤 A=2,561m2 ガードケーブル設置 L=105m |

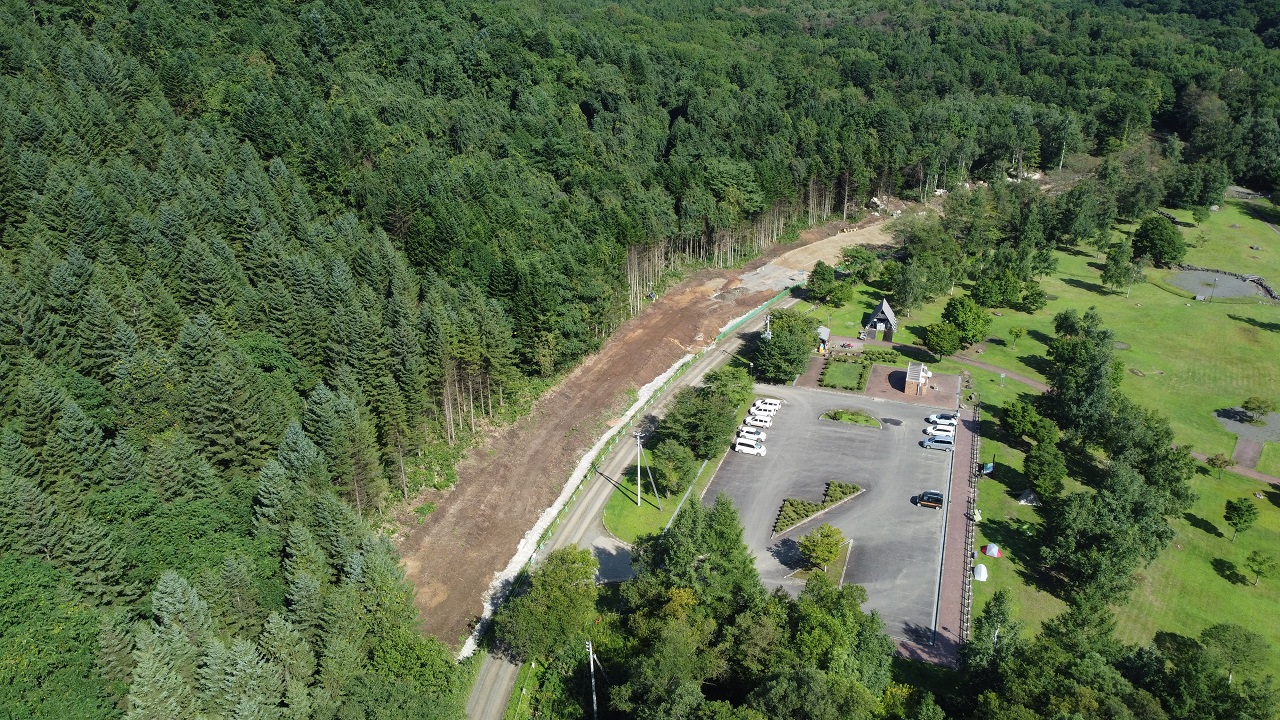

| 工事説明 | 本工事は、十勝川水系佐幌川の洪水・氾濫被害を軽減することを目的とした、佐幌ダムのかさ上げ等を行う再生事業計画内のダム周辺の道路付替工事です。 |

           現場代理人コメント

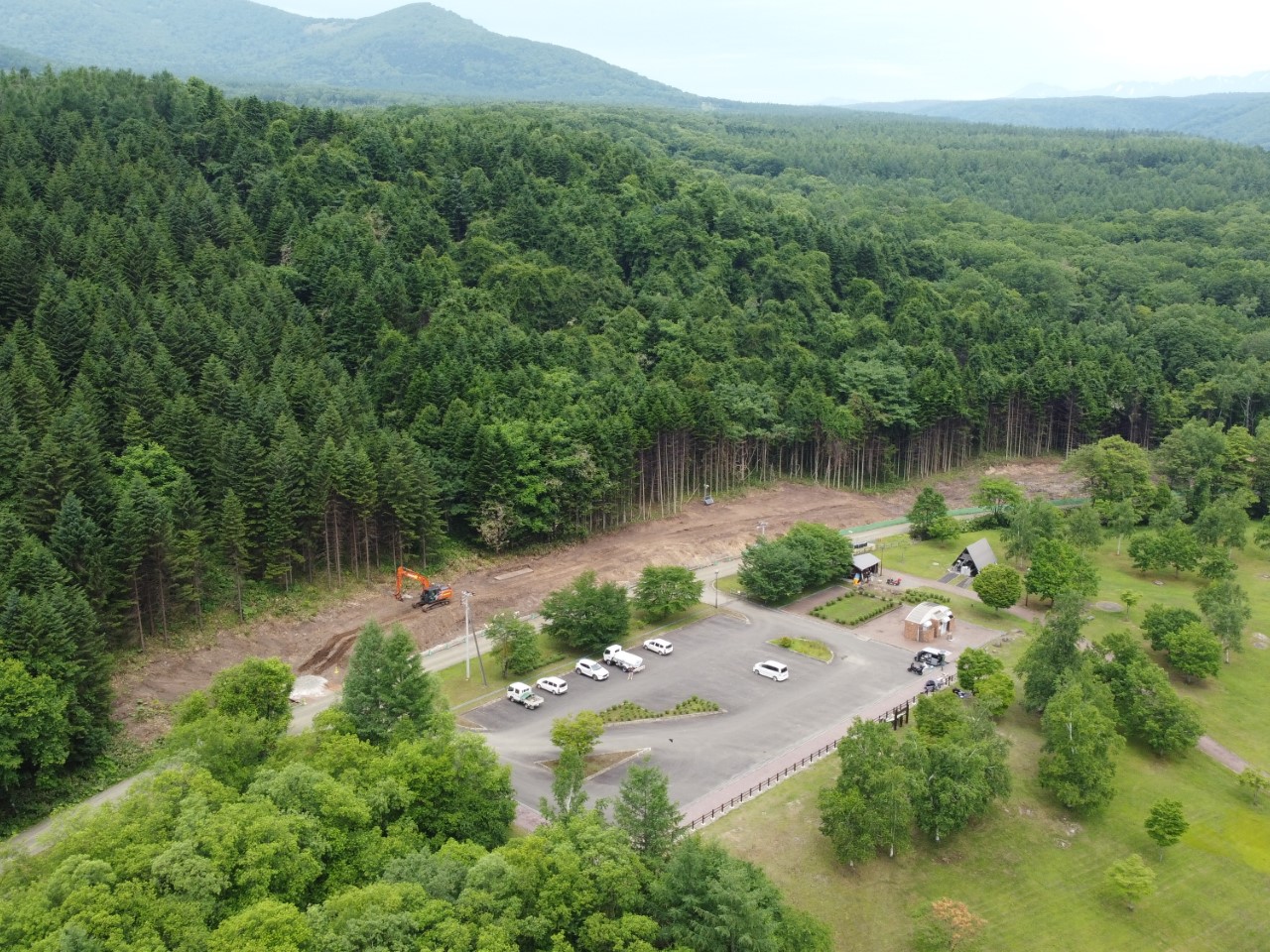

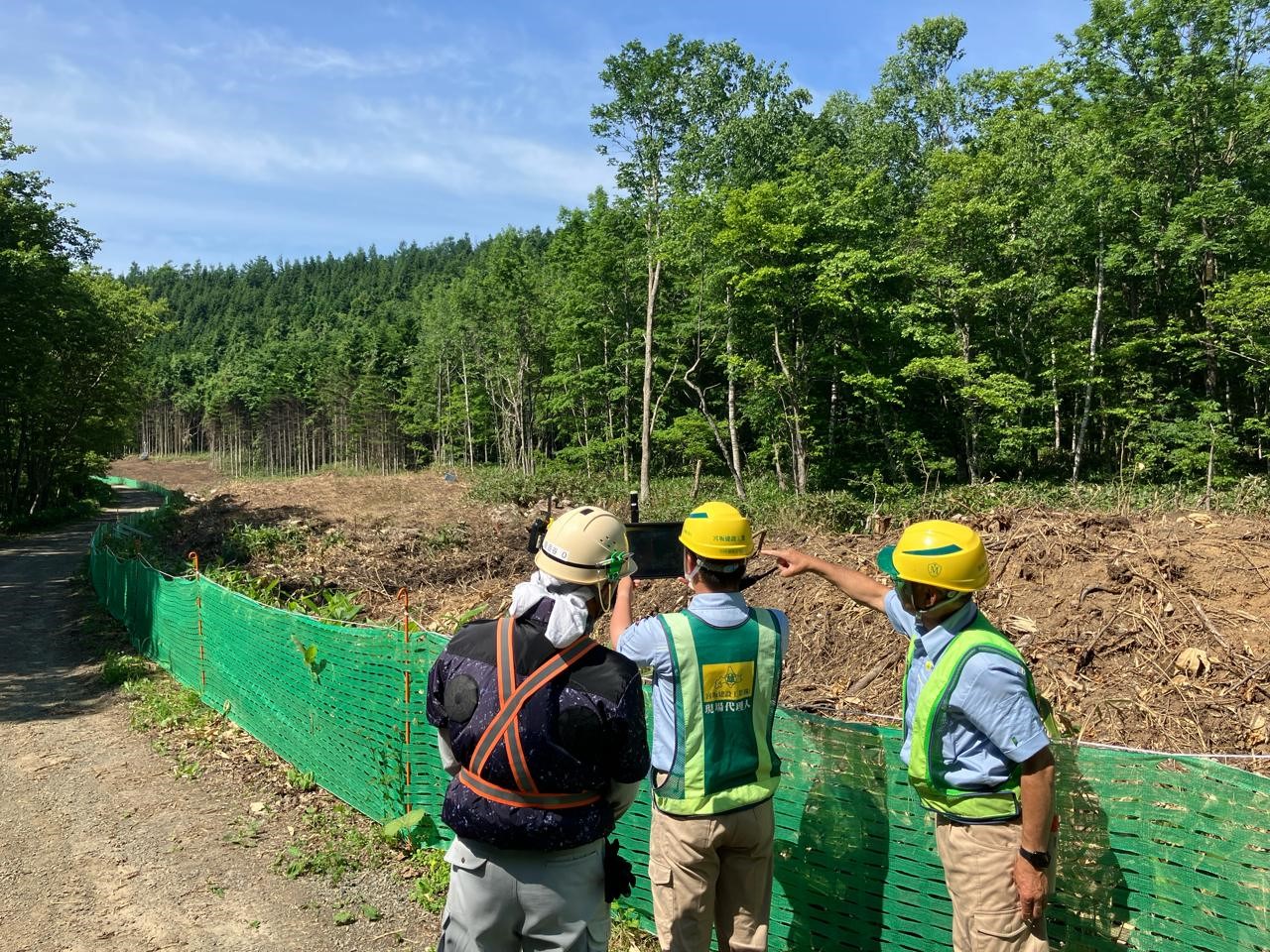

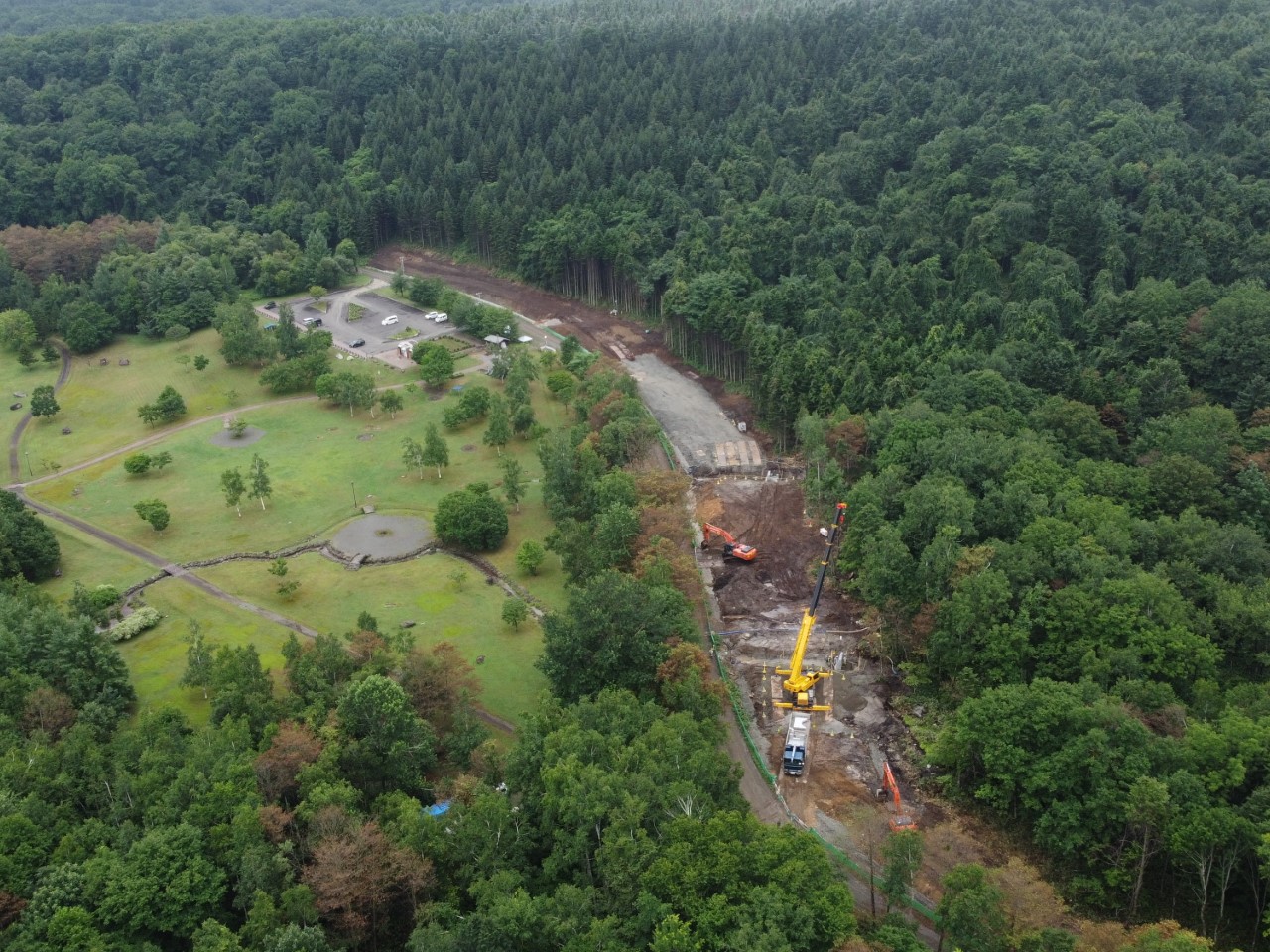

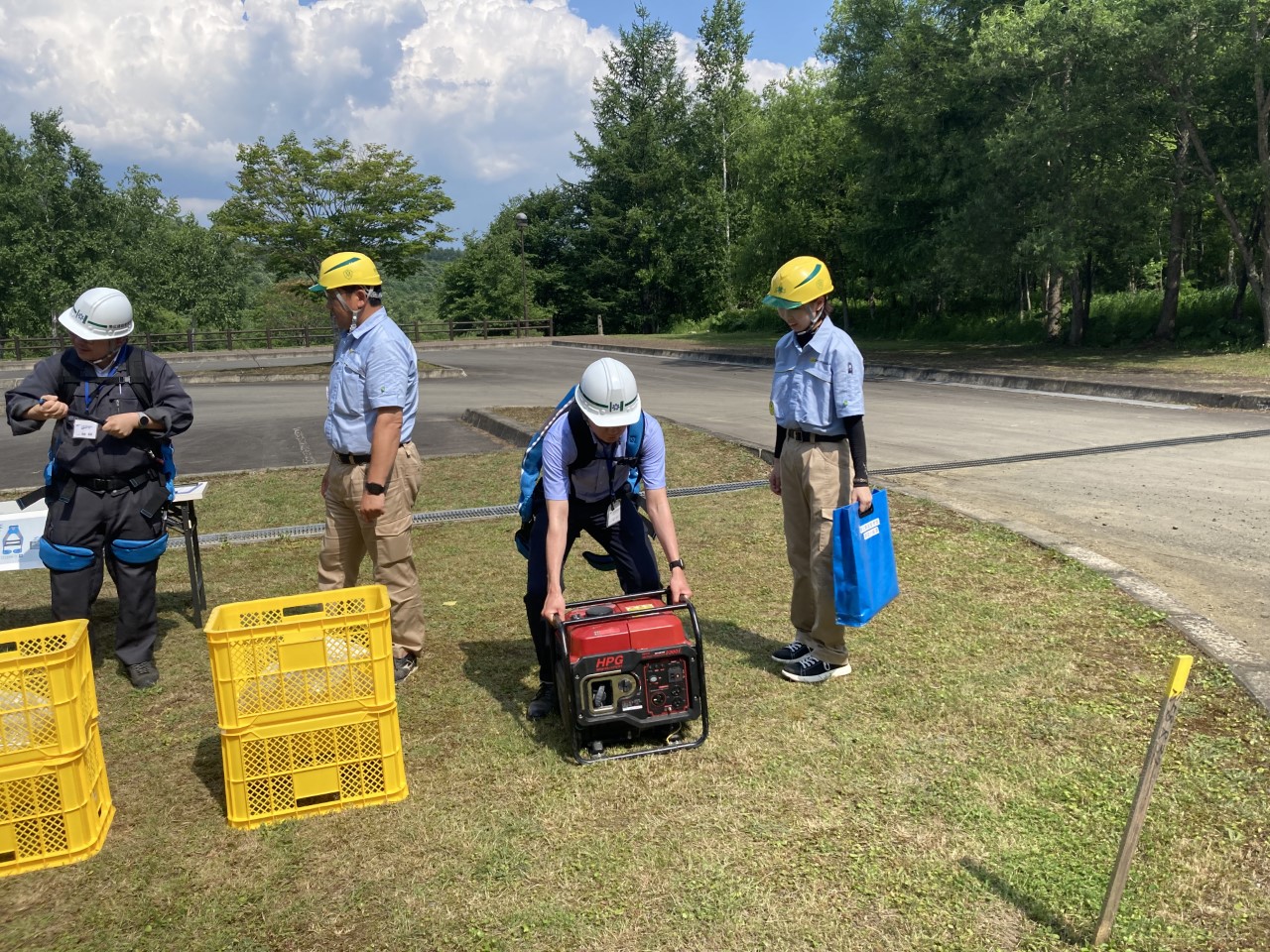

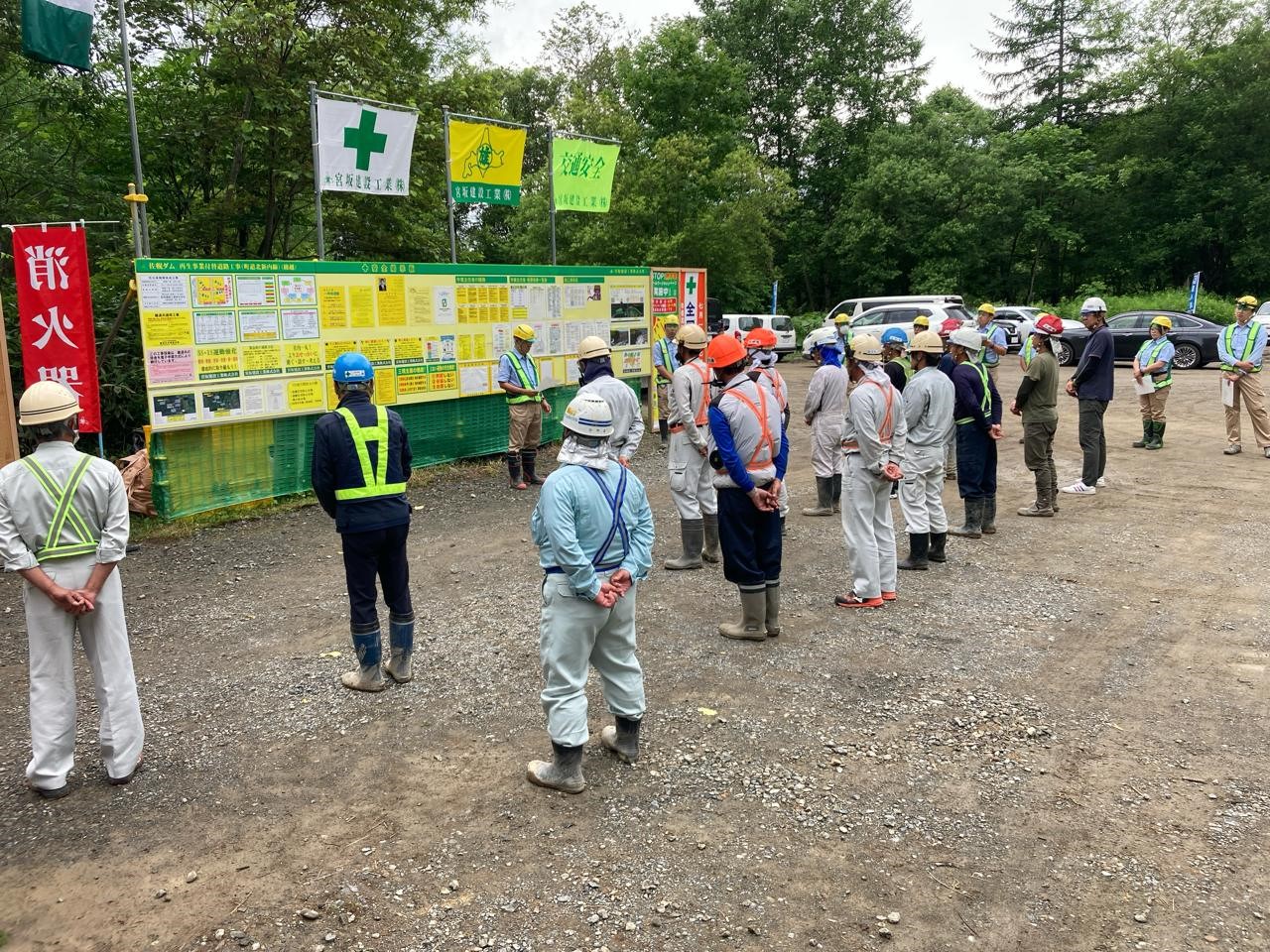

佐幌ダム再生事業計画に基づき、町道北新内線の付替工事を行うこととなりました。工事はキャンプ場やスキー場などのレジャー施設付近で実施されますので、皆様にご不便やご迷惑をおかけしないよう、十分配慮して進めてまいります。工事期間中は、安全第一で作業を行いますので、ご理解とご協力を賜りますようお願い申し上げます。- 帯広建設管理部現場見学会(7月度)
