幕別帯広芽室線交通安全(通学路)工事外

工事場所 幕別町
発注者 十勝総合振興局 帯広建設管理部
工期 令和5年8月3日~令和6年9月30日
受注者 宮坂建設工業株式会社
現場代理人 竹内 維吹
工事概要 道路改良工
掘削 V=2,030m3 路体盛土 V=7,500m3 路床盛土 V=6,330m3
カルバート工 L=16.0m パイプカルバート L=43m  現場打擁壁 2基 L= 36.0m
排水構造物 L=969m 舗装工 A=4,530m2  防護柵工 1式
 道路付属施設 1式
橋梁下部工
 橋台躯体工 V=582m3
場所打杭工 N=18本
 護岸工 A=696m2
工事説明 この工事は、バイパス整備により通学路を通過する交通の転換を図ることで安心安全な通行環境を確保するための工事です。事業延長2.7kmのうち、道路改良工L=500m、橋梁下部工を施工する工事です。
竹内 維吹

現場代理人コメント

今回の工事は幕別町札内みずほ町に隣接した工事になることから、第三者災害を重点にライフライン災害はもとより労働災害をおこさないよう、無事故・無災害で完遂致します。

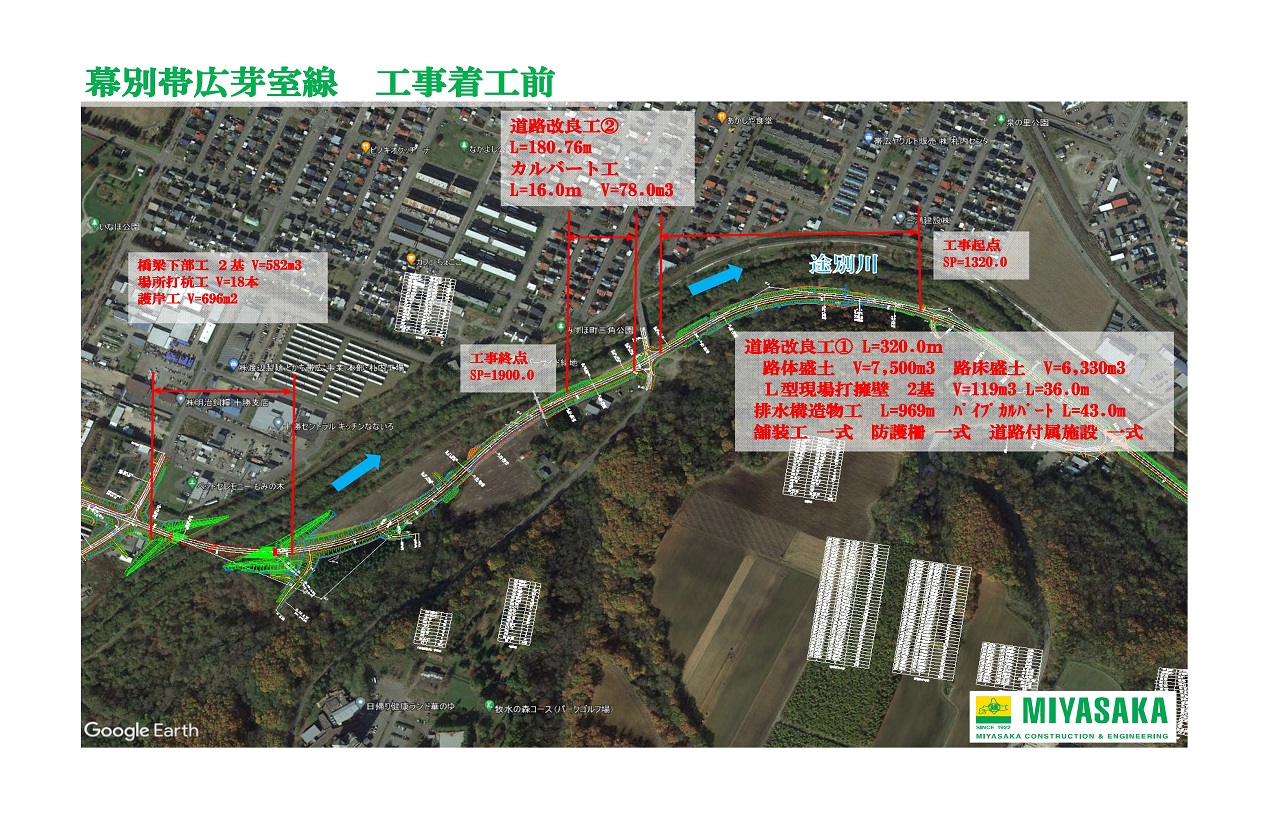

着工前 概要図(8月)

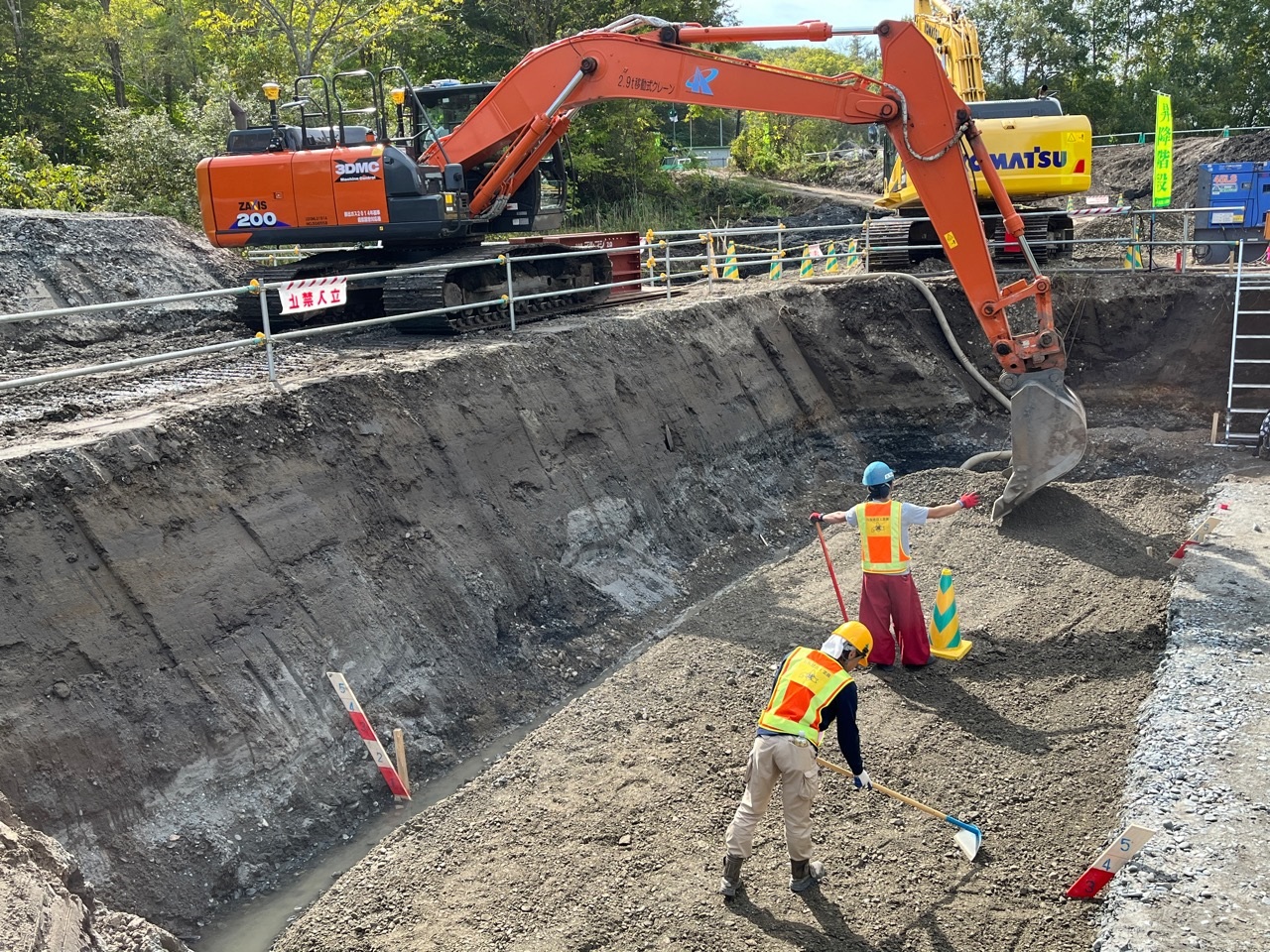

置換材搬入敷均し(9月)

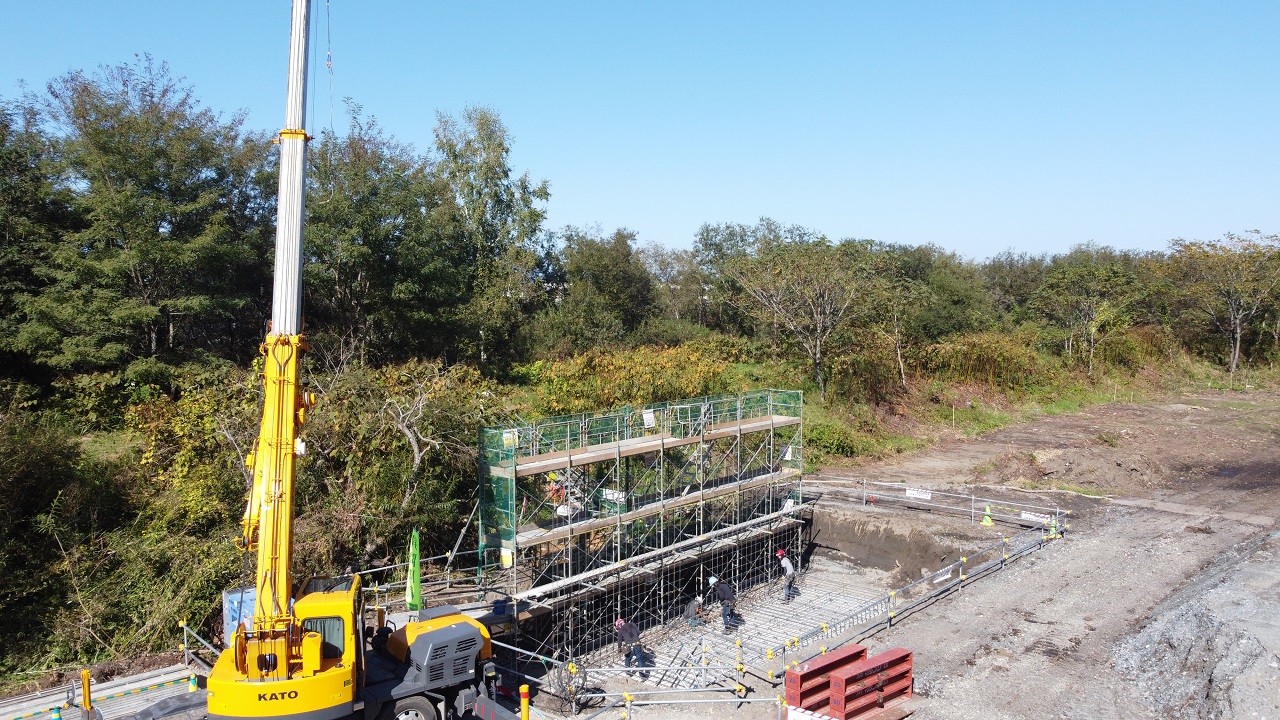

L型擁壁鉄筋組立状況(R側)(9月)

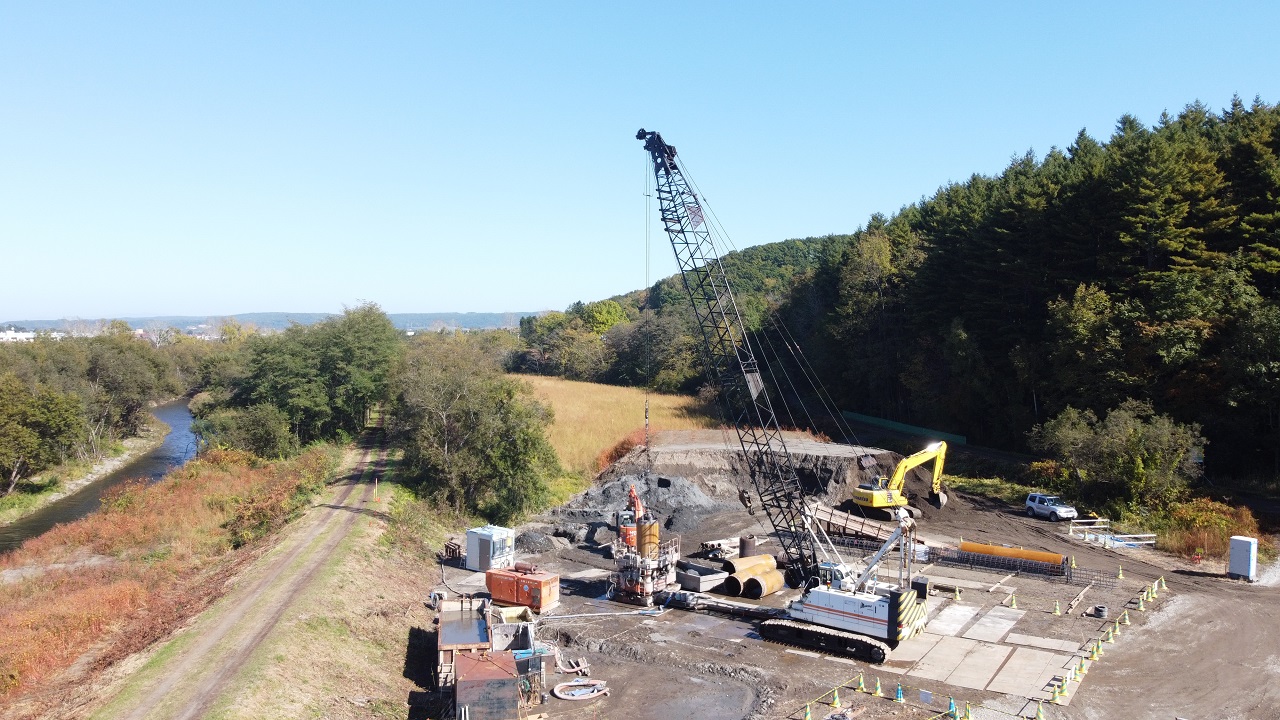

場所打ち杭施工状況(A1橋台)(9月)

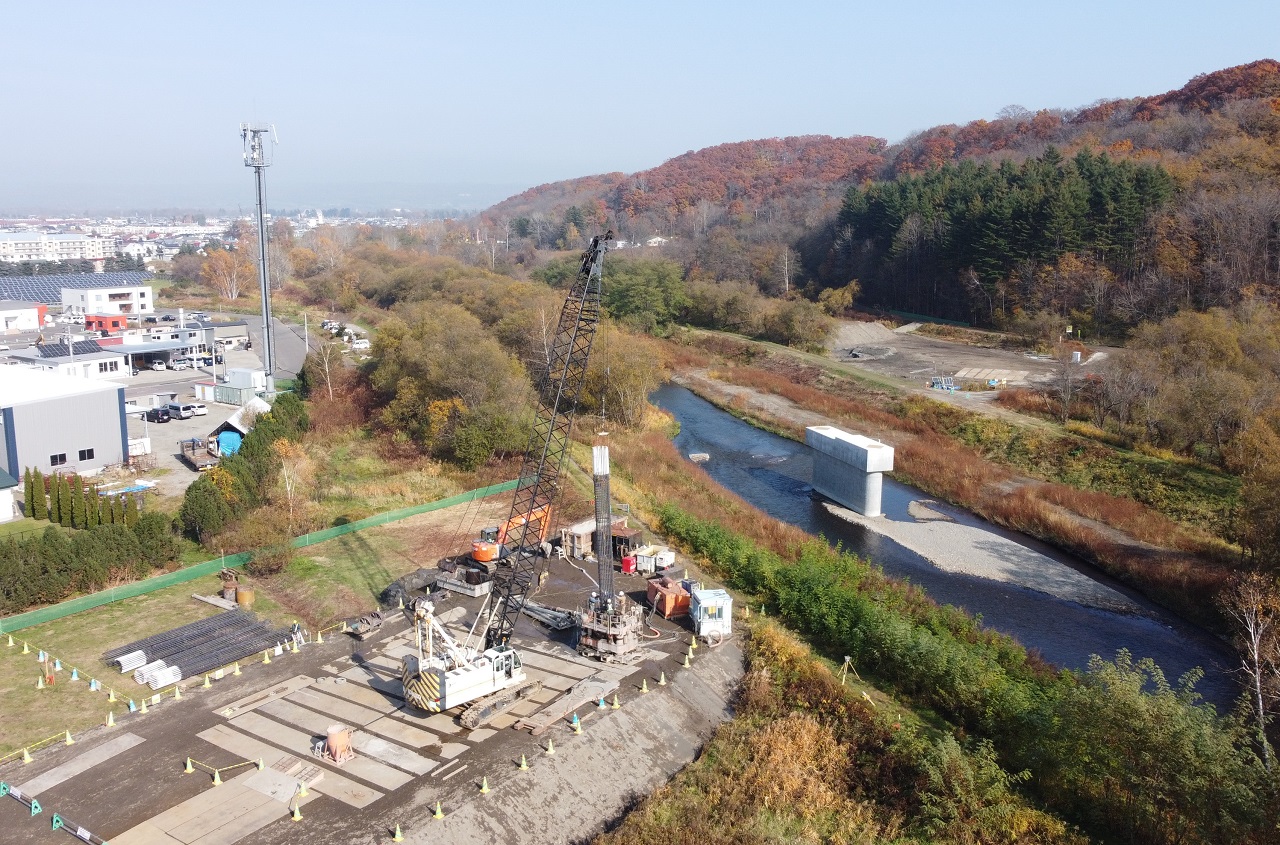

場所打ち杭施工状況(A2橋台)(10月)

No.3函渠底版鉄筋組立完了(10月)

みずほ大橋(仮)A1A2橋台全景(11月)

A1橋台杭頭処理完了全景(11月)

作業全景 (A2~BP)(12月)

作業全景(1550~BP)(12月)

下層路盤 完了全景(1月)

護岸ブロック 完了全景(1月)


路床路体盛土完了SP1850~SP1720)(2月)

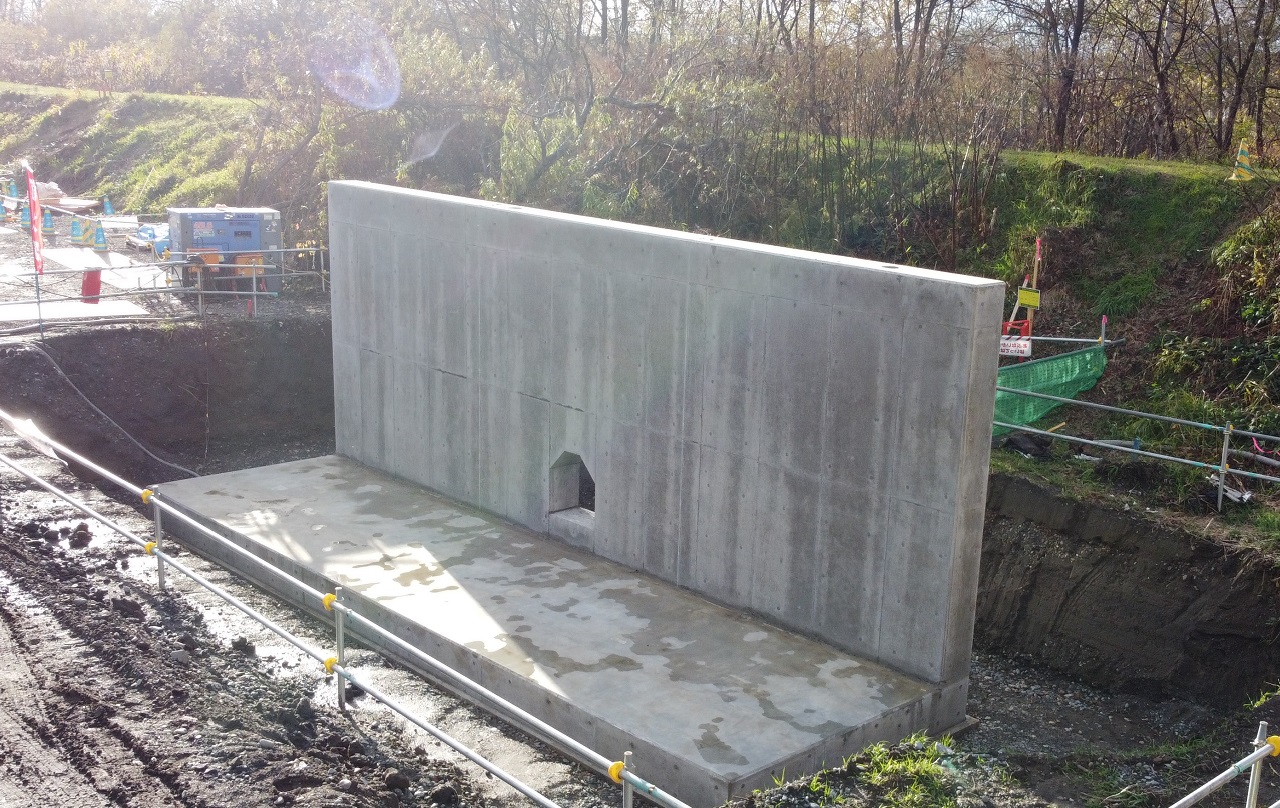

橋台工完了全景(A1-A2) (3月)

橋台工完了全景(A2-A1) (3月)

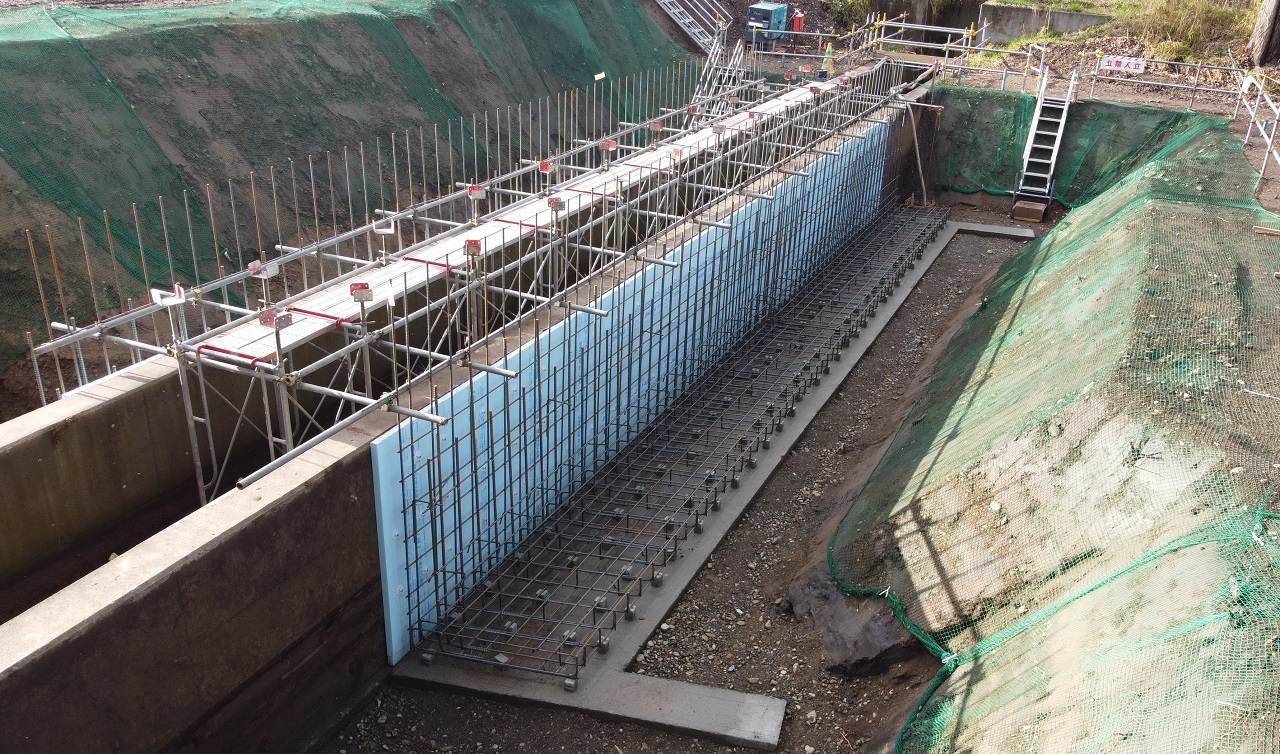

下層路盤完了(1850-BP)(3月)

L型擁壁(L側) 底版コンクリート打設状況 終点側~(5月)

L型擁壁(L側) 竪壁コンクリート打設状況 起点側~(6月度)

L型擁壁(L側) 完了全景 終点側~(6月度)

道路付属施設工・歩道路盤工 施工状況 起点側~ (6月度)

災害防止協議会 協力業者パトロール(6月度)

基盤排水層 施工状況 (7月度)

路体盛土工 施工状況 終点側~ (7月度)

帯広農業高校インターンシップ 校章作成状況 (7月度)

帯広農業高校インターンシップ 校章作成完了 (7月度)

札内南小学校 遊具塗装 (8月度)

道路改良 完成全景 L型擁壁周辺 (8月度)

道路改良 完成全景 起点側~ (8月度)

道路改良 完成全景 終点側~ (8月度)
