JAおとふけ 本部事務所 新築工事
工事場所 | 河東郡音更町大通5丁目1番地 |
---|---|
発注者 | 音更町農業協同組合 |
設計 | 株式会社北農設計センター |
監理 | ホクレン農業協同組合連合会 |
工期 | 令和5年4月3日 ~ 令和7年5月27日 |
受注者 | 宮坂・川田・村上 特定建設工事共同企業体 |
現場代理人 | 菊地 典考 |
工事概要 | 用 途:事務所 構造・規模:鉄骨造 2階建て 建築面積:2,606.11㎡ 延床面積:4,789.11㎡ |

現場代理人コメント
当工事は昭和40年竣工の本部事務所を新しく建て替える工事です。工事は既存事務所を開所しながら、隣地に工事を行います。完成後に新事務所を仮使用し、現事務所を解体、外構工事を行い工事の完了となります。施工中は現本部事務所、Aコープ店舗に隣接し、また東側は住宅が立ち並ぶため工事期間中は近隣への配慮を欠かさず、工事車両による交通事故防止に努めます。
工事に際してはご満足のいただける高品質は建物を提供できるように、発注者様並びに設計事務所様のご指導のもと、JV共同で工事を進めてまいります。そして無事故・無災害での工事の完成を目指します。
- 地鎮祭

- 着工前空撮(南側)

- 着工前全景(北側)

- 建物位置確認状況(発注者立会)
- 5月 空撮(北側)
- 5月 現場全景(北西側)

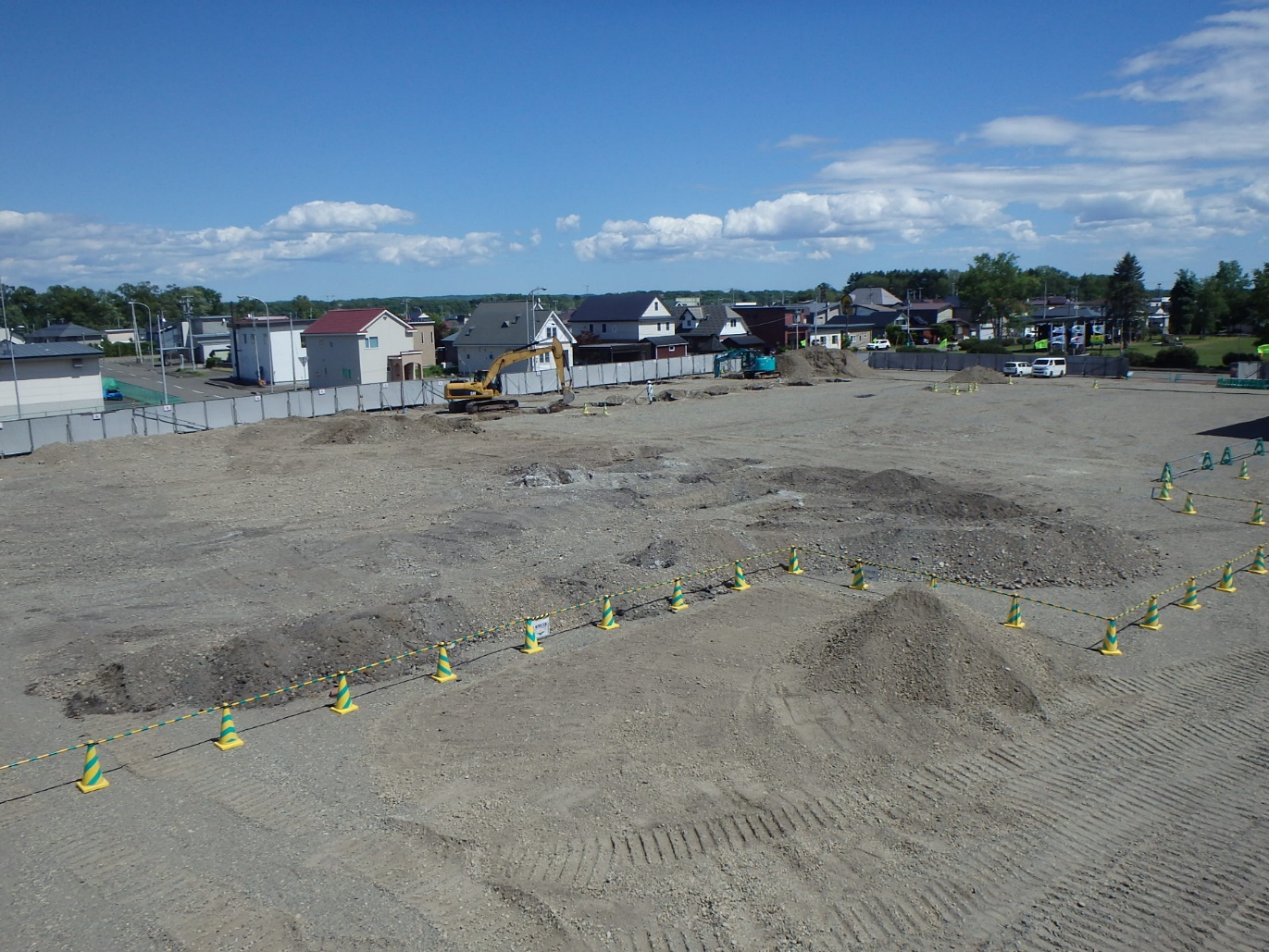

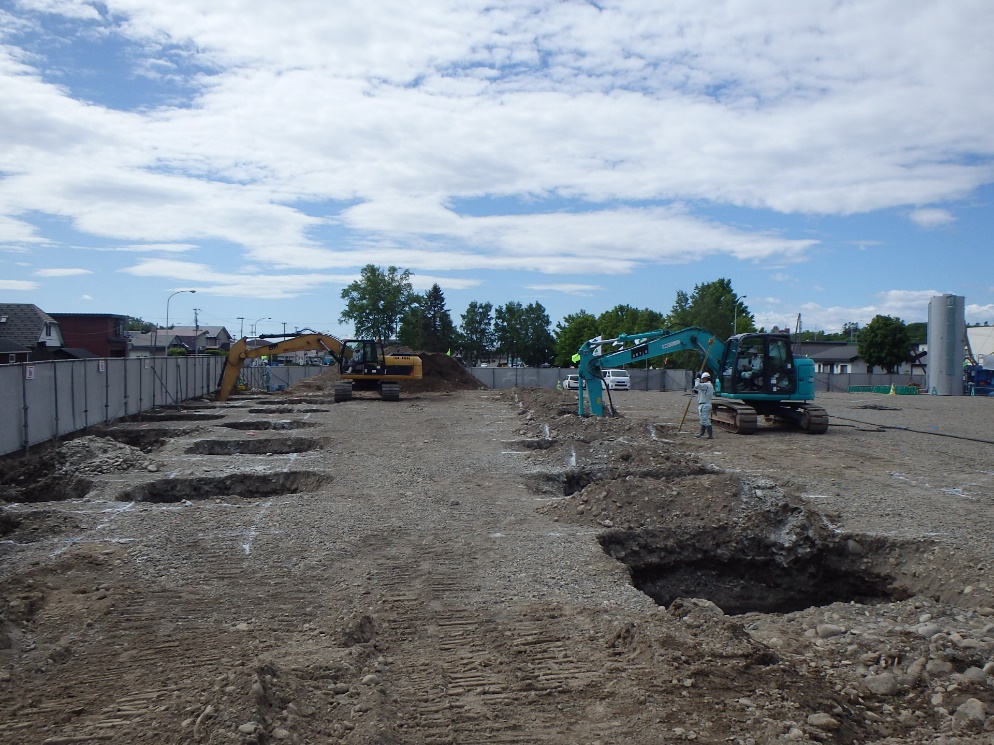

- 5月 既存アスファルト舗装撤去状況

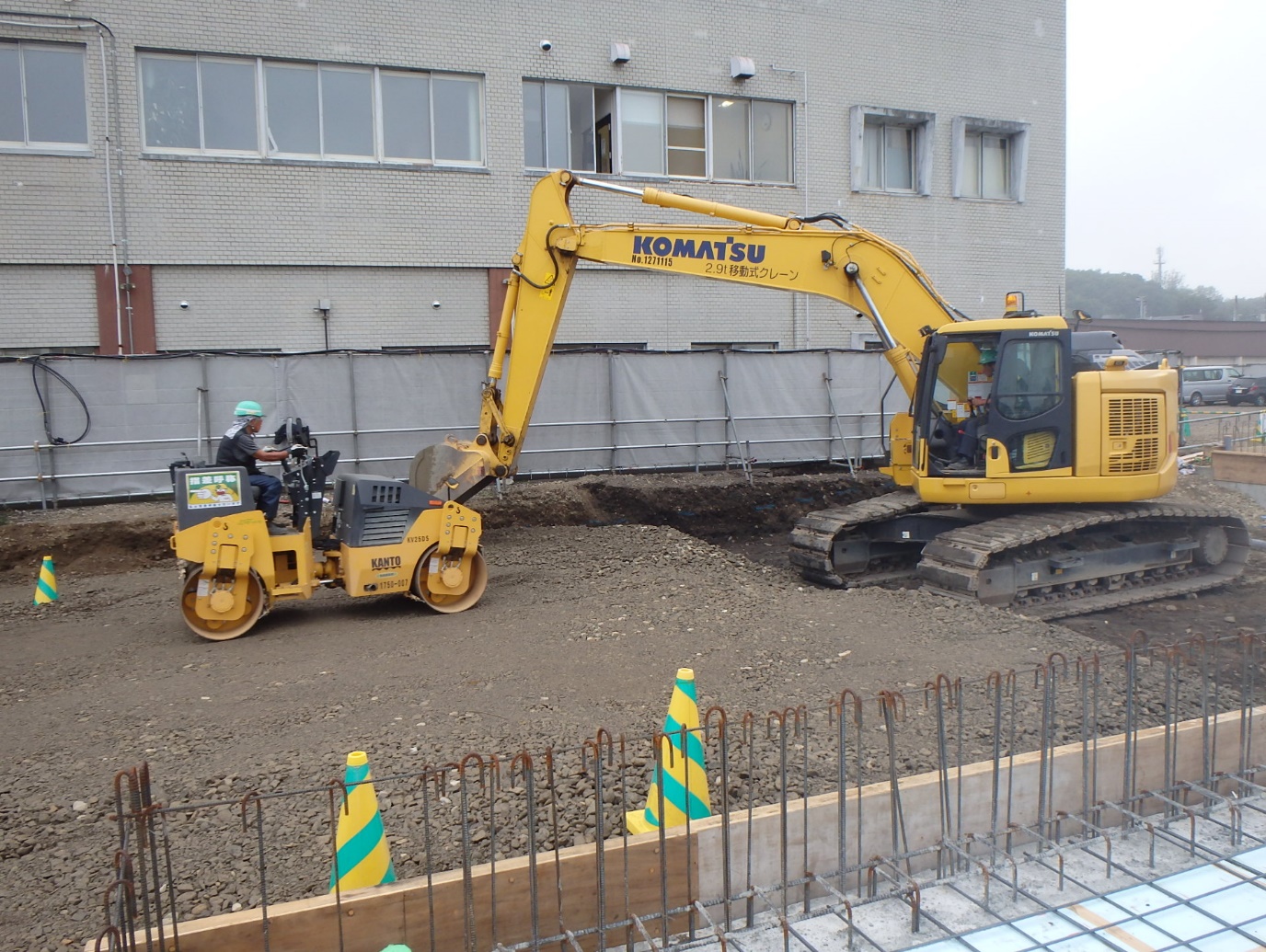

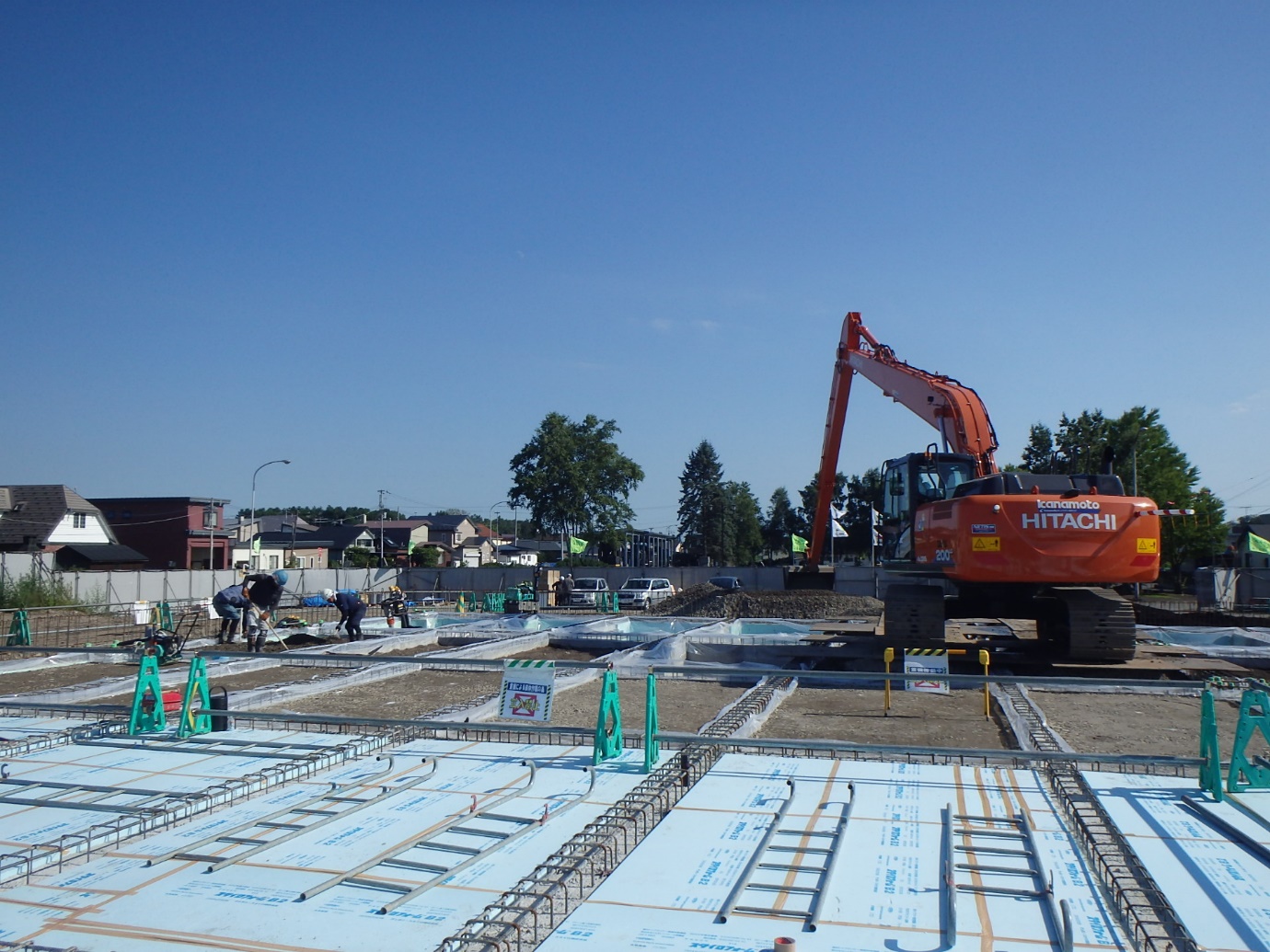

- 5月 地盤改良状況
- 6月 空撮(東側)
- 6月 全景(北西側)

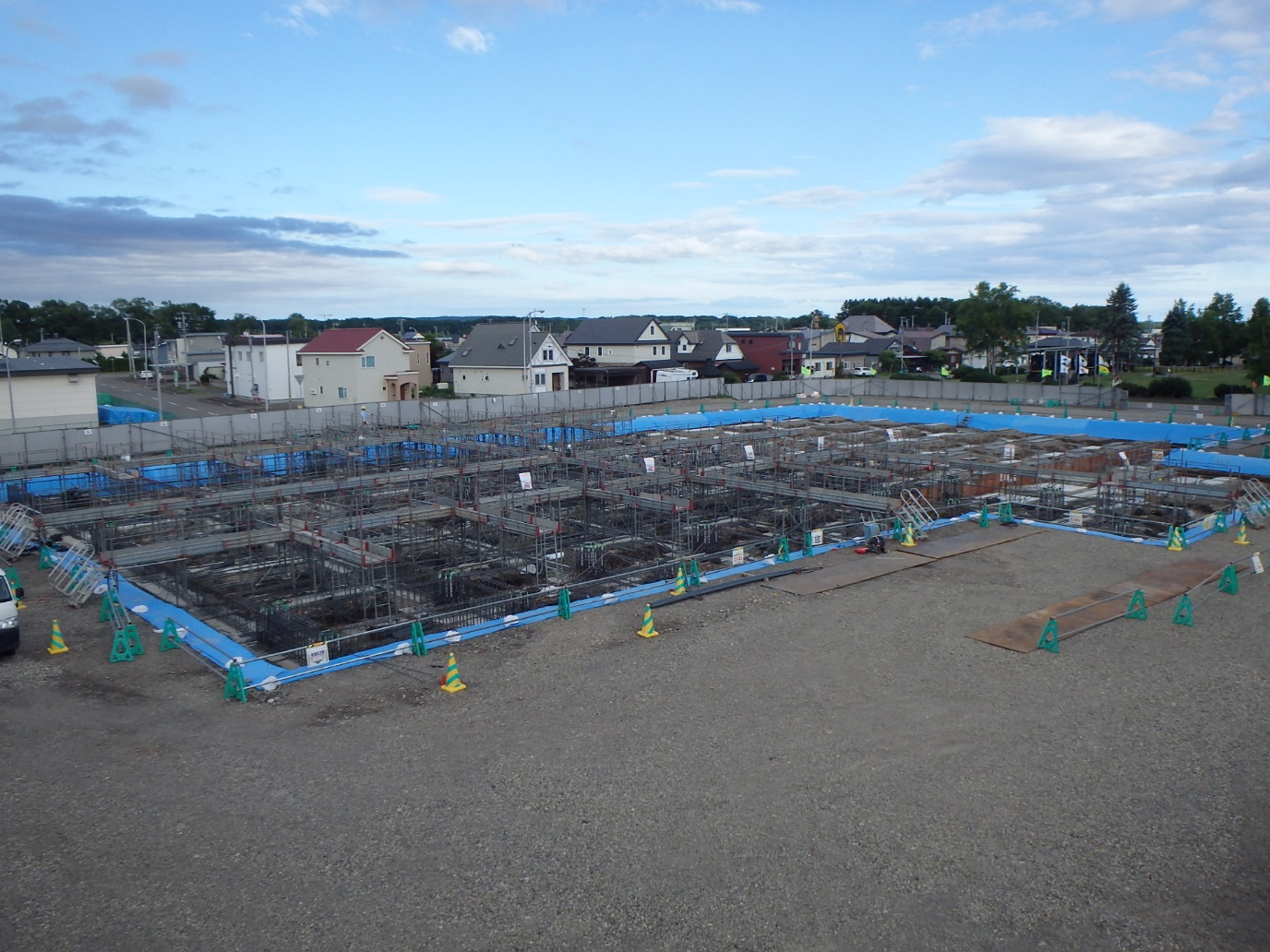

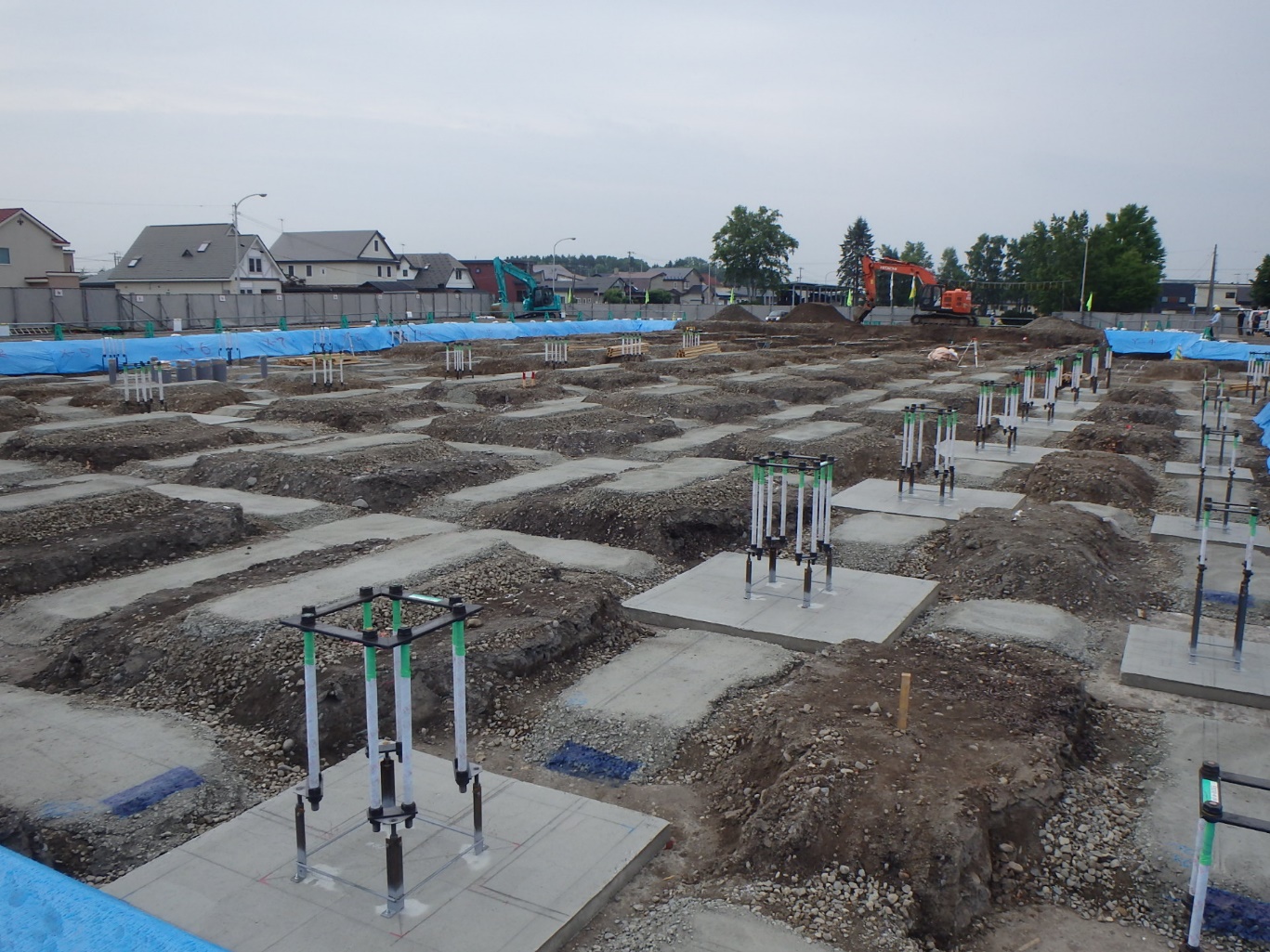

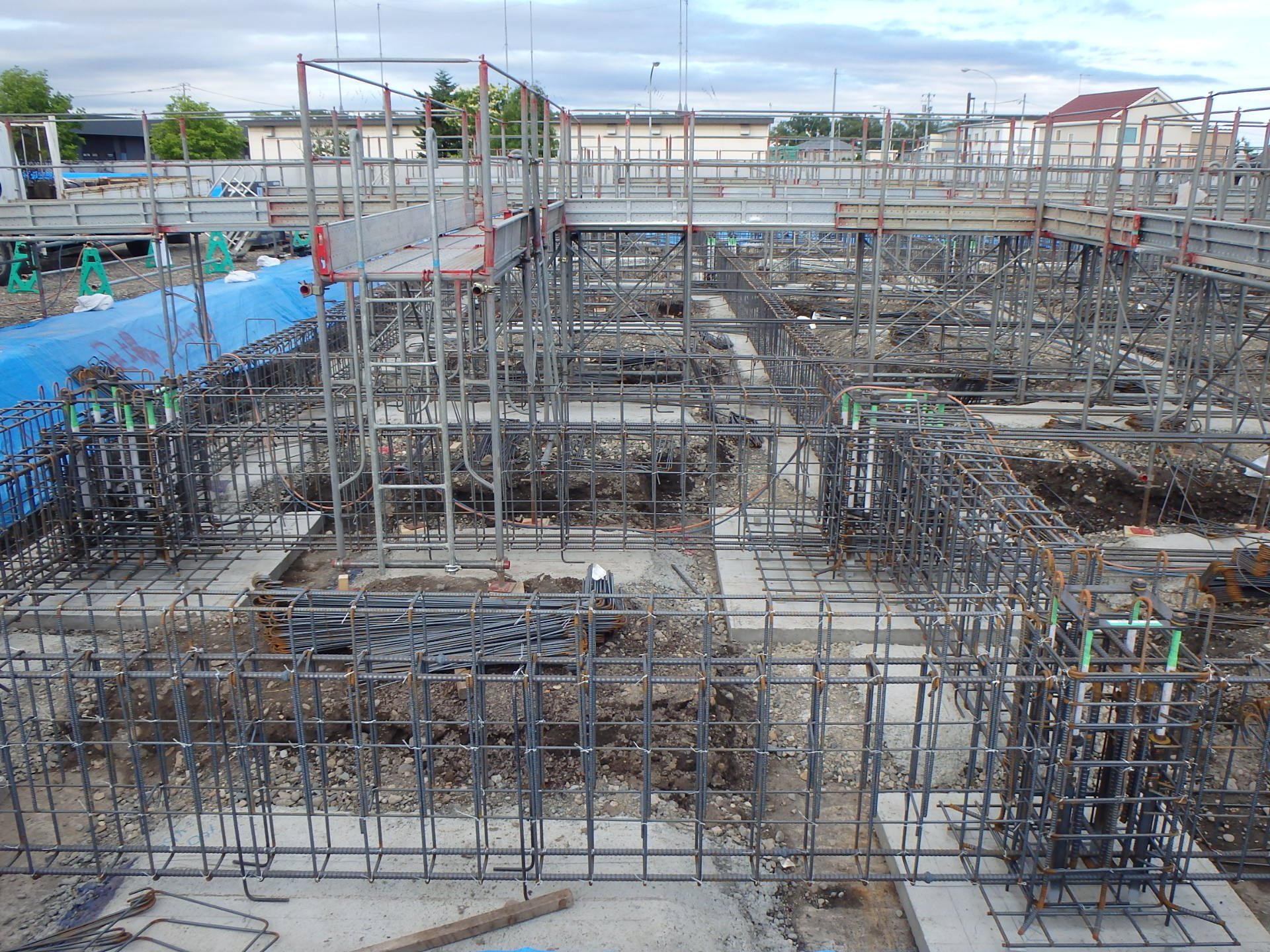

- 6月 基礎鉄筋組立状況(1工区)
- 6月 ハイベース設置状況(1工区)

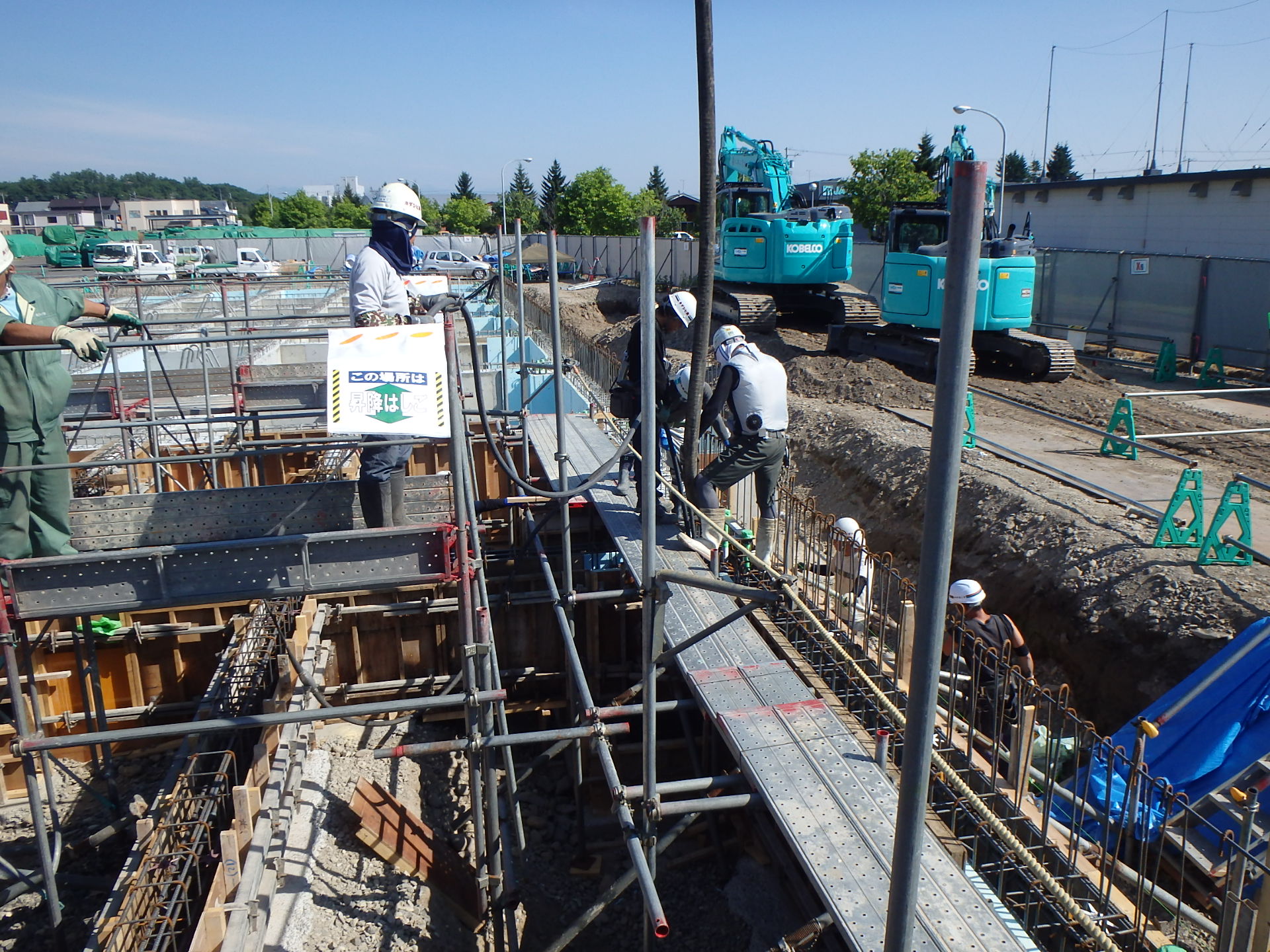

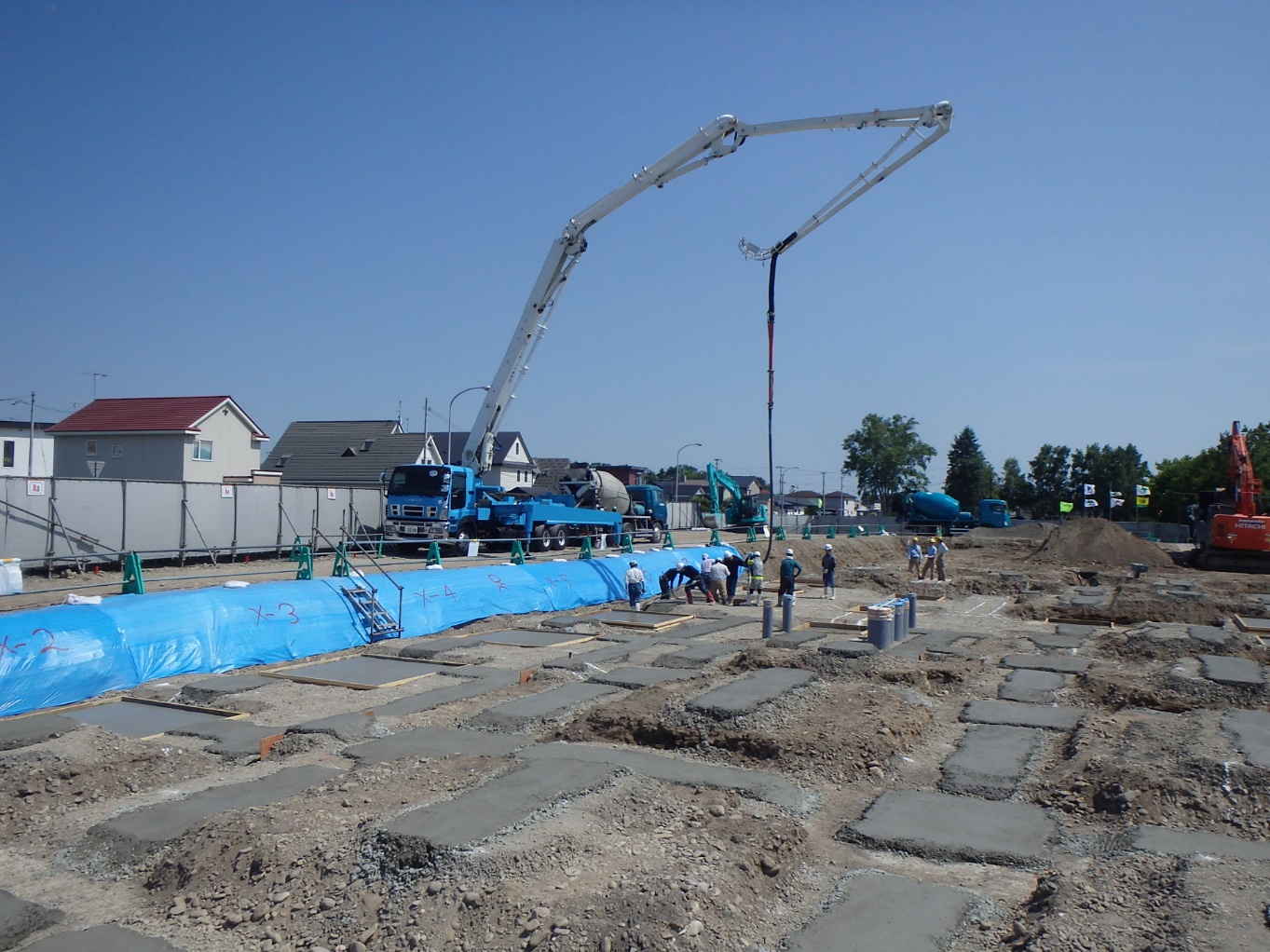

- 6月 捨コンクリート打設状況(1工区)

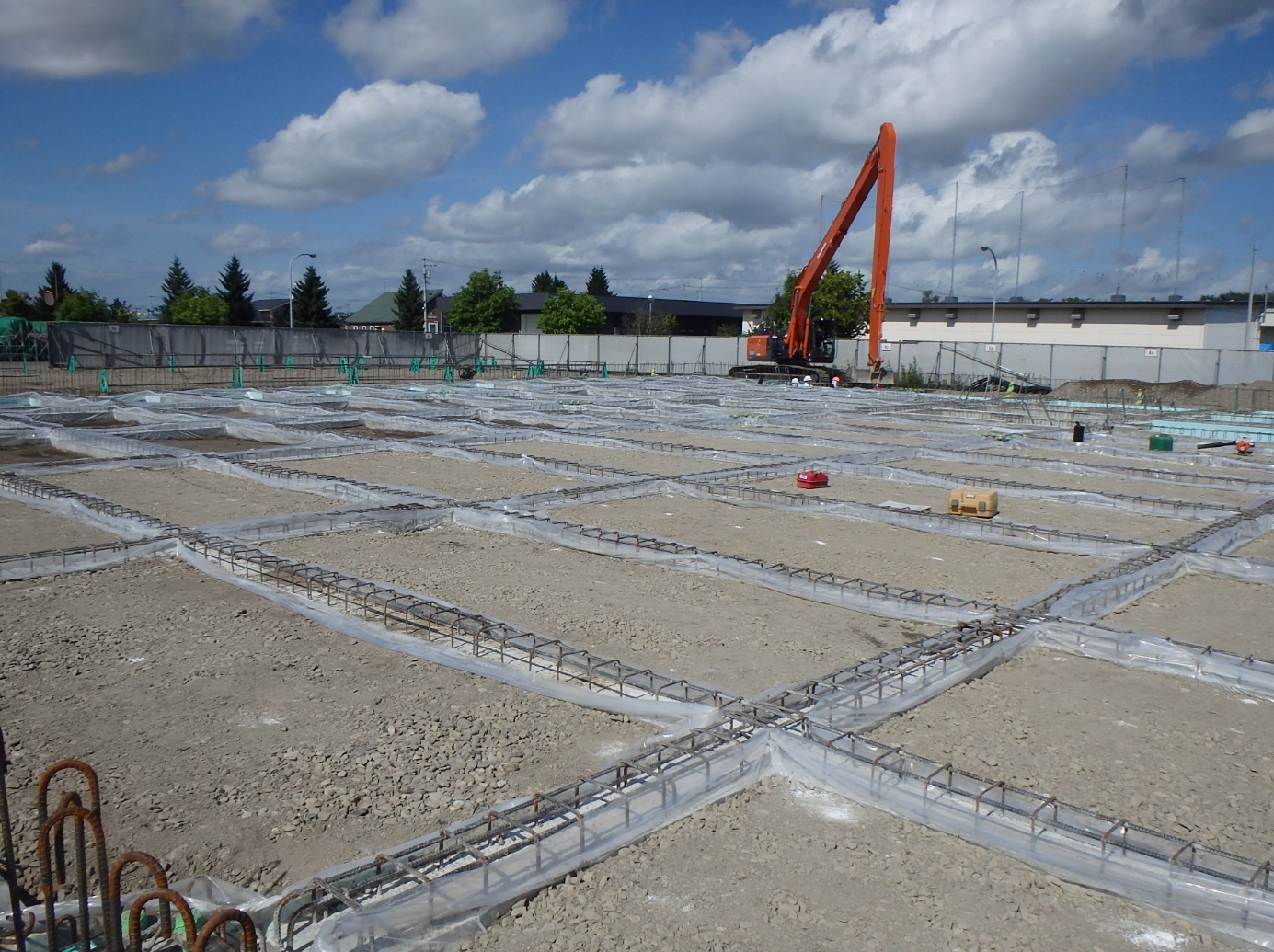

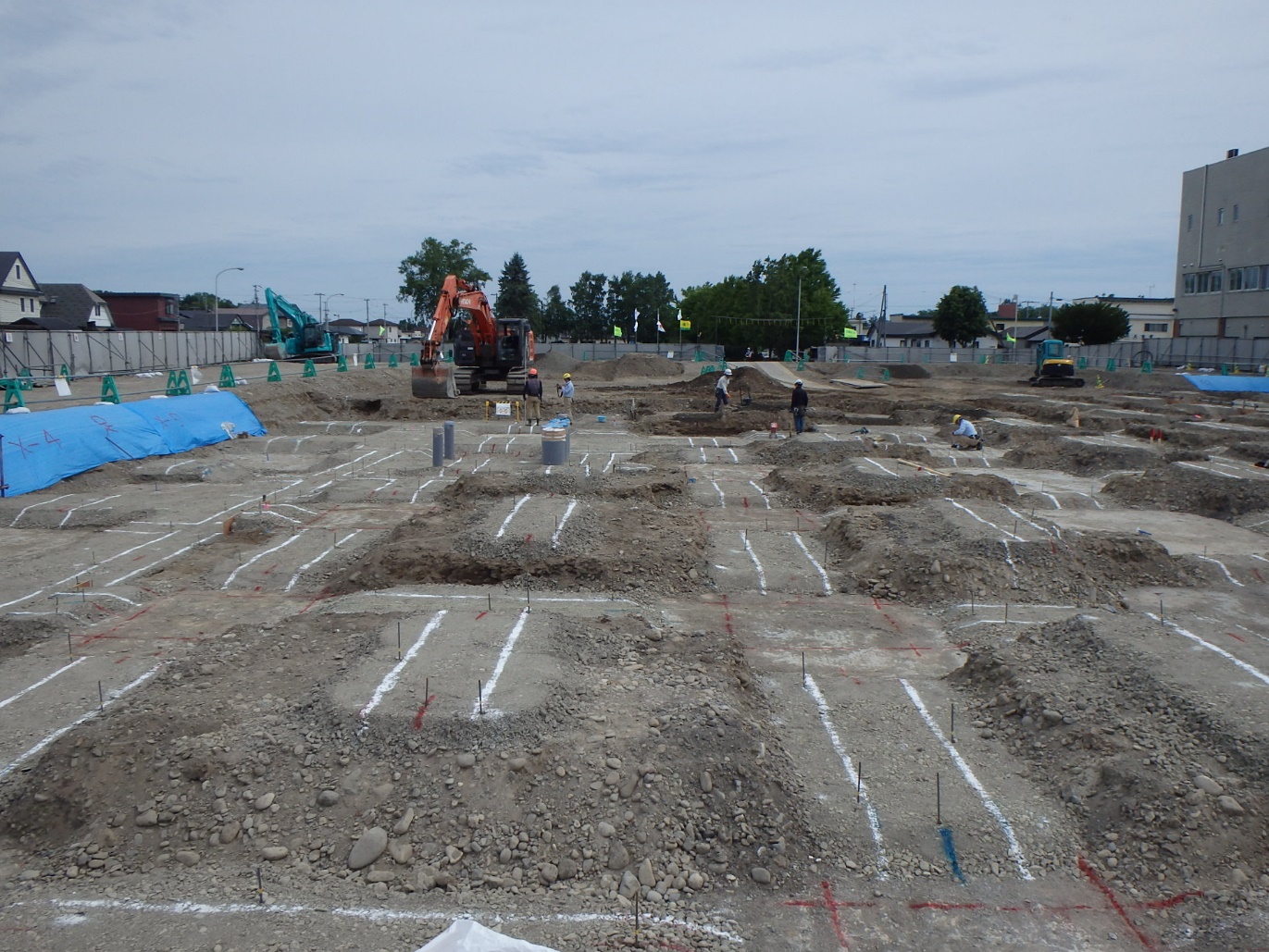

- 6月 基礎掘削施工状況(2工区)

- 7月 空撮(東側)

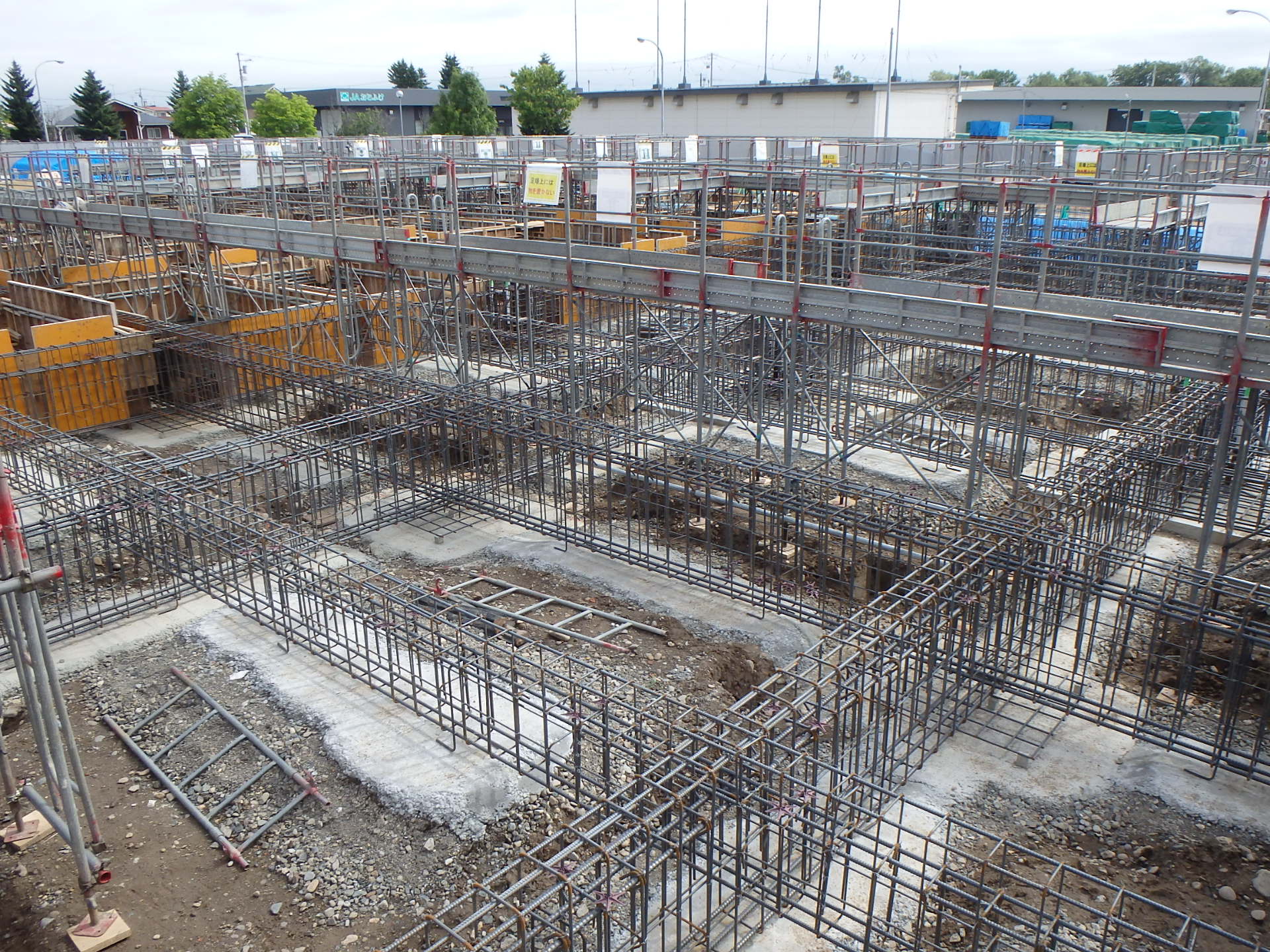

- 7月 基礎型枠解体完了(1工区)
- 7月 基礎コンクリート打設状況(2工区)

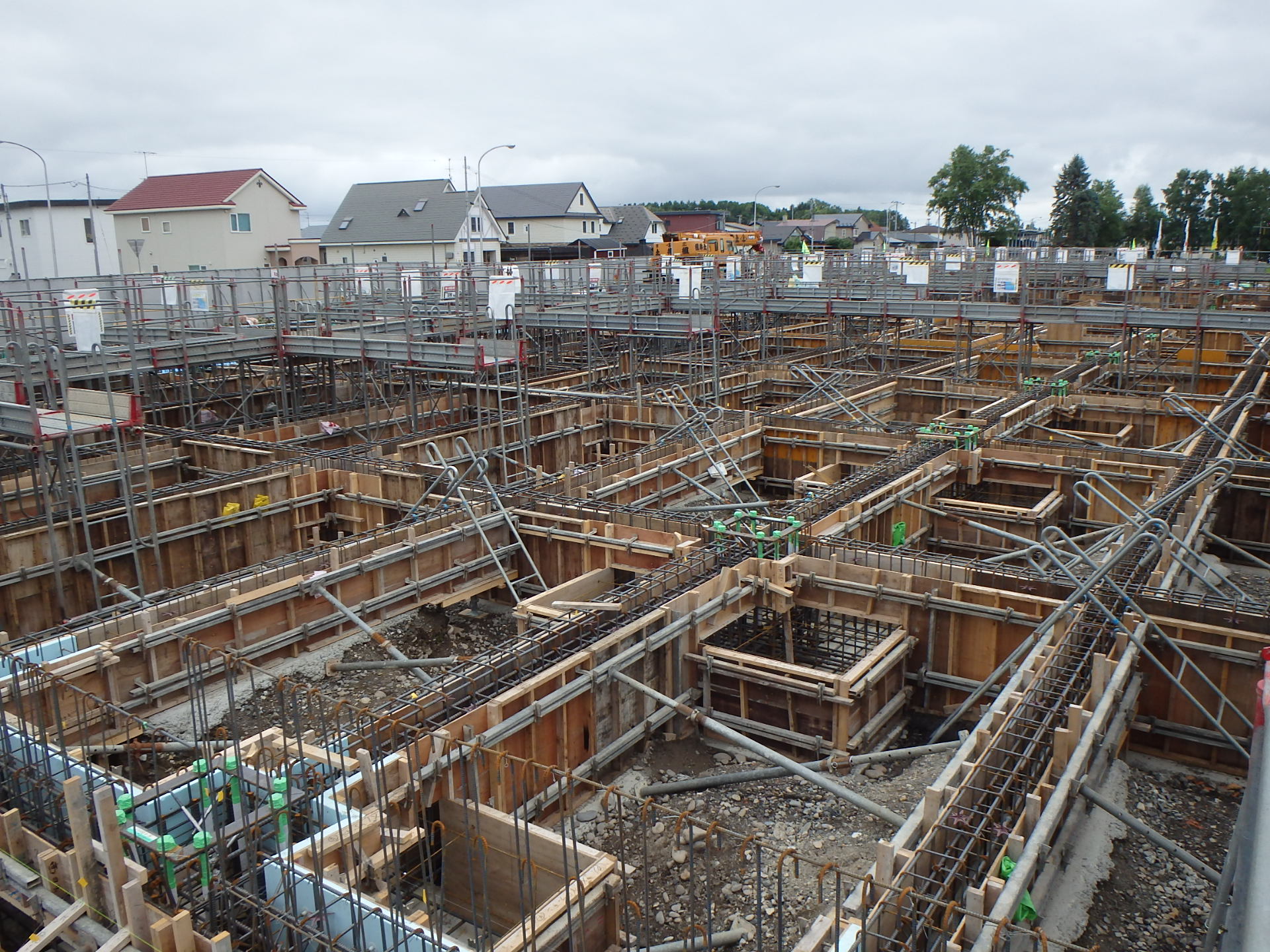

- 7月 基礎型枠施工状況(1工区)

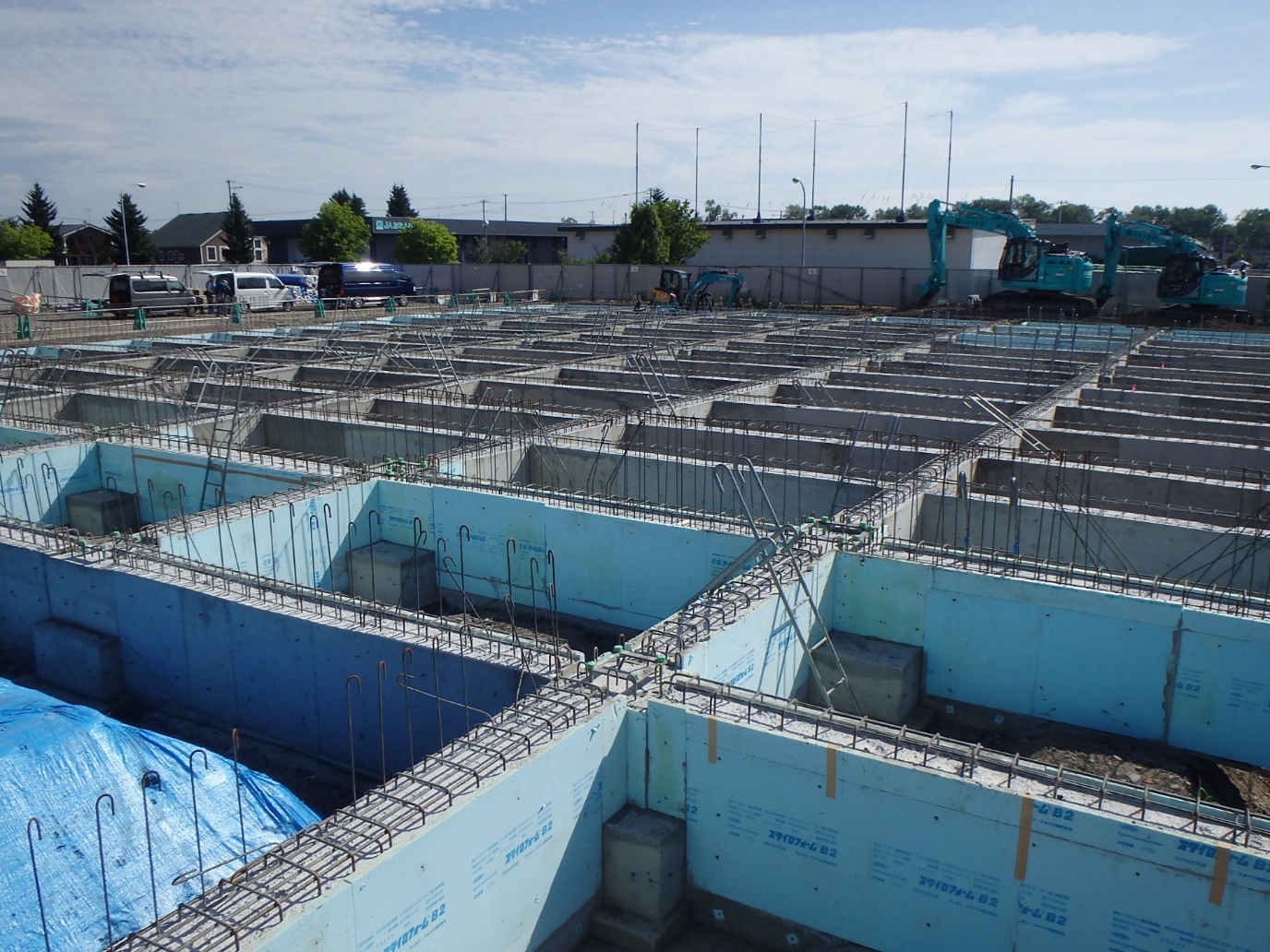

- 7月 基礎配筋状況(2工区)

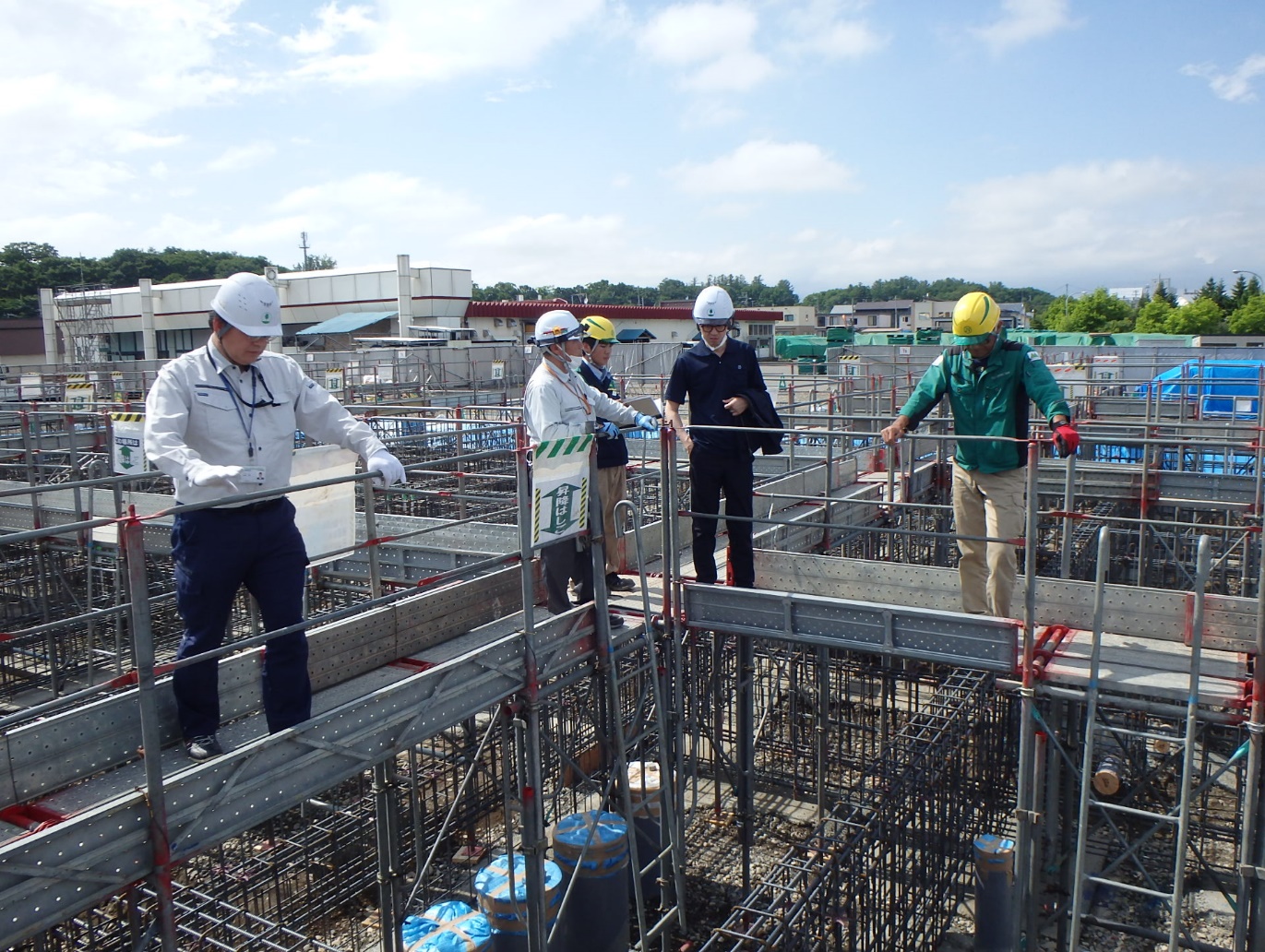

- 7月 基礎配筋検査状況(監理者立会)

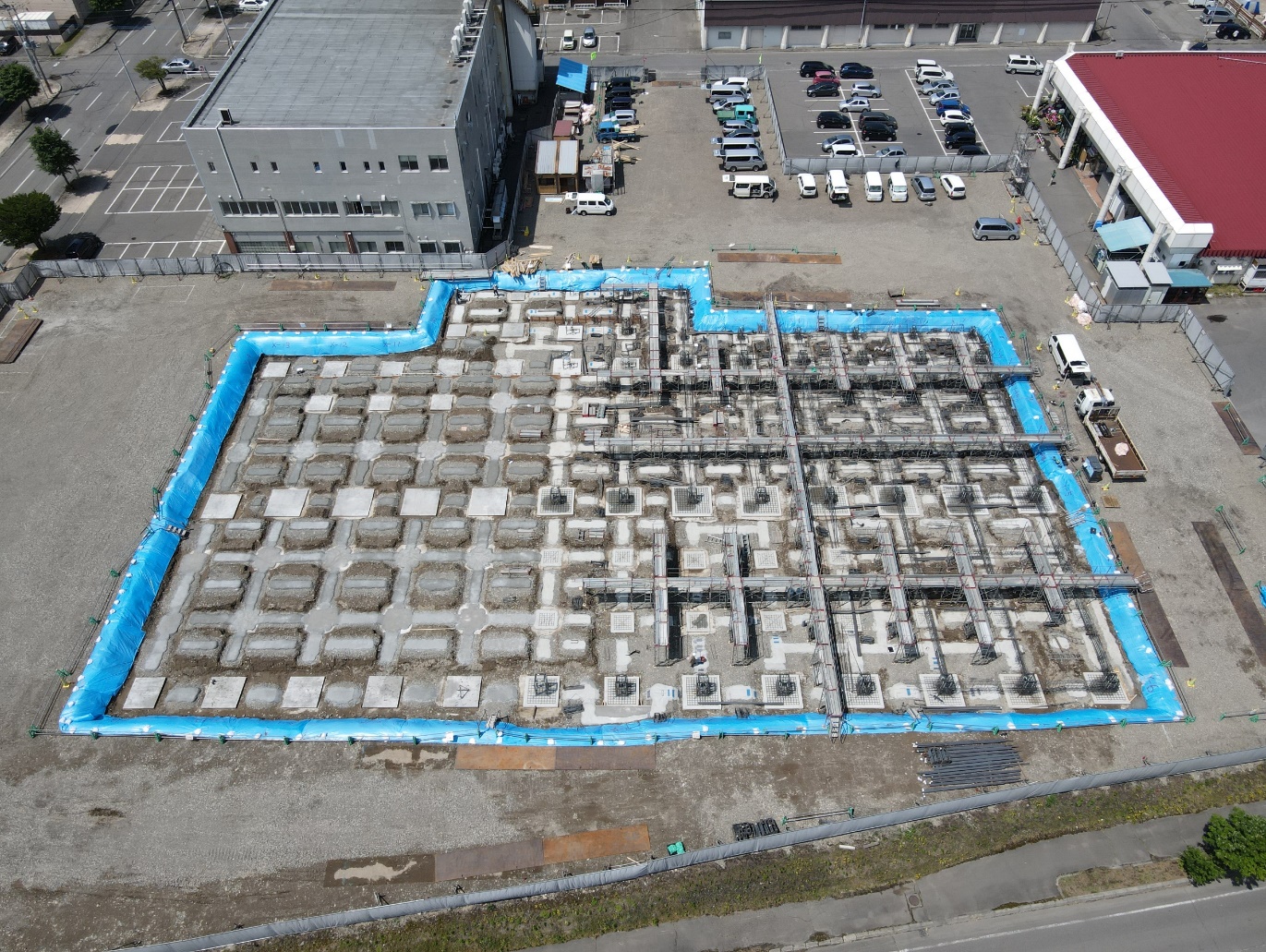

- 8月 空撮(東側)

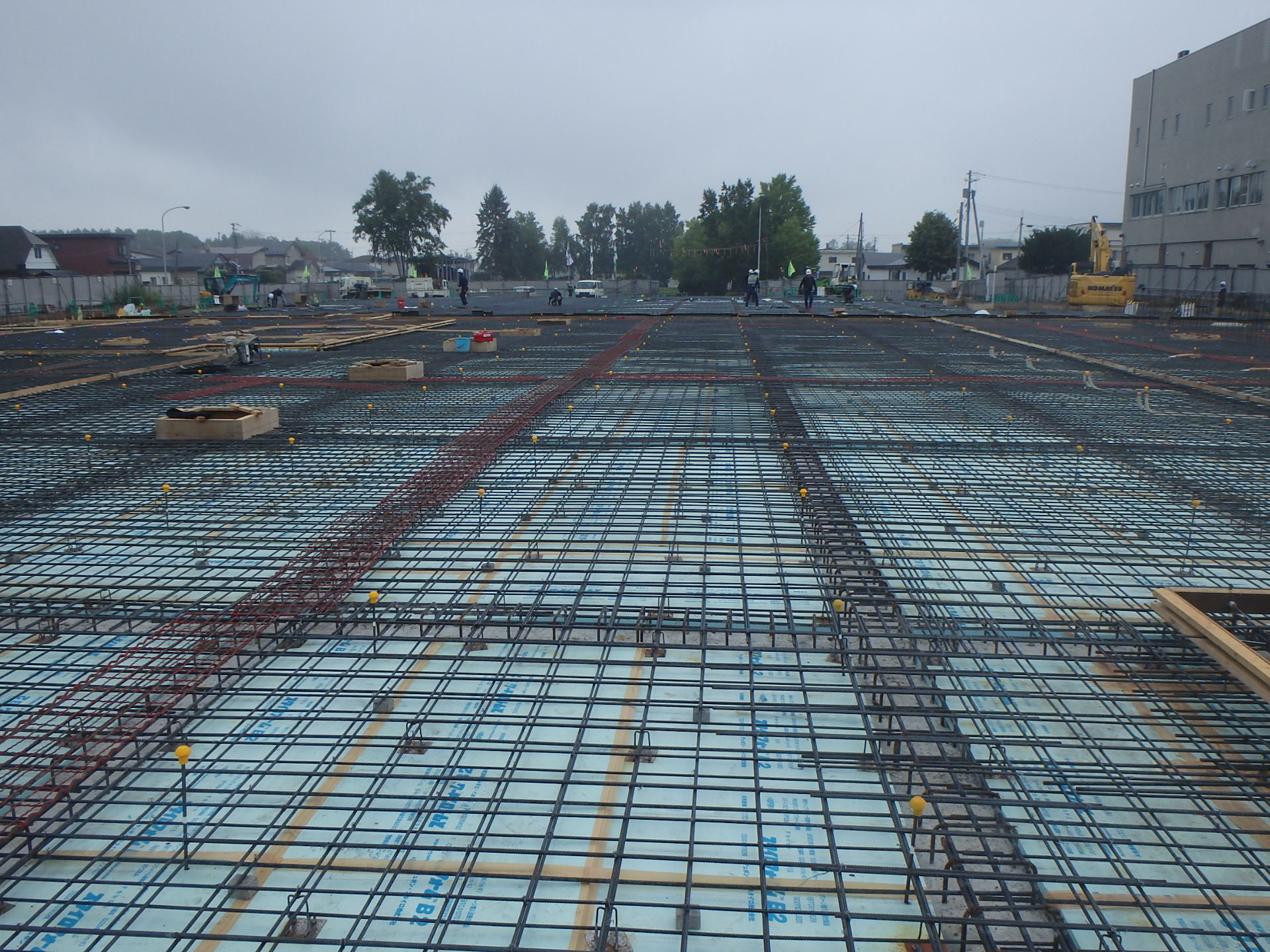

- 8月 スラブ背筋、止め枠完了(1工区)
- 8月 基礎埋戻し前全景
- 8月 埋戻し状況(床砕石敷き込み)(1工区)
- 8月 埋戻し状況(2工区)

- 8月 外構路盤砕石入替状況(西側)
- 9月 空撮(東側)
- 9月 空撮(南側)

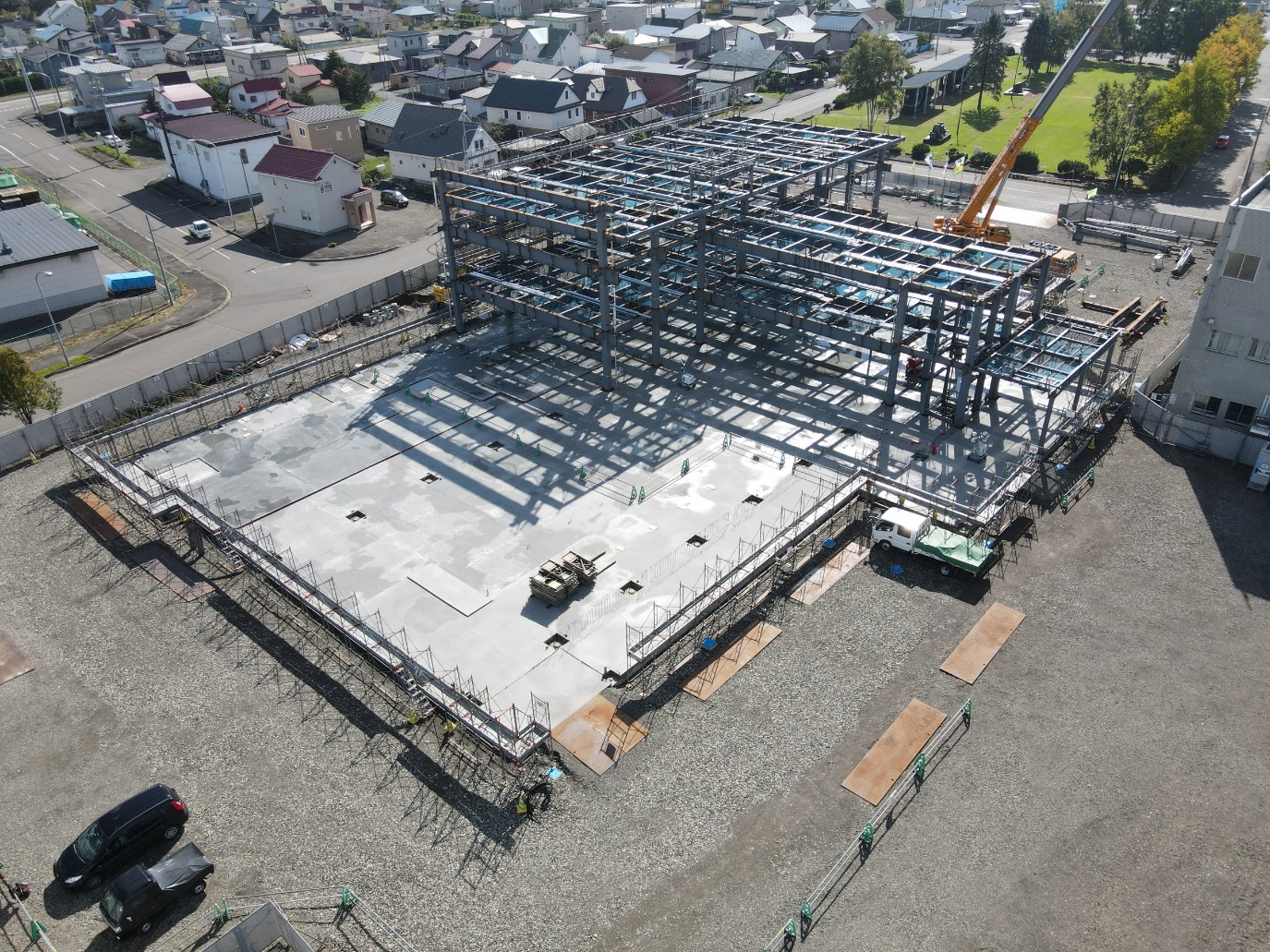

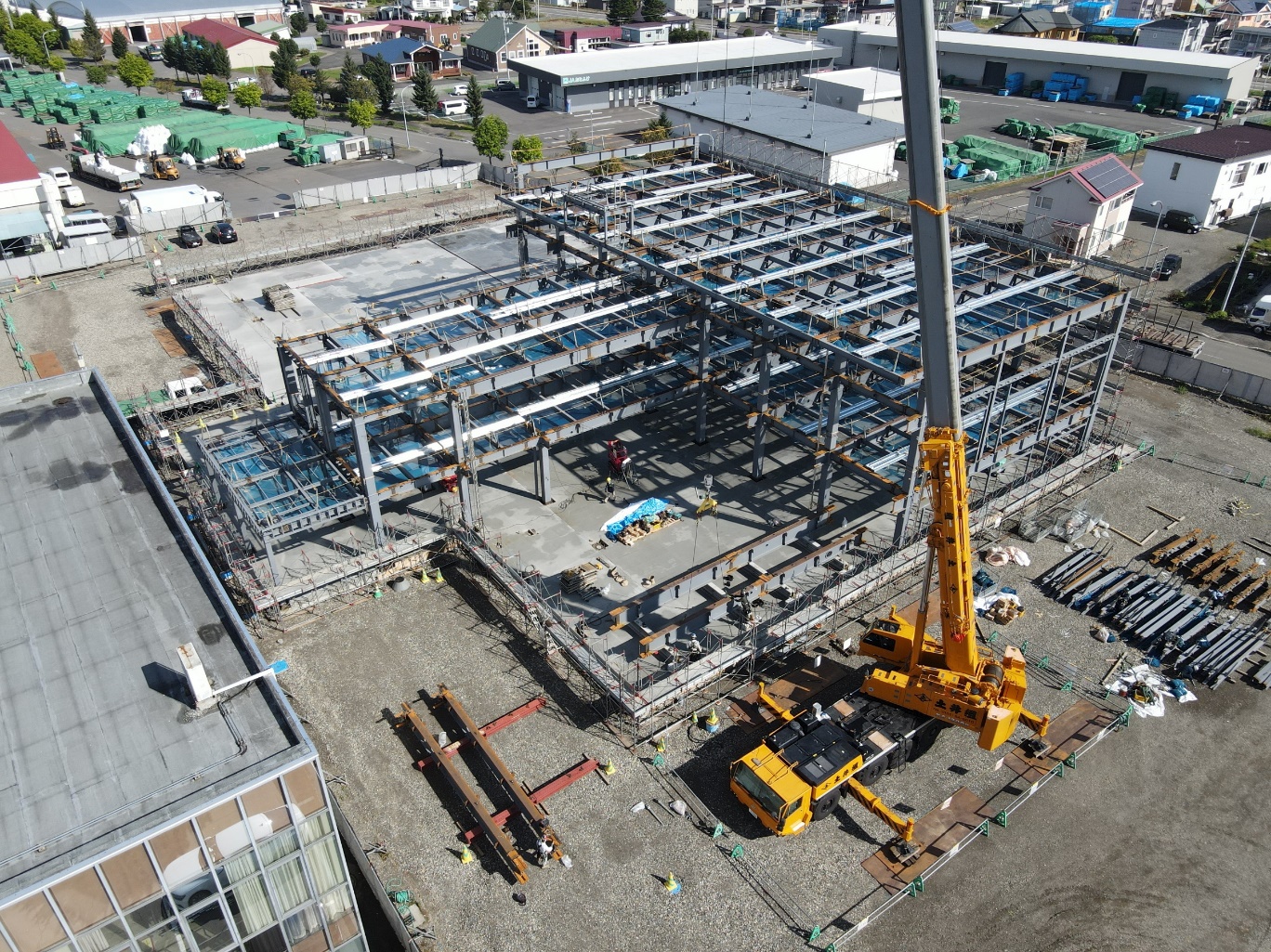

- 9月 鉄骨ベースモルタル施工状況

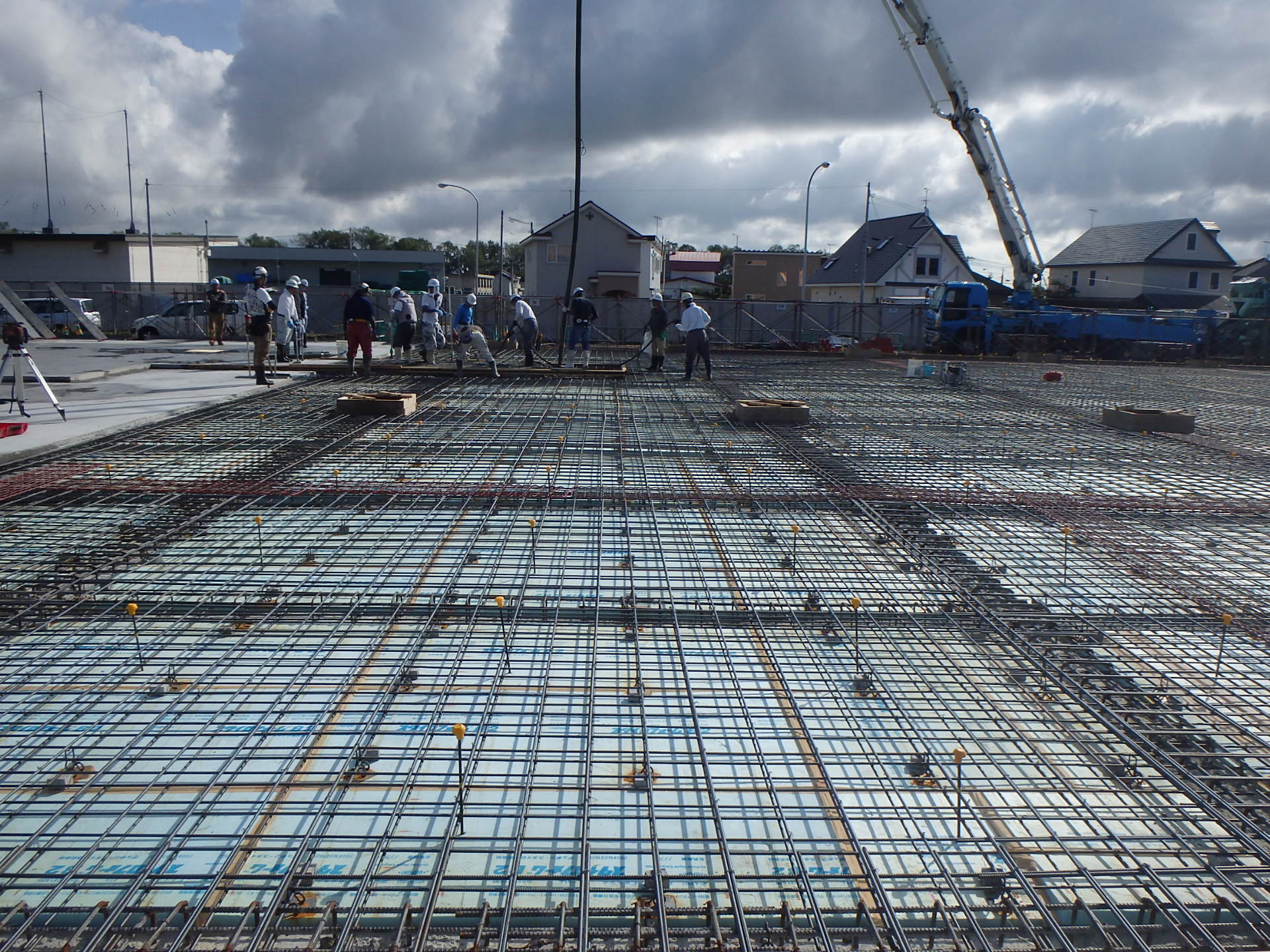

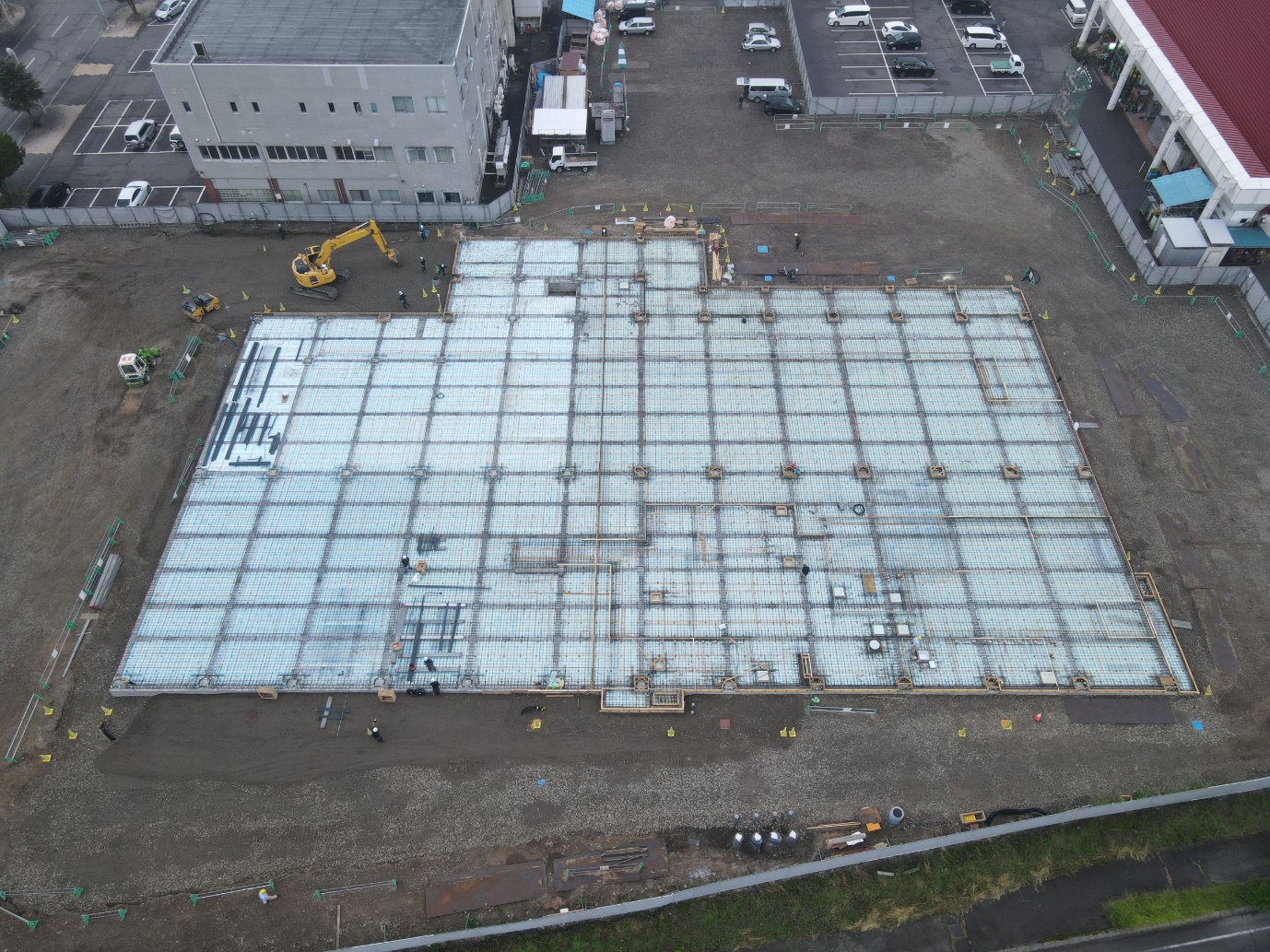

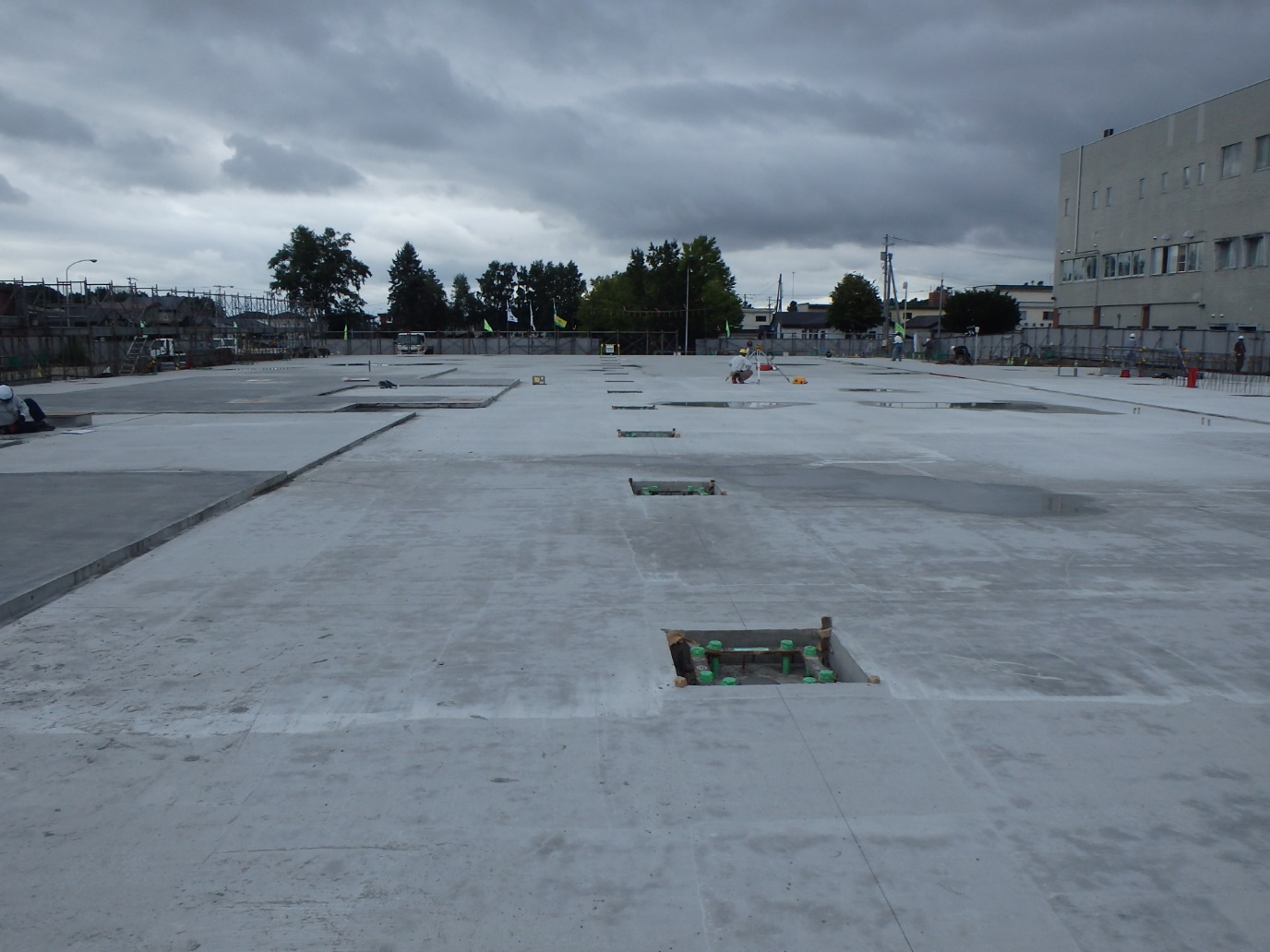

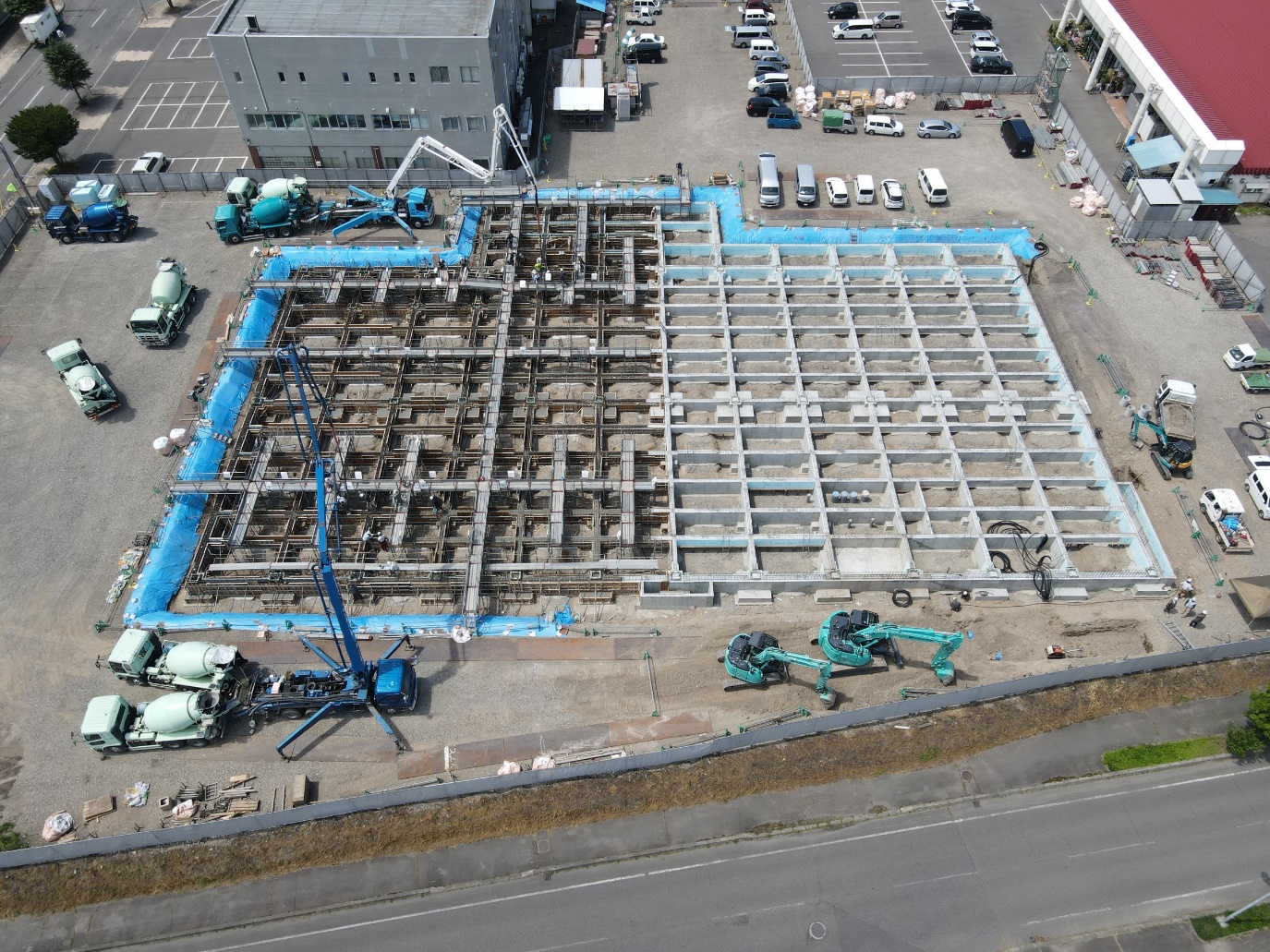

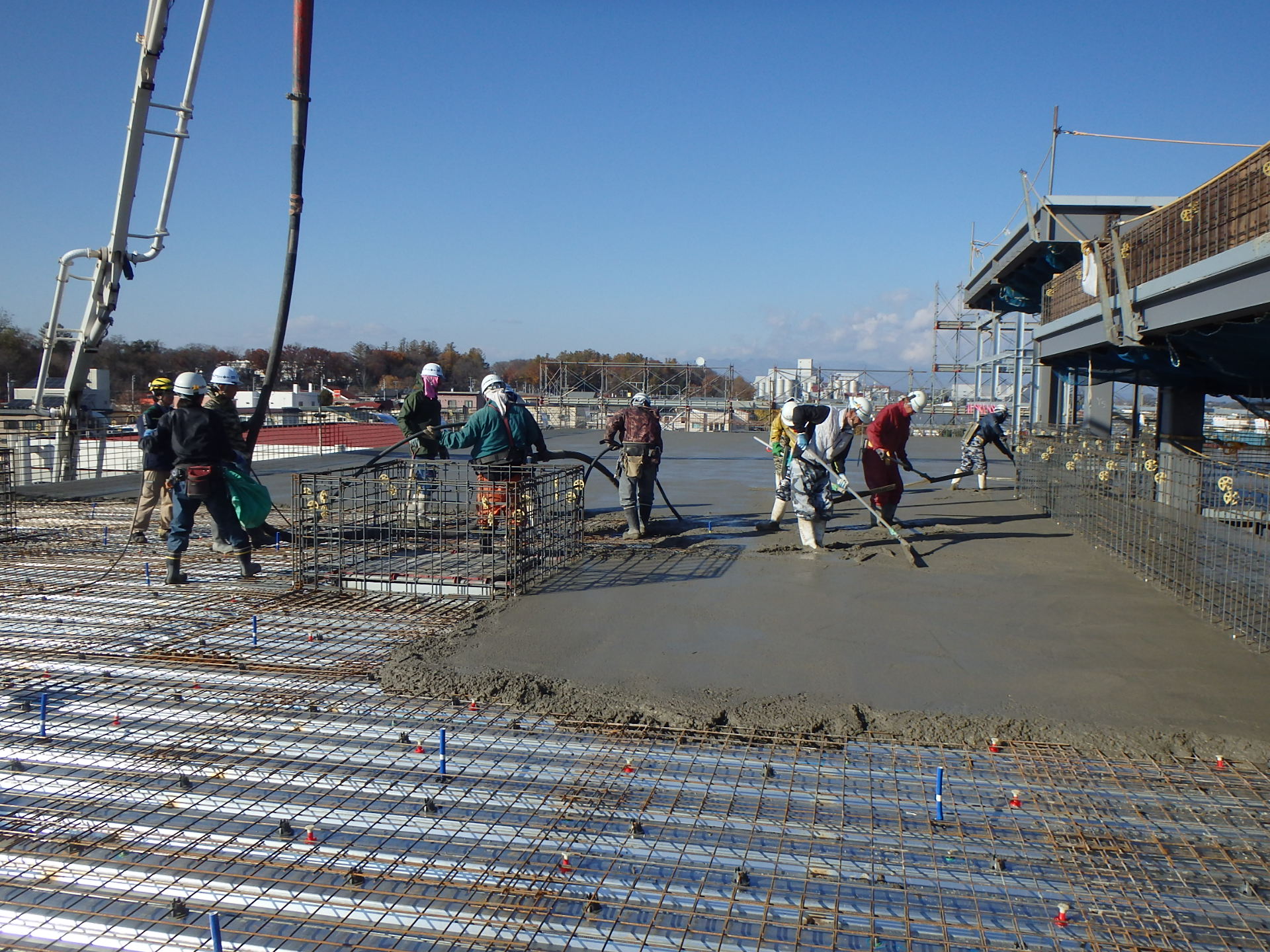

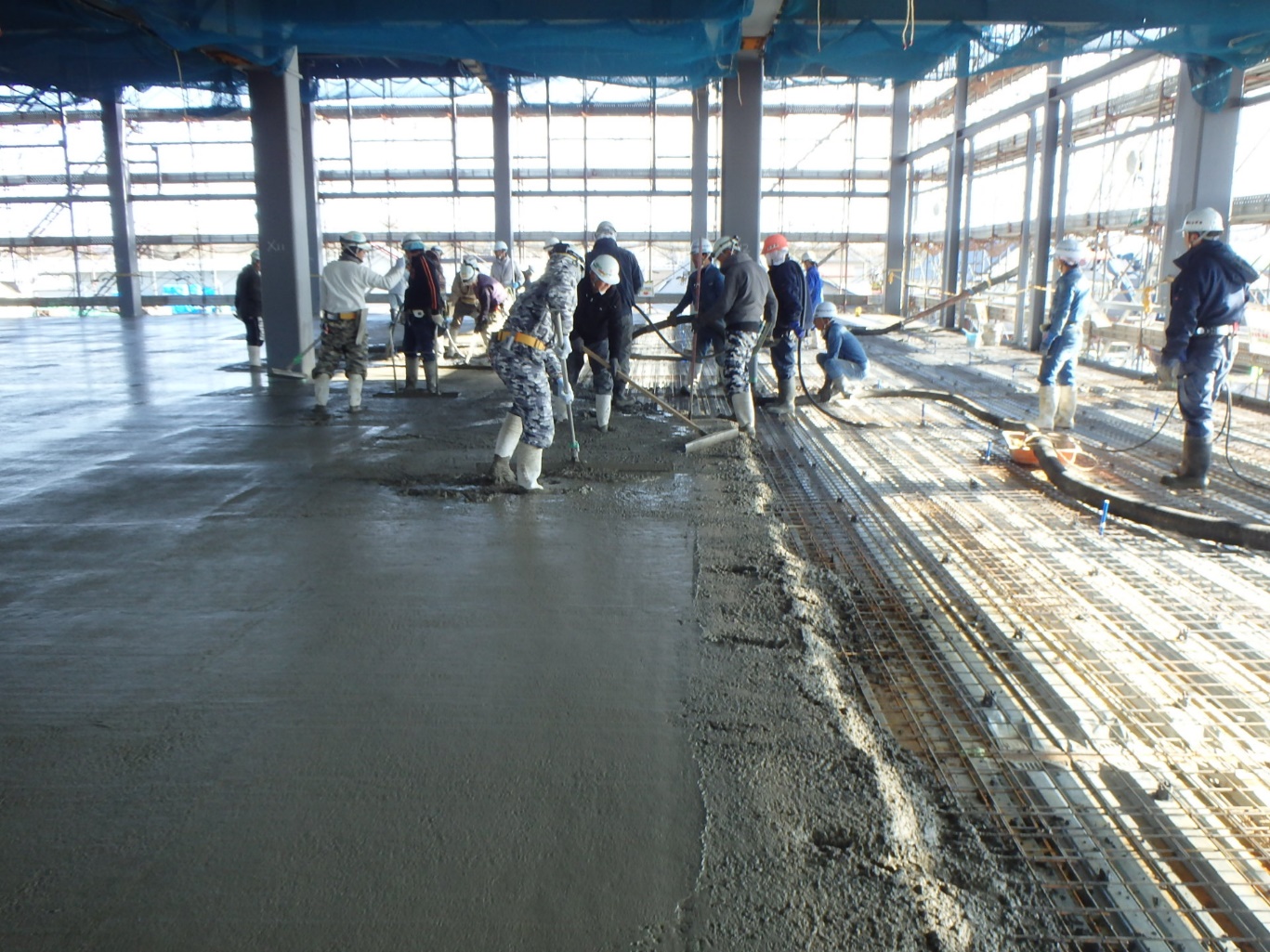

- 9月 1階床コンクリート打設状況(2工区)
