厚真川水系日高幌内川基幹堰堤外工事

工事場所 厚真町
発注者 北海道開発局 室蘭開発建設部
工期 令和5年4月14日~令和6年5月20日
受注者 宮坂建設工業株式会社
現場代理人 糸谷 雄太
工事概要 【工事箇所①】工事延長L=985.10m
          帯工N=1基(コンクリートV=320㎥)
          砂防土工 盛土V=5,000㎥
          法面工 植生工A=19,000㎡
          道路改良 盛土V=10,300㎥
          構造物撤去工 一式 仮設工 一式
【工事箇所②】工事延長L=786.24m
          河川土工 掘削工V=4,600㎥
          構造物撤去工 一式
【工事箇所③】工事延長L=2130.00m
          道路改良工 一式
工事説明 本工事は、厚真川水系特定緊急砂防事業の一環として、厚真川水系の日高幌内川において帯工・法面工・管理用道路等の整備を行う工事です。
糸谷 雄太

現場代理人コメント

当該作業箇所は複数箇所に点在しており、他工区隣接工事もあることから施工業者間及び職員間での密な作業打合せと連絡体制を確立し、重機災害・交通災害防止を最重要の目標として施工致します。また、地域の方々とのコミュニケーションを確保し、近隣住民への工事による影響を最小限に抑え、早期完工を目指します。

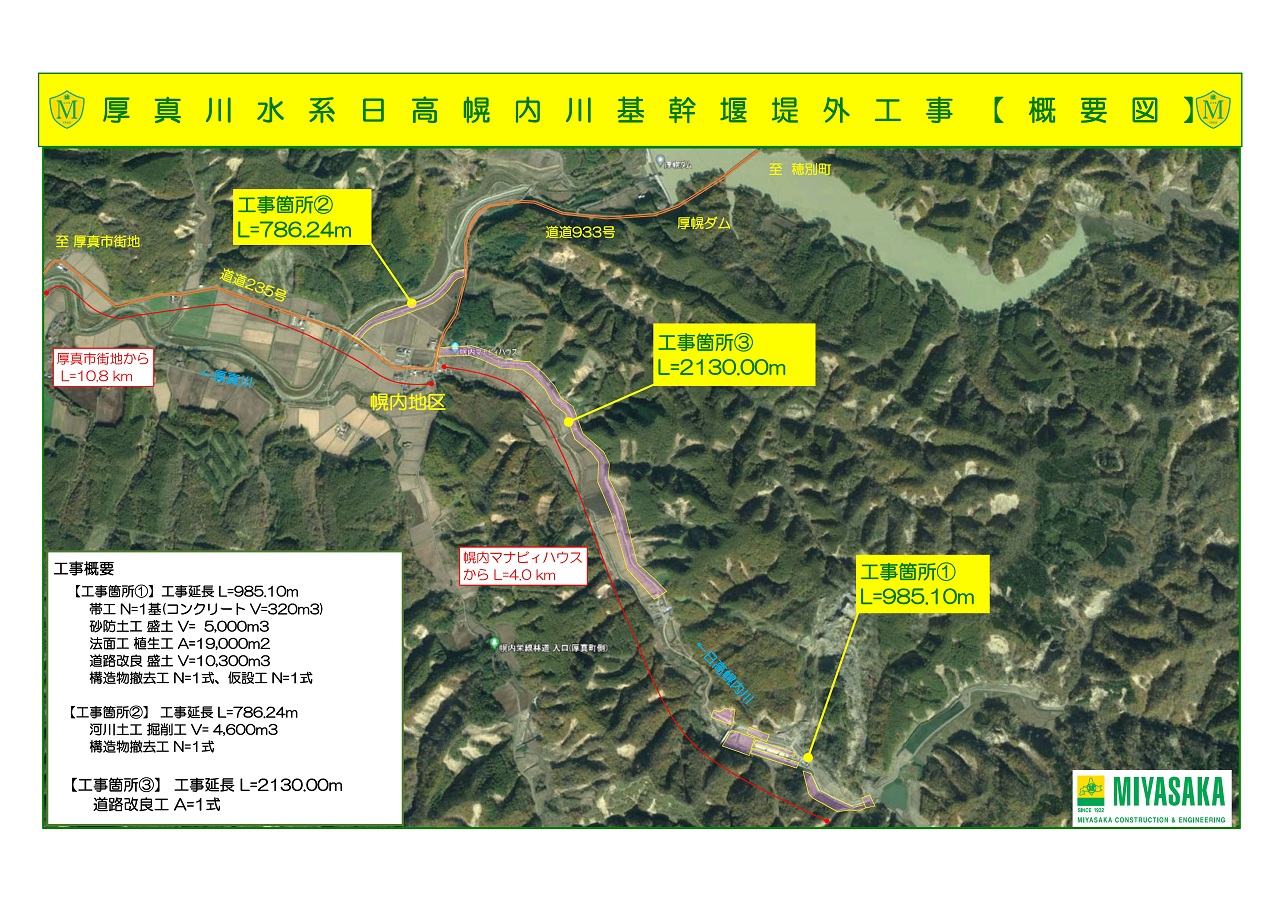

工事概要図(5月)

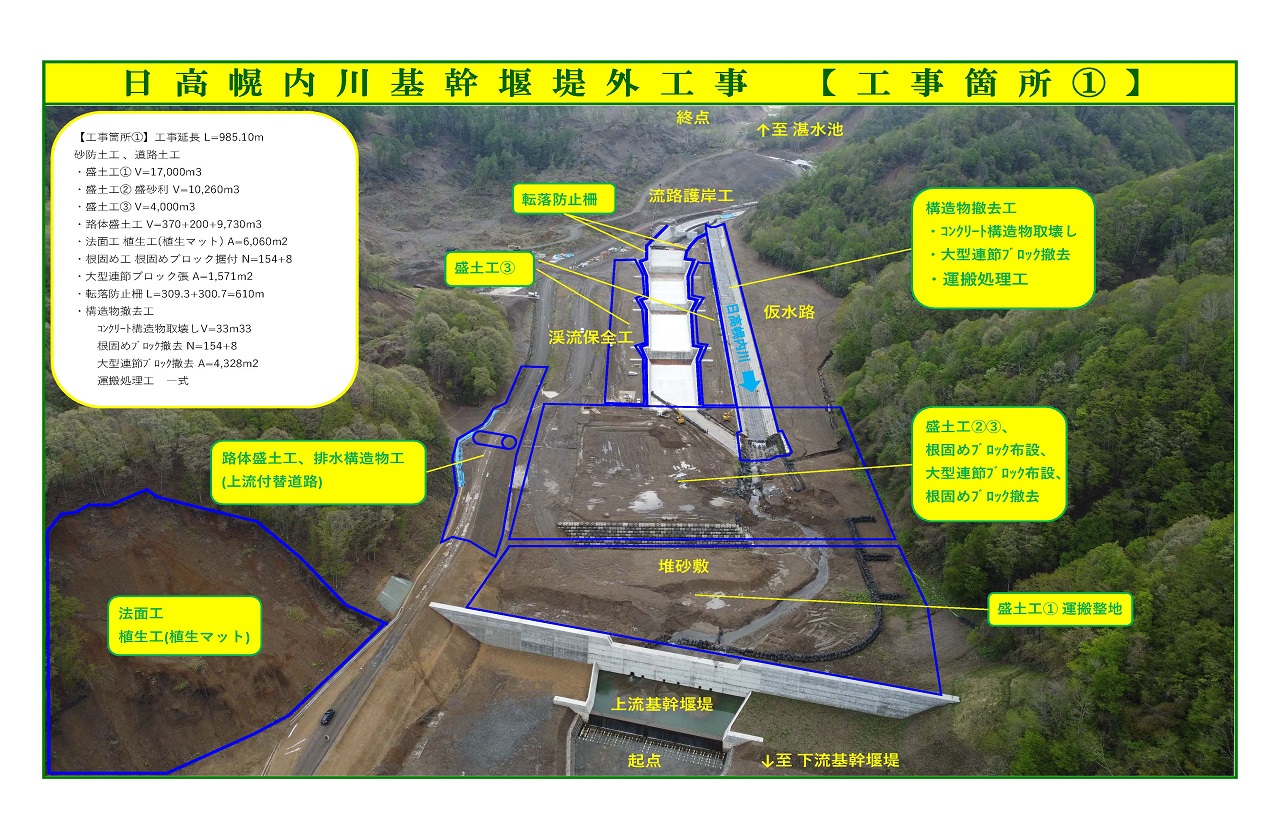

着手前および概要-工事箇所①(5月)

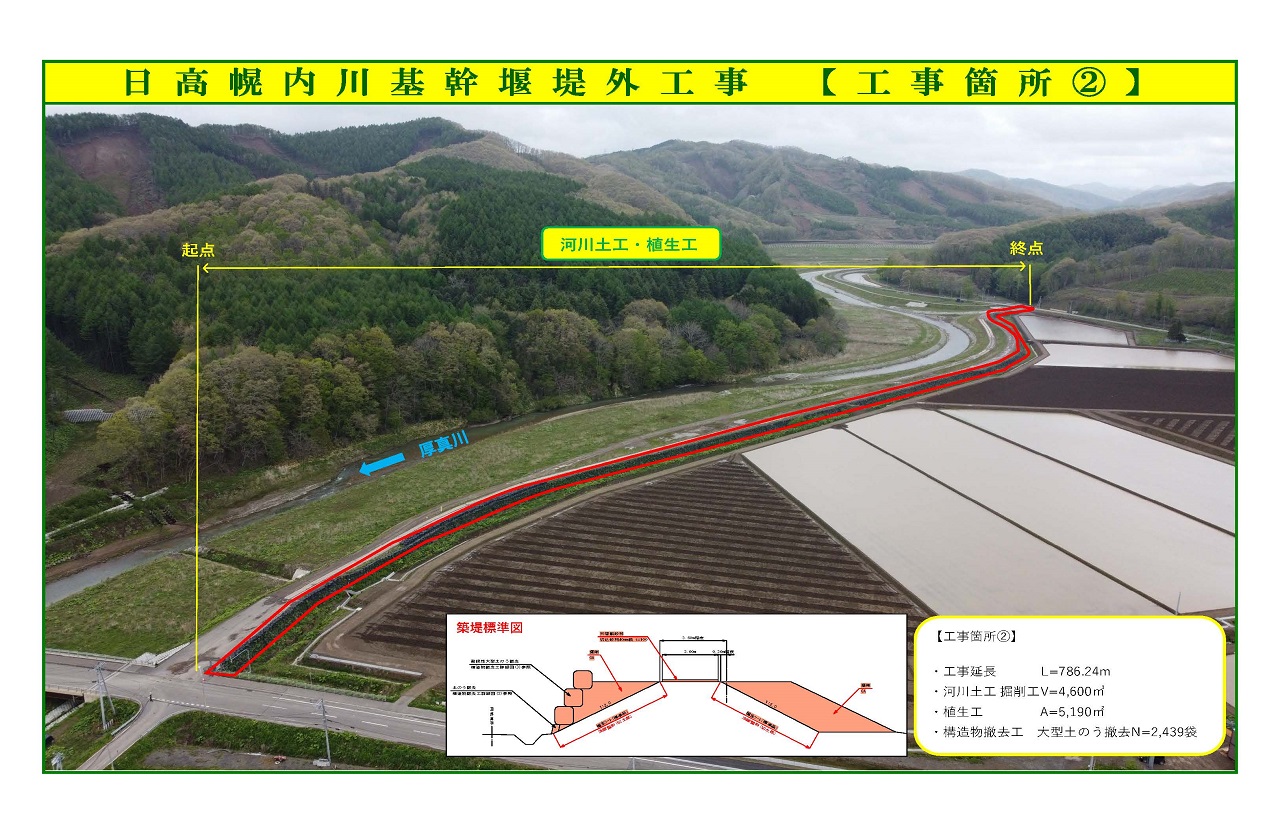

着手前および概要-工事箇所②(5月)

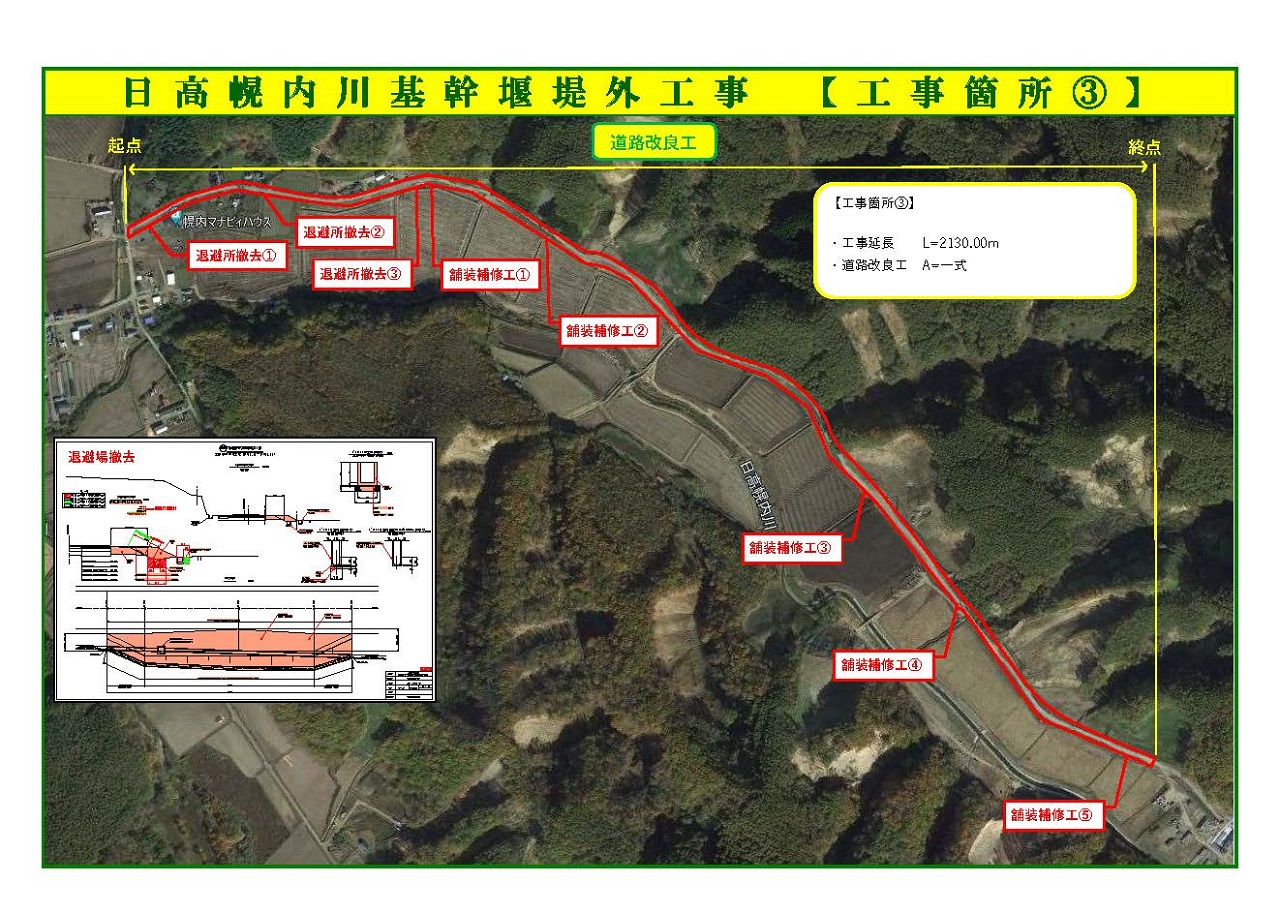

着手前および概要-工事箇所③(5月)

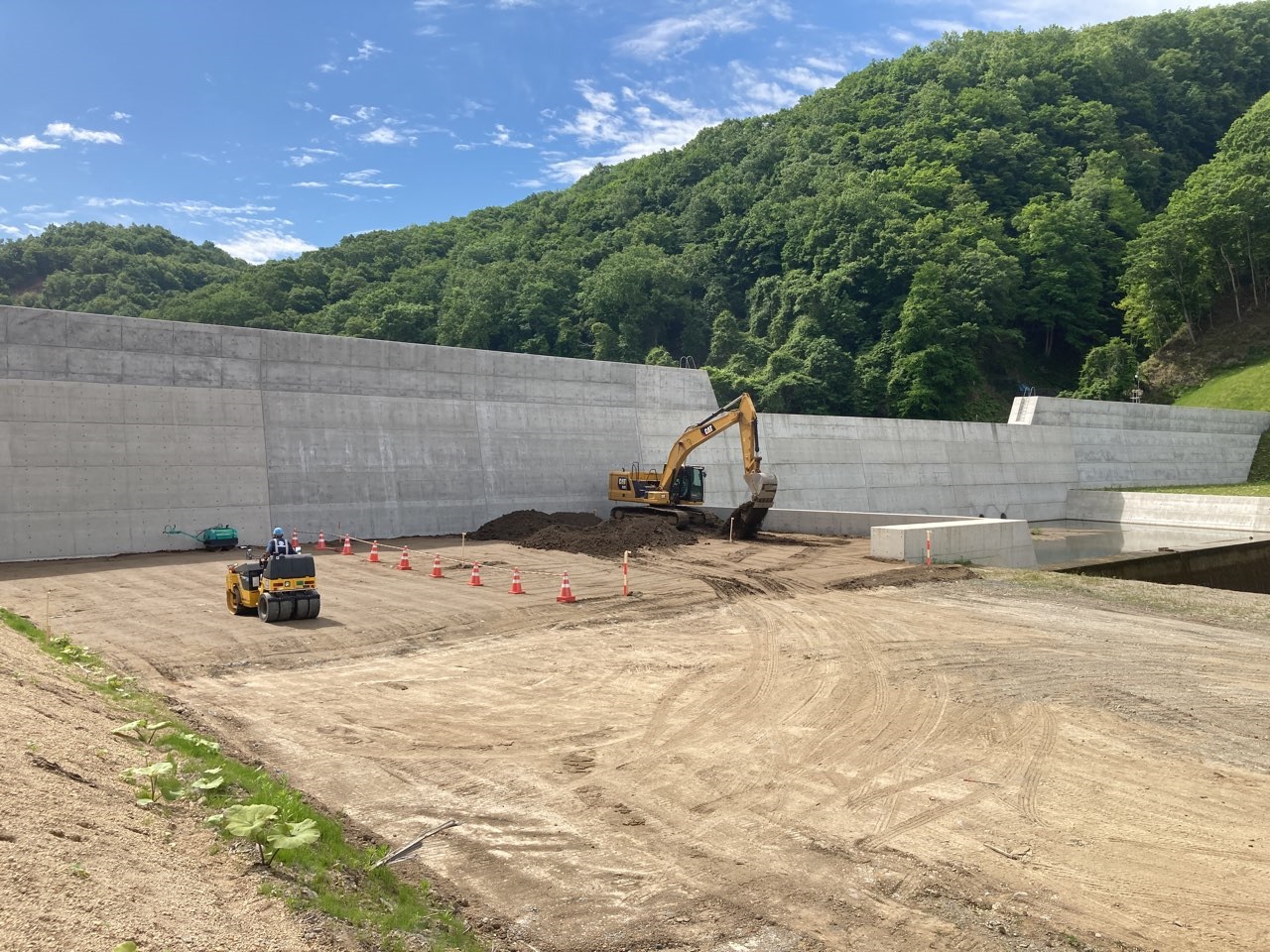

前庭部埋戻し状況【工事箇所①】(6月)

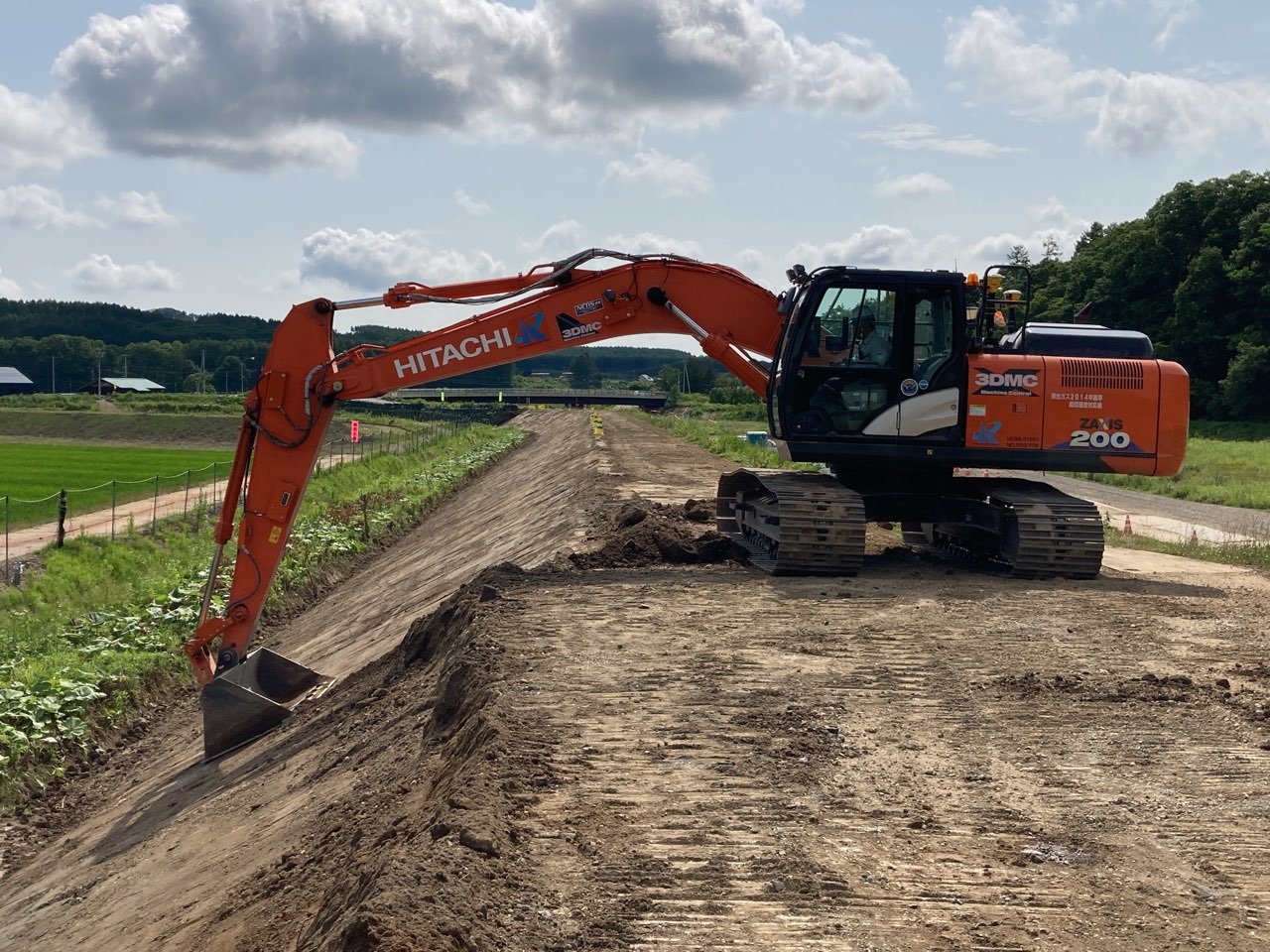

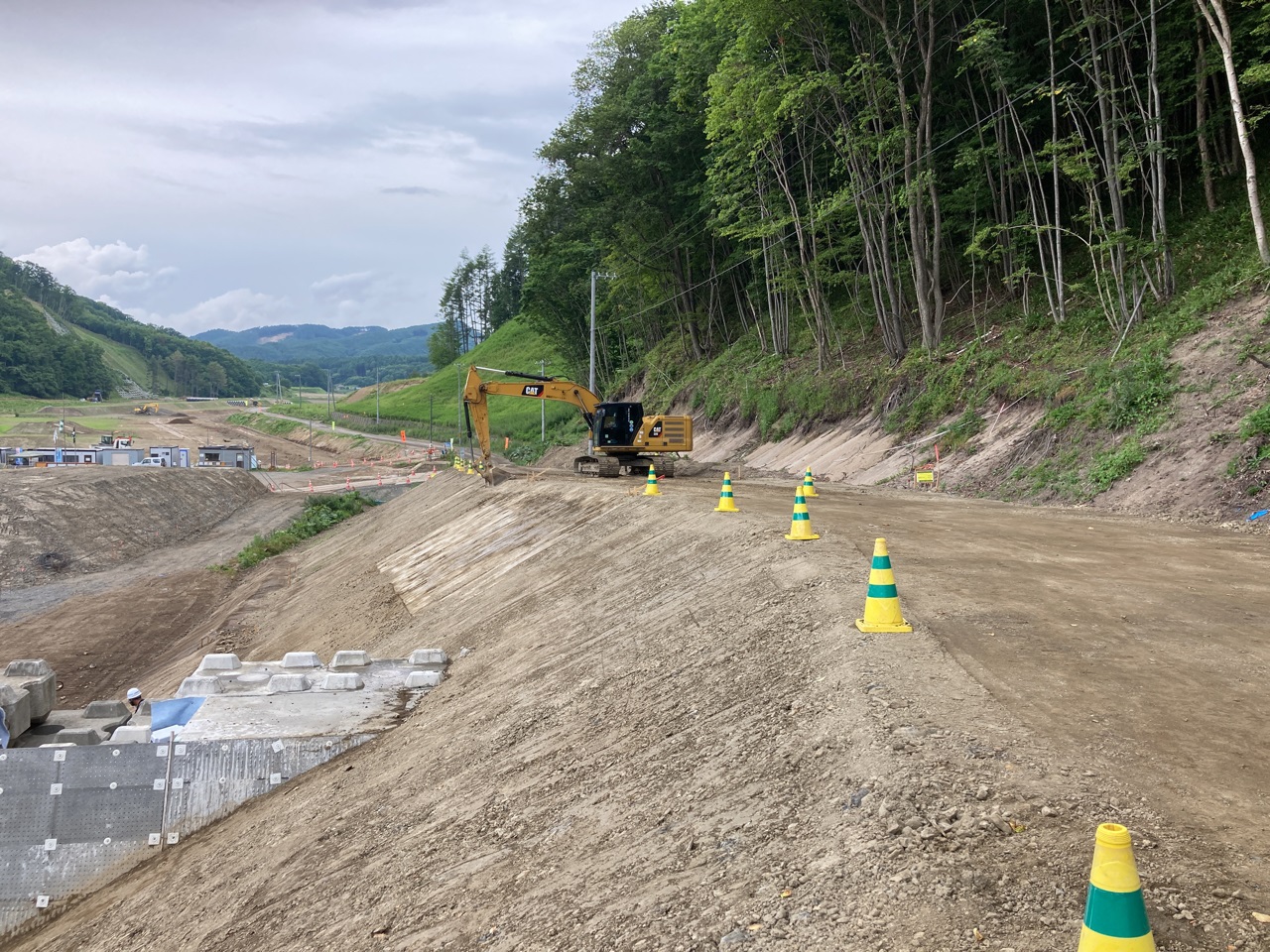

3DMCバックホウ法面整形状況【工事箇所②】(6月)

工事箇所② 法面整形完了【全景】(7月)

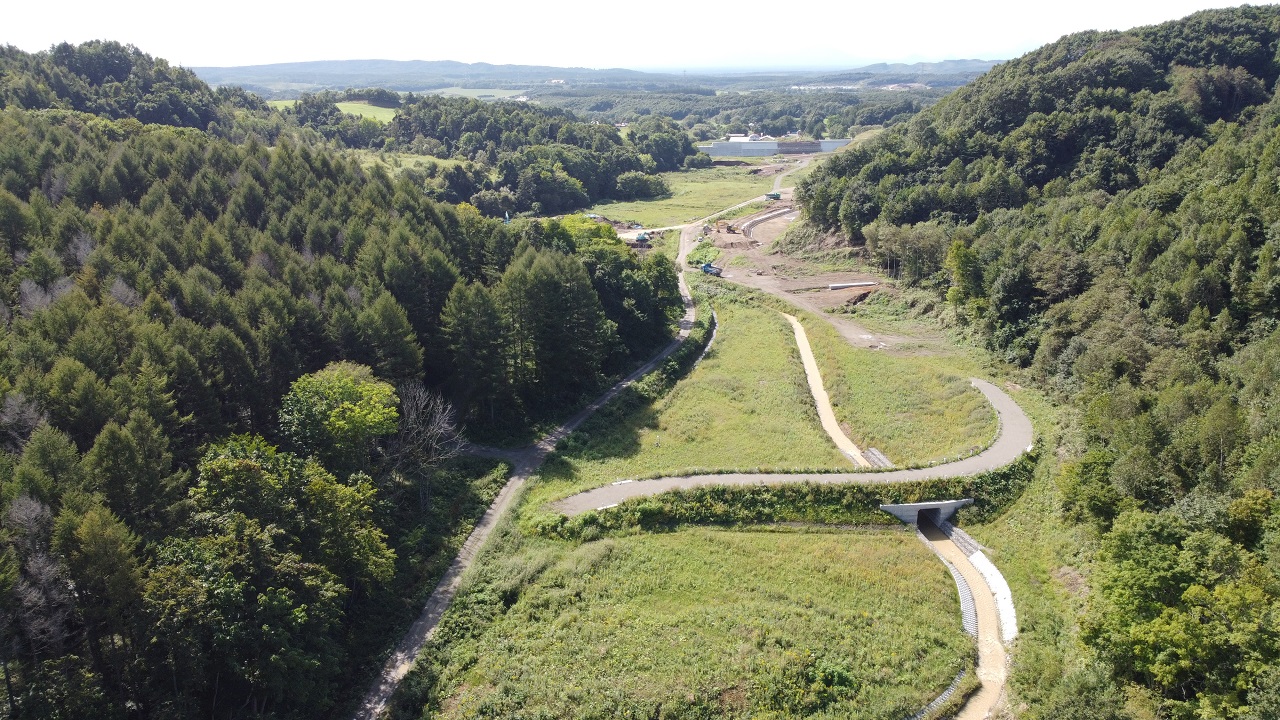

工事箇所② 法面整形完了(7月)

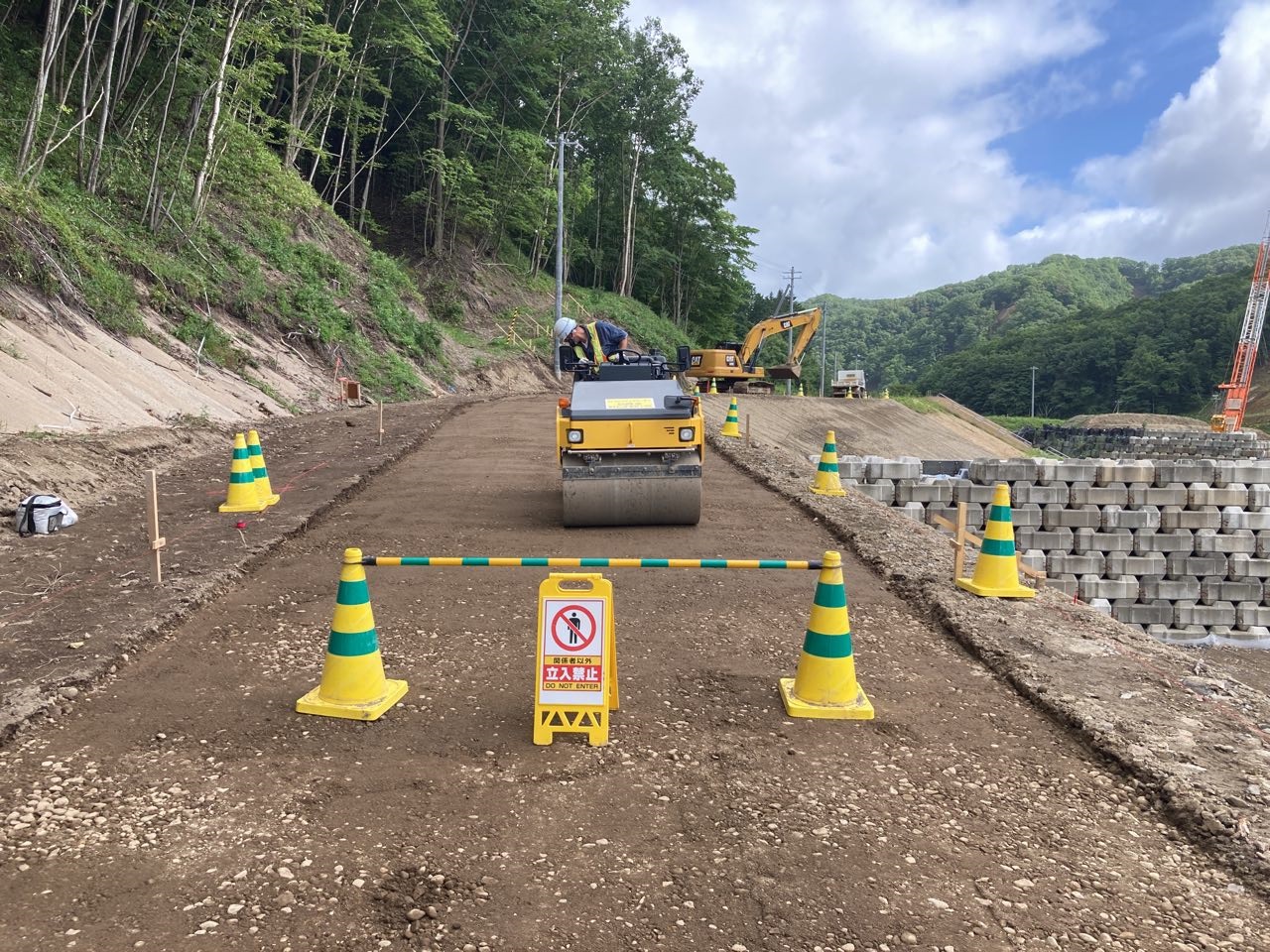

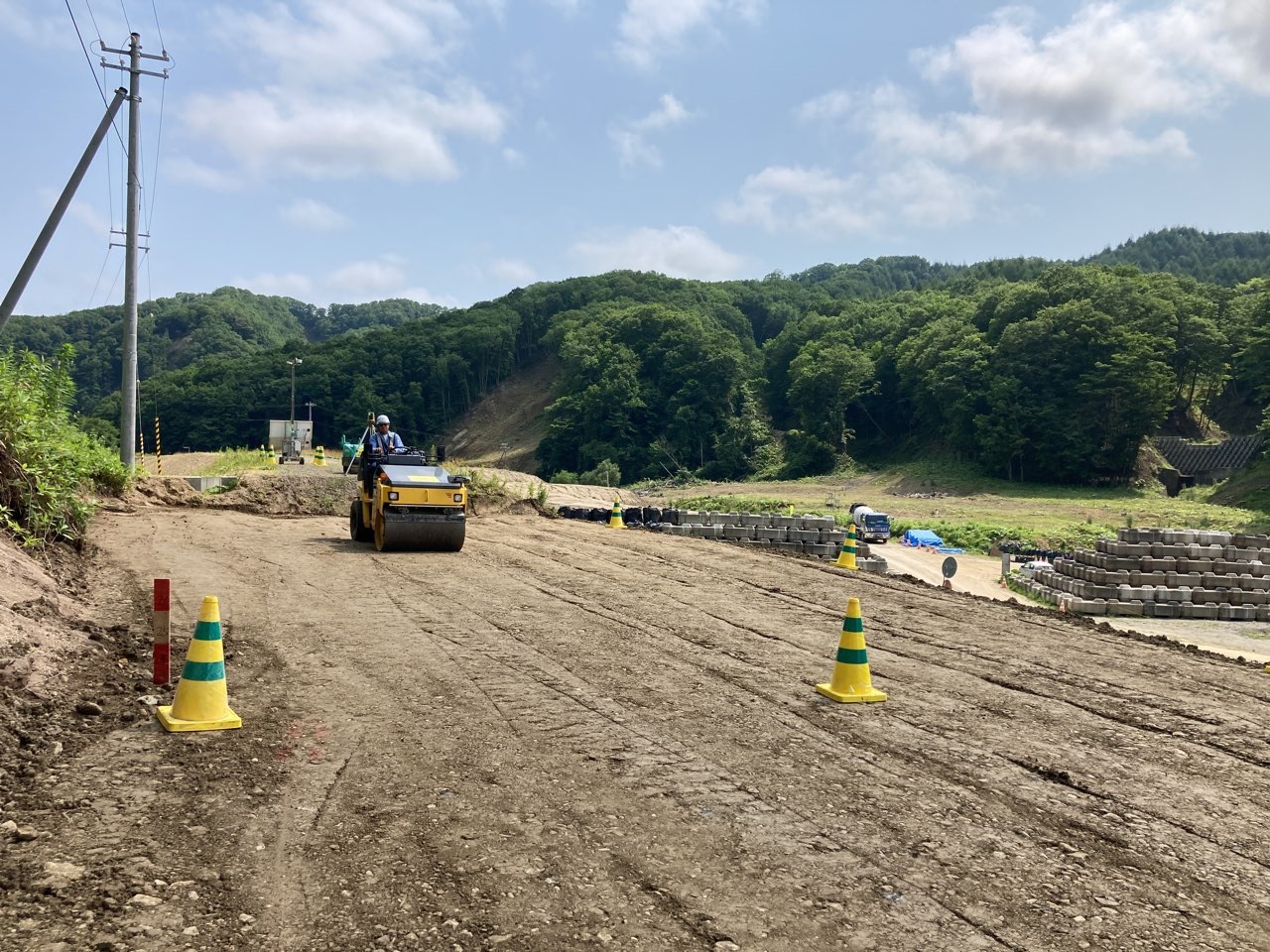

工事箇所③路盤材転圧(8月)

工事箇所③道路改良完了(8月)

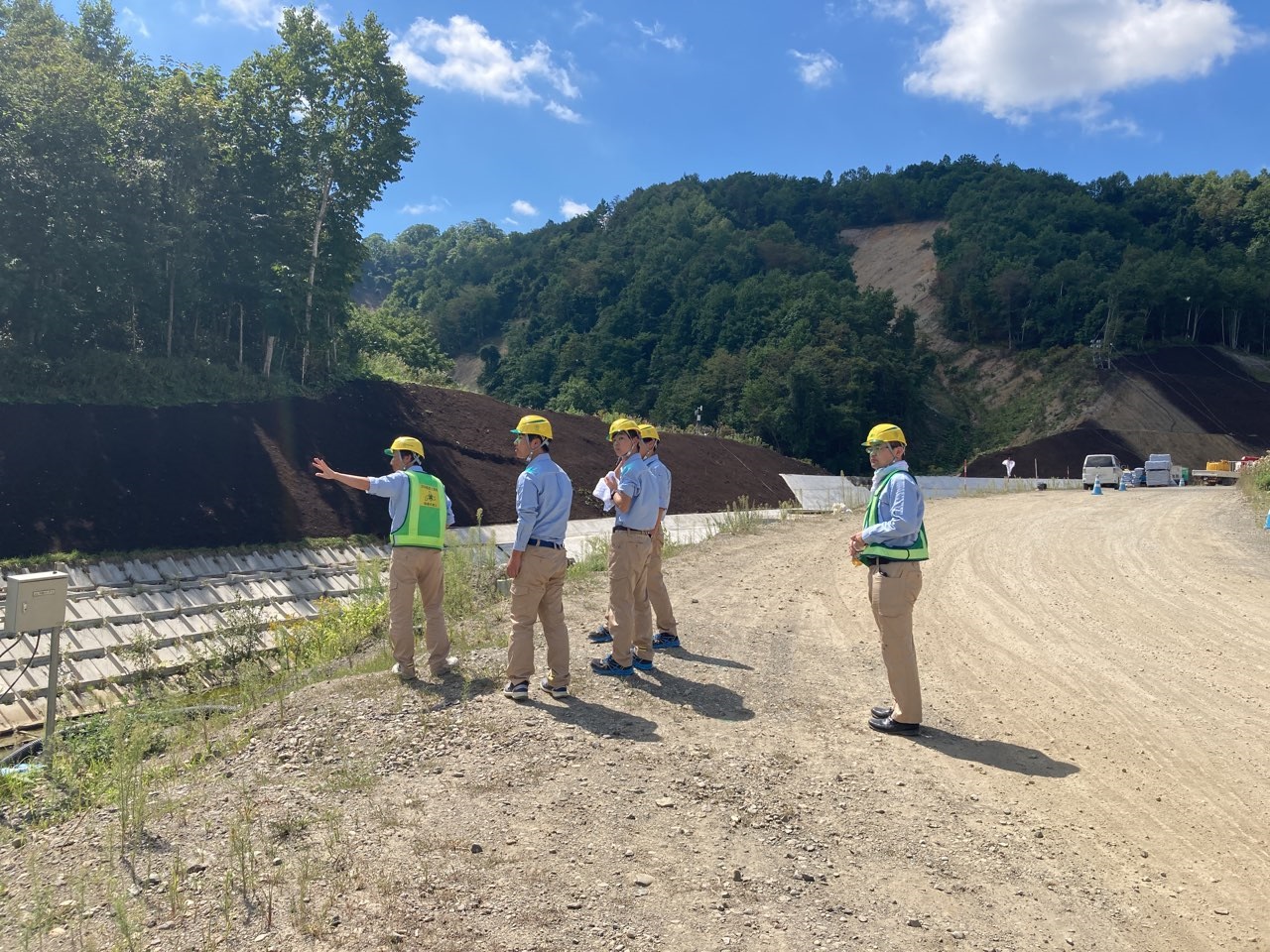

工事箇所①植生基材吹付状況(8月)

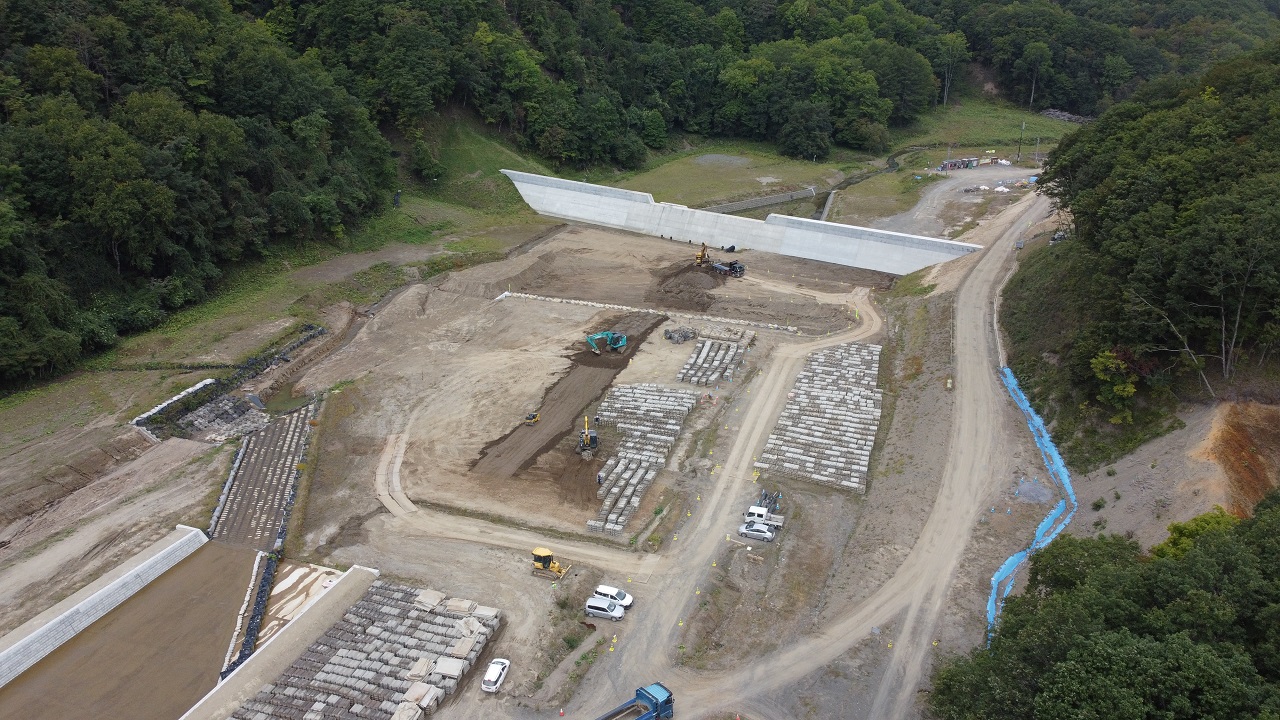

植生基材吹付完了(9月)

強制堆砂施工状況(9月)

チケッペ工区着工前(9月)

災関部ブロック布設完了(右岸・左岸)(11月)

下流端処理工矢板打ち込み状況(11月)

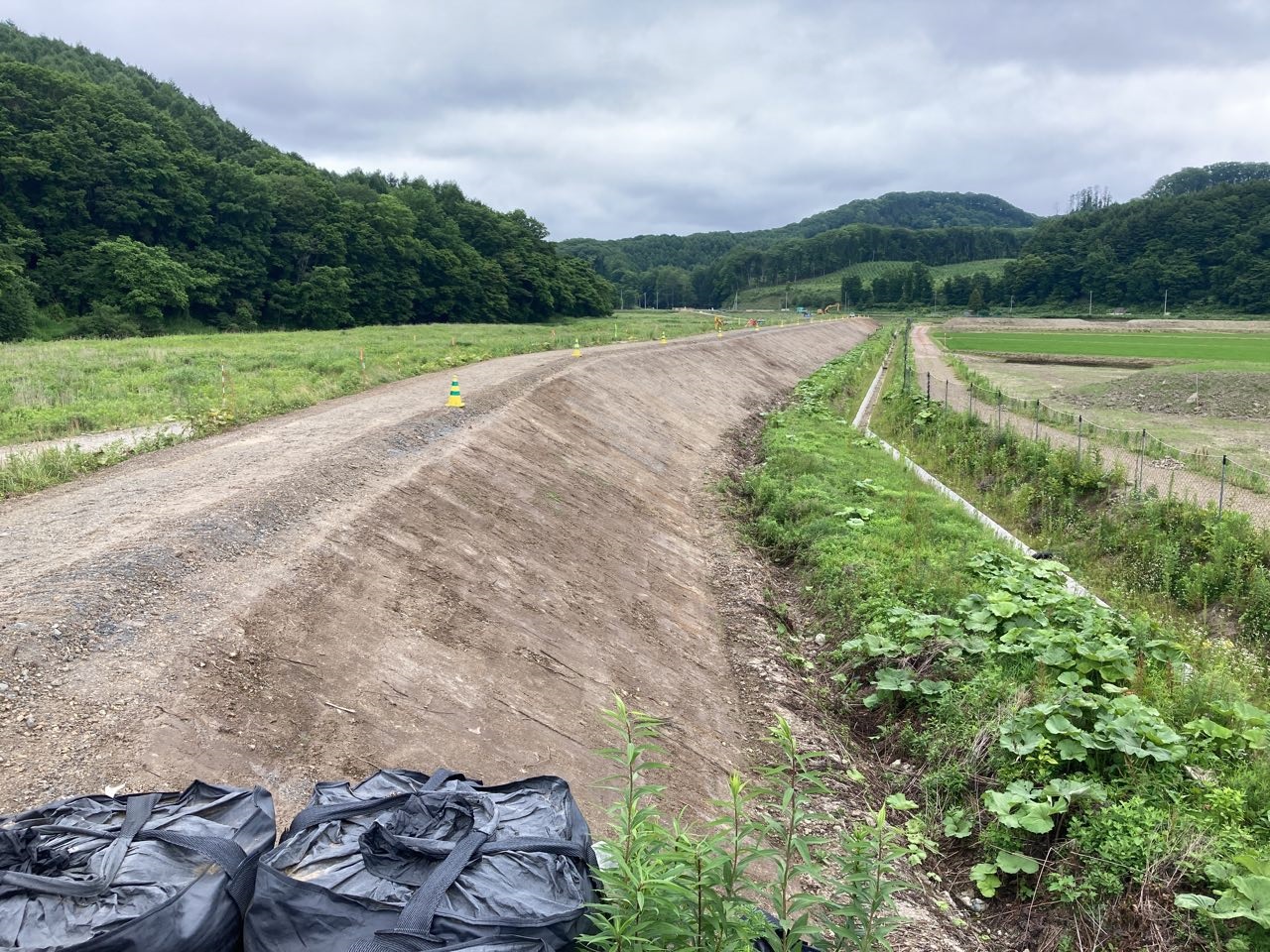

チケッペ工区管理用道路(路体盛土完了)(11月)

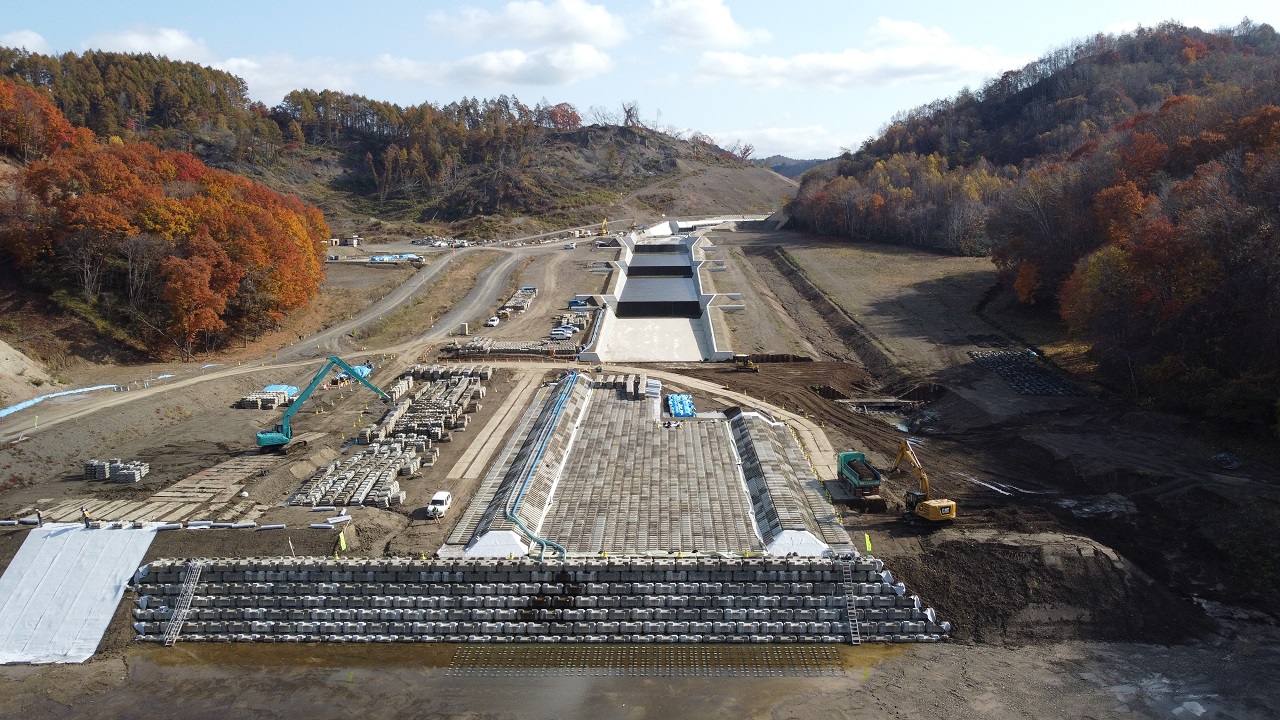

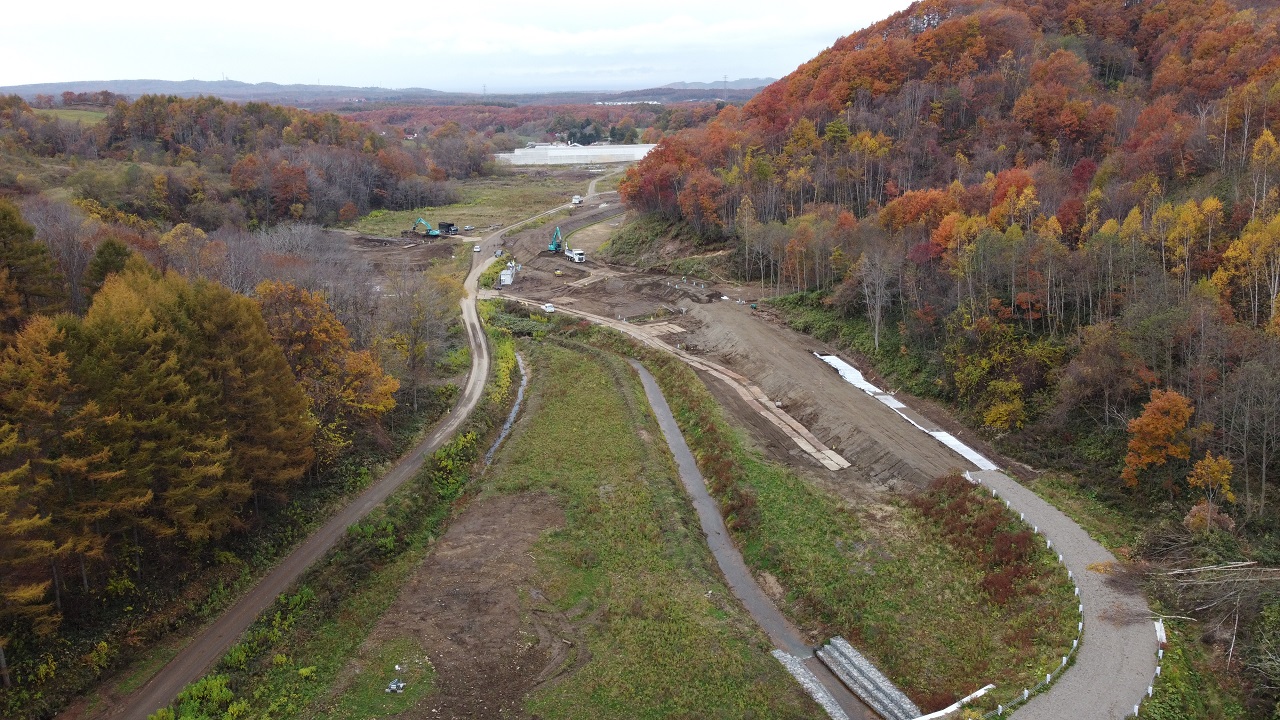

進捗状況【工事箇所①】(12月)

4t根固めブロック布設状況【工事箇所①】(12月)

全景 チケッペ工区(1月)

全景 工事箇所(1月)

周辺整備全景【工事箇所1】(2月)

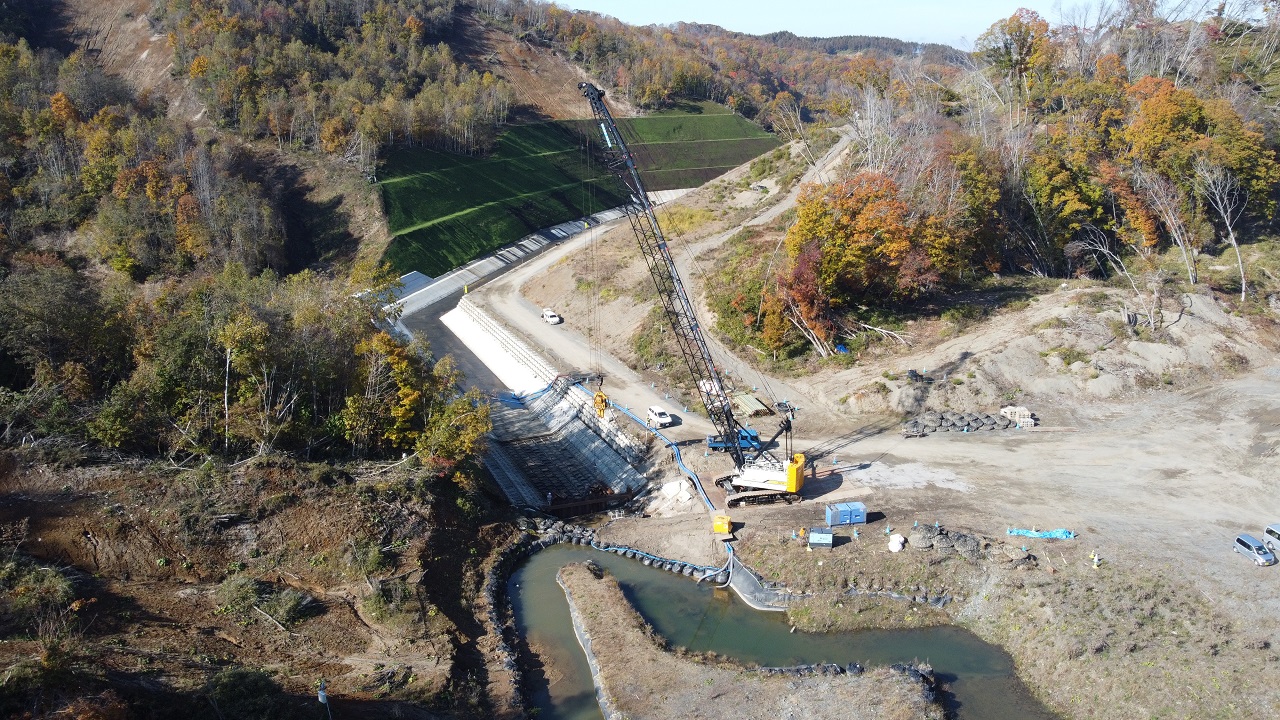

張コンクリート完了【工事箇所1】(2月)

上流端処理工完了【工事個所1】(3月)

厚真川左岸築堤復旧完了【工事個所2】(3月)
