石狩川改修工事の内 北村遊水地攪拌土造成工事

工事場所 岩見沢市
発注者 北海道開発局 札幌開発建設部
工期 令和2年4月24日~令和3年1月12日
受注者 宮坂建設工業株式会社
現場代理人 畑田 宏紀
工事概要 築堤・護岸工事
【北村遊水地工区】
工事延長 L≒530m
掘削工 V≒259,000m3
攪拌土造成工 V≒60,000m3
プラント設置(回転式破砕混合工法) 一式

【北村築堤工区】
掘削工 V≒34,100m3
堤防養生工 A≒76,000m2
工事説明  当該工事は、石狩川の水位の上昇により越流堤から洪水の一部を流入させ
貯留することにより水位低下を目的とし、北村地区に広がる
市街地や農地を、洪水による浸水被害から守るための北村遊水地
事業において、築堤盛土材料(粘性土+セメント)を造成する工事です。
畑田 宏紀

現場代理人コメント

 当工事は、『攪拌土造成』を主体とした工事であり、他工事との連携、工程調整が重要となるため、各事業間の連絡を密にとり、施工を進めていきます。また、施工箇所は営農地と隣接していますので、安全対策に万全を期し、地域の皆様に迷惑をかけることがないようコミュニケーションを大切にして無事故無災害で工事を完成させます。

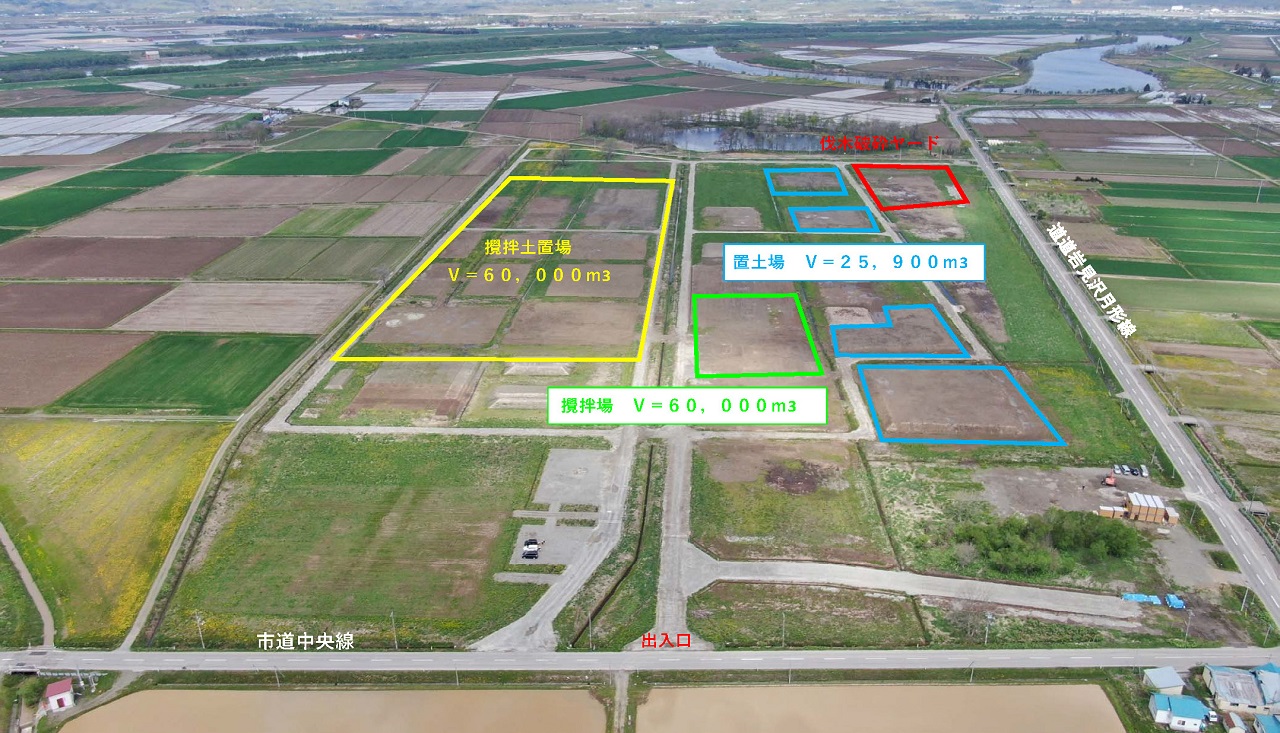

着工前 北村遊水地工区

着工前 北村築堤工区

安全祈願祭(6月)

北村遊水地工区プラント組立完了(6月)

北村遊水地工区攪拌土造成状況(7月)

北村築堤工区掘削状況(7月)

北村遊水地工区ヤード全景(8月)

北村築堤工区掘削状況(8月)

北村築堤工区 掘削状況(9月)

河川技術講習会(10月)

北村築堤工区掘削完了(10月)
