芽室川西地区 南かわにしファームポンド外一連工事

工事場所 帯広市
発注者 北海道開発局 帯広開発建設部
工期 令和2年5月8日~令和3年3月17日
受注者 宮坂建設工業株式会社
現場代理人 百澤 貴紀
工事概要 【ファームポンド工事】
ファームポンド本体工 コンクリートV=1,567m3
分水工本体工 コンクリートV=748m3
流量計室本体工 一式、管体工 一式、場内配管工 一式
場内整備工 一式、管理用道路 一式、仮設工 一式

【管水路工事】
管体工 DCIP φ1,000 L=89m、DCIP φ800 L=183m、DCIP φ600
L=94m
付帯工 一式、産業廃棄物処理工 一式、仮設工 一式、工事使用地保全工 一式
工事説明  本工事は、国営かんがい排水事業「芽室川西地区」の事業計画に基づき、南かわにしファームポンド及び導水路の建設を行う工事です。
百澤 貴紀

現場代理人コメント

 本工事の施工にあたり、多数の工事車輛が一般公道を通行する為、交通安全対策・環境対策を徹底します。また、地域の皆様・関係各所とのコミュニケーションを積極的に図り無事故・無災害で高品質な施工を目指します。

工事概要図

【ファームポンド工事】着手前

0 【管水路工事】着手前

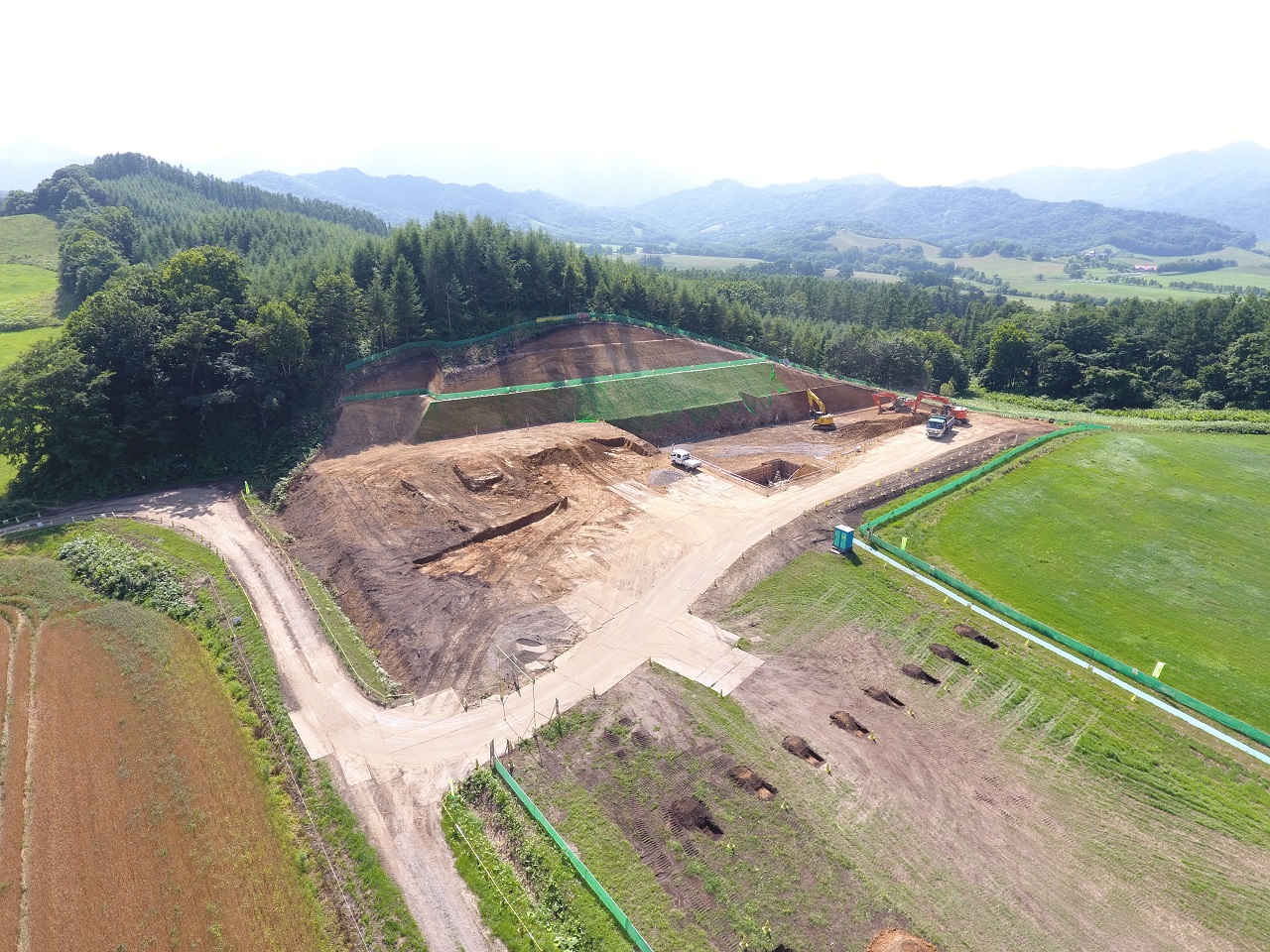

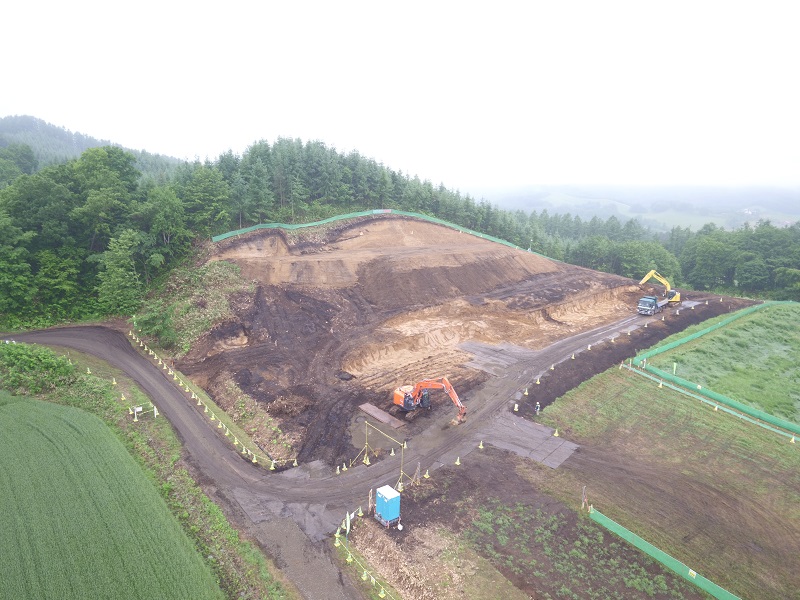

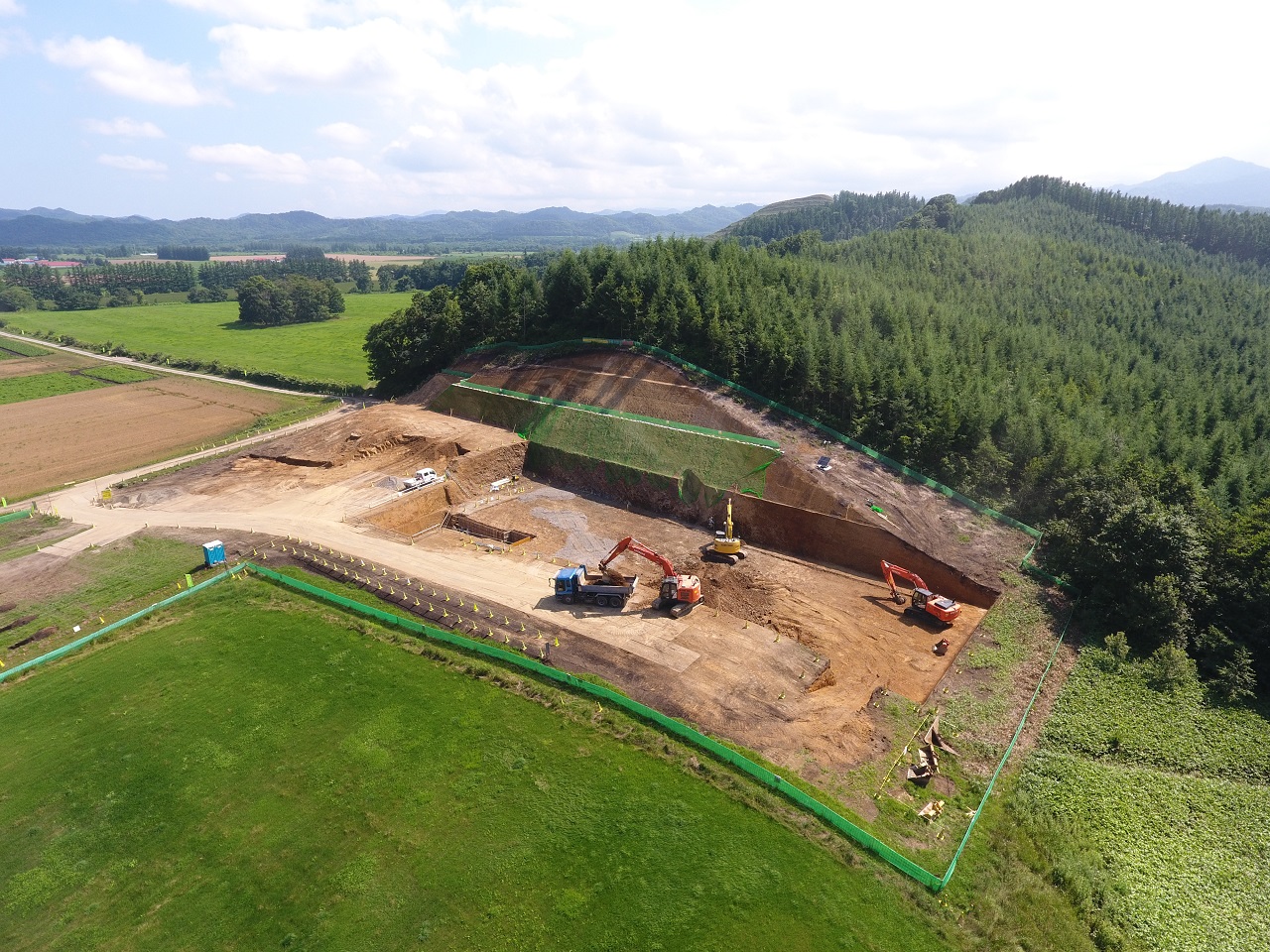

掘削・運搬状況(6月)

掘削・運搬状況(6月)

安全祈願祭(6月)

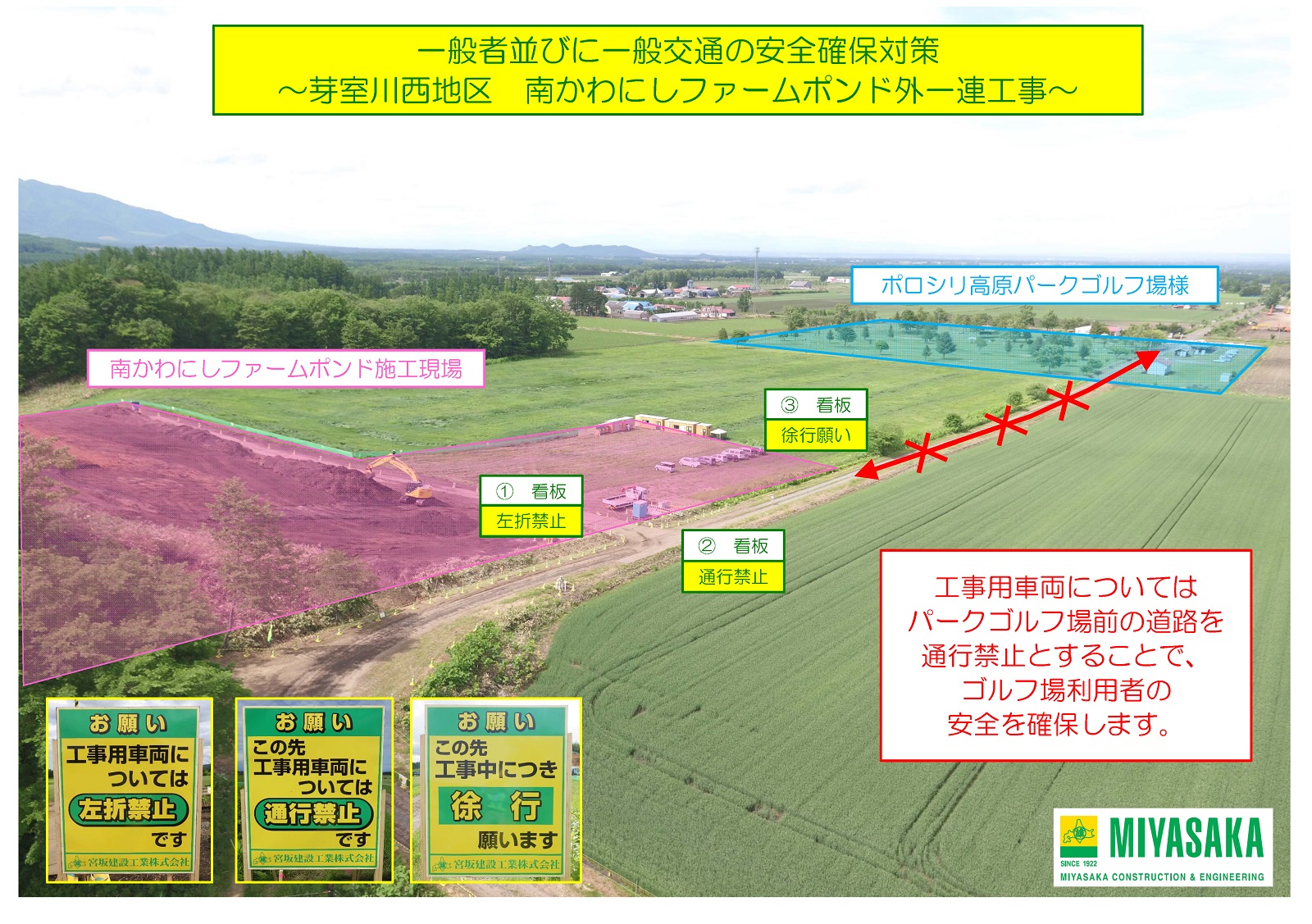

一般者の安全確保対策

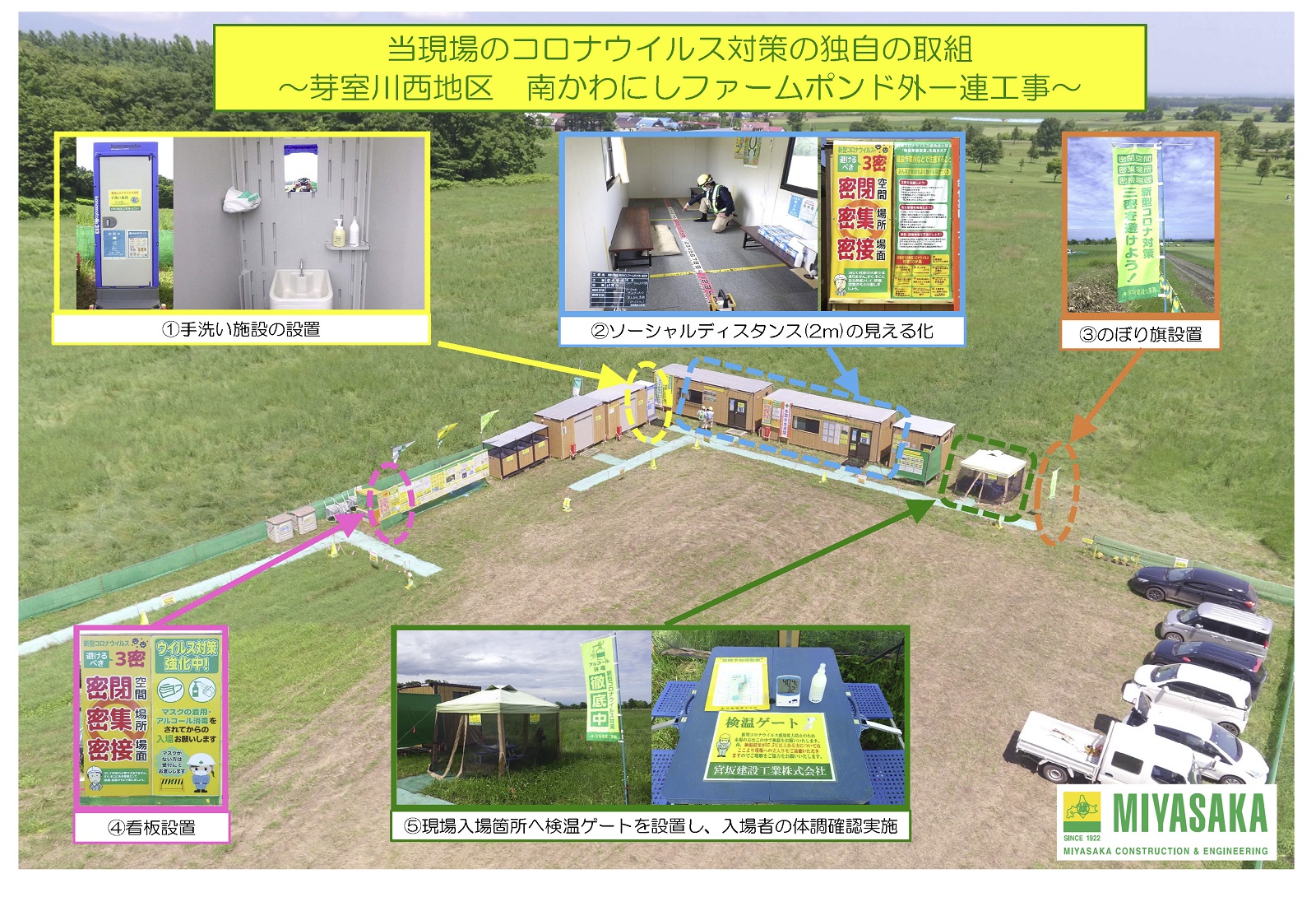

当現場のコロナウイルス対策

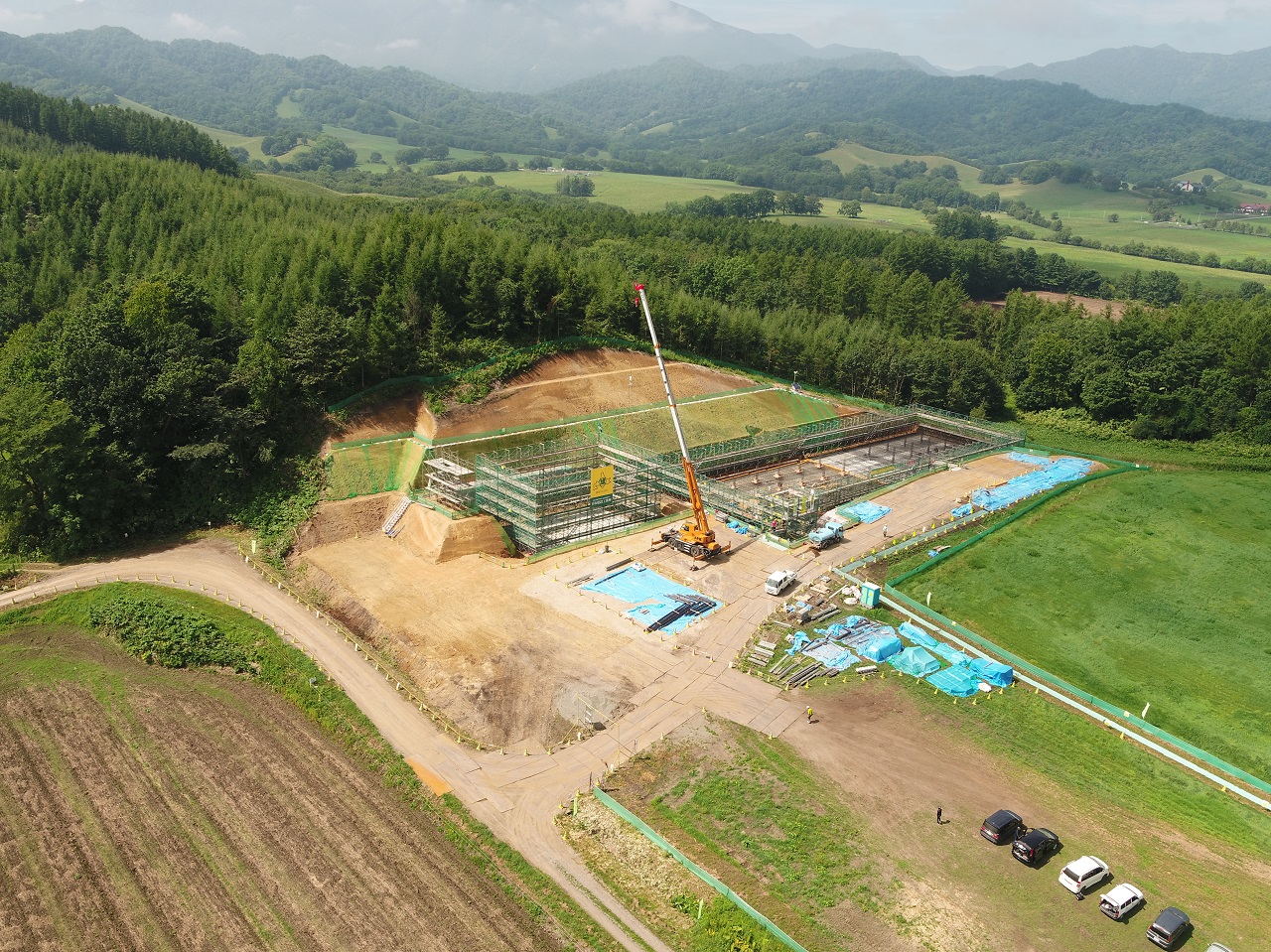

7月度全景

7月度全景

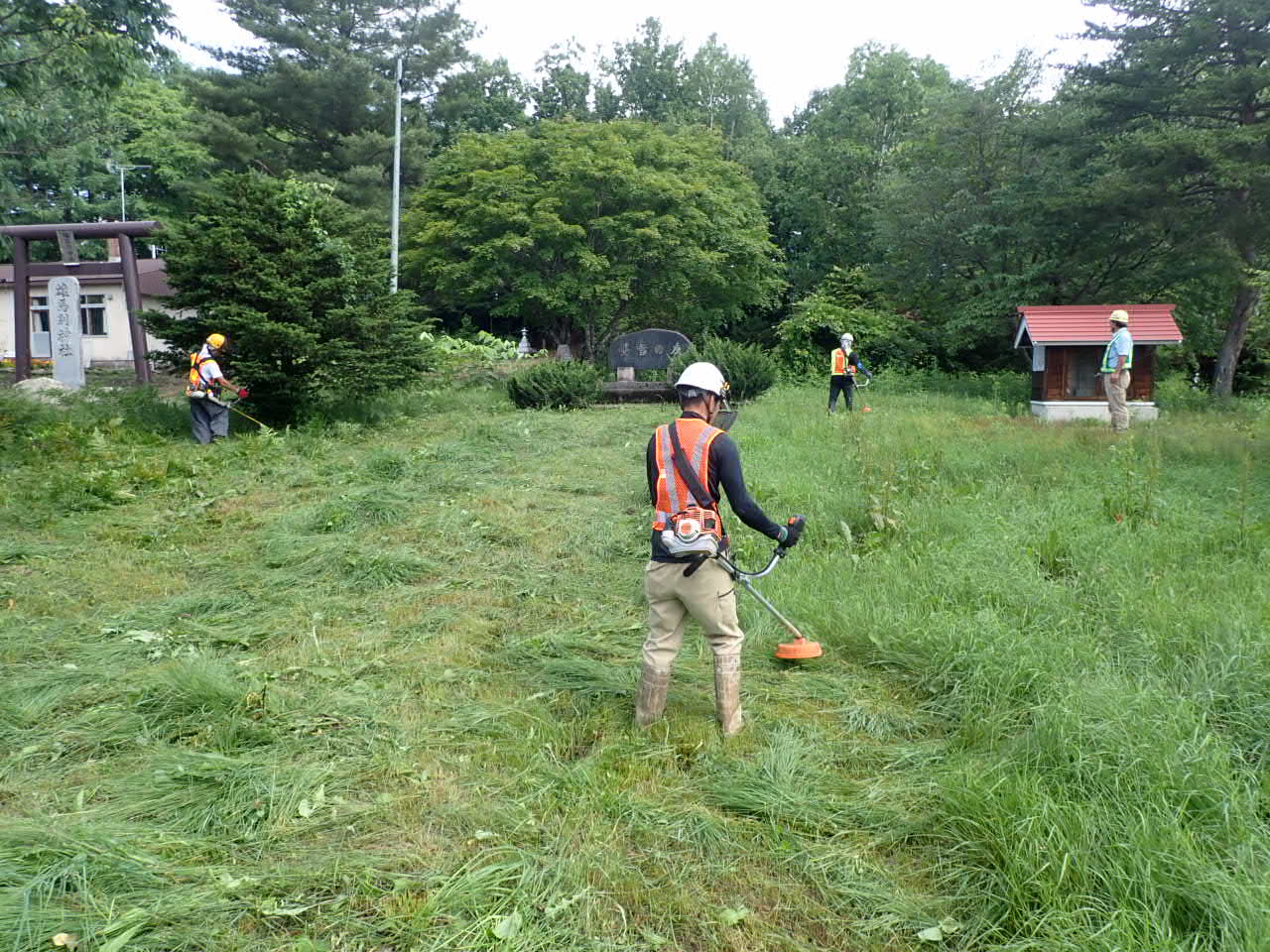

地域貢献に繋がる活動(雄馬別神社草刈り支援)(7月)

帯広農業事務所工事安全連絡協議会パトロール(7月)

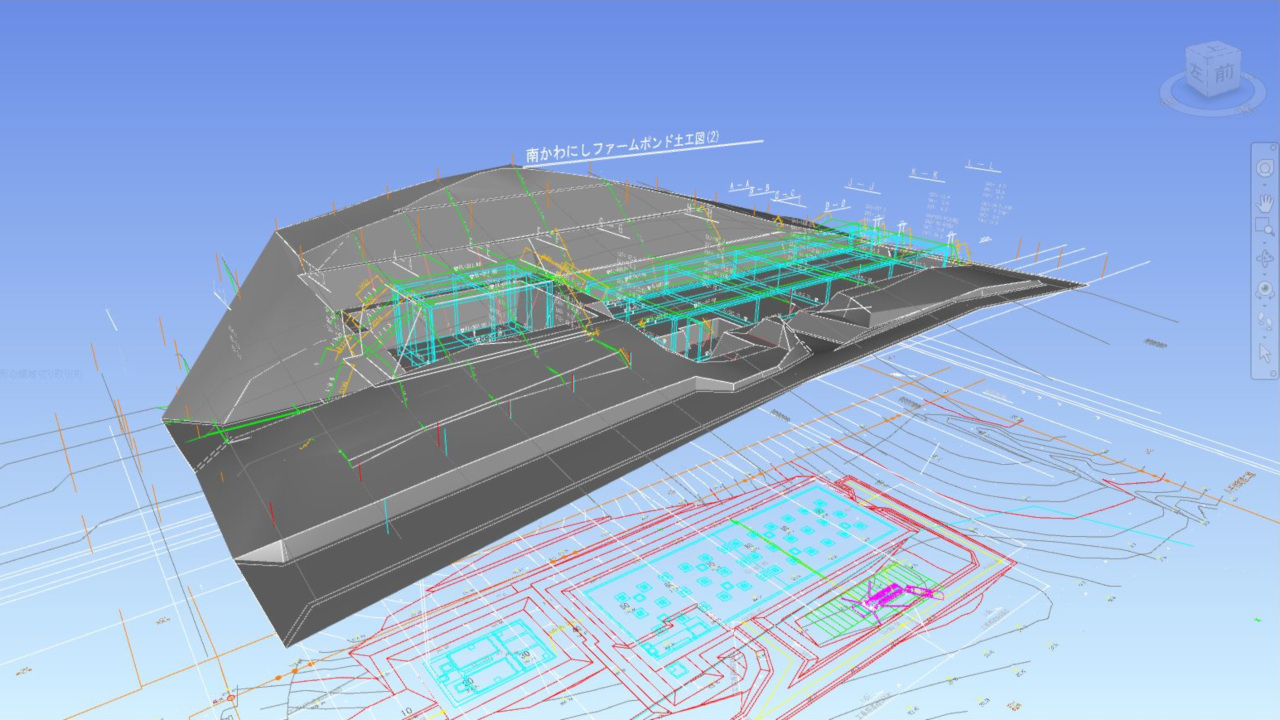

【CIM】掘削断面の立体化

【CIM】ファームポンド等の施設物内部完成イメージ3Dパース作成

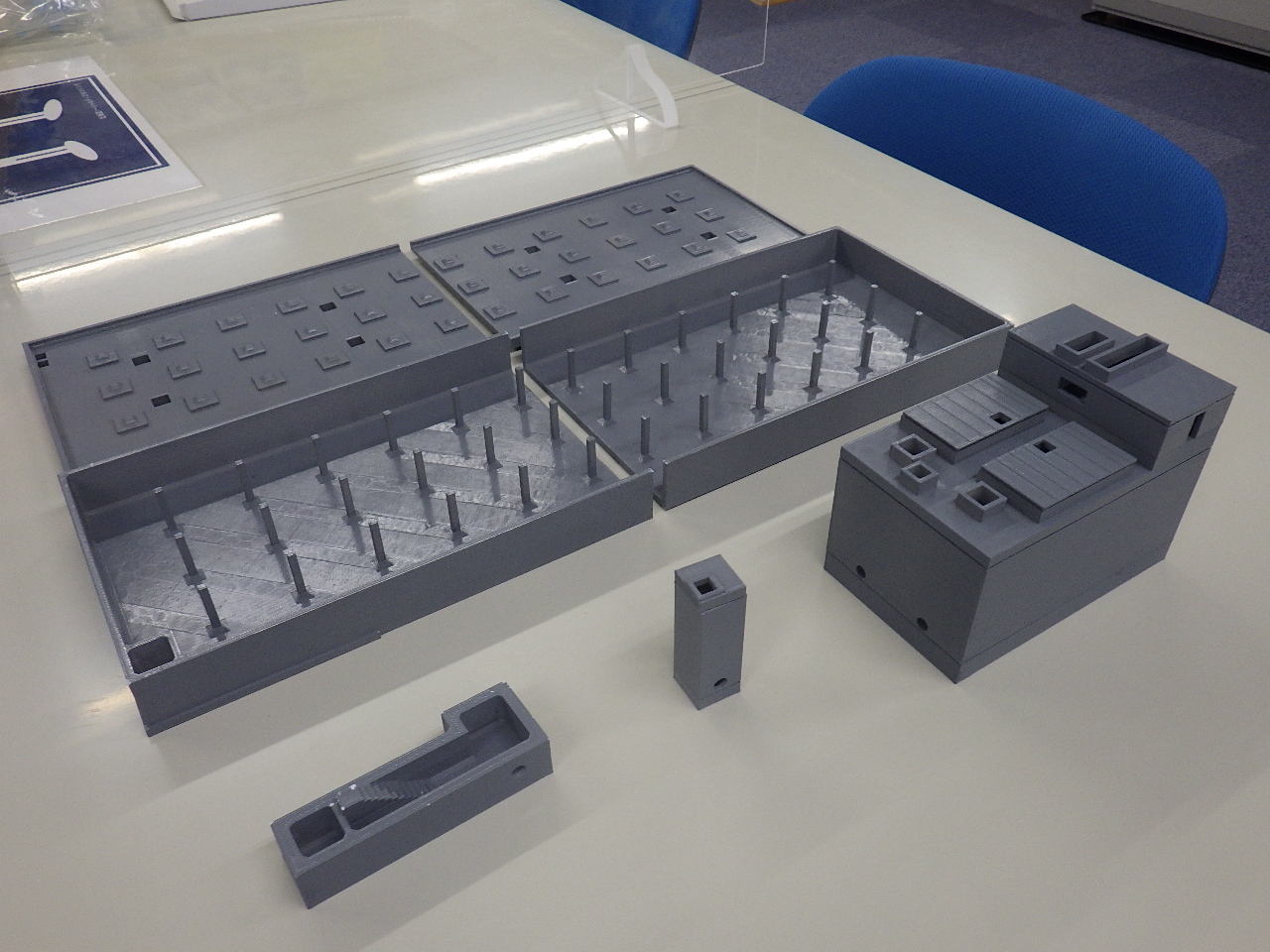

ファームポンド本体・分水工本体・流量計室本体の3D模型作成(S=1/100)

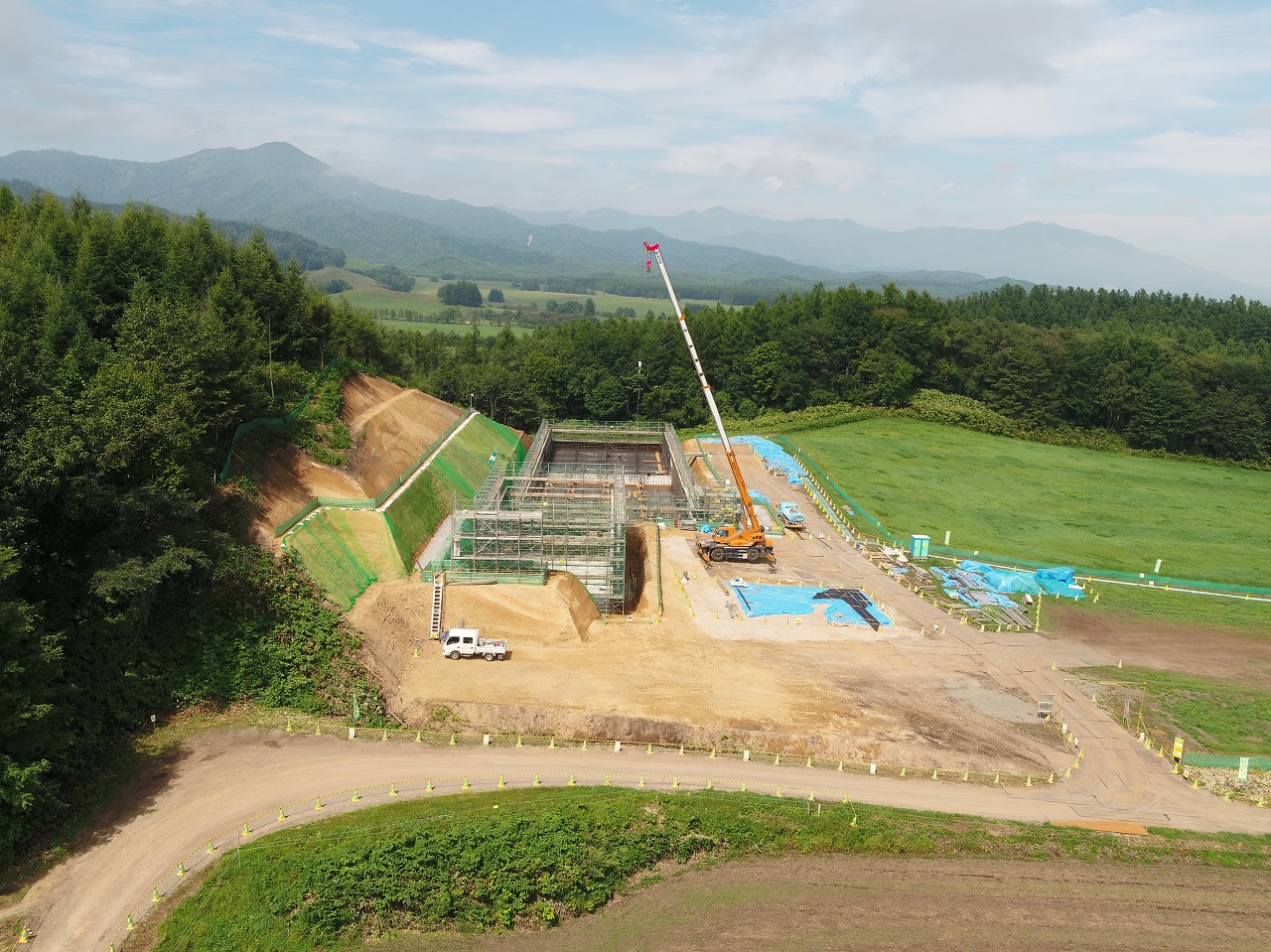

8月度全景

8月度全景

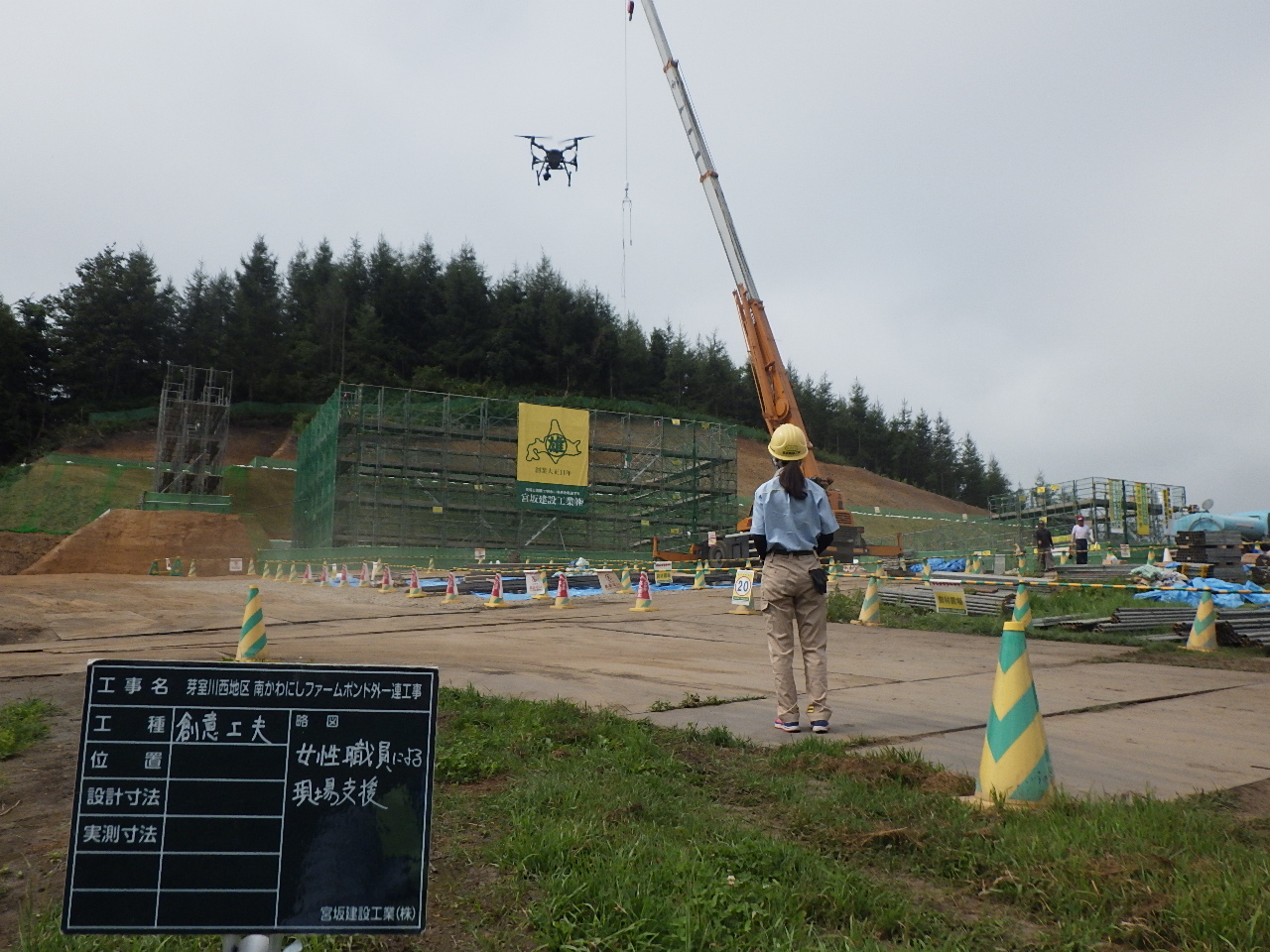

女性職員によるドローン空撮支援実施(8月)

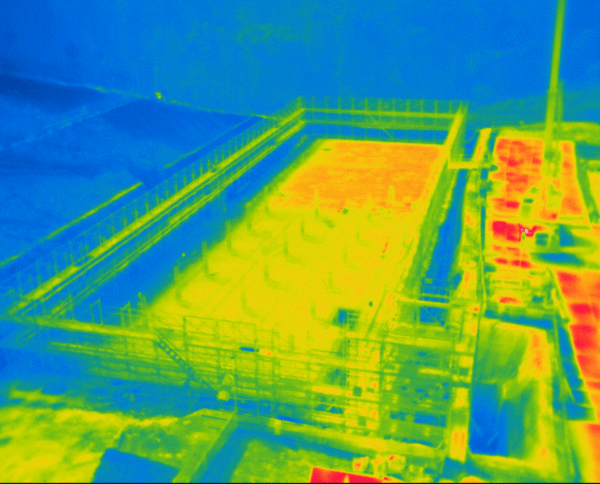

赤外線カメラによる熱中症危険個所の特定(8月)

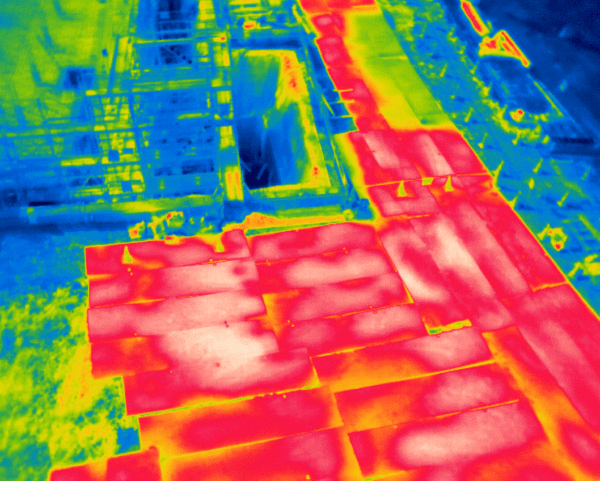

赤外線カメラによる熱中症危険個所の特定(8月)

女性職員による衛生管理確認実施(8月)

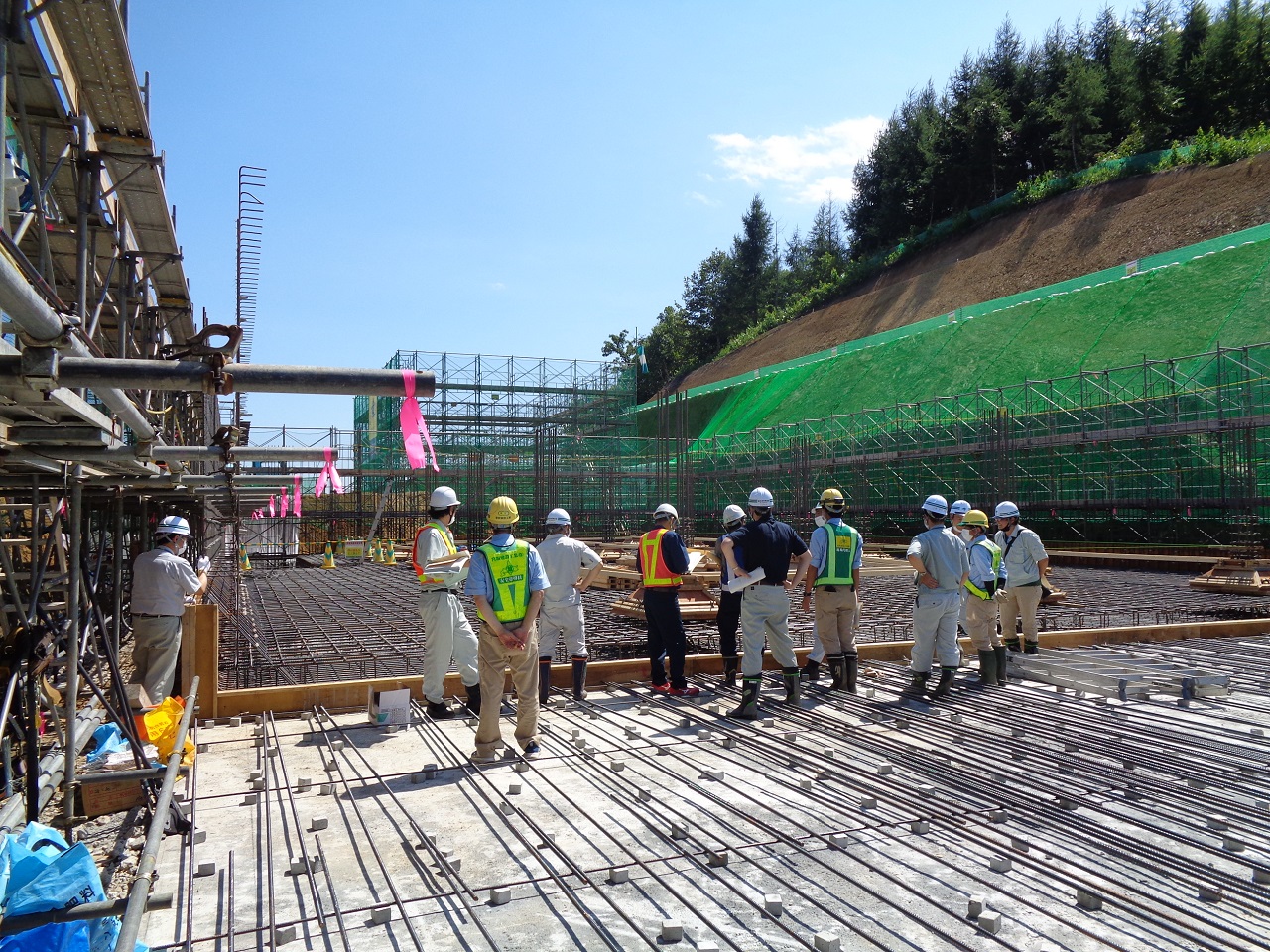

網走農業事務所現場視察(8月)

全景(9月)

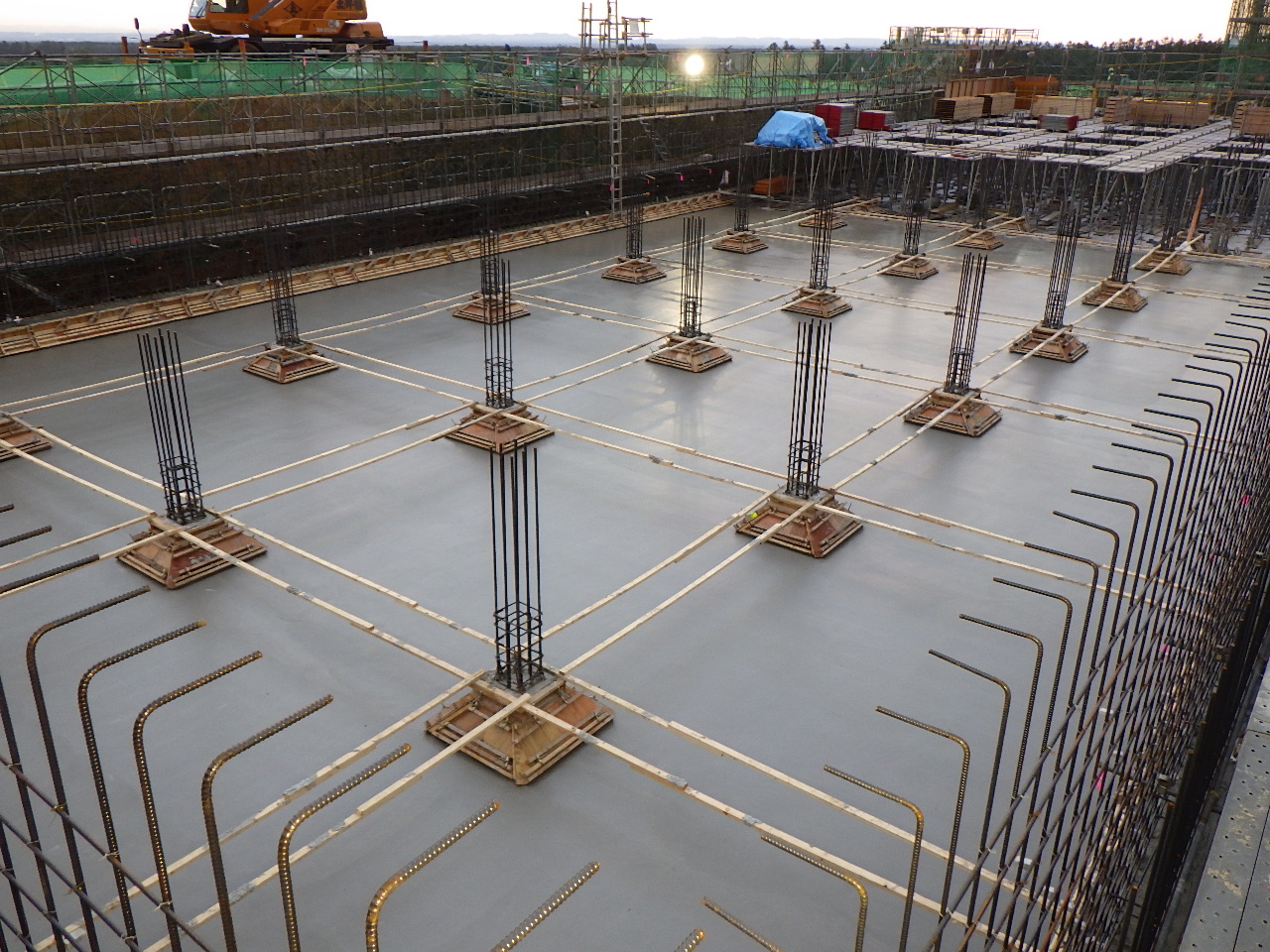

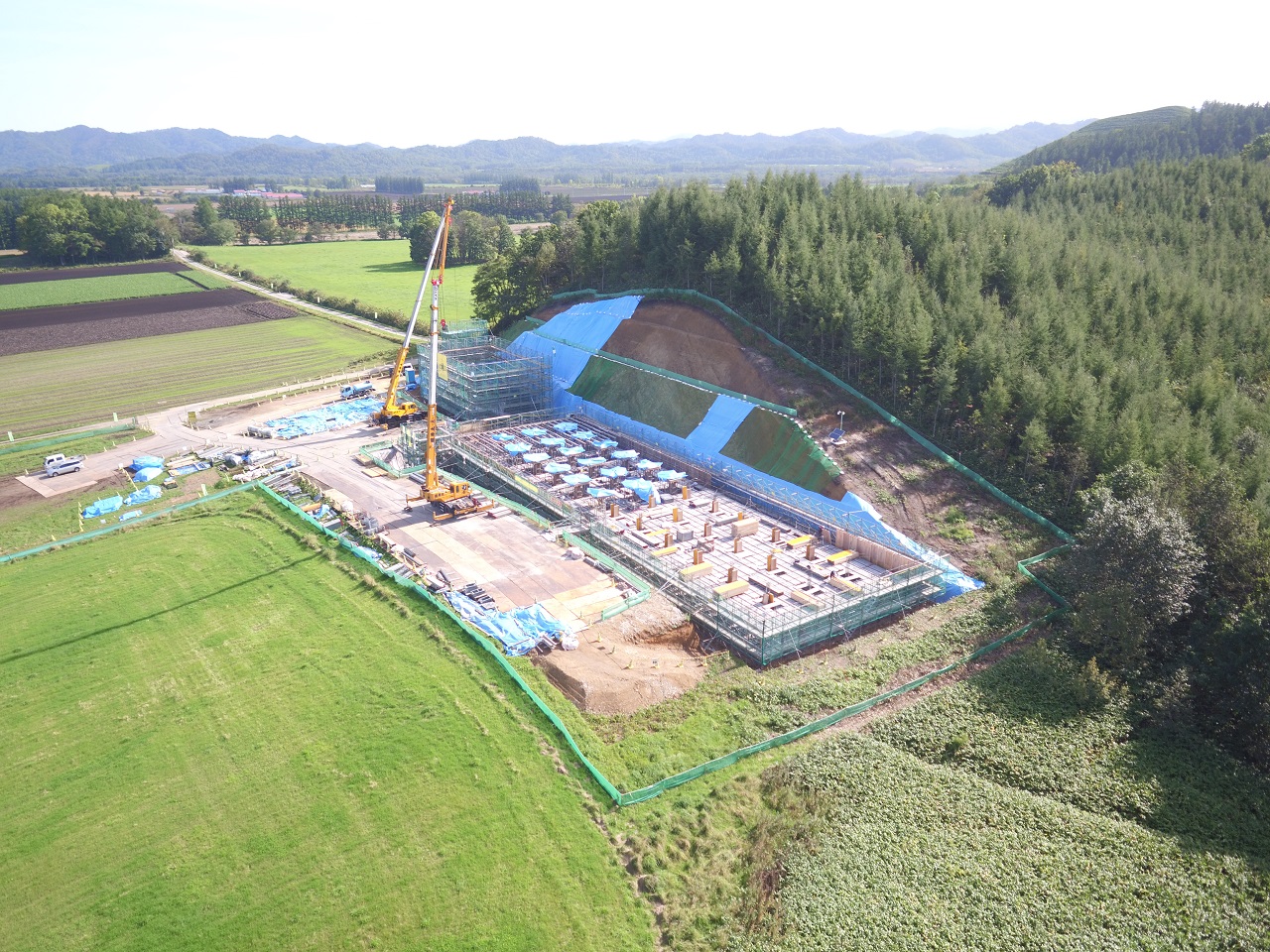

底版コンクリート打設完了(9月)

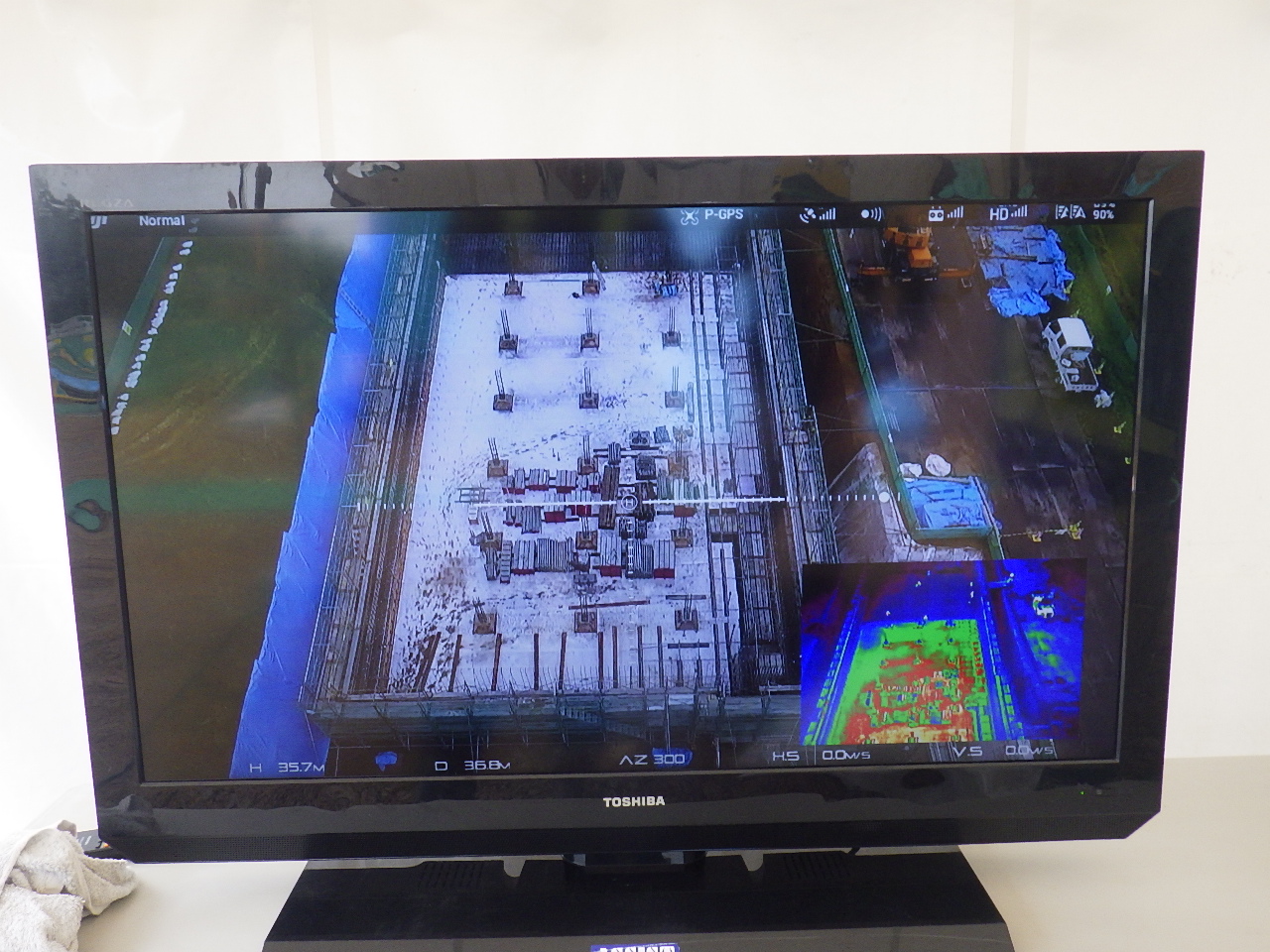

鉄筋ガス圧接試験 遠隔臨場の実施(9月)

赤外線カメラによるコンクリート養生温度の見える化実施(9月)

赤外線の取組に関する説明実施(9月)

CIMの取組に関する説明実施(9月)

現場見学会の実施(帯広工業・帯広農業高校)

10月度全景

JAかわにし様現場視察(10月)

インフラわくわくツアー開催(10月)

工業高校現場見学会(10月)

帯広市農村振興課現場視察(10月)

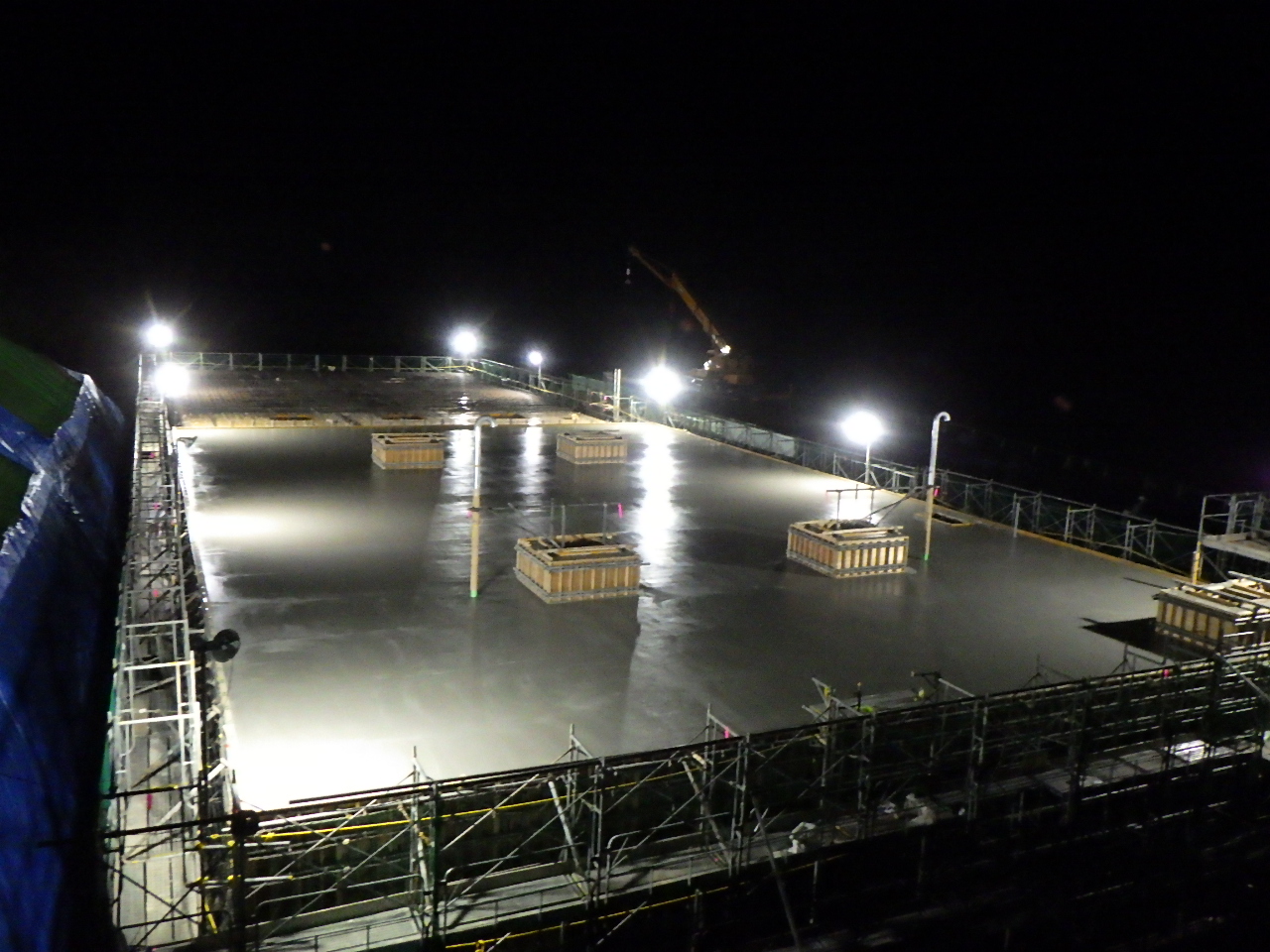

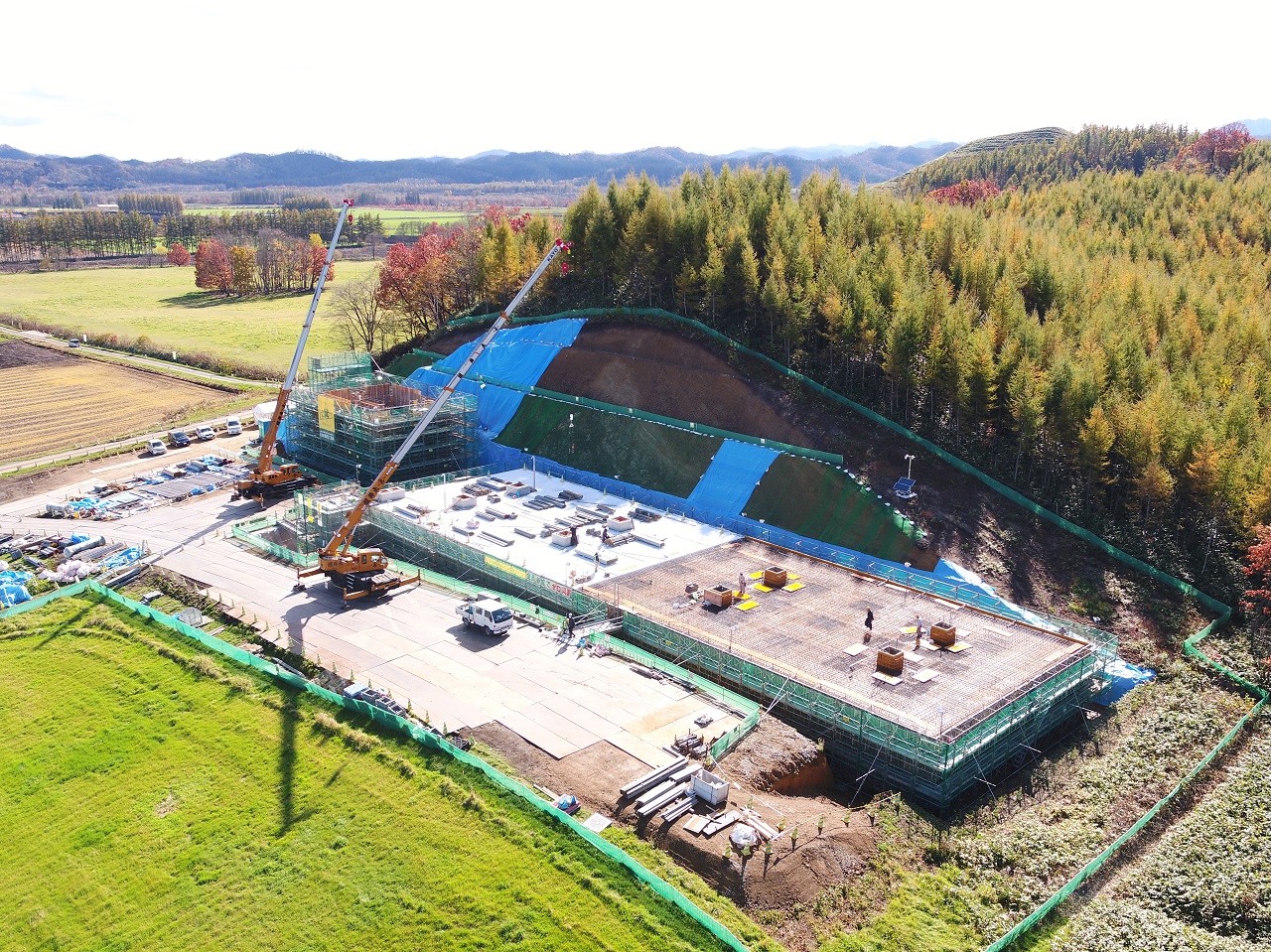

ファームポンドコンクリート打設完了(10月)

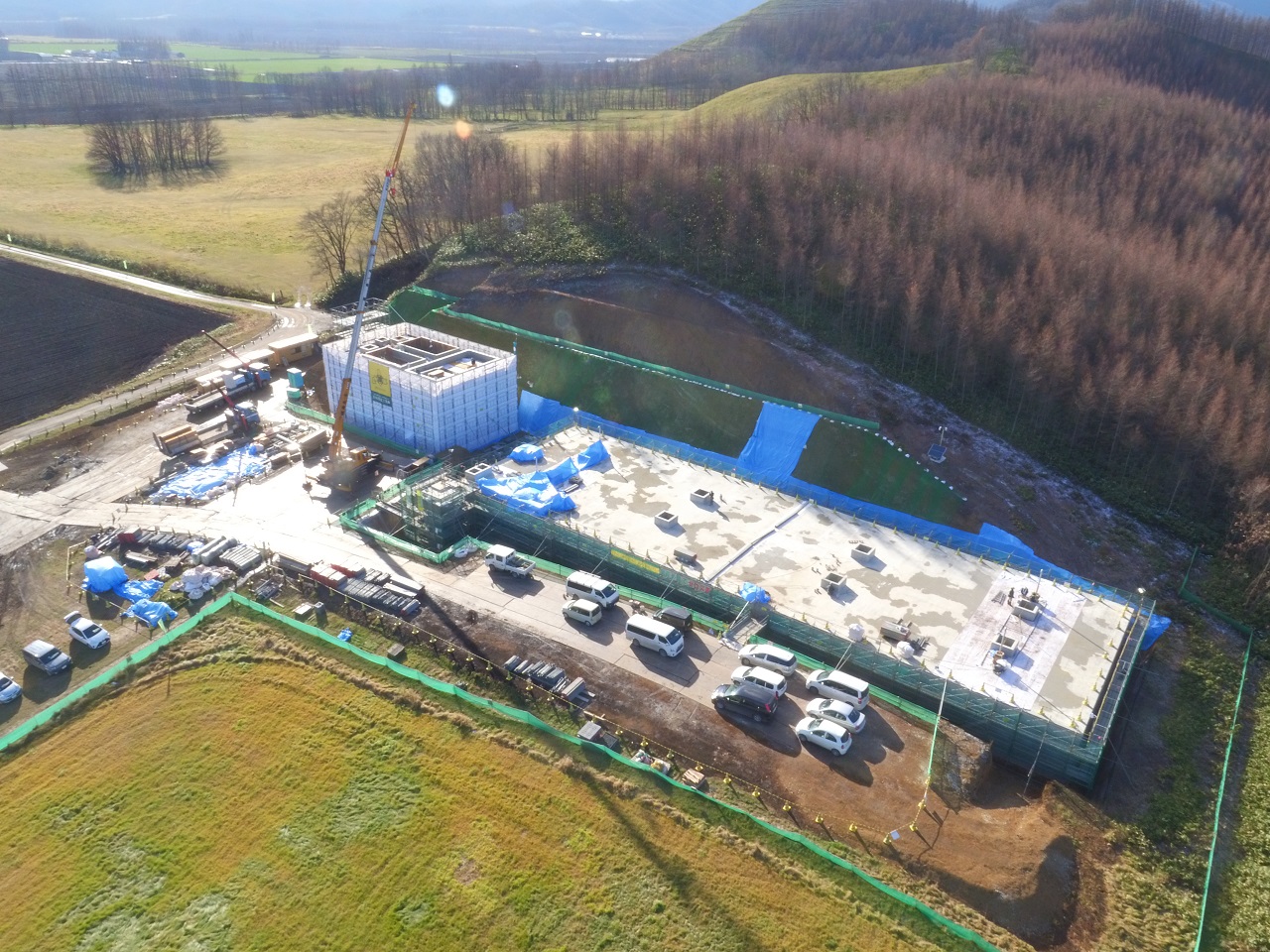

現場全景(11月)

芽室町現場視察(11月)

芽室町現場視察(11月)

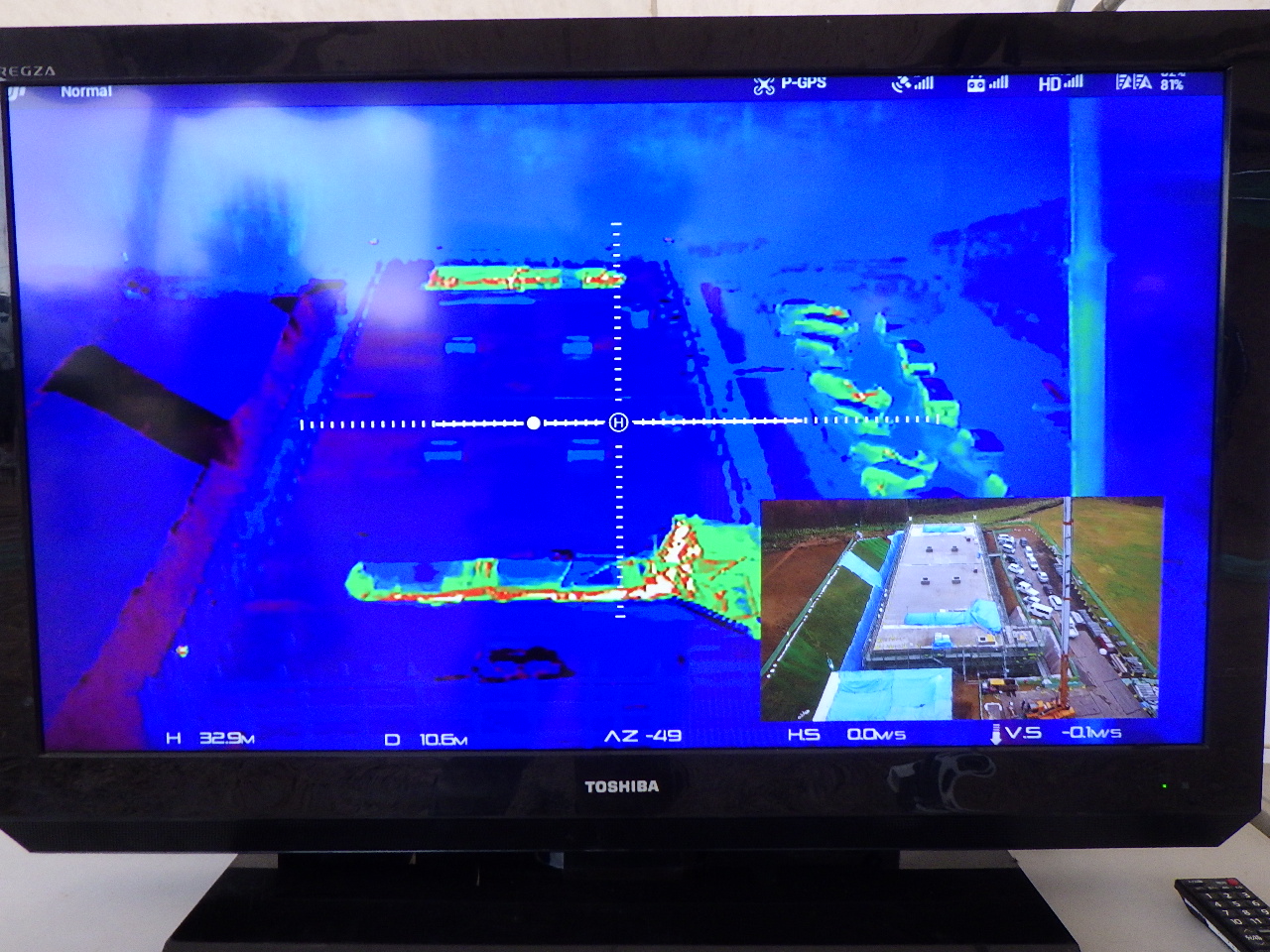

赤外線カメラによう養生温度の見える化(11月)

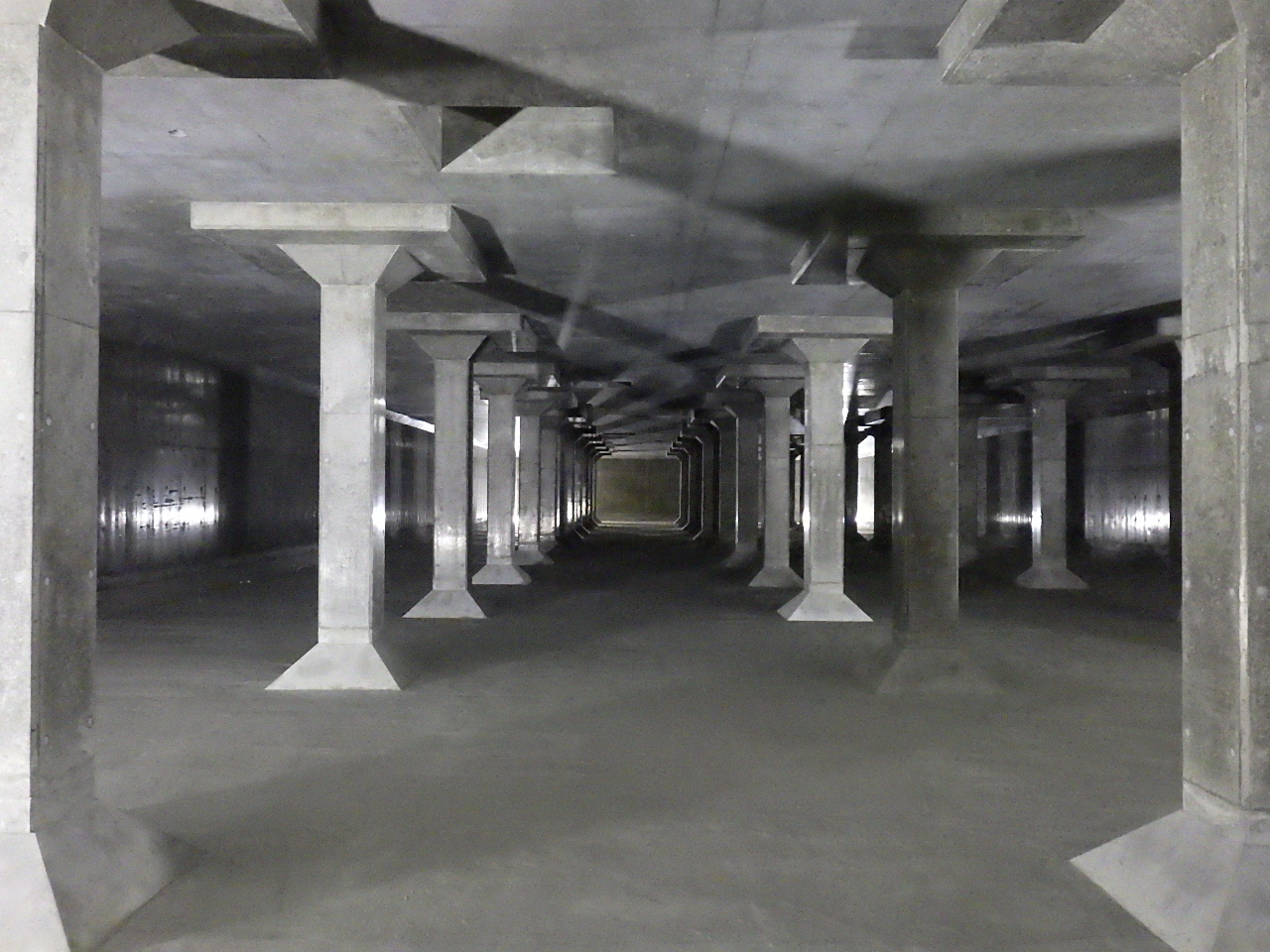

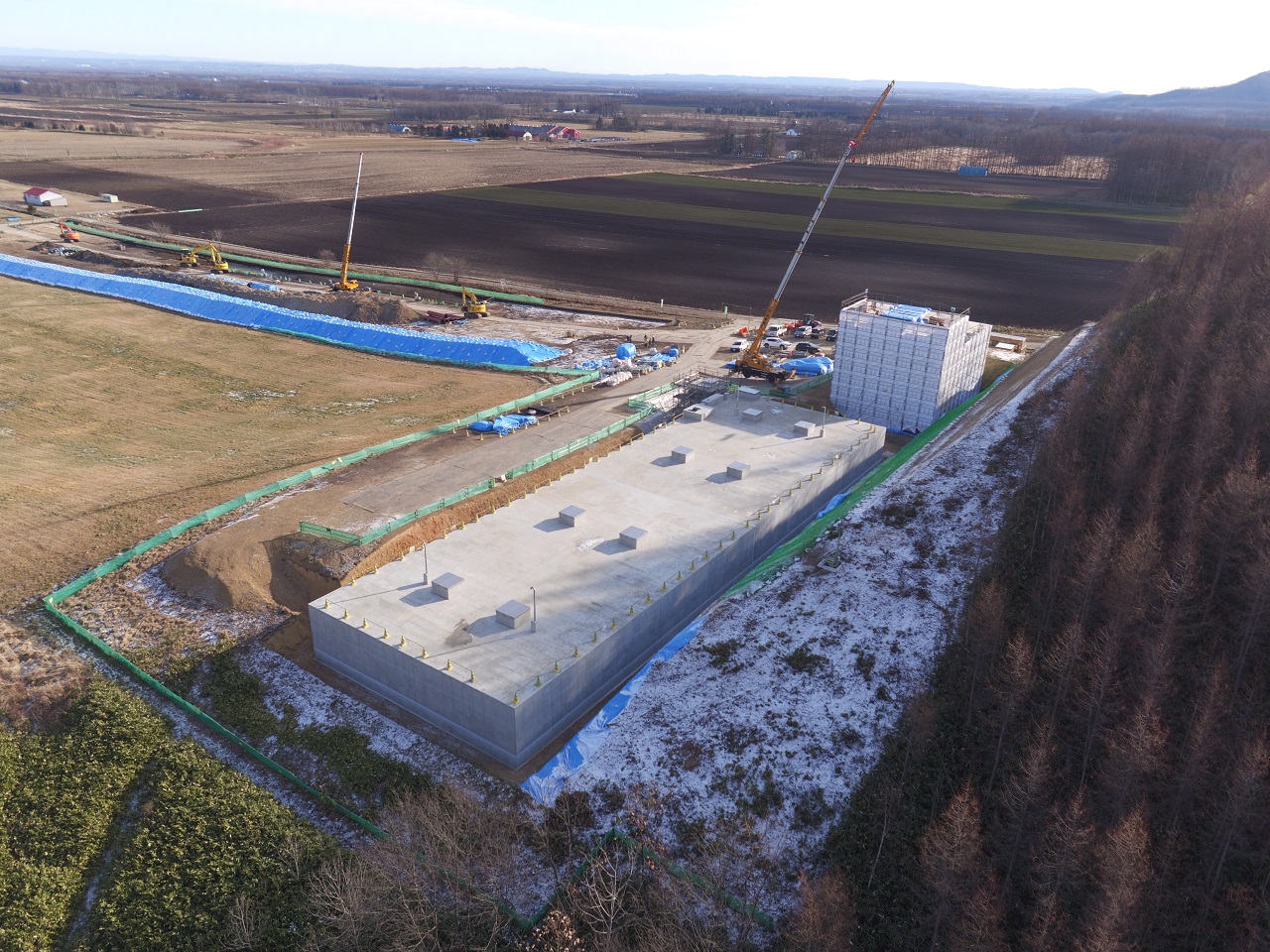

ファームポンド完成全景(12月)

芽室町より感謝状授受(美生ダム地域貢献)(12月)

現場全景(12月度)

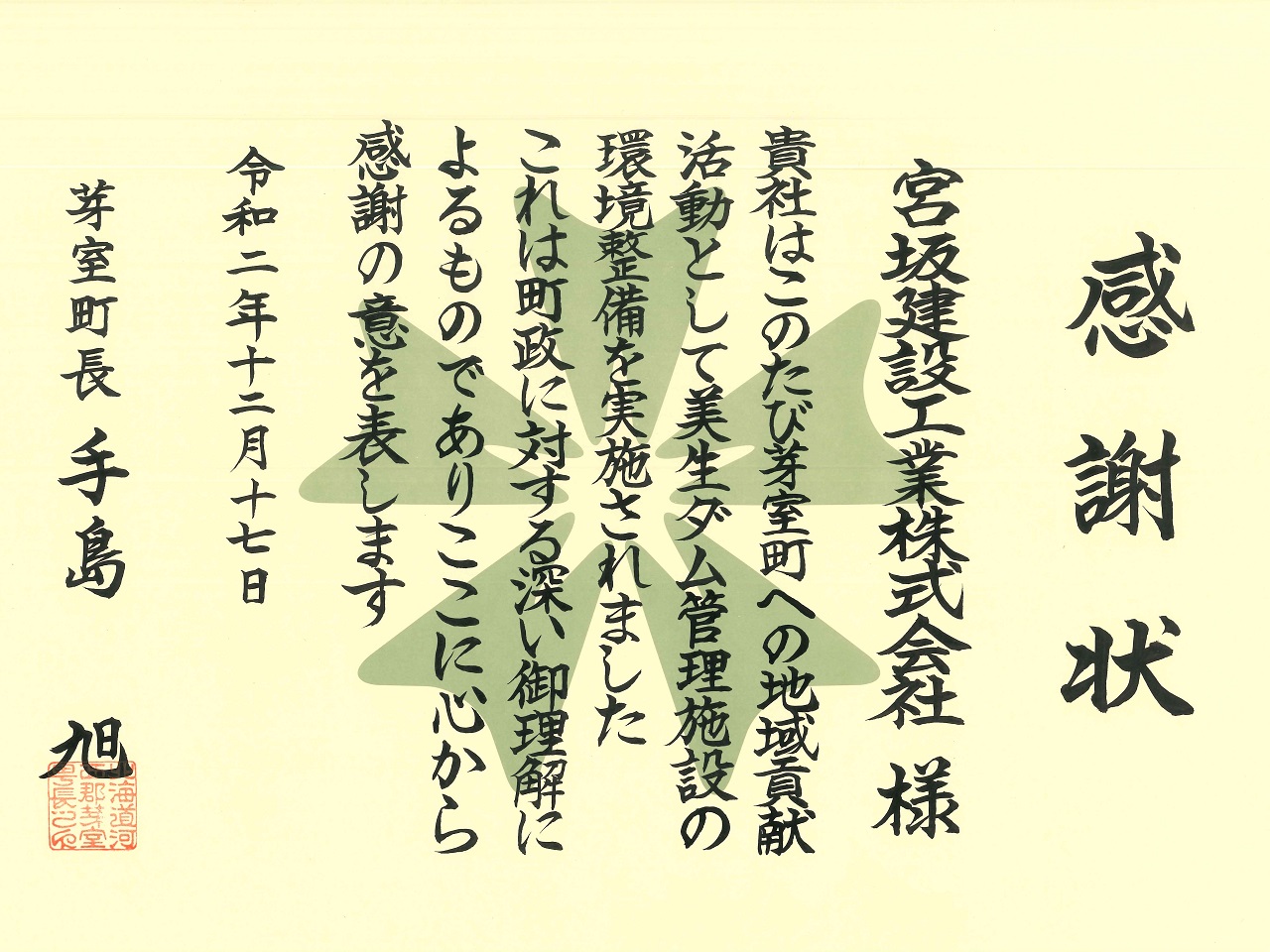

感謝状(美生ダム地域貢献)(12月)

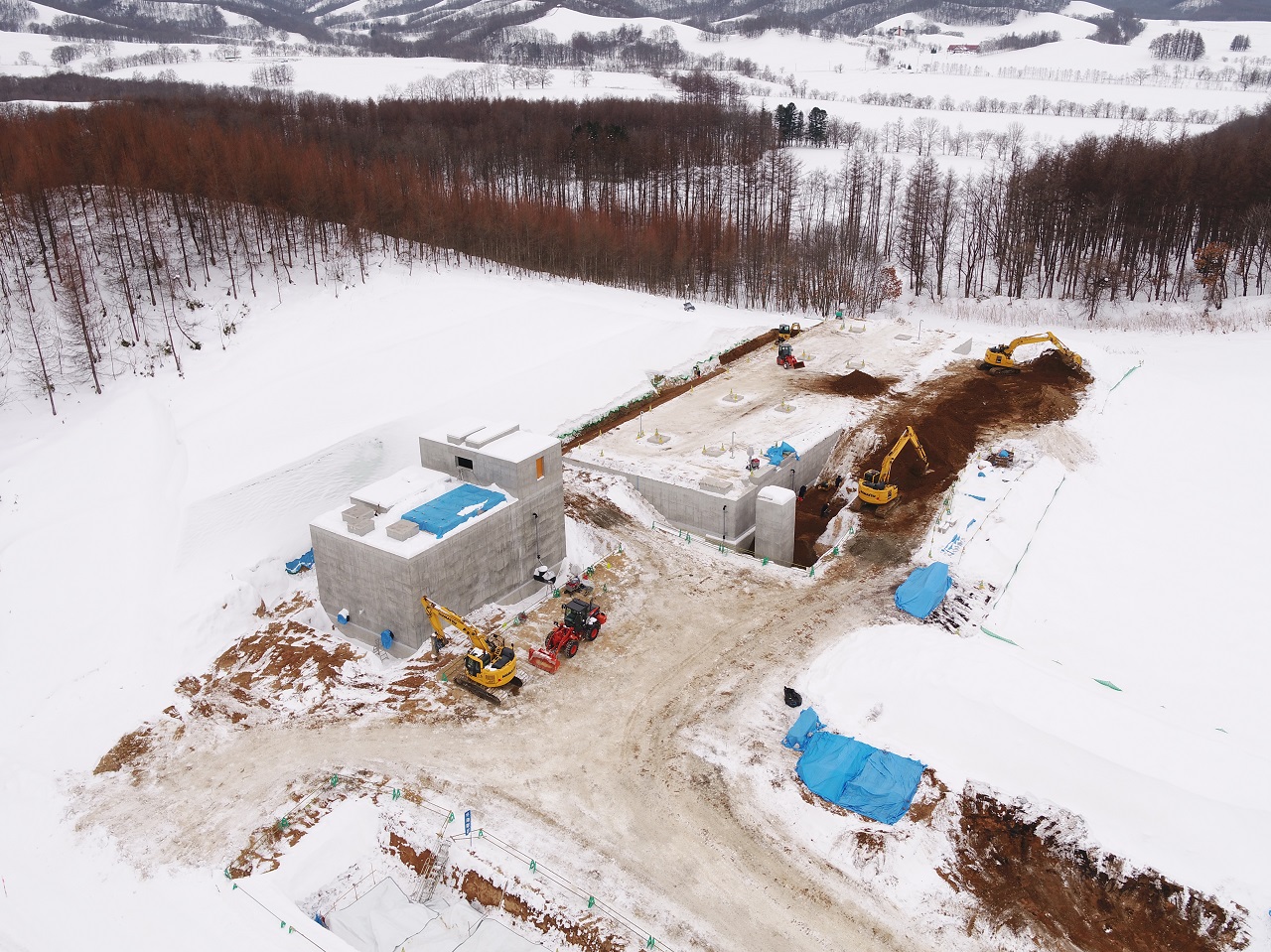

現場全景(1月)

現場全景(1月)

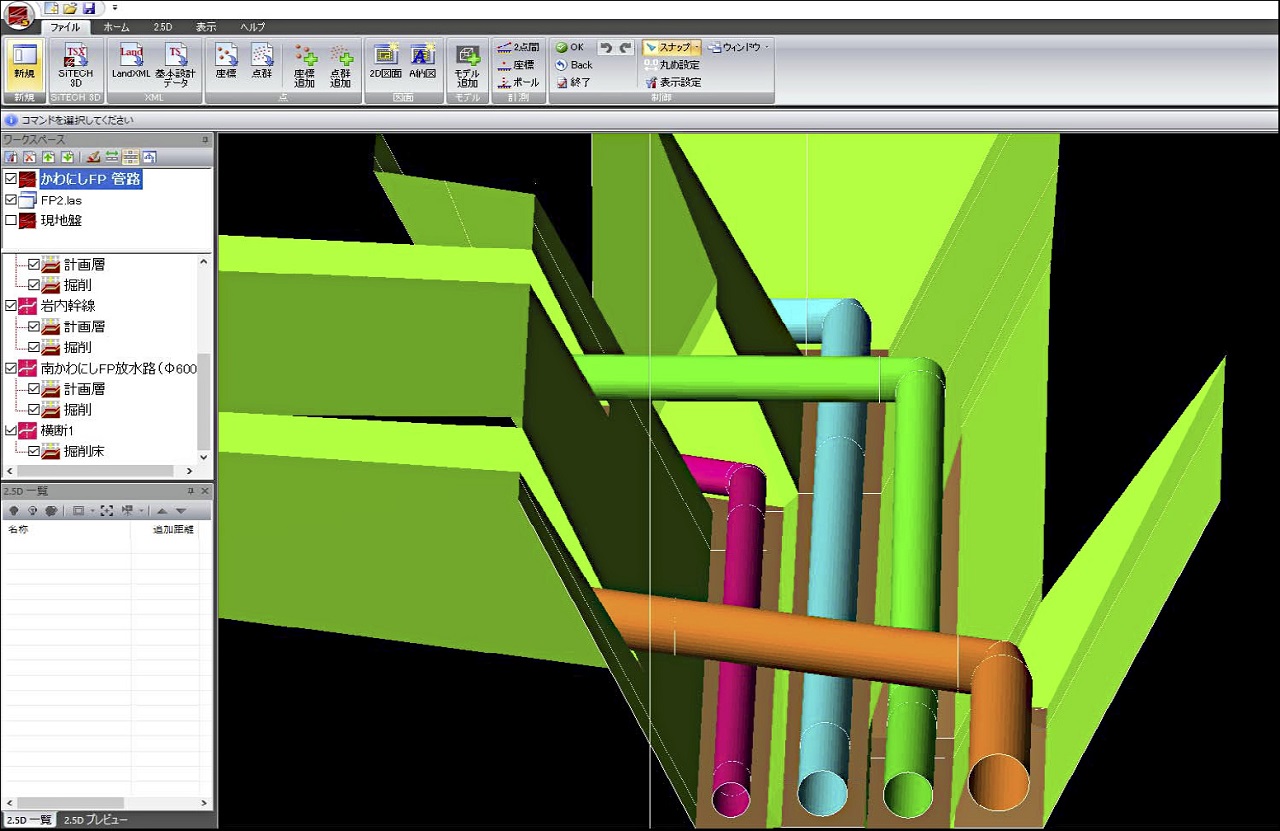

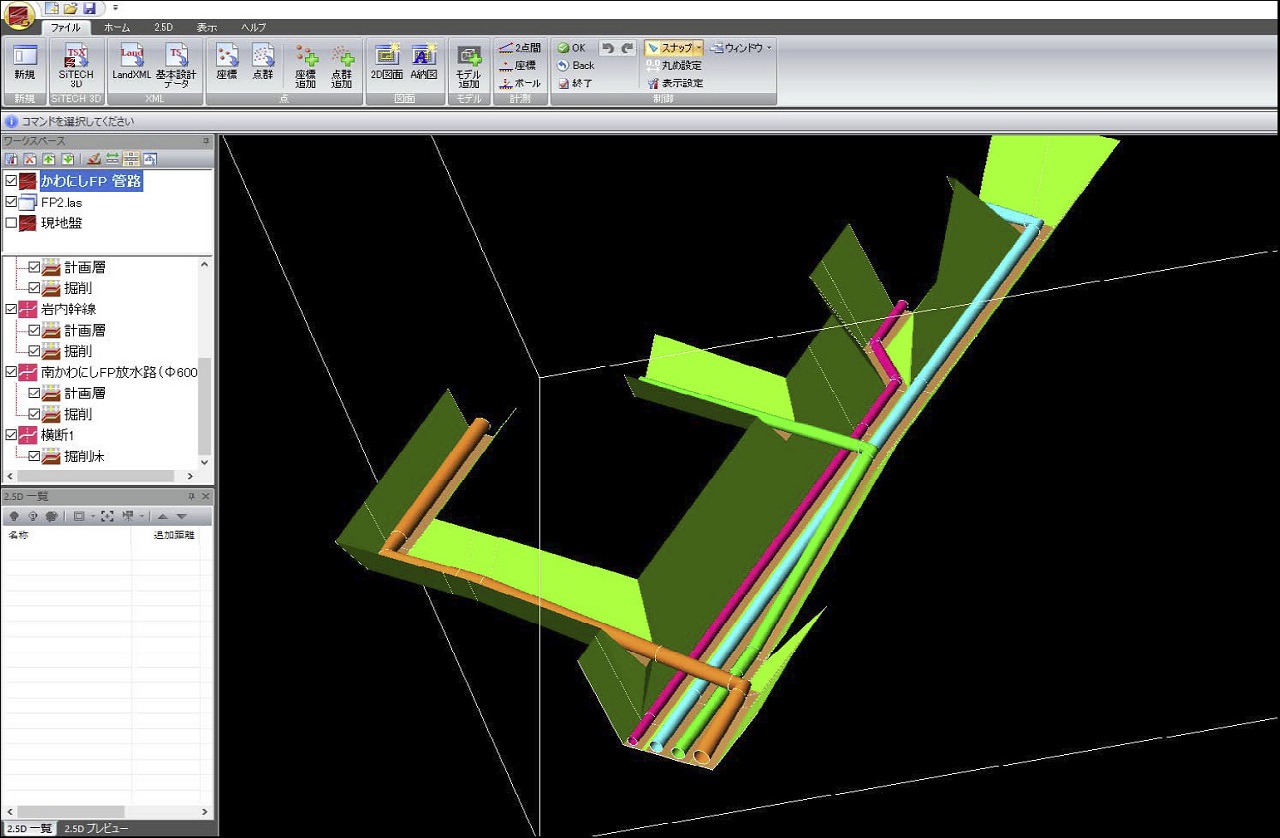

【CIM活用】場内配管3Dデータ

【CIM活用】場内配管3Dデータ
