芽室町役場庁舎整備工事

工事場所 北海道河西郡芽室町東2条2丁目8-1、14番地
発注者 芽室町 (web site
設計 アトリエブンク・創造設計舎設計共同企業体
監理 アトリエブンク・創造設計舎設計共同企業体
工期 平成30年10月02日~令和3年09月30日
受注者 宮坂・関電工・池田 異業種特定建設共同企業体(乙型JV)
宮坂・北土・鍵谷 建築主体工事特定共同企業体(甲型JV)
現場代理人 佐々木 裕弥
工事概要 用途:庁舎・倉庫・駐車場
構造・規模:鉄骨造地下1階・地上3階(庁舎)
     :鉄骨造地下1階・地上1階(倉庫・駐車場)
建築面積: (庁舎)1,580.04㎡ ・ (倉庫・駐車場)197.78㎡
延床面積: (庁舎)4,498.72㎡ ・ (倉庫・駐車場)844.41㎡
佐々木 裕弥

現場代理人コメント

 芽室町役場庁舎は、「利用者の視点に立った庁舎」「防災拠点の役割を果たす庁舎」「機能性・柔軟性・経済性を有した庁舎」「環境に配慮した庁舎」を目指し、道内初となるECI方式を採用した工事となります。ECI方式では、実施設計段階より施工者が設計業務に参画し、施工に関する一連の工程等を実施設計に反映させる事が出来ます。
 私達施工者JVはECI方式による様々な技術提案を、地元の利を生かしながら確実に実行し、芽室町のシンボルとなり、町民の皆様に親しまれる役場庁舎建設を完成させる為、工事期間中は芽室町民の皆様とのふれあいを大切に、安全を最優先し、無事故・無災害での完成を目指します。

外観完成イメージ

外観完成イメージ

外観完成イメージ

内観完成イメージ

内観完成イメージ

着工前 空撮(2月)

着工前 (東面)(2月)

着工前 (南東面)(2月)

着工前 (南東面)(2月)

着工前 (南東面)(2月)

仮囲い施工完了(2月)

第2庁舎建屋解体(3月)

第2庁舎建屋解体(3月)

第2庁舎建屋解体完了(南東面)(3月)

芽室西小学校「めむろをきれいにし隊」清掃活動に参加(3月)

不施工期間中(4月)

不施工期間中(5月)

現場全景(6月)

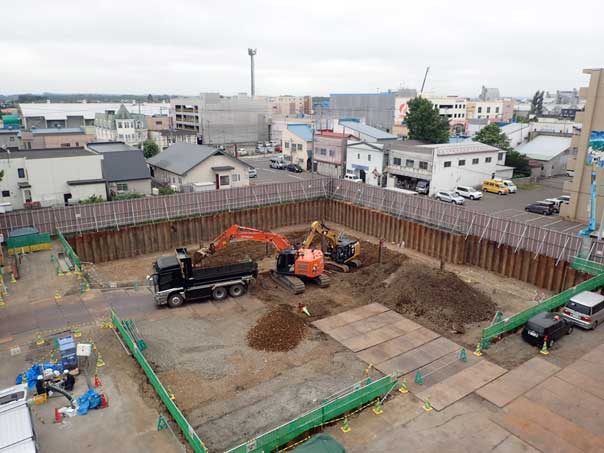

1次掘削全景(7月)

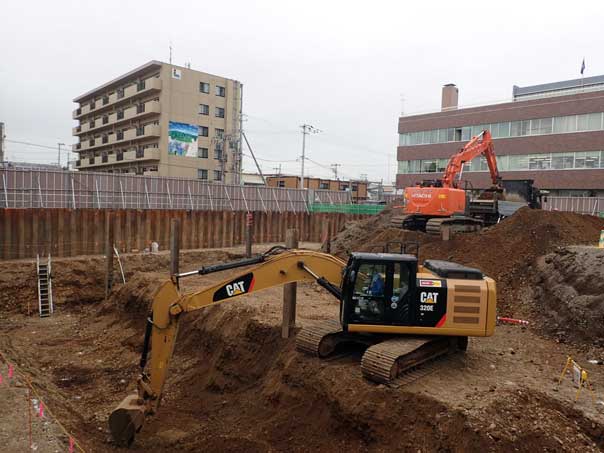

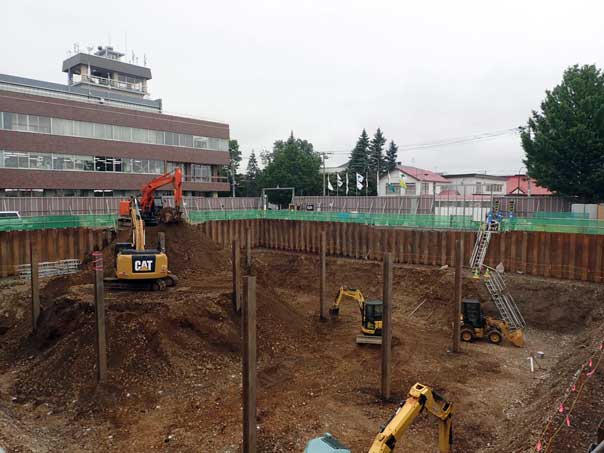

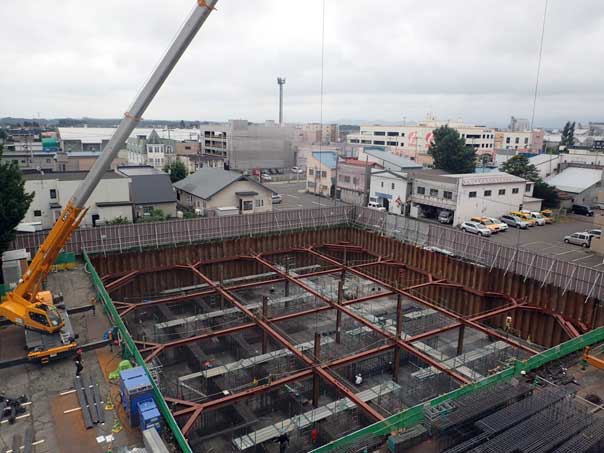

1次掘削状況(7月)

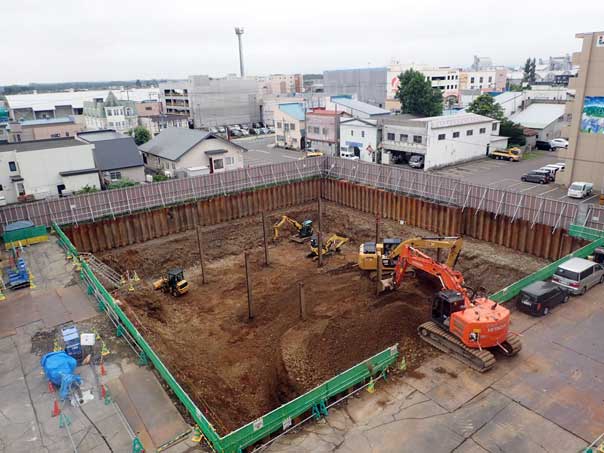

1次掘削状況(7月)

1次掘削状況(7月)

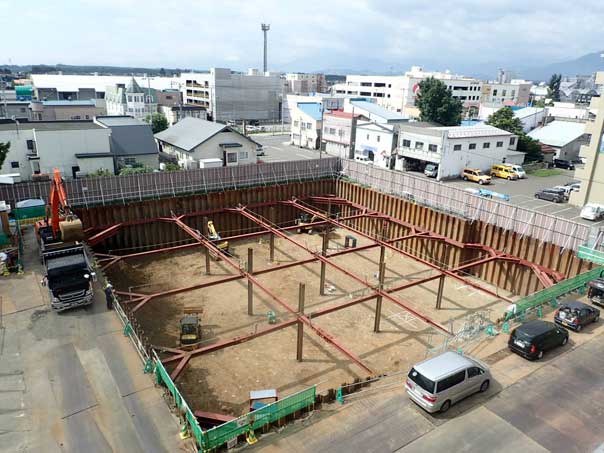

7月末全景(7月)

仮囲いイメージアップ(芽室町役場庁舎の変遷)(7月)

砂利地業工事完了(8月)

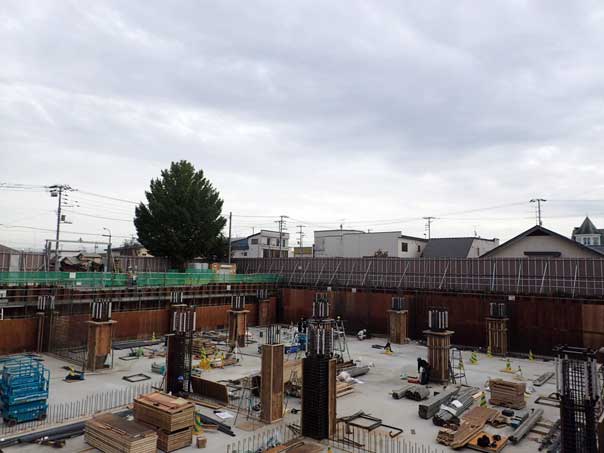

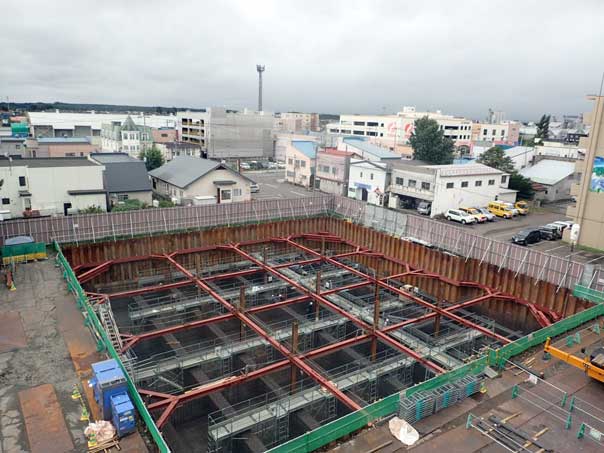

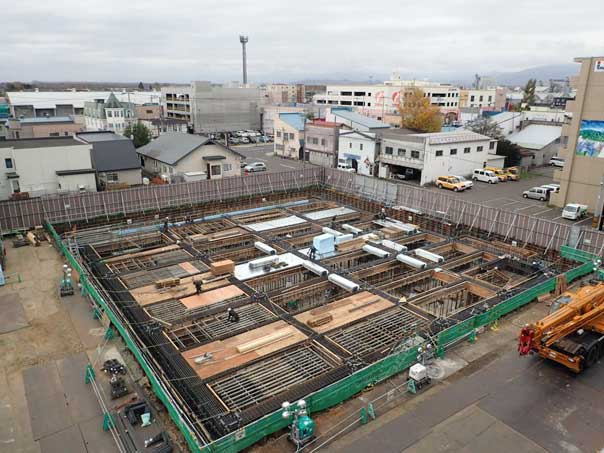

基礎配筋状況(8月)

8月末全景(8月)

9月末全景(9月)

9月末全景(9月)

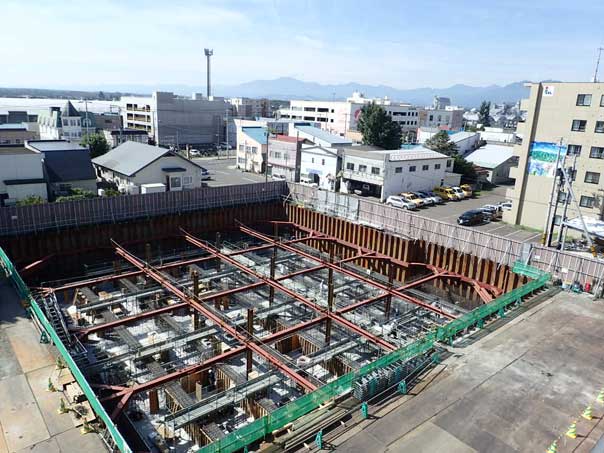

地下基礎躯体施工状況(9月)

地下基礎スラブ配筋状況(9月)

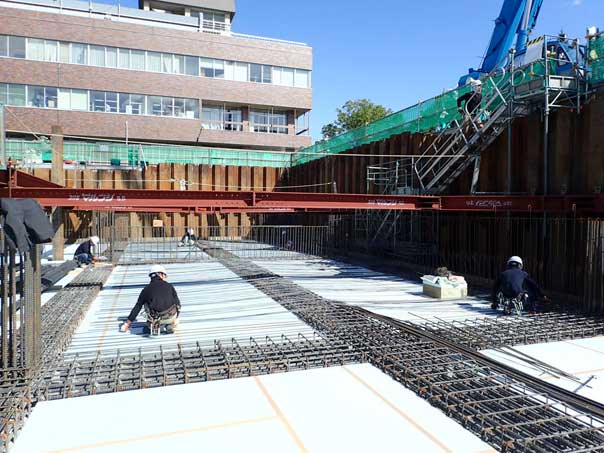

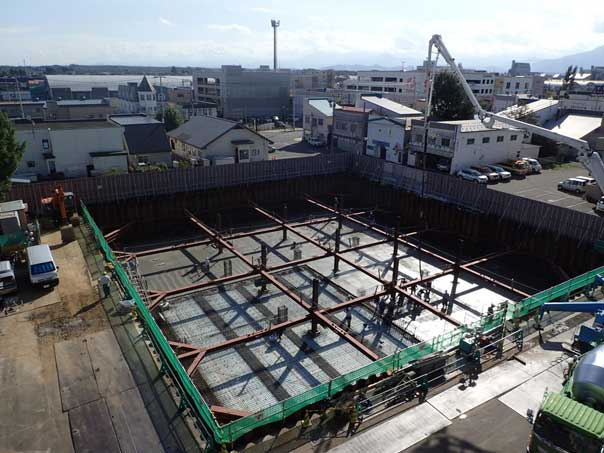

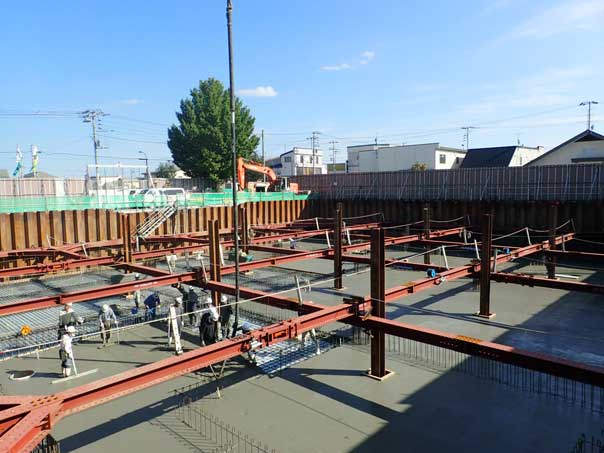

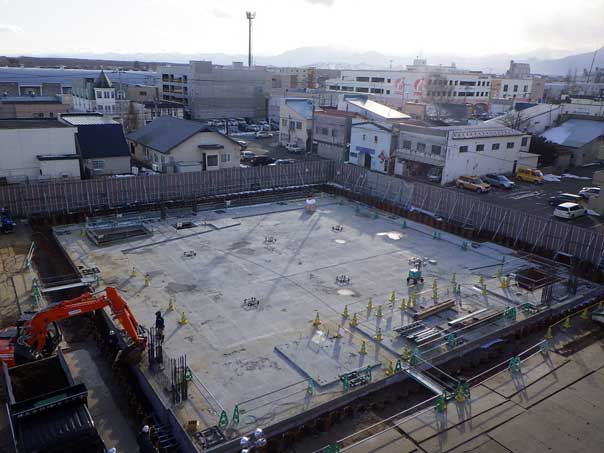

地下基礎スラブCON打設状況(9月)

地下基礎スラブCON打設状況(9月)

ハイペース搬入状況(10月)

地下躯体施工状況(10月)

10月末全景(10月)

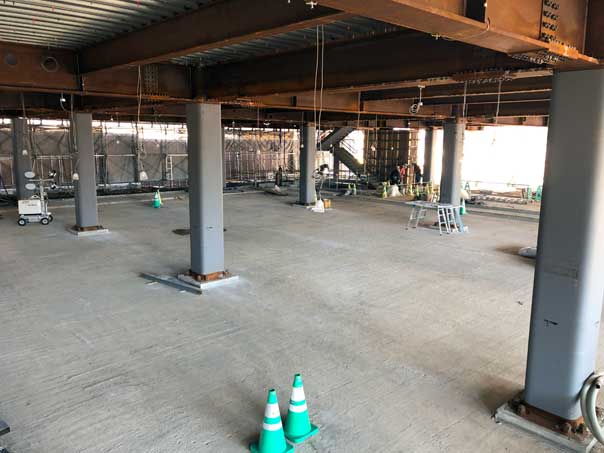

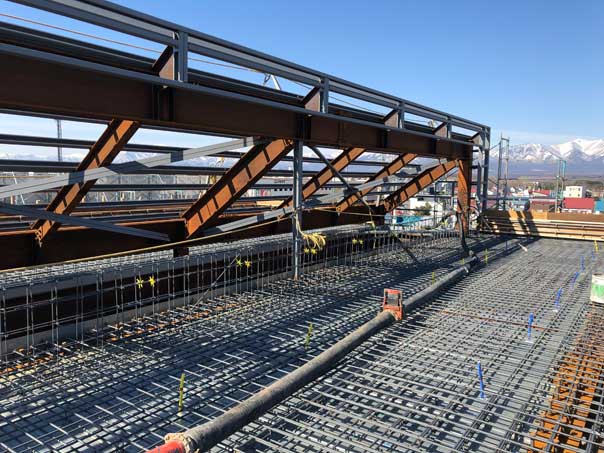

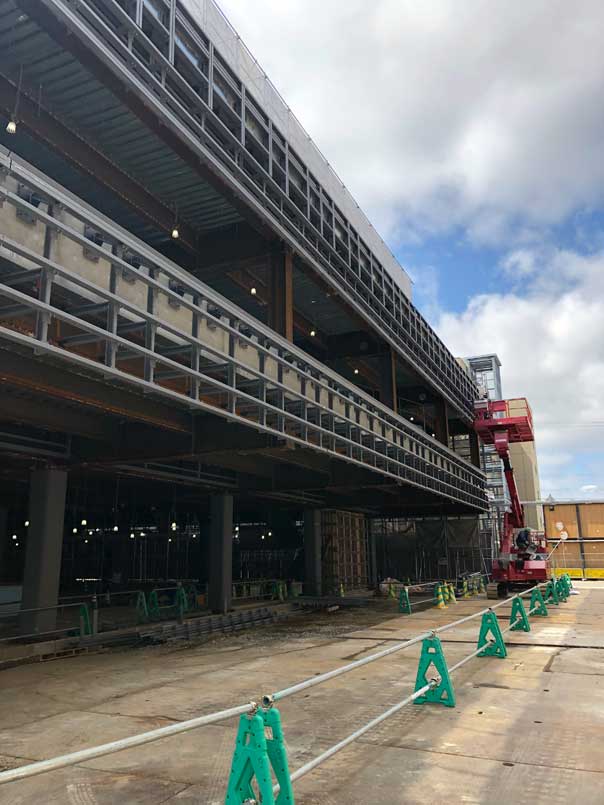

1階スラブ型枠完了(11月)

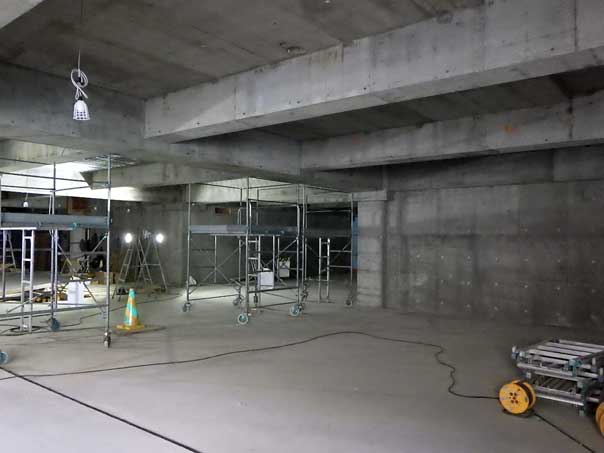

地下躯体完了(11月)

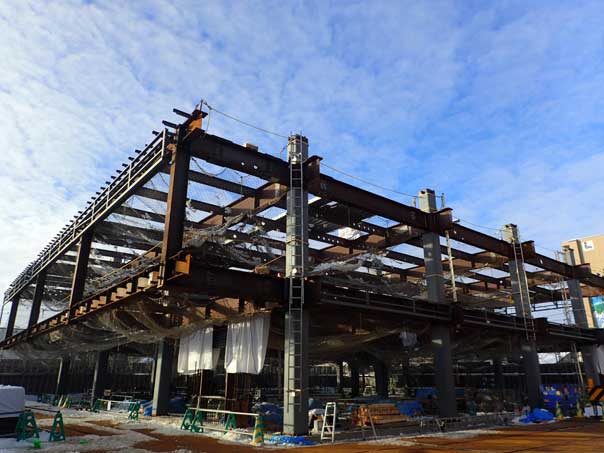

地下階 型枠脱型完了(11月)

芽室町議会議員視察状況(11月)

12月末現場全景(12月)

12月末現場全景(12月)

1月末現場全景(ドローン)(1月)

1月末現場全景(ドローン)(1月)

1月末現場全景(ドローン)(1月)

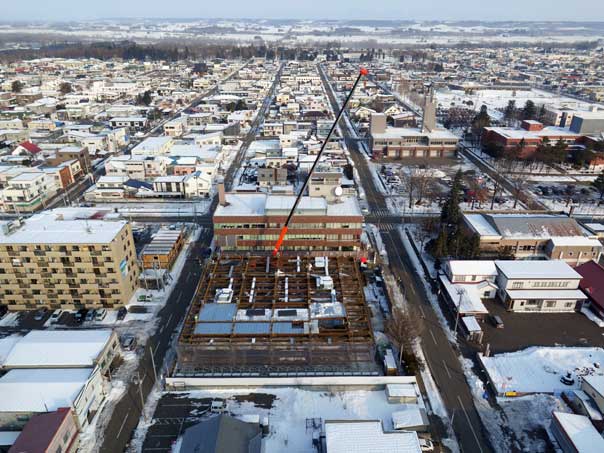

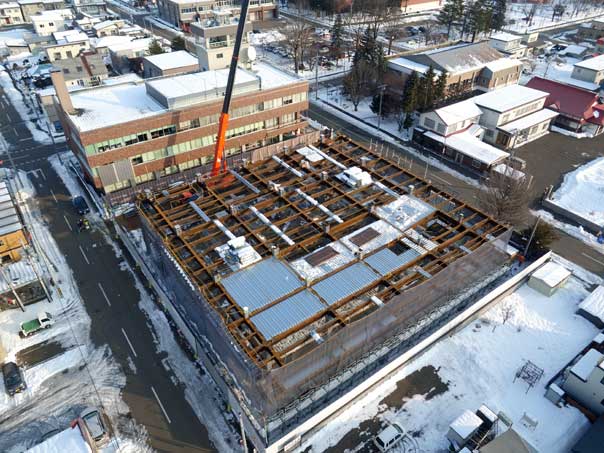

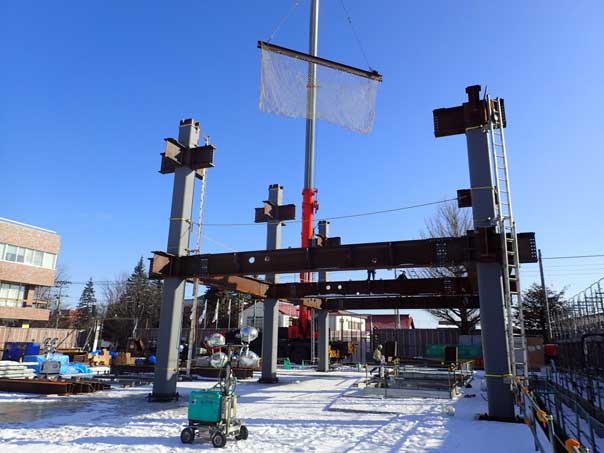

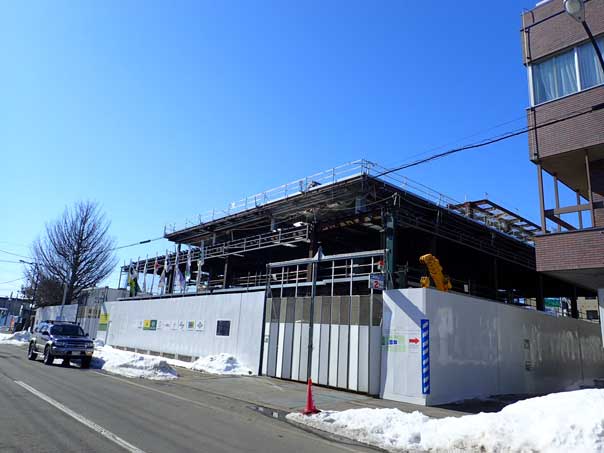

鉄骨建方状況(1月)

鉄骨建方状況(1月)

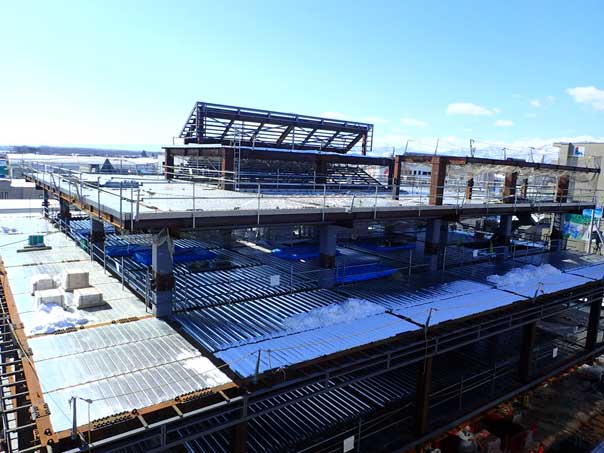

外観全景(2月)

外観全景(2月)

外観屋上(2月)

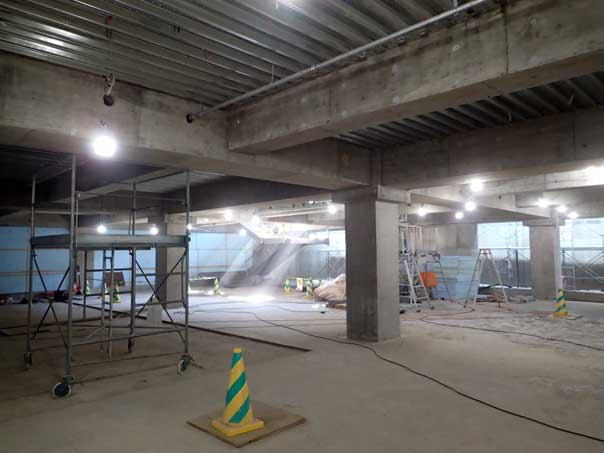

内観全景(BF)(2月)

外観全景(3月)

外観全景(3月)

1階内観(3月)

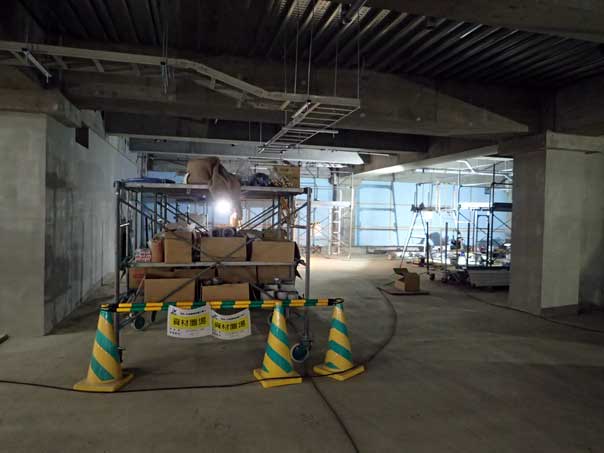

地下階内観(3月)

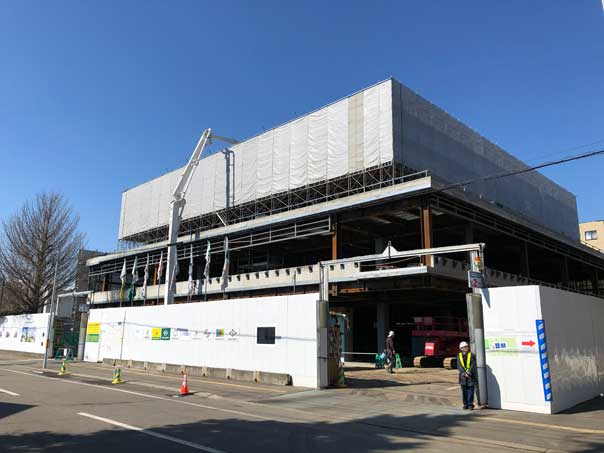

外観全景(4月)

外壁胴縁取付状況(4月)

デッキコンクリート打設前状況(RF)(4月)

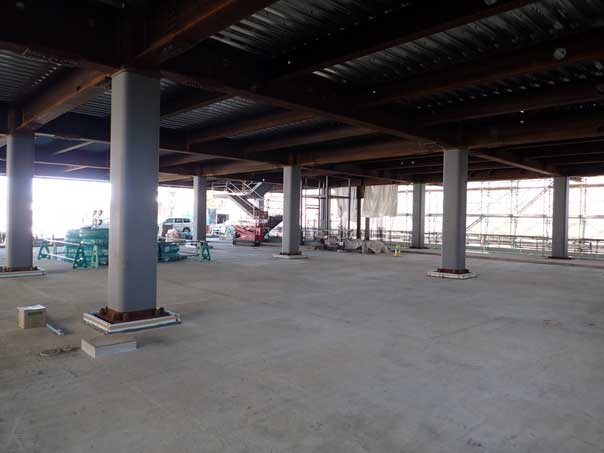

内観全景(1F)(4月)

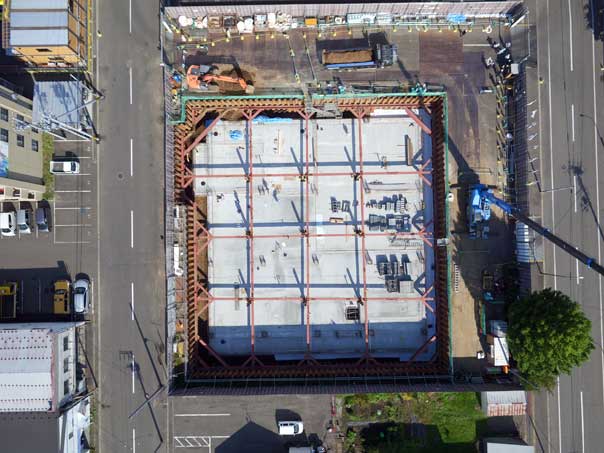

外観全景(ドローン空撮)(5月)

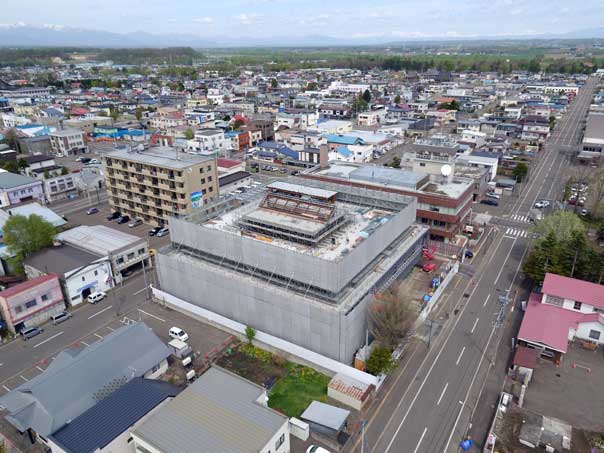

外観全景(5月)

外観全景(6月)

町民公開用内観パース(リアルスケール7)(6月)

1階内部施工状況(6月)

2階内部施工状況(6月)

外観全景(7月)

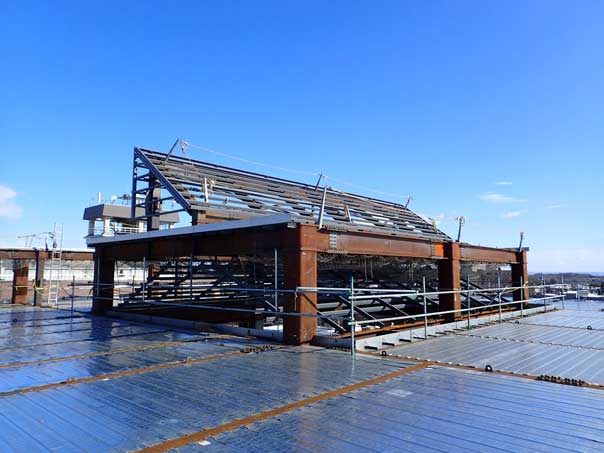

屋上階施工状況(7月)

屋上防水押えコンクリート施工状況(7月)

町議会議員 内装プレゼンテーション(7月)

現場全景(北東面)(8月)

現場全景(北西面)(8月)

1階内観全景(8月)

2階内観全景(8月)

理事者への内装プレゼンテーション(8月)

外観全景(9月)

外観全景(9月)

地下 文書保管庫施工状況(9月)

3階 議場施工状況(9月)

外観全景(北東面)(10月)

外観全景(北正面)(10月)

3階議場(10月)

地下階ホール(10月)

屋上階全景(10月)

帯広建設業協会主催 現場見学会(帯広工業高等学校)(10月)

既存庁舎屋上に設置しているwebカメラからの現場情報です。
下記URL内から閲覧できます。
https://youtu.be/hqXHXsYoUTU
