日高自動車道 新冠町 大狩部トンネル工事

工事場所 新冠郡新冠町
発注者 北海道開発局 室蘭開発建設部
工期 平成28年10月1日~令和3年3月26日
受注者 鹿島・宮坂特定建設工事共同企業体
主任技術者 駒澤 拓也
工事概要 トンネル(NATM工法・機械掘削)延長:L=2,151m
内空断面積:A=100.3m2
掘削補助工 1式、仮設工 1式
道路土工:路体盛土・路床盛土
工事説明  日高自動車道は、高速ネットワークの拡充による特定重要港湾苫小牧港、新千歳空港への物流の効率化等の支援を目的とした高規格幹線道路です。
 当工事はその内、厚賀静内道路間で完成2車線道路断面のトンネル(L=2,151m)を構築する工事です。
駒澤 拓也

主任技術者コメント

 工事箇所の特徴として、坑口のすぐ隣に牧場がありその脇を工事用道路として利用します。発生土の運搬等大型の車両による出入に細心の注意を払い、騒音の発生抑制管理を確実に行います。また、周辺住民の皆様とのコミュニケーションを大切にし、工事を円滑に進めて参りたいと思います。また、当工事については低土被り区間が多く、扁平大断面のトンネルであることから施工方法の確認と検討を十分に行ない、工程・品質・安全等全てにおいて満足のできるトンネルの完成を目指します。

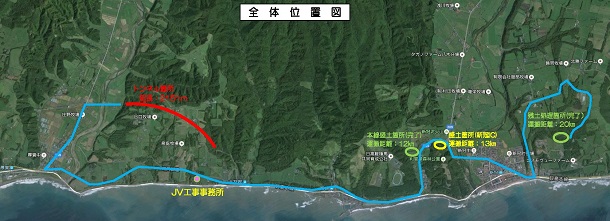

全体位置図

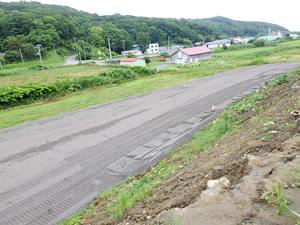

本線盛土着手前(H29.3月)

起点坑口全景(H29.4月度)

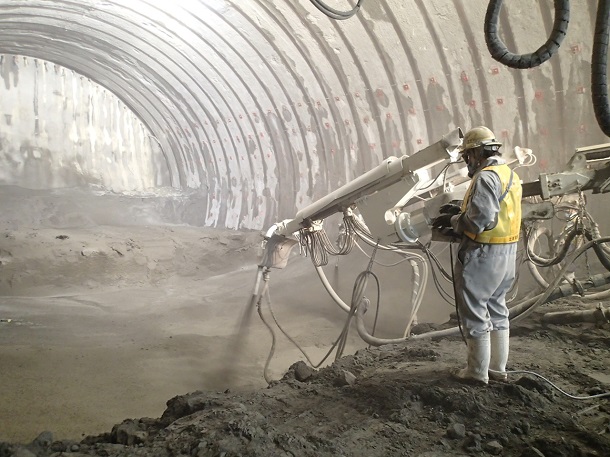

AGF削孔状況(H29.4月度)

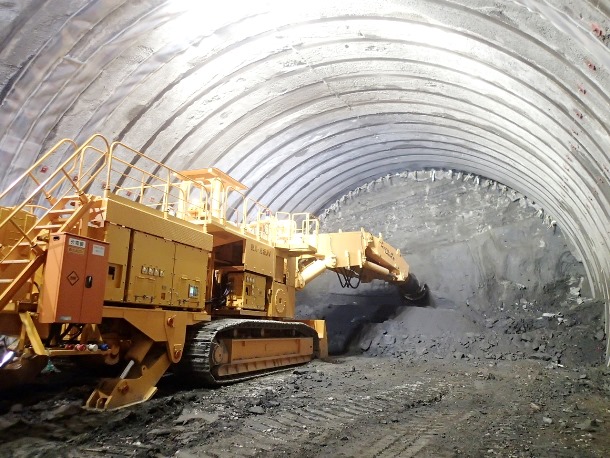

上半掘削状況(H29.5月度)

かご組立完了 西泊津(H29.5月度)

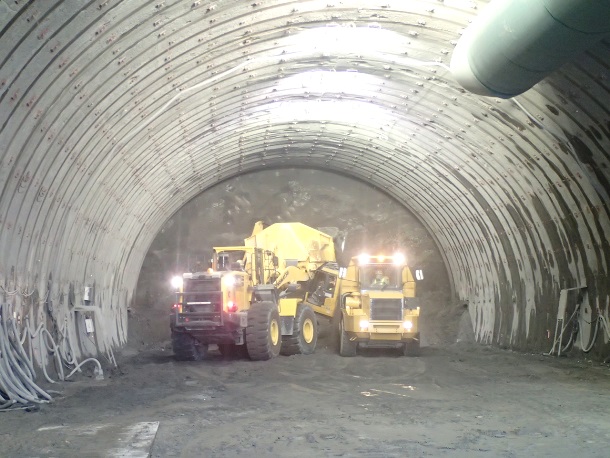

ズリ出し状況(H29.6月度)

工事用道路舗装完了 西泊津(H29.6月度)

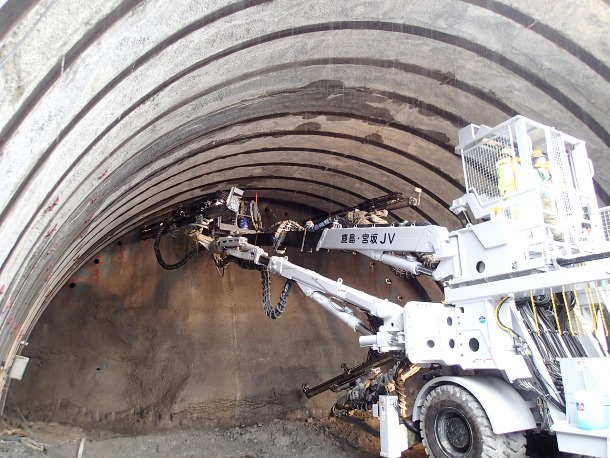

ロックボルト削孔状況(H29.7月度)

サンドマット敷設完了 高江工区(H29.7月度)

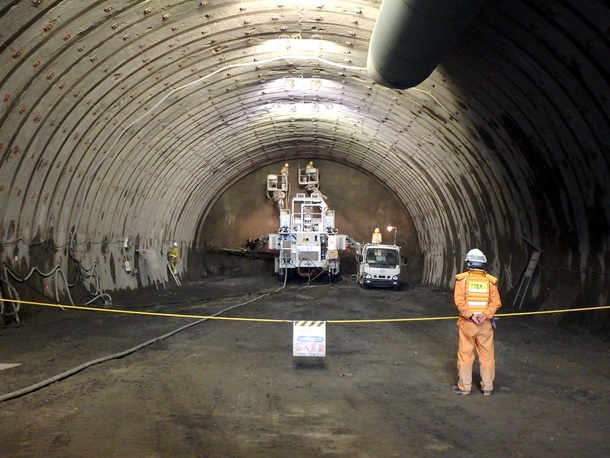

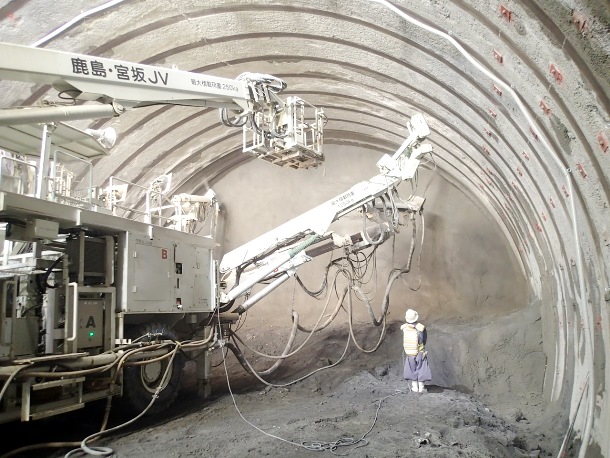

吹付コンクリート2次吹付状況(H29.8月度)

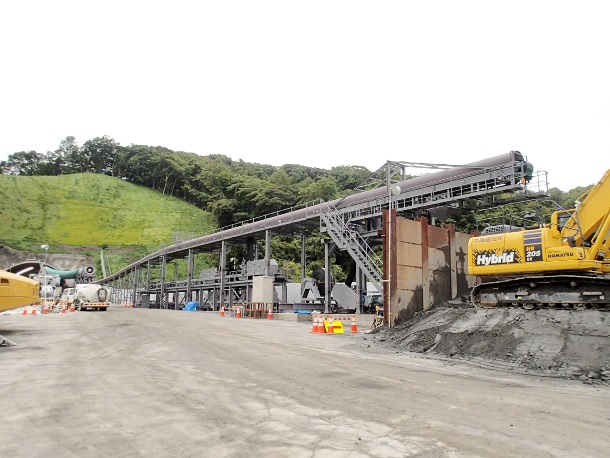

ベルトコンベア組立完了(H29.8月度)

インバート吹付けコンクリート(H29.8月度)

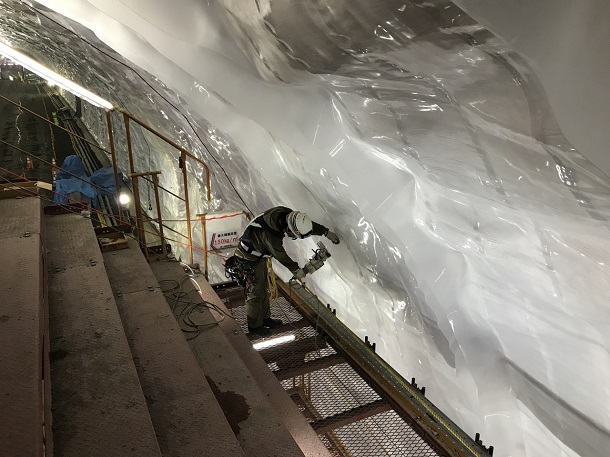

防水シート設置状況(H31.4月度)

坑口全景(R1.6月度)

No.1571切羽(R1.6月度)

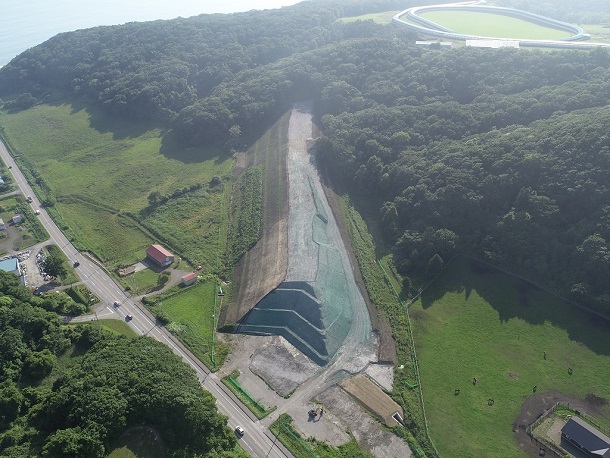

本線盛土完了(R1.7月度)

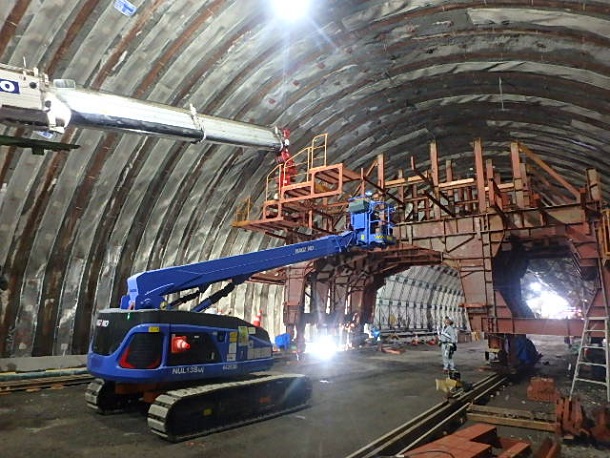

非駐帯セントル組立状況(R1.8月度)

掘削土投入状況(ベルトコンベア先端破砕機)(R1.9月度)

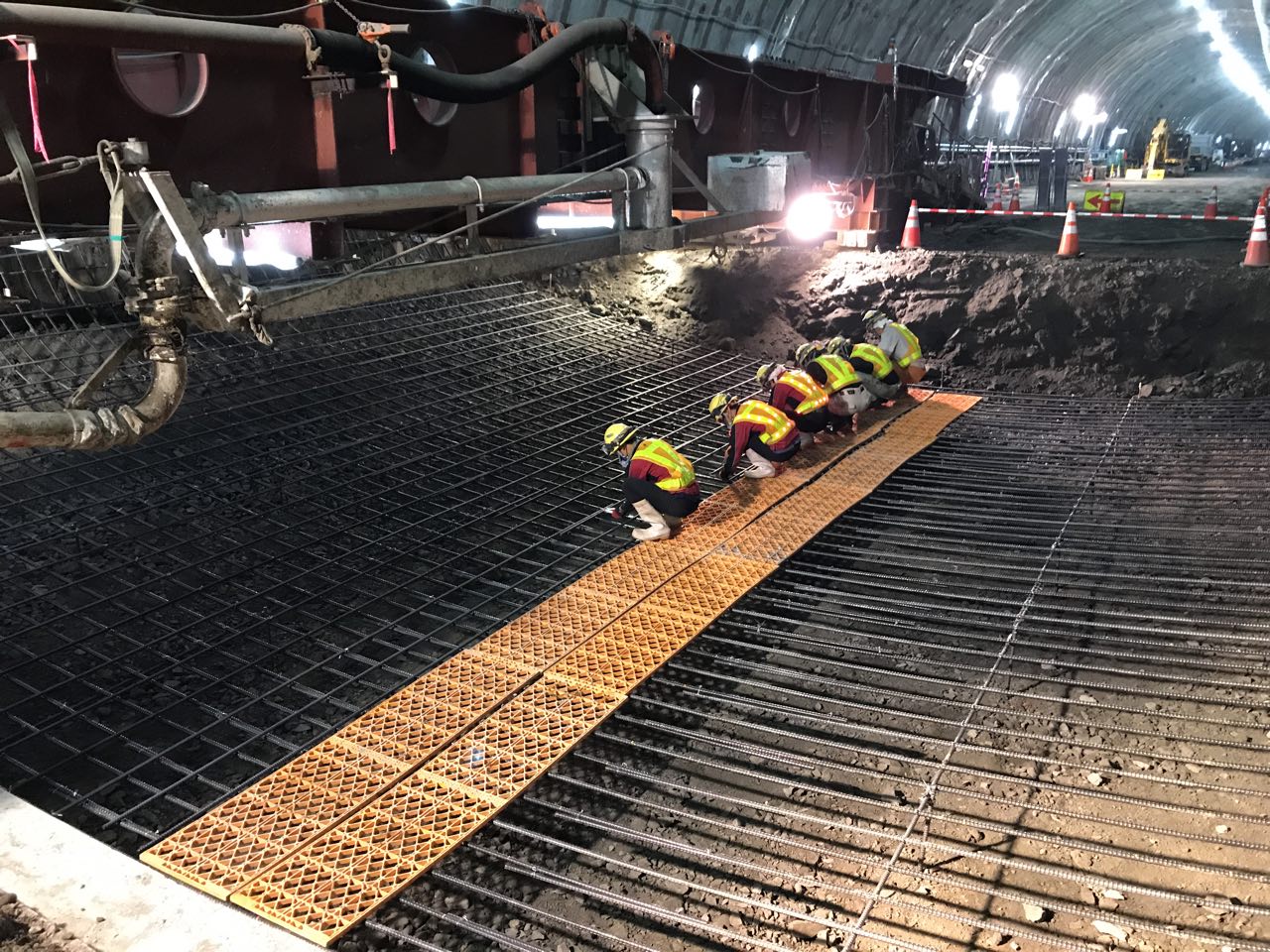

インバート鉄筋組立状況(R1.9月度)

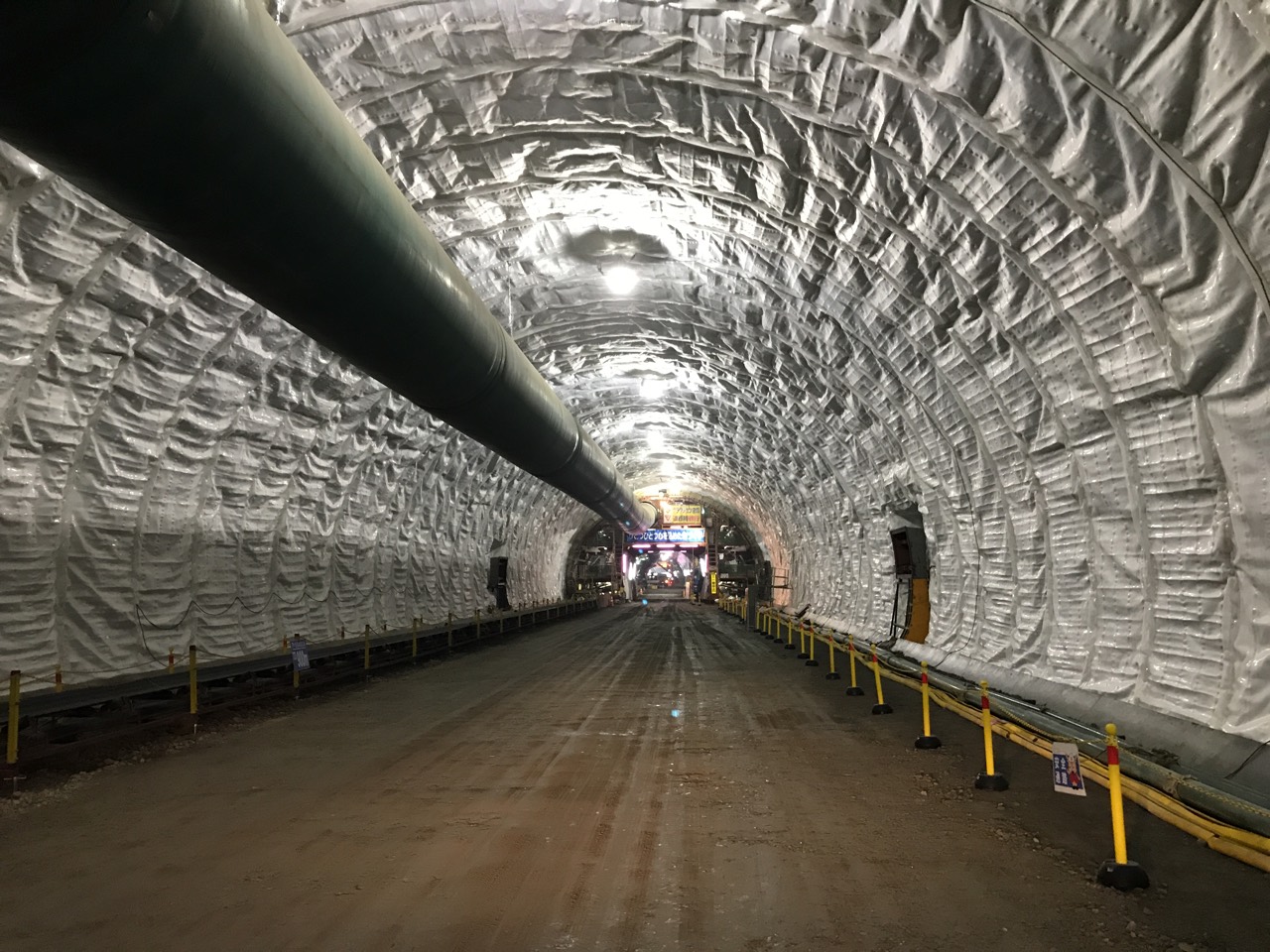

防水シート設置完了区間(R1.9月度)

実貫通(R1.12)

貫通式(R2.2月)

握手の儀

終点側防火コート(モルタル吹付)完了(R2.7月)
