十勝川改修工事の内 大森北2線河道掘削外工事

工事場所 池田町ほか
発注者 北海道開発局 帯広開発建設部
工期 令和5年4月3日~令和6年1月29日
受注者 宮坂建設工業株式会社
現場代理人 椛本 康平
工事概要 【大森地区】工事延長L=311m
      河川土工 掘削工 V=46,800㎥
【大津地区】工事延長L=60.6m
      河川土工 盛土工 V=340㎥
【池田第2樋門地区】工事延長L=189.71m
          植生工A=970㎡、舗装工A=865㎡
【池田地区】工事延長L=114.83m
      植生工 A=3,400㎡
【本別地区】工事延長L=51.15m
      植生工 A=740㎡、舗装工 A=201㎡
工事説明 本工事は、十勝川水位系利別川において流下能力の向上を図るため河道掘削を行うものです。また内水排水作業ヤード及び堤防天端の舗装、既設盛土箇所の植生工を行う工事となります。
椛本 康平

現場代理人コメント

本工事は施工箇所が広範囲に点在し、かつ池田町大森~豊頃町大津間の長距離土砂運搬及び各地区の堤防天端舗装・既設盛土箇所の植生工を行う工事となります。

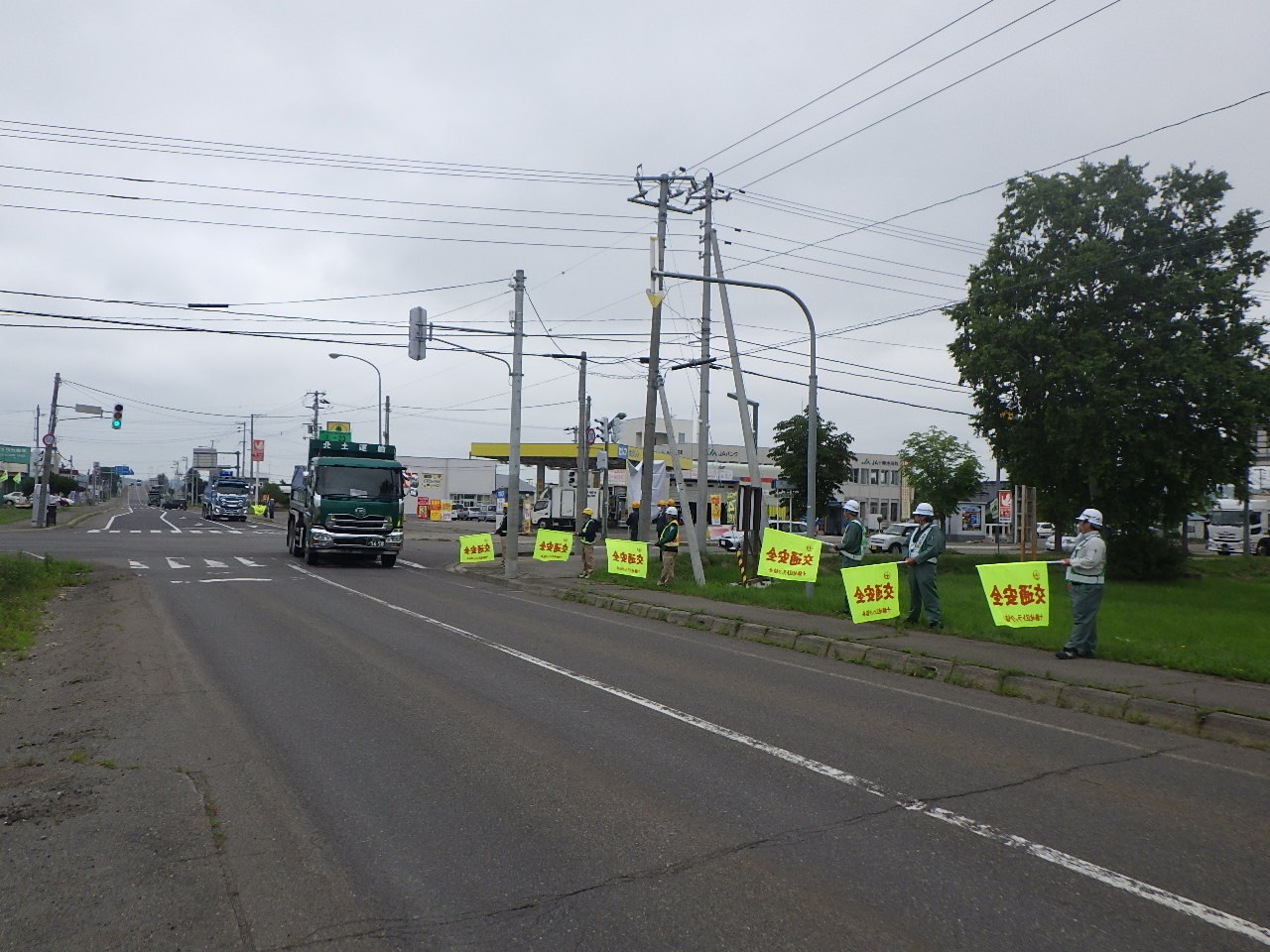

施工にあたり、多数の工事車両が堤防・一般公道を走行するため、徹底した交通安全対策・環境対策を図り施工いたします。
また、現場職員・作業従事者間の連絡体制を十分に確立させ、無事故・無災害で高品質な施工を目指します。

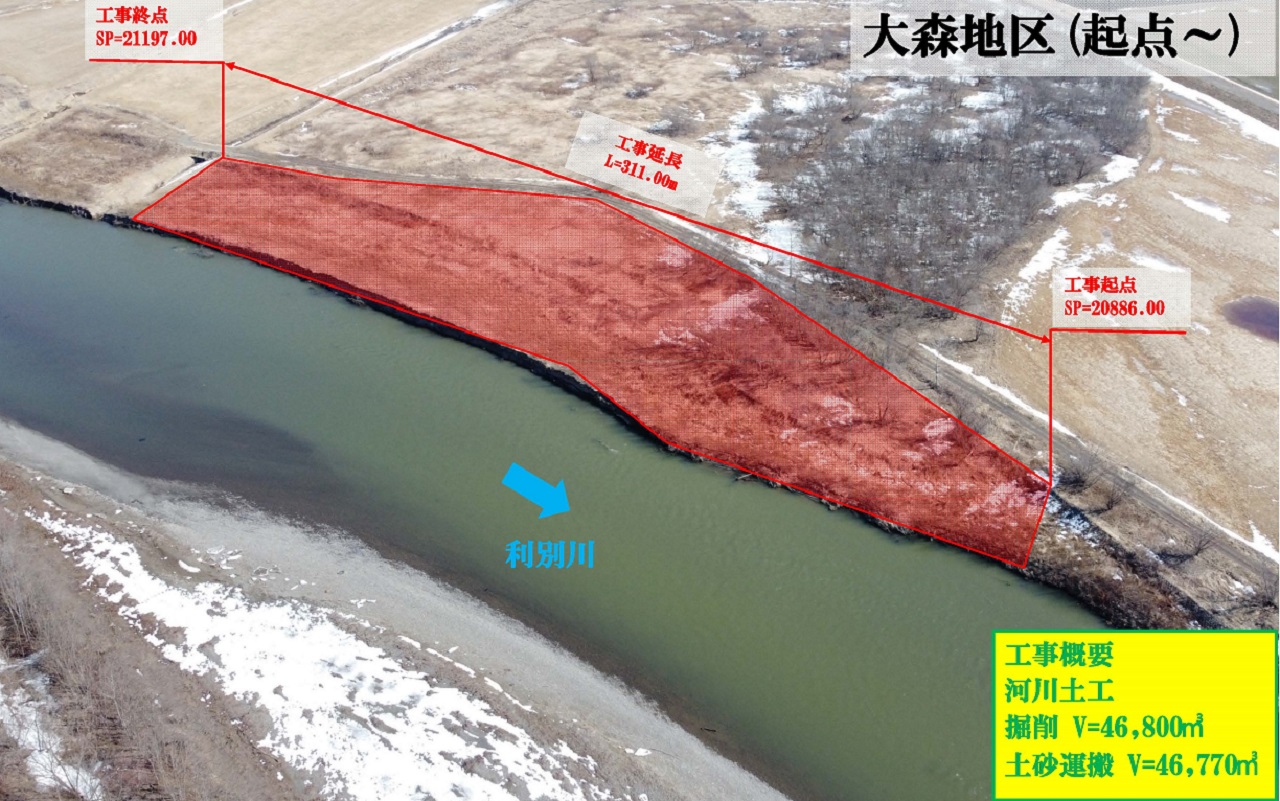

工事概要図(大森地区 起点~)

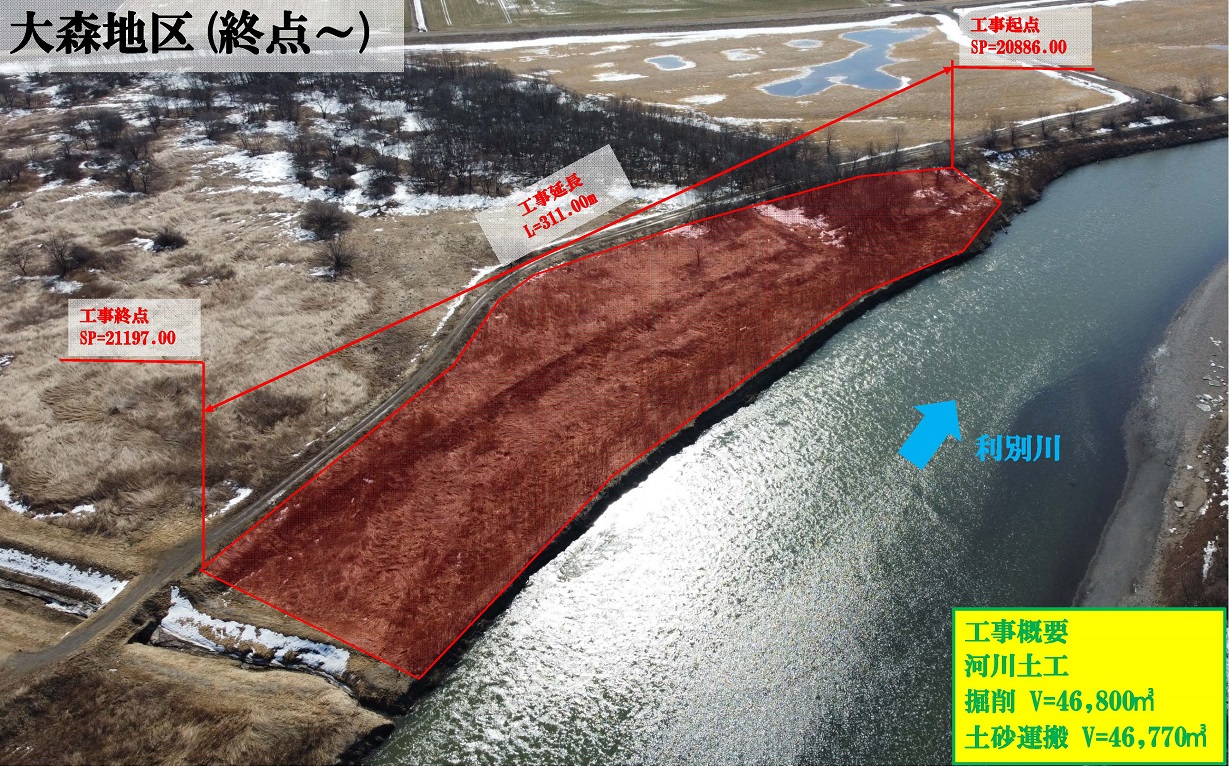

工事概要図(大森地区 終点~)

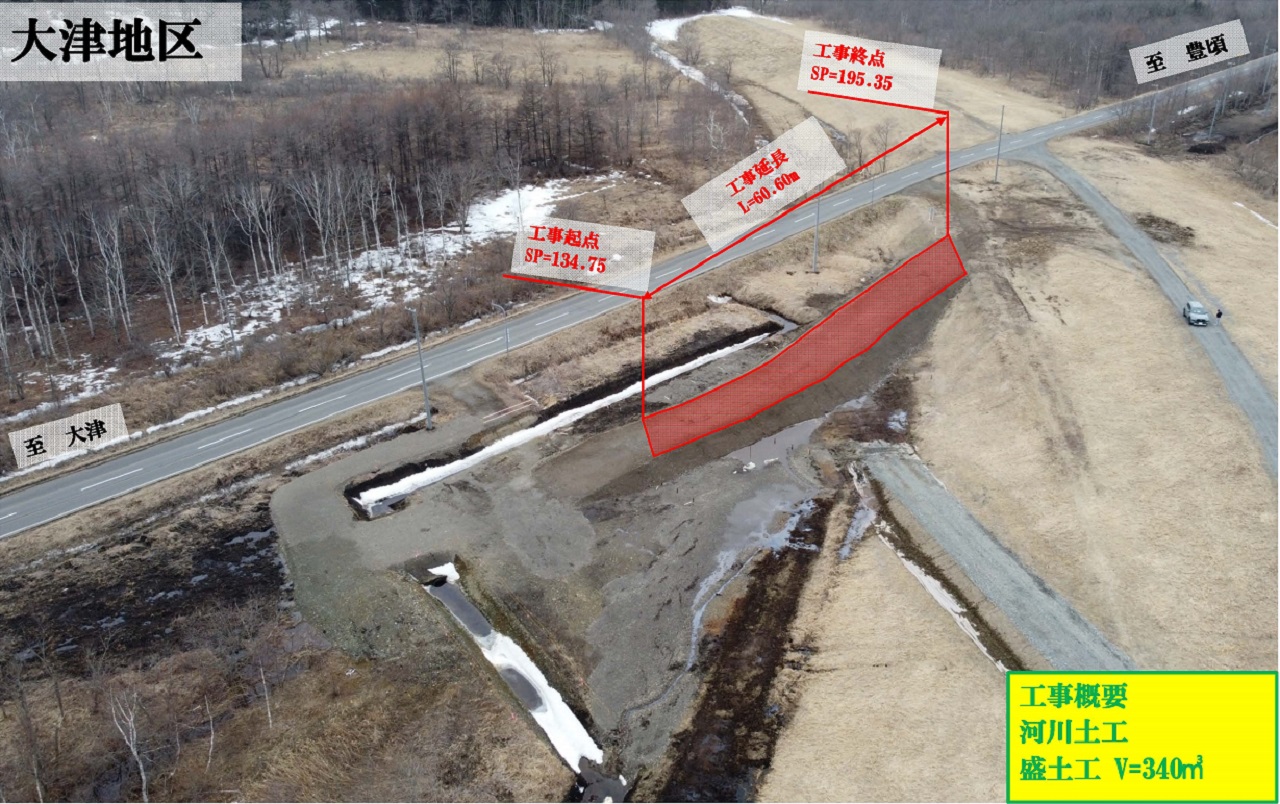

工事概要図(大津地区)

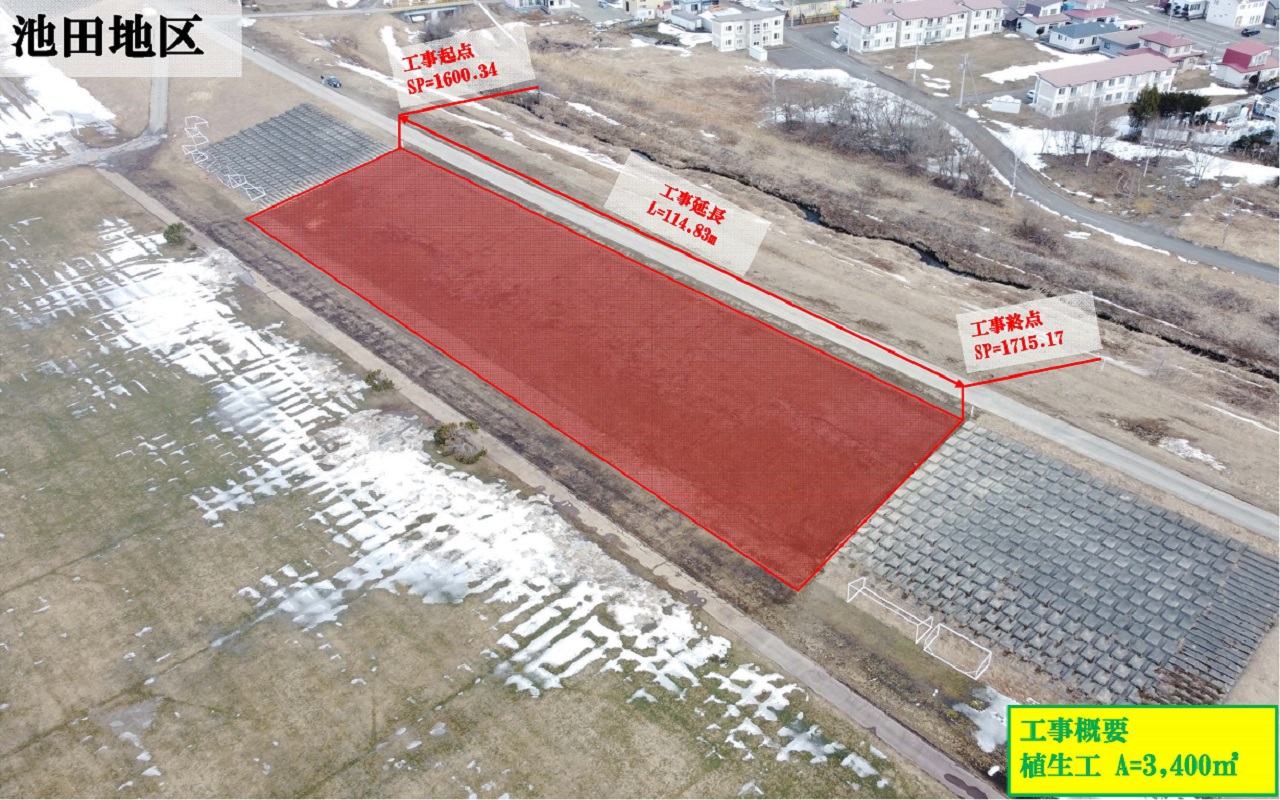

工事概要図(池田地区)

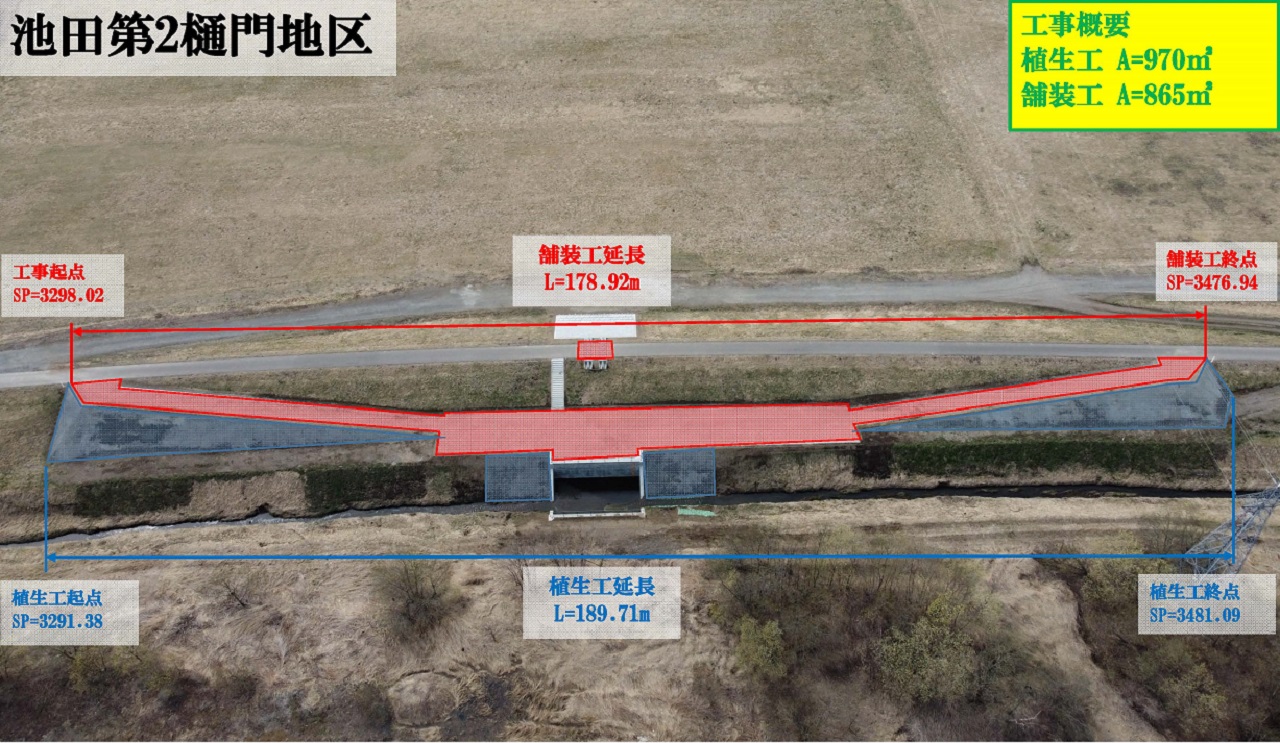

工事概要図(池田第2樋門地区)

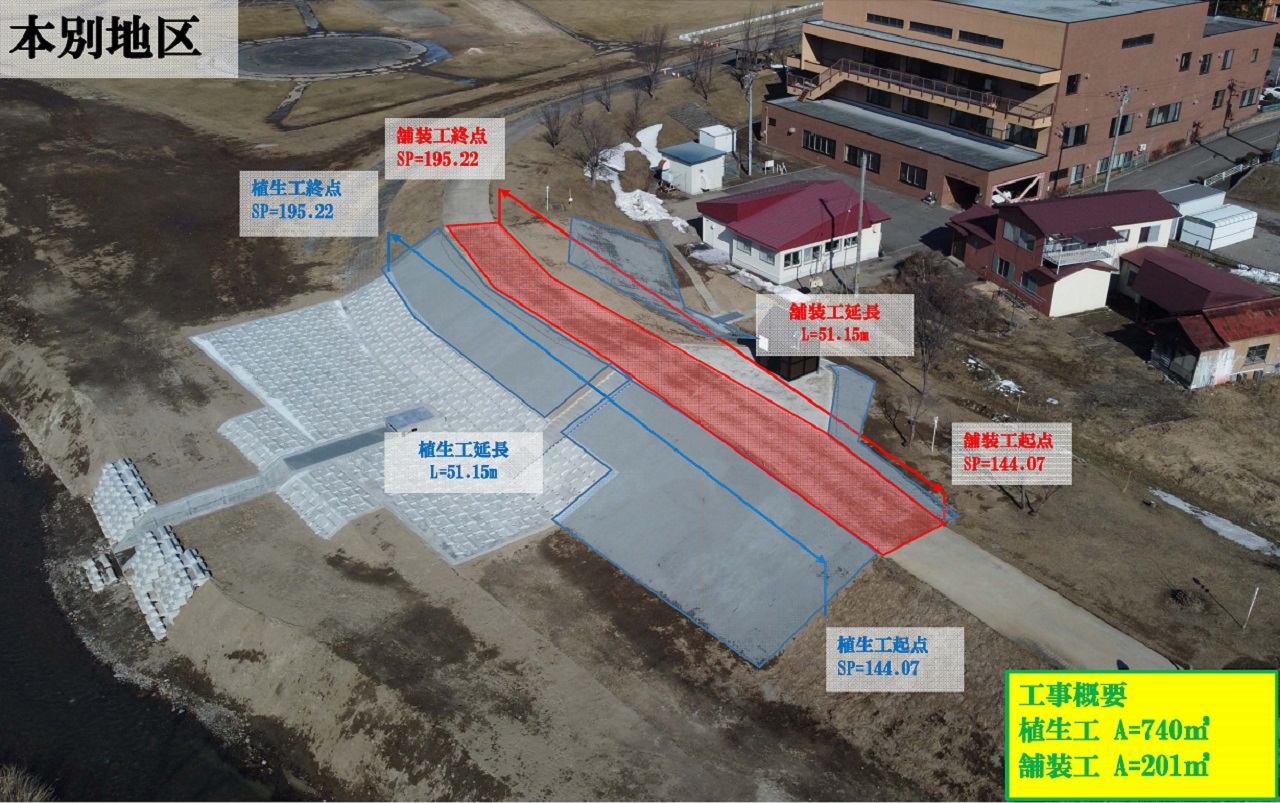

工事概要図(本別地区)

【大森地区】伐開状況(4月)

【大森地区】伐開完了(4月)

安全祈願(4月)

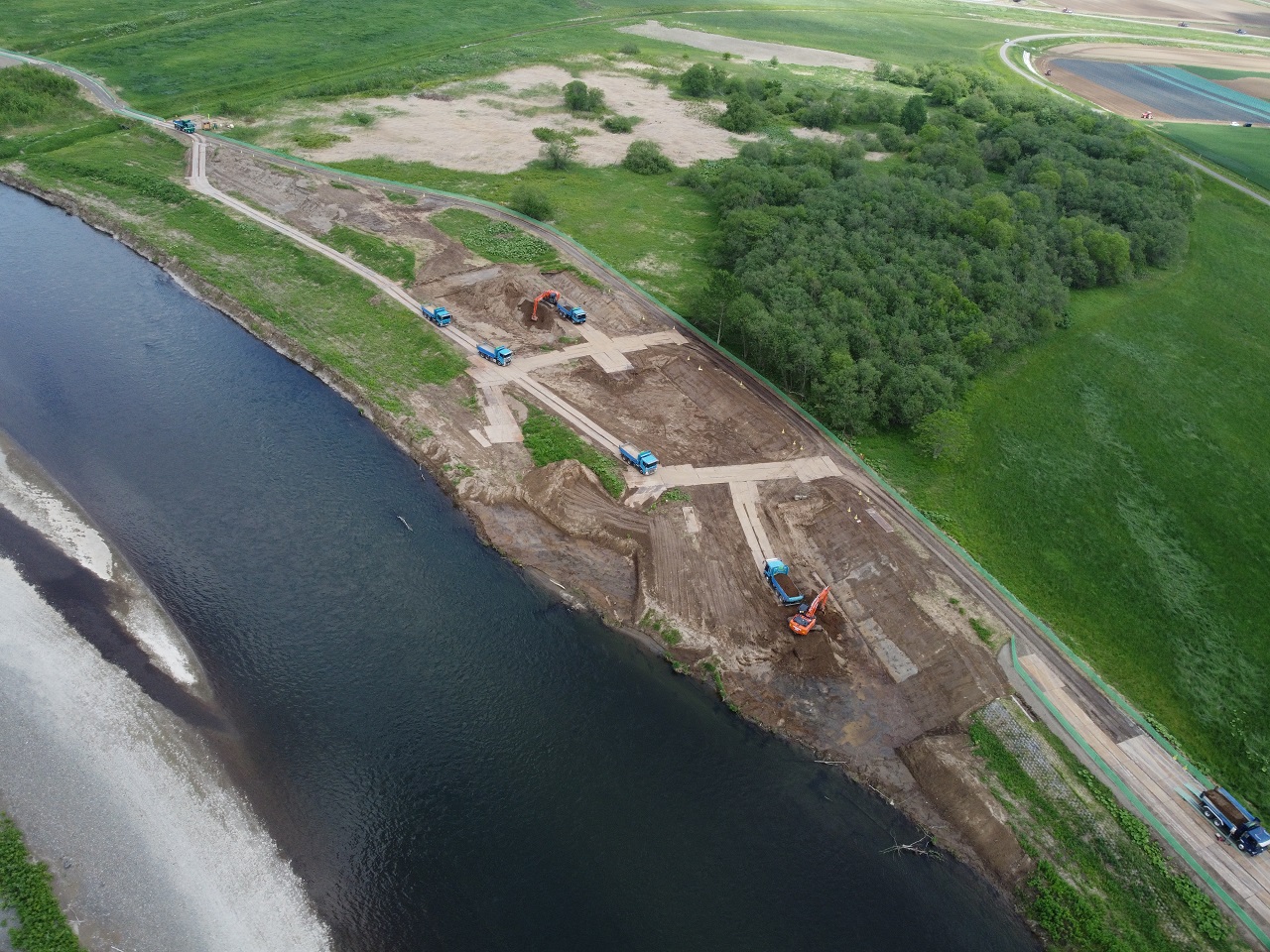

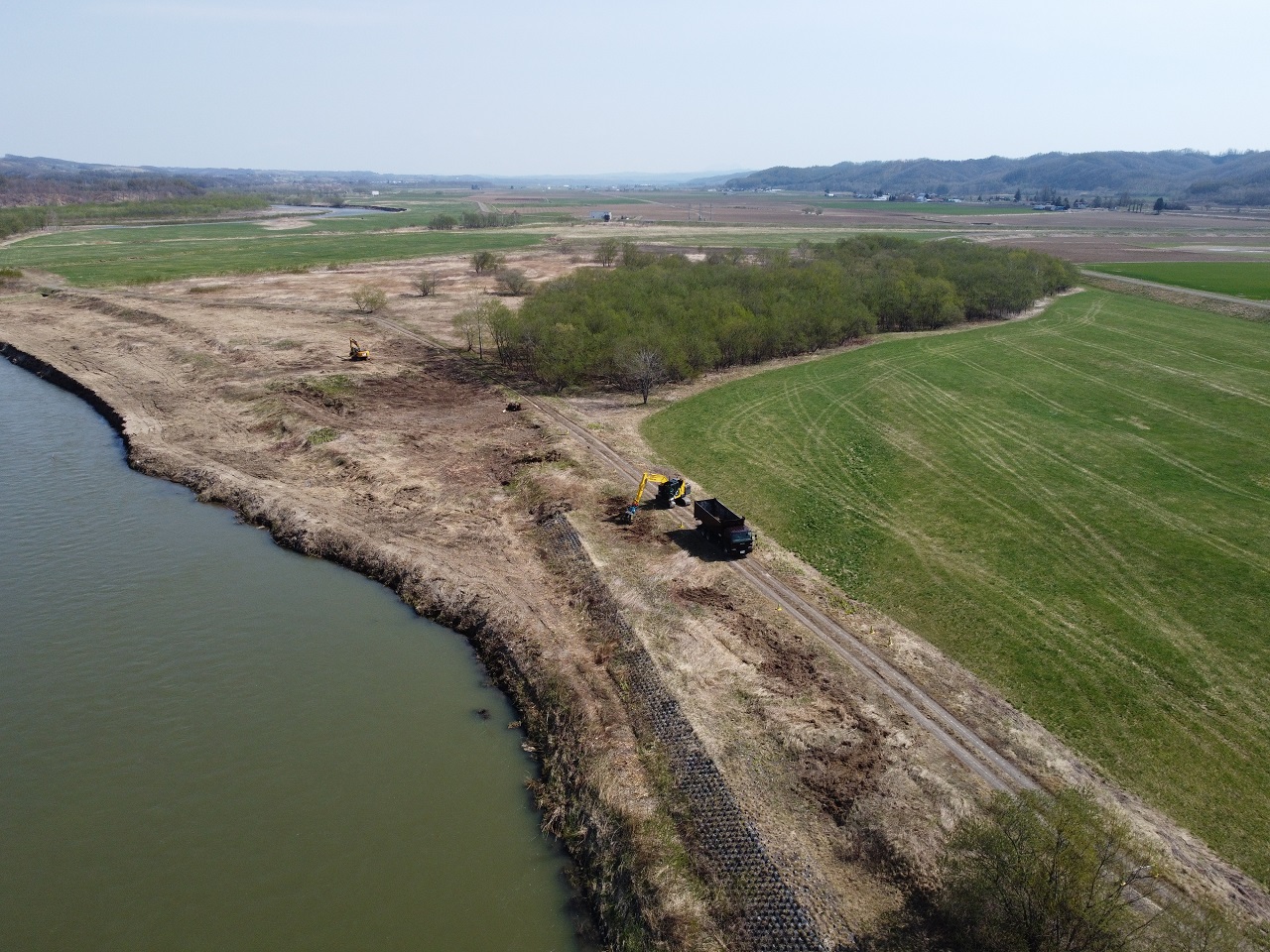

【大森地区】施工状況 起点~(5月)

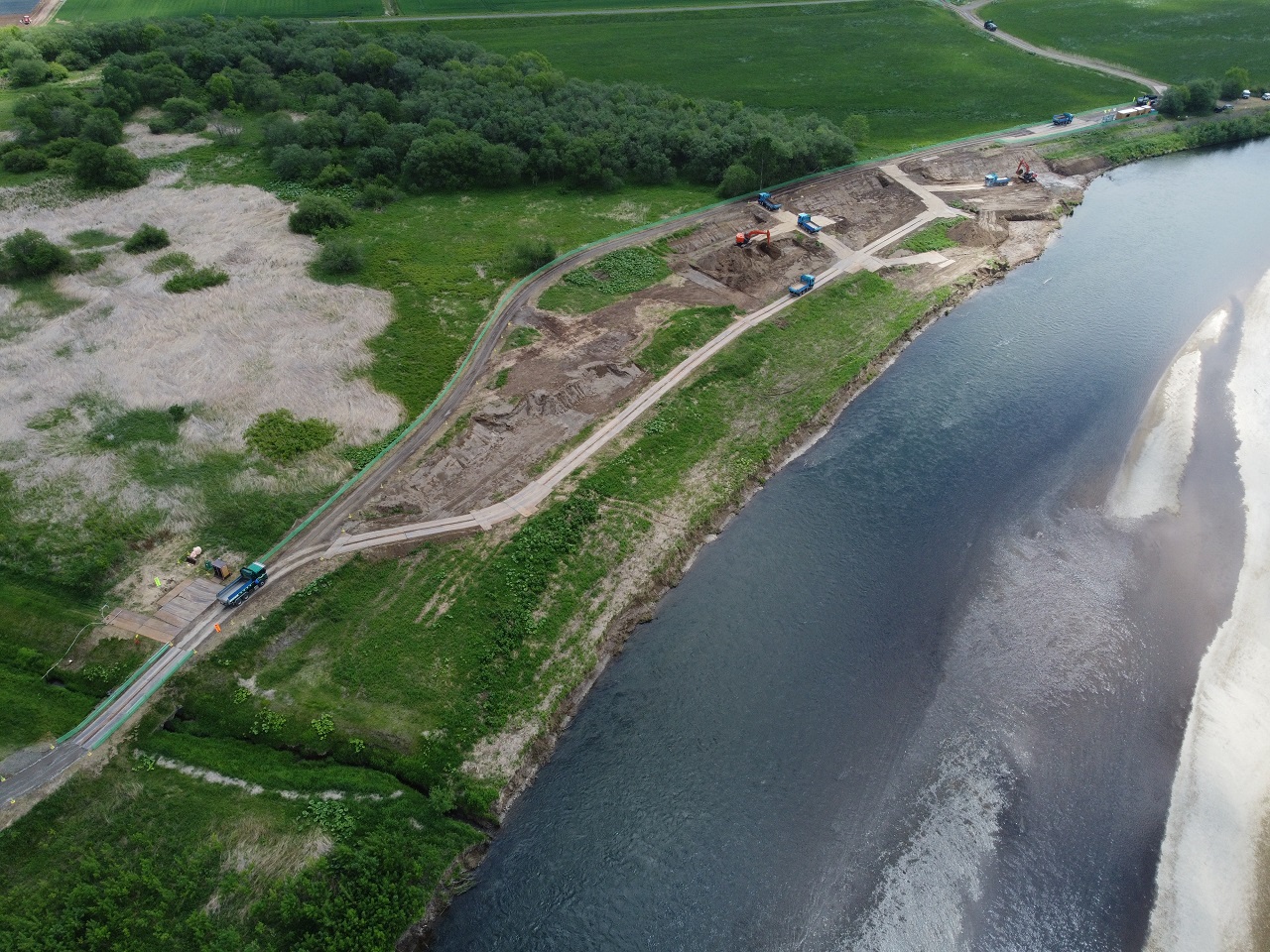

【大森地区】施工状況 終点~(5月)

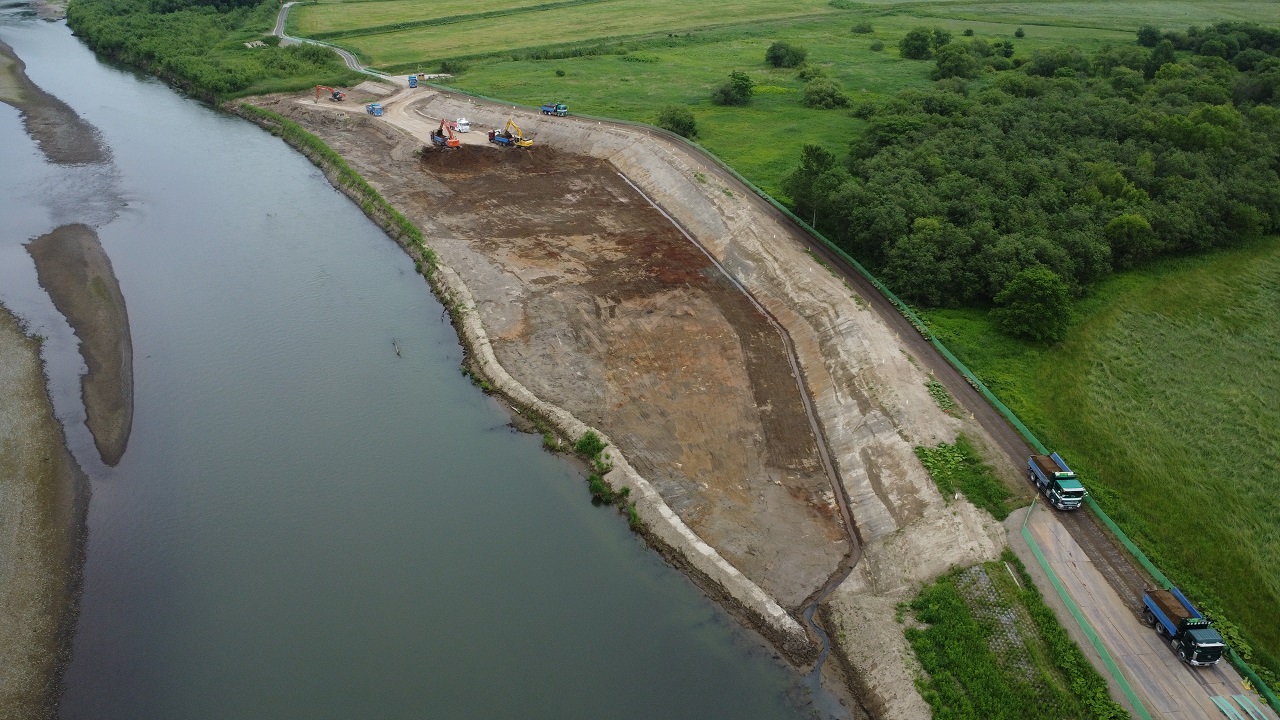

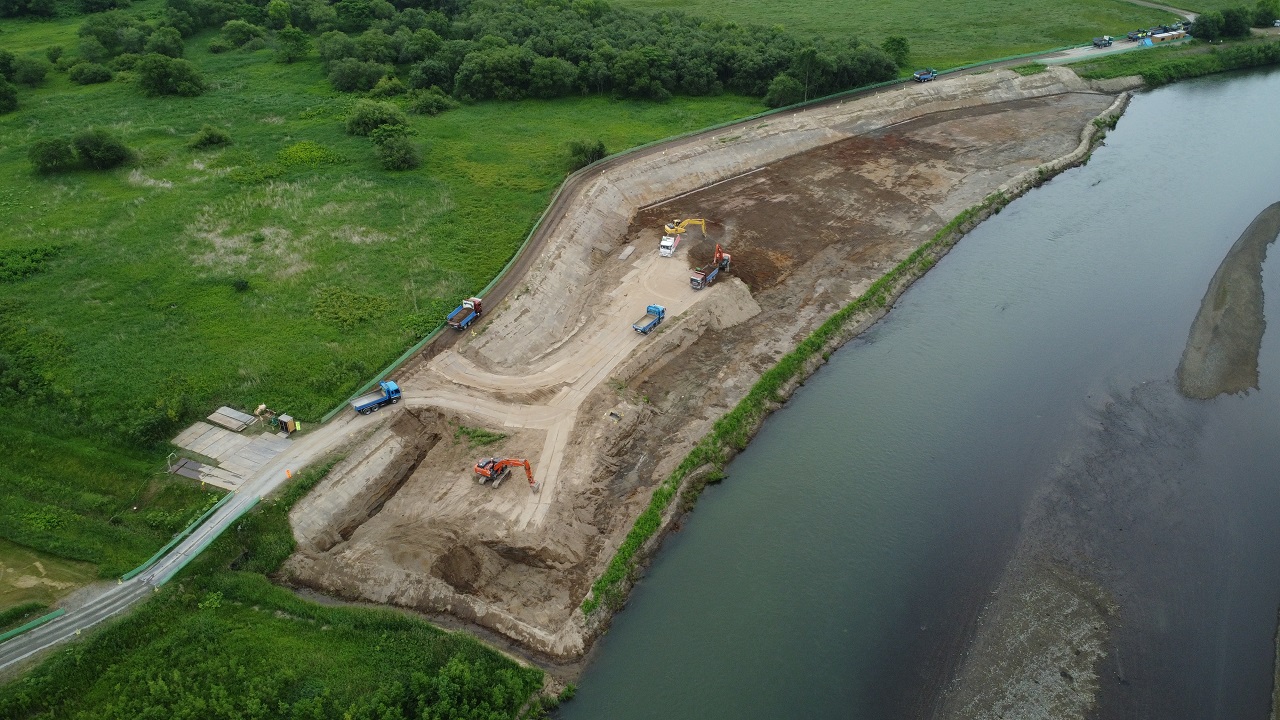

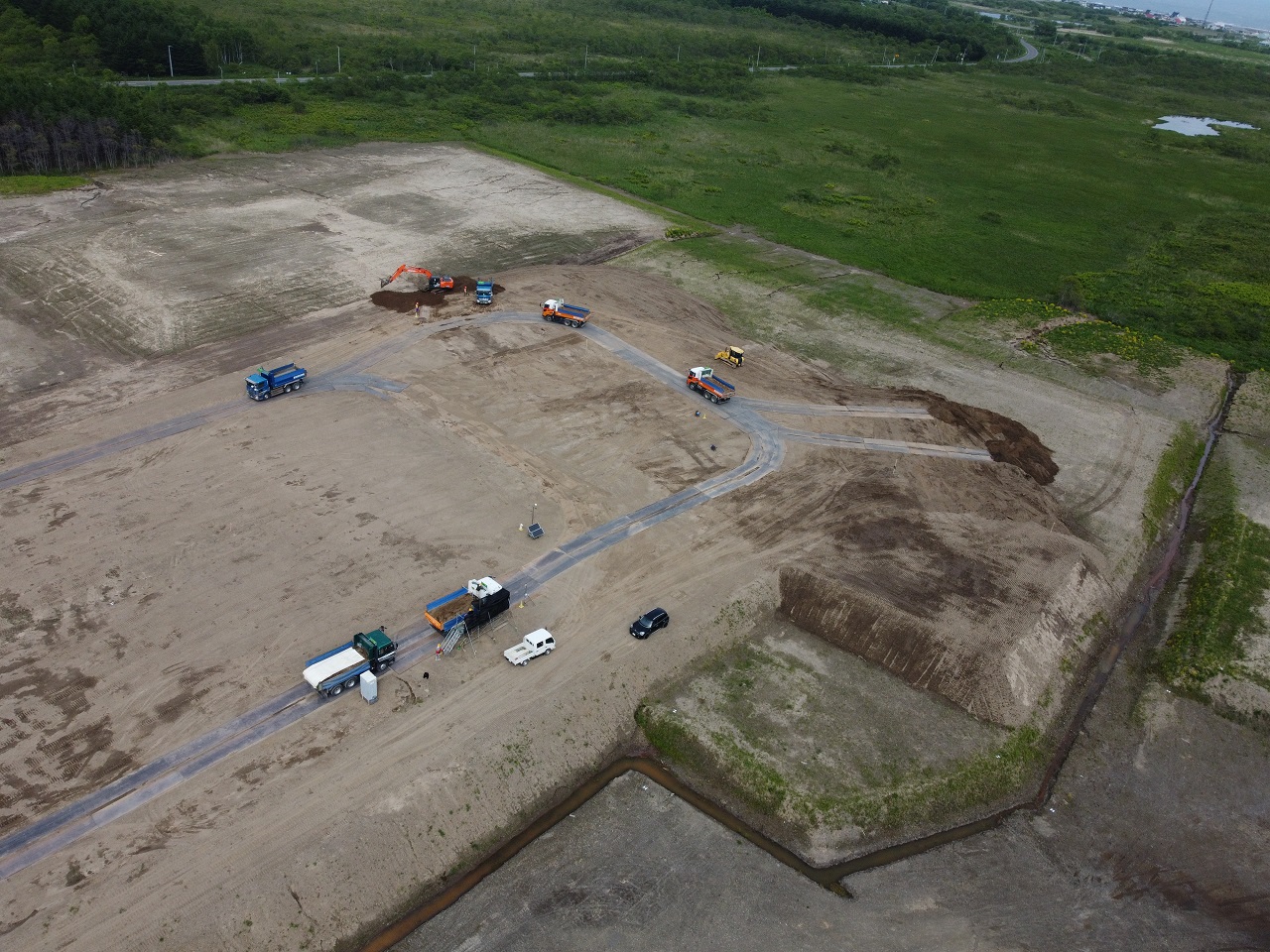

【大森地区】施工状況 起点~(6月)

【大森地区】施工状況 終点~(6月)

【大津置土場】施工状況(6月)

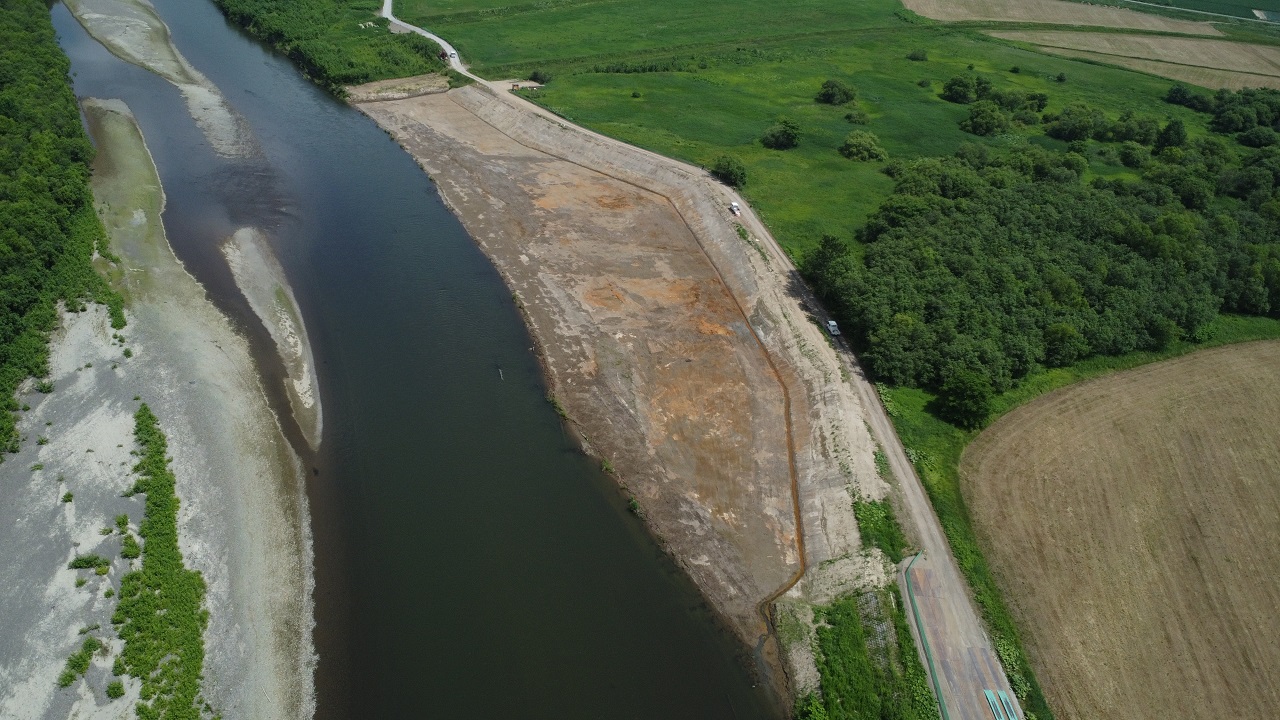

【大森地区】完了(起点~)(7月)

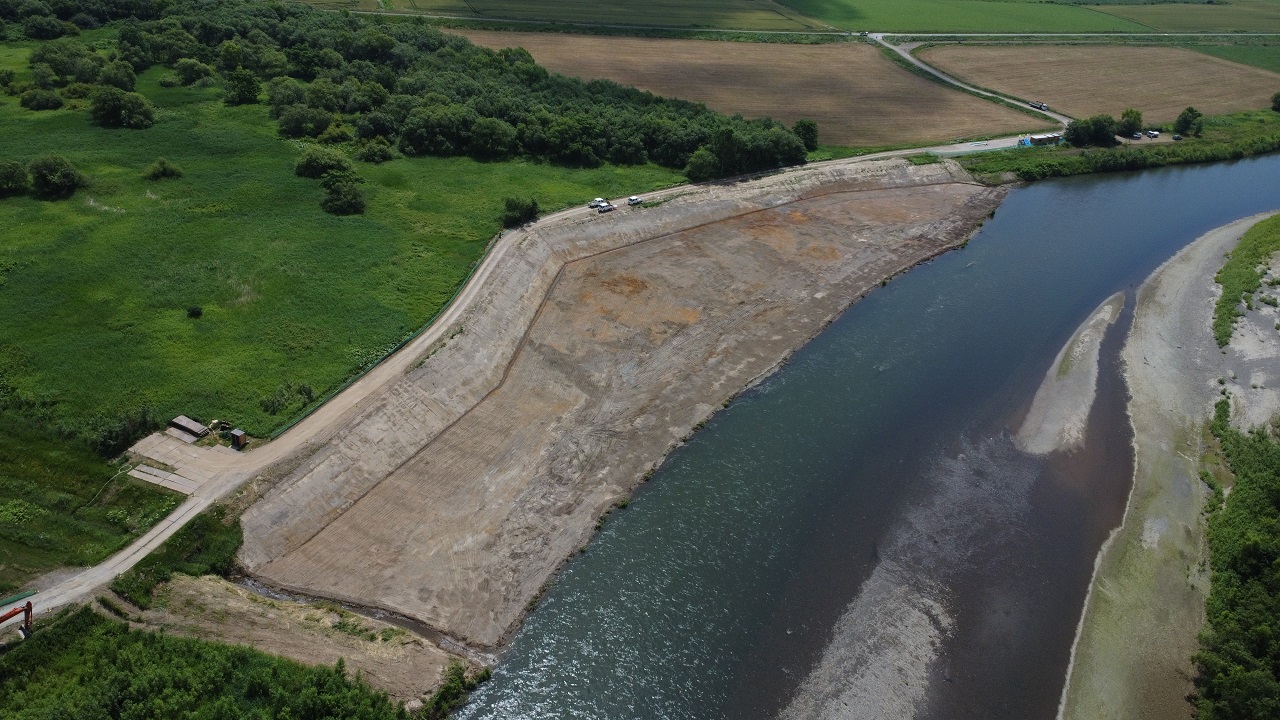

【大森地区】完了(終点~)(7月)

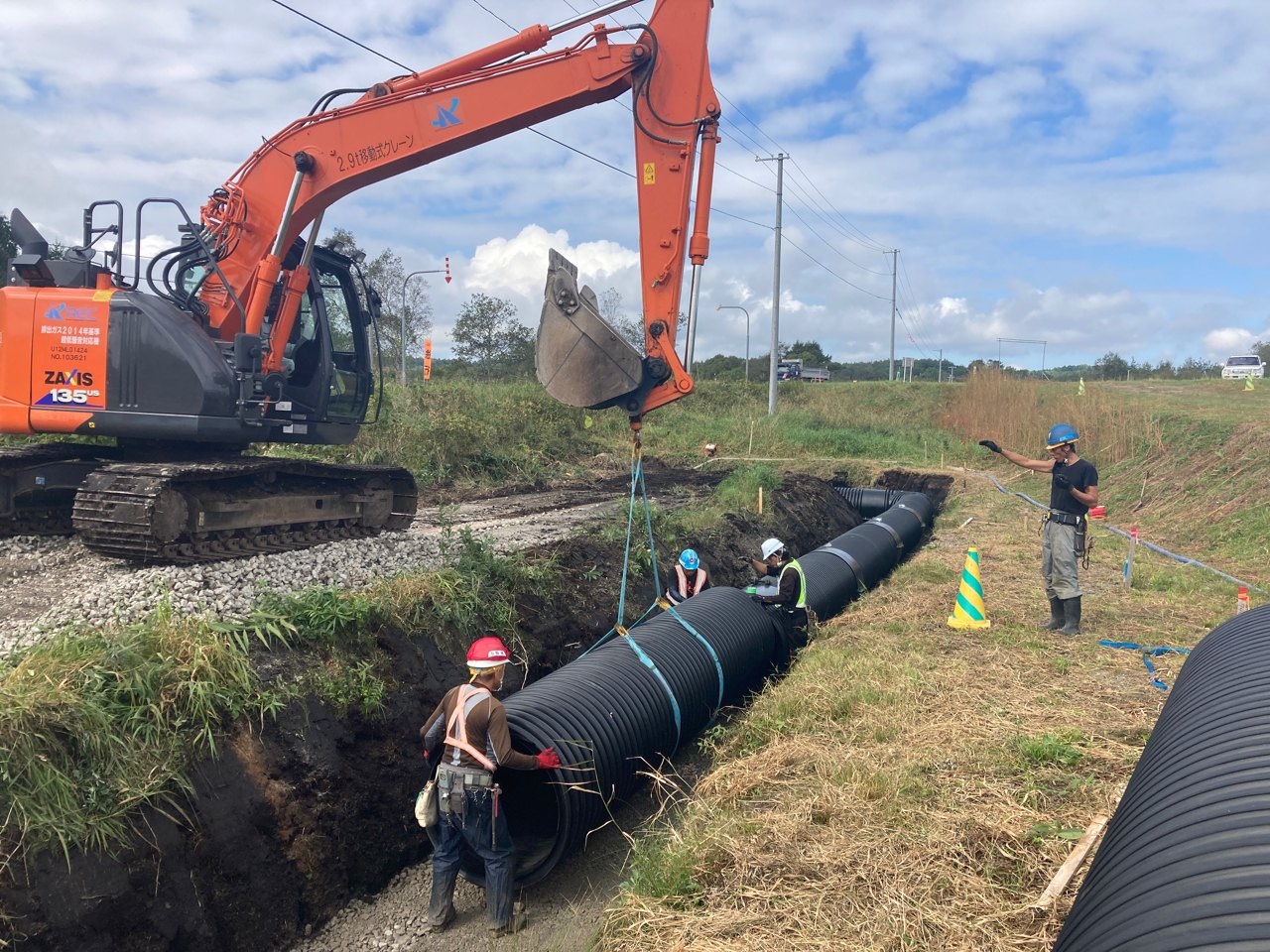

【大津地区】高密度ポリエチレン管布設(9月)

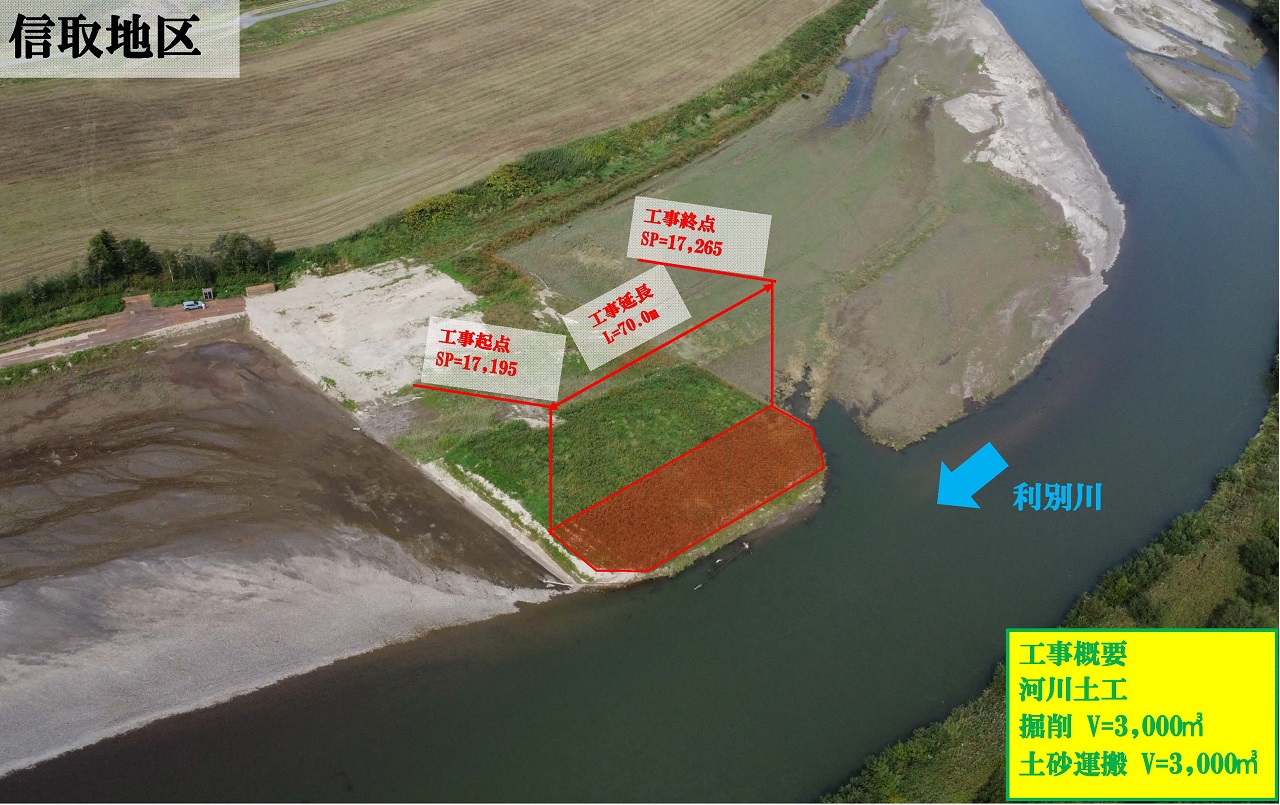

工事概要図(信取地区)(9月)

【信取地区】施工状況 起点~(10月)

【信取地区】完了 起点~(10月)
