芽室川西農業水利事業 帯広かわにし導水路建設工事

工事場所 芽室町
発注者 北海道開発局 帯広開発建設部
工期 令和4年6月25日~令和6年1月25日
受注者 宮坂建設工業株式会社
現場代理人 宮本 京昌

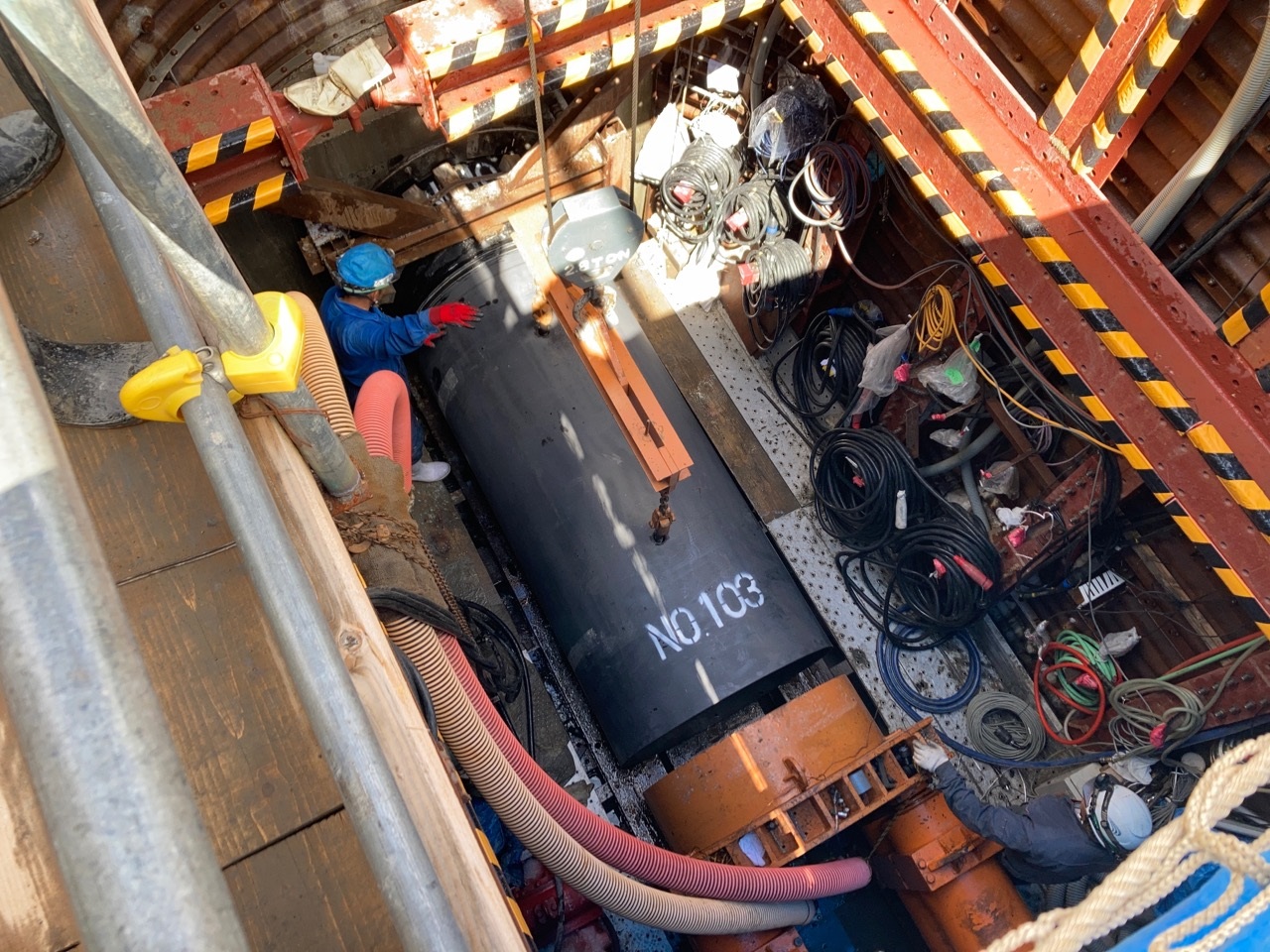

工事概要 【管水路工事】帯広かわにし導水路 φ1100 L=530.90m
  土工、管体基礎工、管体工、空気弁室工、スラストブロック工、

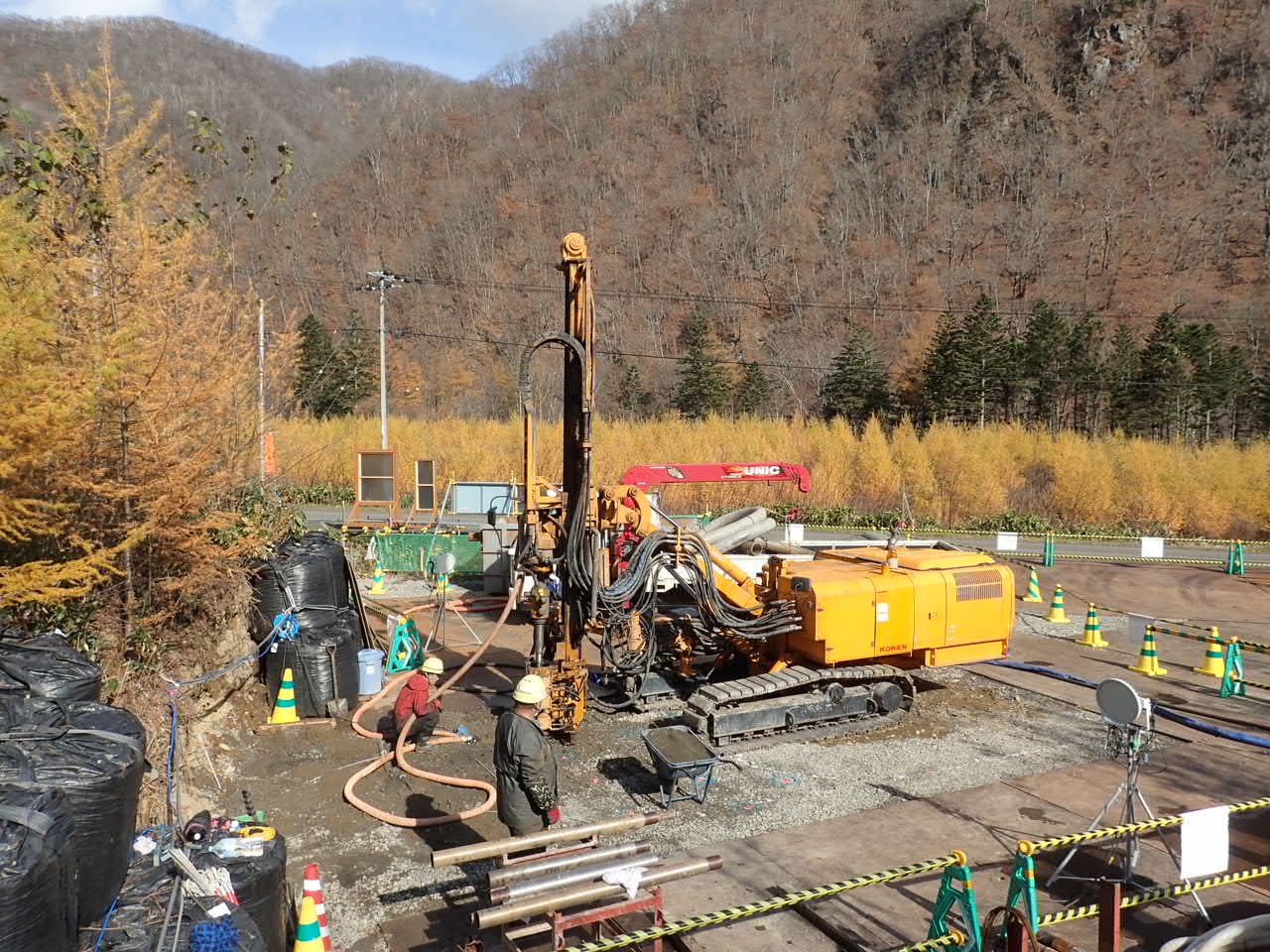

  道路横断工、道路復旧工、推進工、水路復旧工、
  構造物撤去工、産業廃棄物処理工、仮設工 各1式
工事説明 当工事は、帯広区域及び芽室区域の受益地において、水需要の変化に対応した用水再編により新たに畑地かんがい用水を確保し、地域の農業生産性の向上と維持管理の軽減を図り、農業経営の安定を目的とし整備を行うものです。
宮本 京昌

現場代理人コメント

当工事の施工箇所は、町道伏美線とパンケ川に挟まれた狭小範囲内に、φ1100ダクタイル鋳鉄管を設置する工事です。施工延長531mのうち、355mが岩盤の中に管を掘進させる工法を用います。およそ1年半にも及ぶ工期となりますので、安全最優先による施工はもちろんのこと、綿密な工程管理を確実に行い無事故で高品質な施工を目指します。

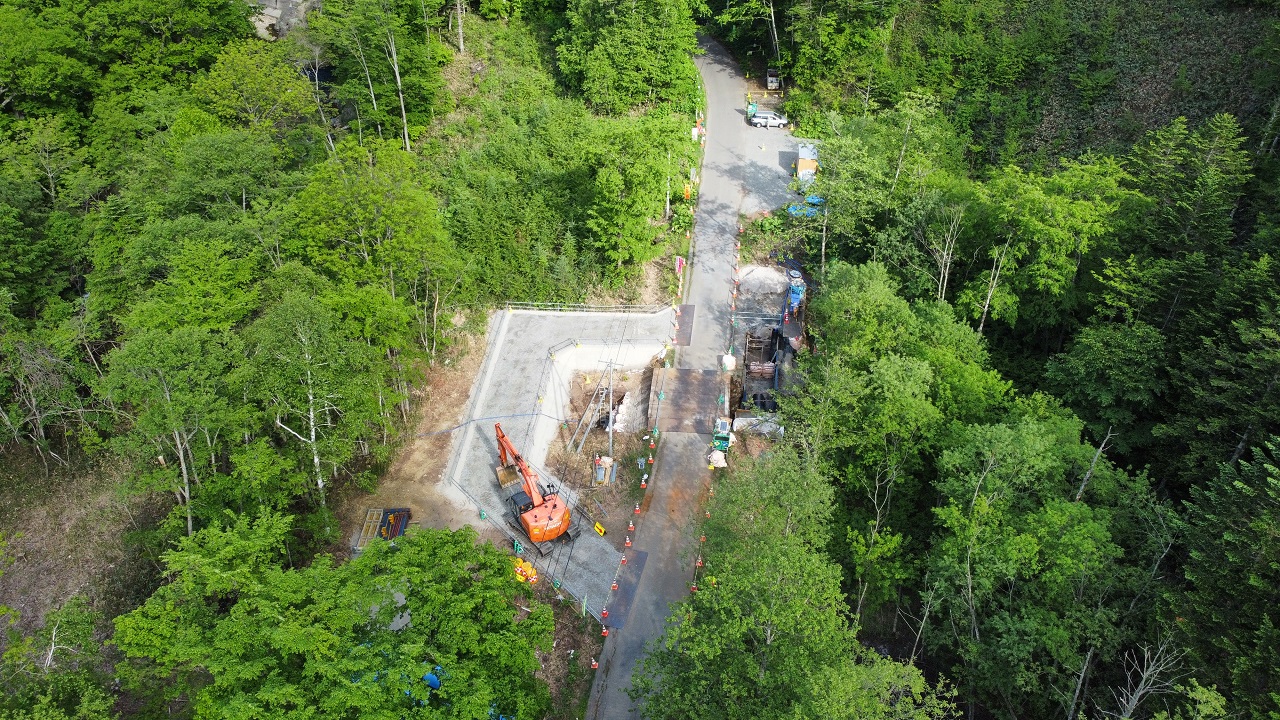

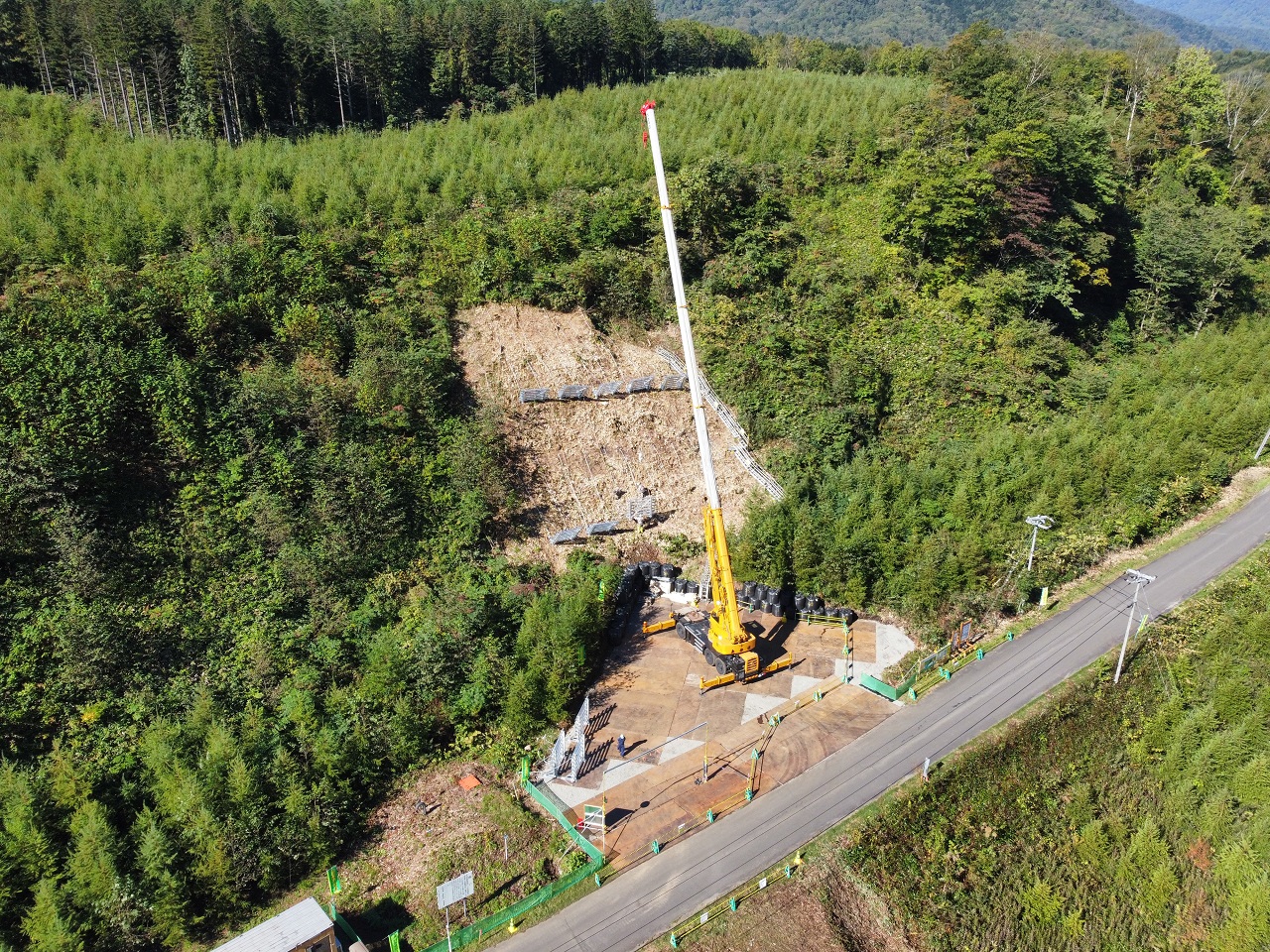

着手前全景(7月)

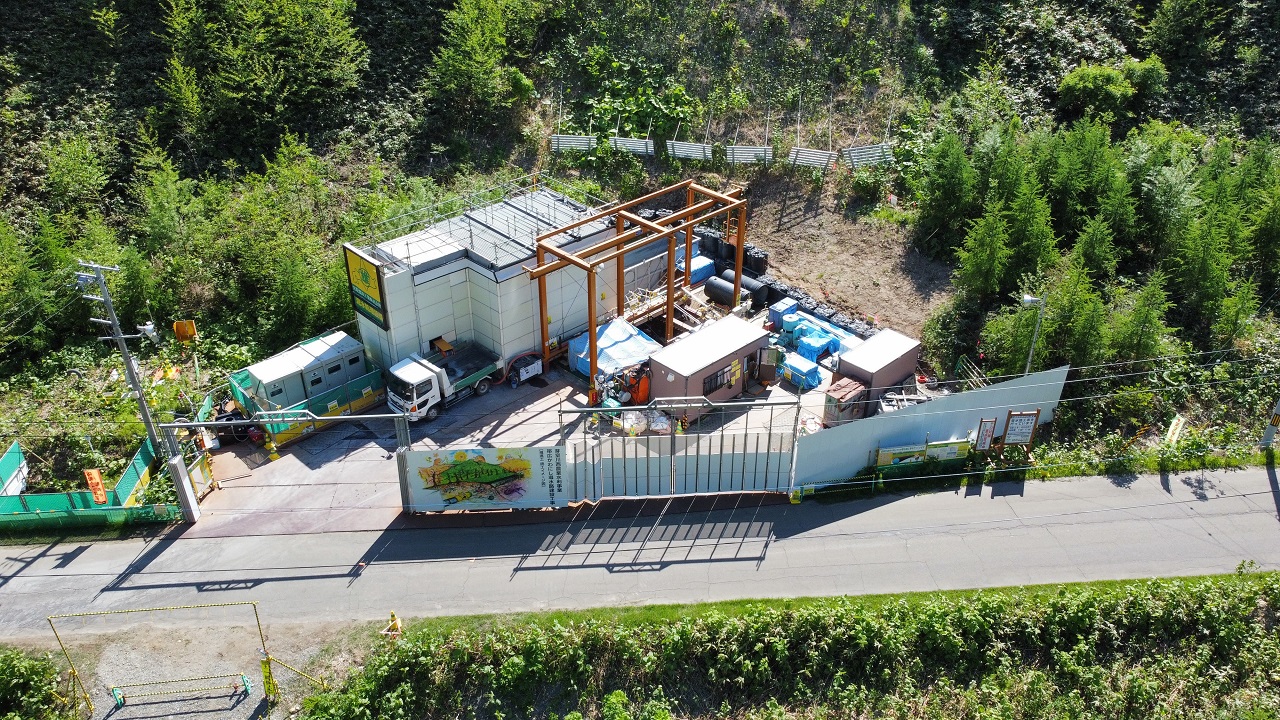

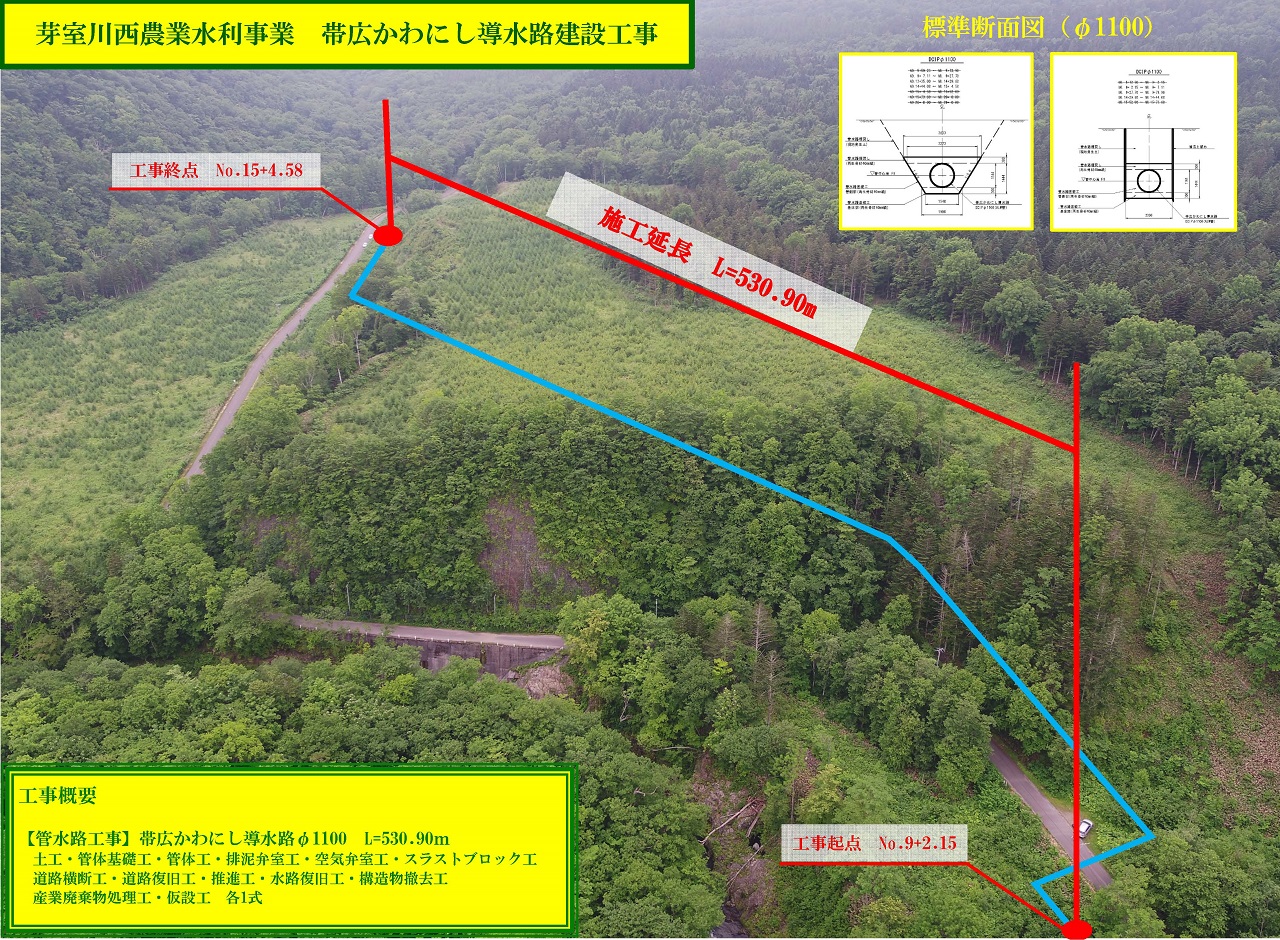

工事概要図(7月)

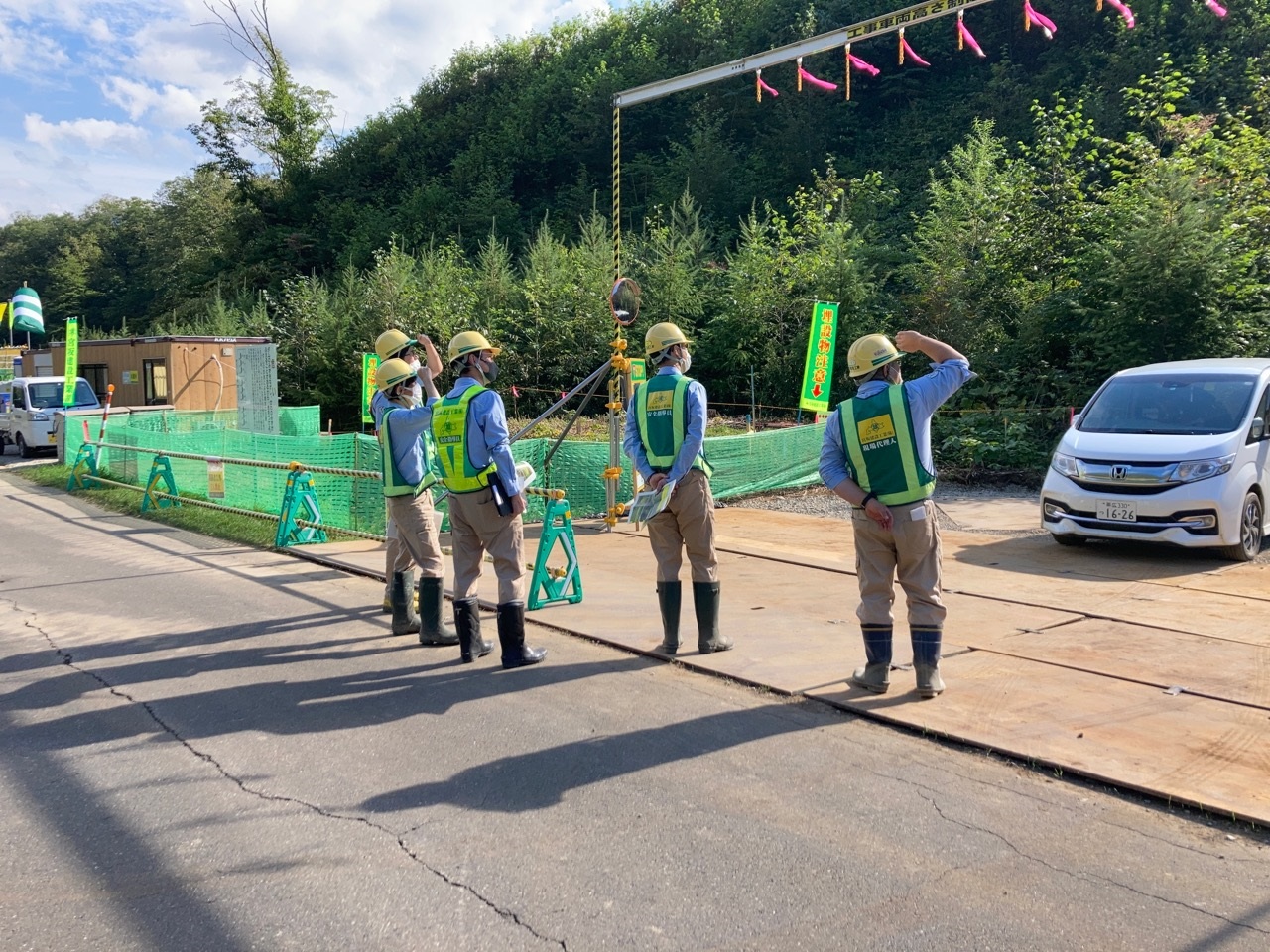

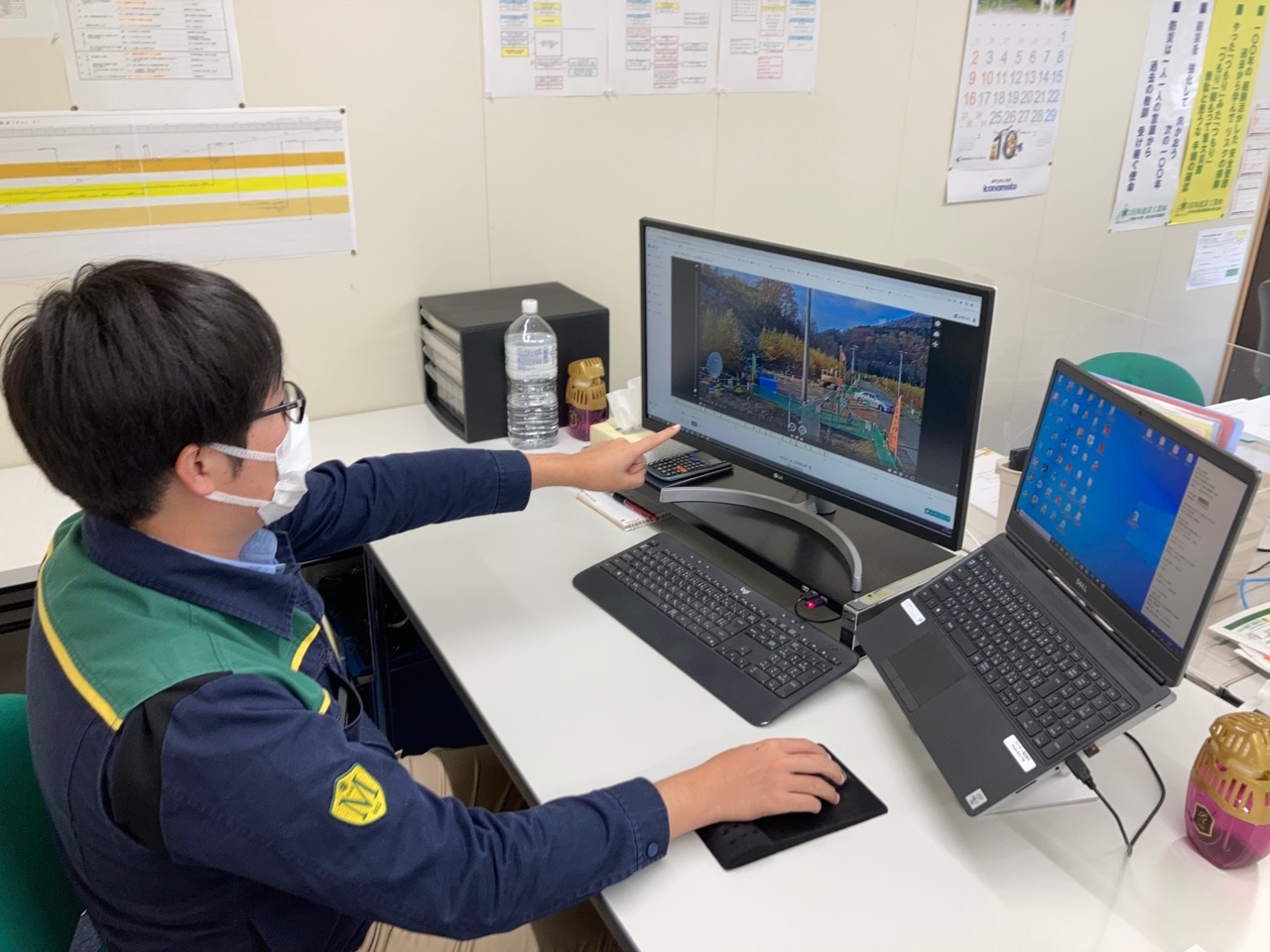

6時間教育実施(7月)
